安装准备支架预制水平管安装排水立管安装排水支管安装灌水试验
管道支架、吊架
安装前应画出支架安装草图,先预制好支架,刷漆防腐后再按吊线垂直度与间距安装好支架。每节管道上要设置吊架特别在管道的转弯处及立管根部要设置固定支架,直线管道超过15米时也设置固定支架。同时开处三通尽量用TY三通或者斜三通,转弯处采用两个45 度弯头。
安装工艺要点
a.在整个楼层结构施工过程中,应配合土建作管道穿越墙壁和楼板的预留孔洞。孔洞尺寸当设计未规定时,可比管材外径大50~100mm,管道安装前,应检查预留孔的位置和标高,并应清除管材和管件上的污垢。当施工现场与材料储存库房温差较大时,管材和管件应在安装前在现场放置一定时间,使其温度接近环境温度。
b.管道应按设计规定设置检查口或清扫口。检查口位置和朝向应便于检修,排水检查口安装高度离地1.0m。
c.排水立管和横管均需设置伸缩节,立管上每层,横管上每4米设伸缩节一个。
d.管道支承件的间距,立管管径为50mm的, 不得大于1.2m,管径大于或等于75mm的,不得大于2m。
e.室内污、废水管坡度为DN50;i=0.035 DN75;i=0.025 DN=100;i=0.020 DN150;i=0.015 雨水悬吊管坡为0.005,埋地雨水管的坡度为0.01。
f.立管管件承口外侧与墙饰面的距离宜为20~50mm。

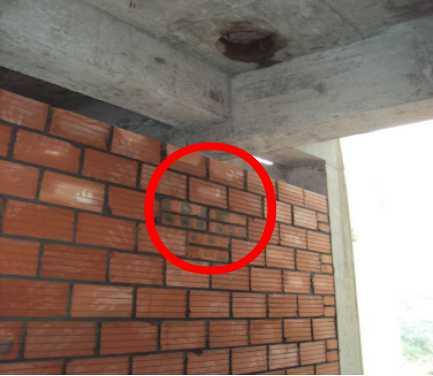

安装立管支架处砌筑实心砖,墙壁有空调挂机时,挂机处墙体砌筑实心砖。

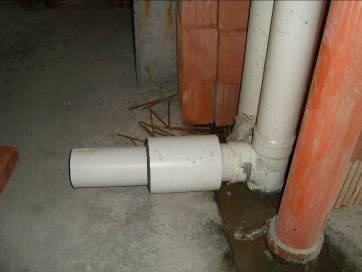

厨房排水预留洞口,避免事后剔打

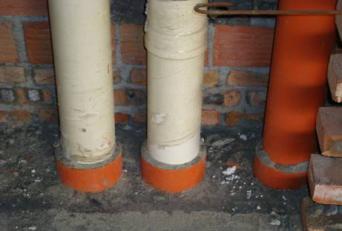

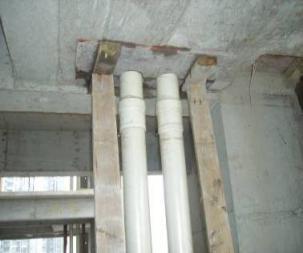

单根UPVC排水立管支架安装, 上下采用铁丝作垂直吊线

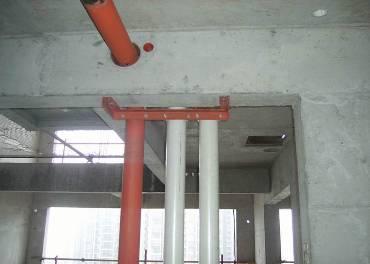

多根管道共用一个角钢支架,用铁丝作上下垂线,保证立管垂直度

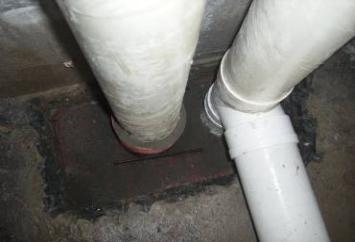

排水立管上钢套管预制,并作局部防腐处理

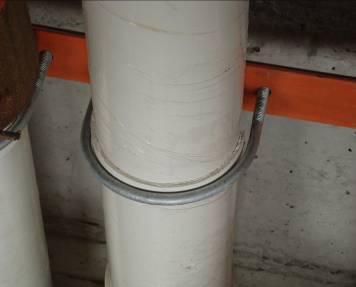

UPVC排水立管与支架接触紧密固定牢靠,垂直度符合规范要求
UPVC排水管与支架间采用塑料隔开,符合规范要求
UPVC排水立管表面采用塑料薄膜缠绕作成品保护
排水立管安装:
立管安装:首先按设计坐标要求,将洞口预留或后剔,洞口尺寸不得过大,更不可损伤受力钢筋。安装前清理场地,根据需要支搭操作平台。将已预制好的立管运到安装部位。首先清理已预留的伸缩节,将已预制好的立管运到安装部位。首先清理已预留的伸缩节,将锁母拧下,取出U型橡胶圈,清理杂物。复查上层洞口是否合适。立管插入端应先划好插入长度标记,然后涂上肥皂液,套上锁母及 U型橡胶圈。安装时先将立管上端伸入上一层洞口内,垂直用力插入至标记为止(一般预留胀缩量为20~30mm)。合适后即用自制U型钢制抱卡紧固于伸缩节上沿。然后找正找直,并测量顶板距三通口中心是否符合要求。无误后即可堵洞,并将上层预留伸缩节封严。
UPVC排水立管孔洞的吊模全部采用木方作支撑,保证砼结构板面下部平整
浇砼前UPVC立管上的套管先作填塞,并保证套管四周的环形间隙一致
UPVC排水立管孔洞在浇砼时,必须采用手持式振动器进行振捣
UPVC排水立管在一次浇砼后进行蓄水试验
卫生间排水支管甩口时,一次把穿墙套管加上

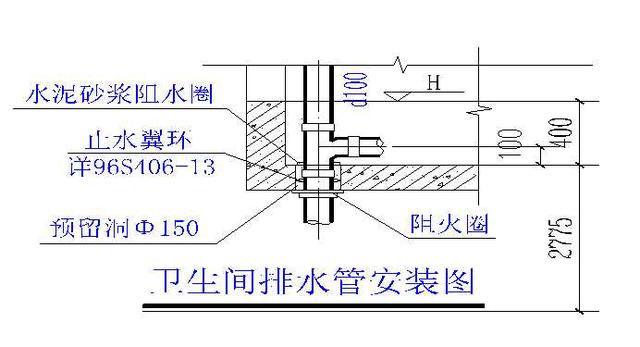

卫生间排水立管安装质量要点:

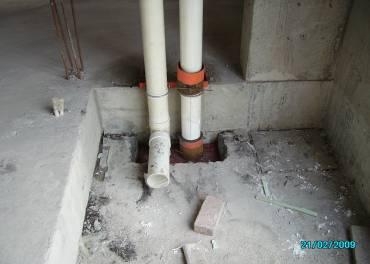

排水立管洞口浇筑效果图:

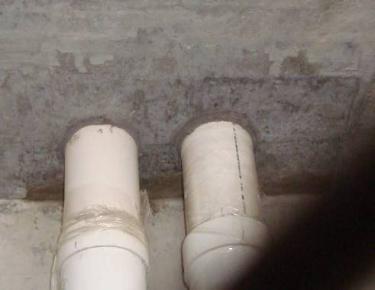

UPVC排水立管穿楼板处孔洞封堵后,下部与原结构板平齐
UPVC排水立管上套管,冒出地面部分的做防腐处理

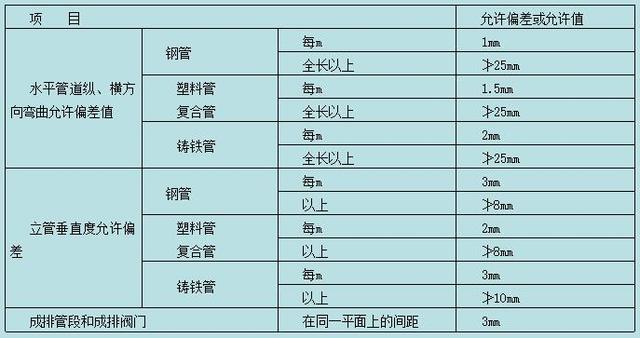

安装过程质量控制标准
