1、室内给水管安装工艺要点
工序流程:
编制施工方案和安装技术措施定位弹线支吊架制作、安装PP-R给水管热熔安装管道水平校正管道固定穿墙套管内填塞穿墙孔洞修补管道水压试验给水管成品保护。
控制要点:
图纸固化、弹线、热熔、校正正、套管填塞、水压试验共六个方面;
室内给水管道的阀门: 主立管在出地面后300~500mm装设阀门。管径小于或等于DN50,宜采用球阀;管径大于DN50,宜采用闸阀,给水立管预留阀门管件位置应根据卫生器具的安装高度确定。
穿越地下室外墙或地下构筑物墙壁处应加防水套管,给水立管通过楼板时套管应高出地面20~50mm ,住宅内厨房间、卫生间给水立管穿楼板、墙面一般可不设置套管,立管根部与土建配合做出20~50mm水泥台度防止管根积水。如果设计要求加设钢管套管,其套管高出地面50mm规格比管道大两号,并填塞密封膏封闭严密。埋地管道或穿过楼板洞内不得使用活接头、法兰连接;给水立管出地面阀门处,需装活接头;给水管装有3个及以上配水点的支管始端,均装活接头;活接头的子口一头安装在来水方向,母口一端安装在去水方向。

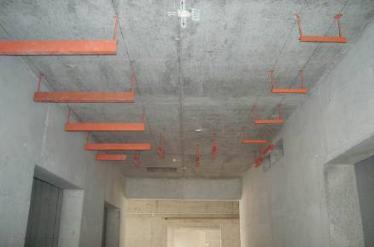

1#楼PP-R给水管道的支架在施工前,须在砼结构板下弹控制线,保证支架在一直线上

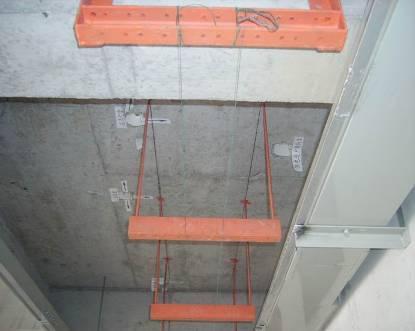

PP-R管与固定支架间加设塑料软管作保护

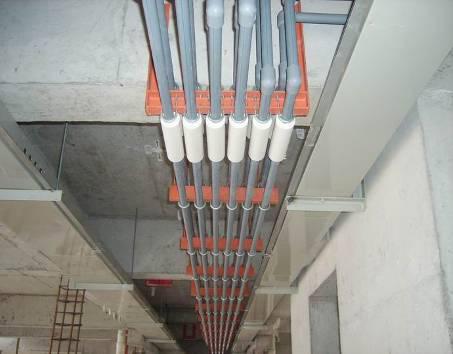

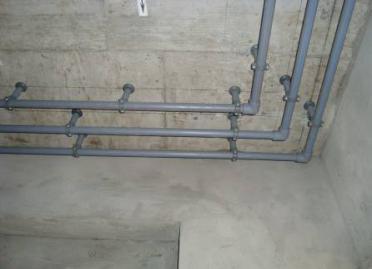

1#楼走道内PP-R给水管排列整齐、支架固定间距均匀,管道平整度符合规范要求,过墙处安装套管
安装工艺质量要点
冷热水管道水平上下并行时,热水管在冷水管上边,冷水管在下边;垂直安装时热水管在冷水管面向的左边;在卫生器具上安装冷、热水龙头,热水龙头应安装在面向的左侧,冷水龙头安装在面向的右侧。管井内水表外壳距净墙不得大于30mm,不得小于10mm,冷热水立管中心间距为80mm。

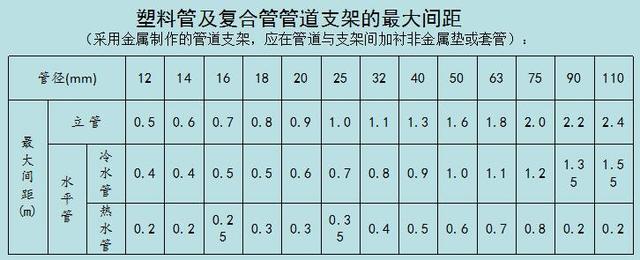

表位前后的直线管段长度超过300mm时,支管应煨弯沿墙敷设。给水管道的支架在施工前,须在砼结构板下弹控制线,保证支架在一直线上;走道内给水管排列整齐、支架固定间距均匀,管道平整度符合规范要求。走廊内多管并排安装的给水管宜采用型钢支架,要求进行弹线及分档定位,首先在两头距给水管转角100~150mm处吊线安装一条直线上的两端支架,然后用铅丝拉直线按照分档安装其它支架。安在墙内的立管应在结构施工中预留管槽,立管安装后吊直找正,用卡件固定。

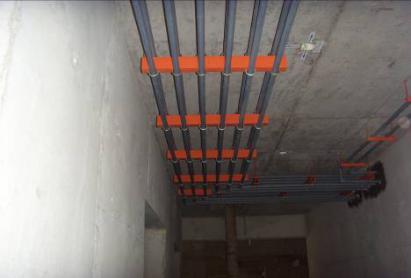

2#楼走道内PP-R给水管道的支架,在施工前须在砼结构下弹控制线,保证支架在一直线上
给水支管穿墙套管内封堵填塞
2#楼走道内PP-R给水管排列整齐、支架固定间距均匀,管道平整度符合规范要求

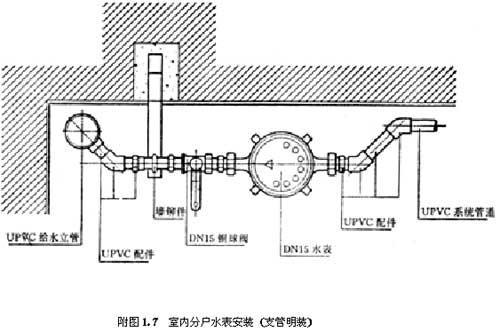

室内分户水表安装工艺大样图

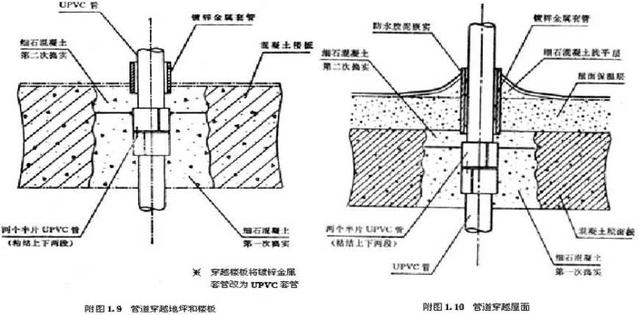

给水管安装穿楼板、屋面工艺大样图
安装工艺质量要点

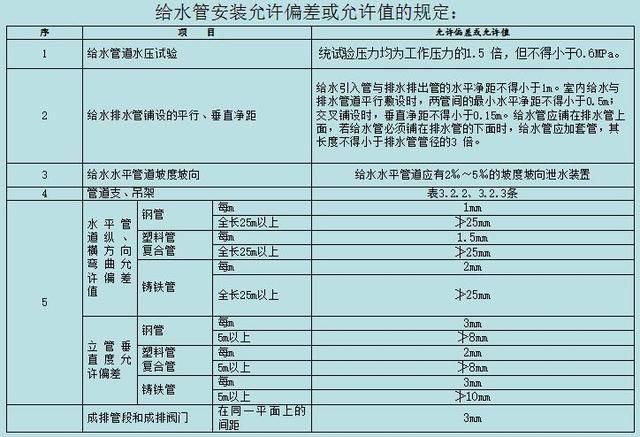

住宅内给水立管,管中心距板、墙(未装修)最远不得大于100mm,最近不得小于60mm。给水系统安装完毕,综合水压试验和系统冲洗必须符合设计要求和施工规范规定。
给水管工艺质量效果图
PP-R冷热水管道安装,支架间距符合规范规定
阳台PP-R给水管安装效果
安装过程中应注意的质量问题及成品保护
住宅工程生活给水及生活、消防合用给水管径DN125以上的镀锌钢管考虑实际加工及管件供应困难时可采用焊接方式,但需将焊口和镀锌层破坏处做防腐处理。独立的消火栓系统给水管道不使用镀锌管时,可采用焊接但必须保证焊口质量符合施工质量验收规范规定并做防腐处理。
管道在喷浆前要加以保护,防止灰浆污染管道;节门的手轮在安装时应卸下,交工前统一安装完好。
给水立管距墙:管径32mm以下距墙25~35mm;管径32~50mm距墙30~50mm;管径75~100mm距墙50mm;管径125~150mm距墙60mm。
管与管关系:给水入户管与排水出户管水平净距不得小于l米;给水与排水管平行铺设,两管水平最小净距为0.5米;交叉铺设垂直净距为0.15米,给水应在排水上,若给水管在排水管之下铺设应加套管,其长度不小于排水管径的6倍。管道变径不得采用补心,使用变径管箍连接;变径管箍安装位置距三通分流处200mm。
