线盒安装:洞剔好后,先用水把洞内四壁浇湿,并将洞中杂物清理干净。依照线管的走向敲掉盒子的敲落孔安装好锁扣,再用石粉水泥砂浆填入洞内将线盒稳端正,待砂浆凝固后,再接短管入盒;箱体安装:在土建灰饼完成后,先拉广线确定箱体突出墙面的高度,广线采用水泥钉固定,固定广线时广线紧贴灰饼面,在配电箱标高处使用定位条(木板或铝塑复合板50mm1000mm)定位,避免箱体标高在安装过程中出现偏差;根据箱体的标高核对入箱的PVC管的长短是否合适,间距是否均匀,排列是否整齐等,如管路不合适,应及时按配管的要求进行调整,然后根据各个管的位置用液压开孔器进行开孔,开孔完毕后,然后拉高广线,装入配电箱底壳进行线管连接,根据广线调节箱体突出墙面的高度,箱体固定后再用细石混凝土填实、修补周边并抹平齐,细石混凝土在达到强度后拆除定位板并钉好钢丝网;安装定位条定位箱体距地面的标高,这样可以保证配电箱的垂直和水平观感质量(成排线盒同样可以使用此方式)。如箱底与外墙平齐时,应在外墙固定金属网后再做墙面抹灰,不得在箱底板上抹灰。配电箱施工工艺大样图:
配电箱施工工艺大样图:
墙体箱、盒施工工艺:

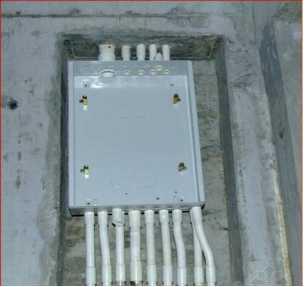

砼墙上强电箱预留孔,洞口尺寸满足箱体安装要求

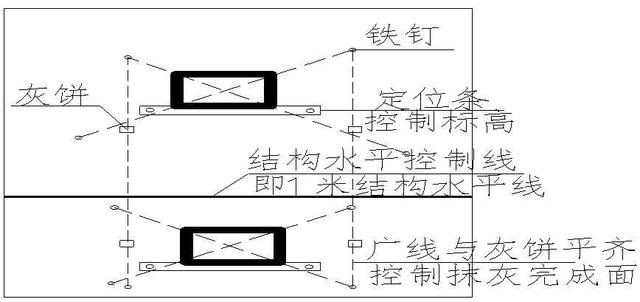

配电箱在标高定位时采用定位板(铝塑复合板)固定,在固定定位板时上口必须按照设计标高,坐标一致,出墙面控制采用拉广线,广线采用水泥钉固定,固定广线时广线紧贴灰饼面,然后拉高广线,装入配电箱体,根据广线调节箱体突出墙面的高度。

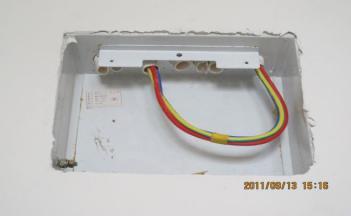

采用瓜米石填塞饱满,箱体安装标高准确,箱体上开孔符合要求
墙体配电箱安装成型图片

安装在有保温要求的砌体上的箱体,应预留保温板厚度,确保配电箱体与保温完成后墙面平齐
