后浇带怎么做不漏浆看个实例

分析后浇带漏浆发生的原因对症下药实施对策

原因1 后浇带侧面钢丝网固定不牢,导致浇筑底板砼时,易从侧面流入后浇带部位。

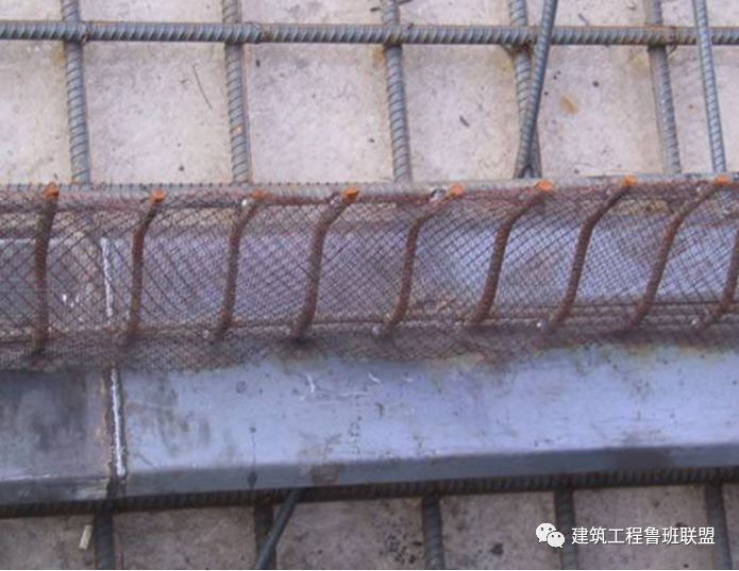

【对策】钢丝网+钢板网组合模板:选用钢丝网+钢板网+钢筋骨架作侧模板。

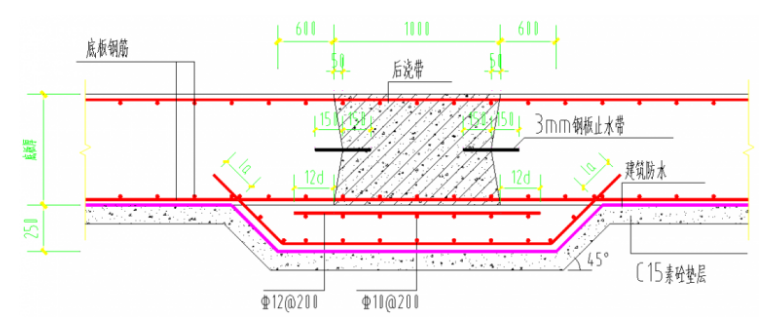

采取措施,确保钢丝网固定牢固,以防治混凝土浇筑时后浇带的侧压力大,造成钢筋网破坏渗漏。综合的加固措施:止水钢板上下分别焊接钢板网+钢丝网作侧模,焊接在钢筋骨架上;后浇带顶板采用木方封堵;其中钢筋骨架竖向立筋:1800高基础采用16@200;水平筋为14@400;700mm基础采用16@400;水平筋为14@300。

后浇带模板加工样板:

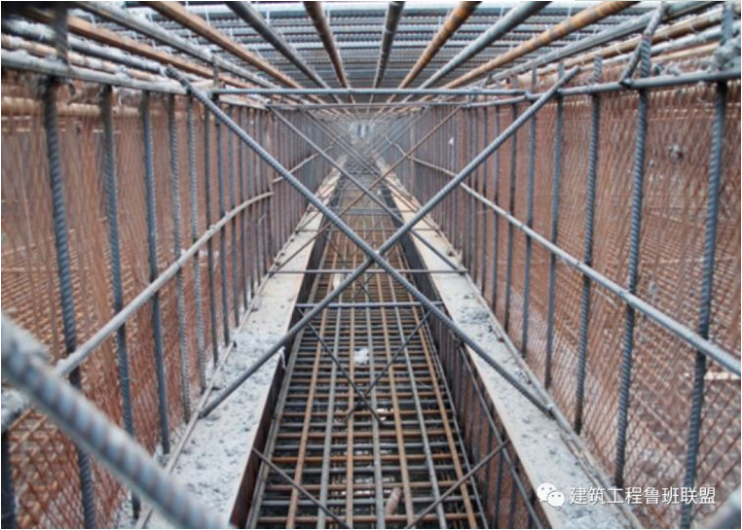

地下室顶板后浇带模板加固措施如下:

原因2 后浇带模板支撑体系不合理,易造成后浇带两侧模板变形,后浇带两侧混凝土流入后浇带内。

【对策】优化后浇带两侧支撑体系:采用钢筋斜撑的措施以保证侧模位置和几何尺寸的准确。

后浇带止水钢板上下分别采用直径18的钢筋斜撑@1500作为后浇带模板支撑体系,提高后浇带模板支撑体系的刚性,避免浇筑时混凝土侧压力引起模板变形,从而防止混凝土流入后浇带,减少清理用工。

采用以上模板加固方式及支撑体系,后浇带位置可实现无漏浆。

原因3 混凝土浇筑未按交底施工,未分层下料,易造成后浇带下挖部分的混凝土上翻到结构后浇带内;振捣棒易破坏封堵导致漏浆。

【对策】加强工人的教育与管理:按交底分层下料,对混凝土进行振捣时,派专人对浇筑进行旁站。

具体措施:首先分层下料,其次混凝土振捣时,要在后浇带侧300mm以外,以300mm间距振捣,以防止振捣棒破坏封堵,导致漏浆;振捣棒操作做到快插慢拔,每点振捣时间一般以10~30s为宜,在振捣过程中视混凝土表面不再显著下沉、不再出现气泡、表面泛出灰浆为宜。在混凝土初凝前进行平板振动器二次回振,排除混凝土因泌水在粗骨料、水平钢筋下部生成的水分和空隙,提高混凝土与钢筋的握裹力,防止因混凝土沉落而出现裂缝,减少内部微裂缝,增加混凝土密实度,同时因分层下料,防止后浇带下挖部分混凝土上翻。

通过全过程跟踪检验控制,经现场检查,防止了人为撞击钢筋现象,增加混凝土密实度,提高混凝土抗渗性,浇筑后浇带两侧混凝土时有效避免混凝土上翻,达到预期效果。

后浇带施工,漏浆原因,防漏浆措施
