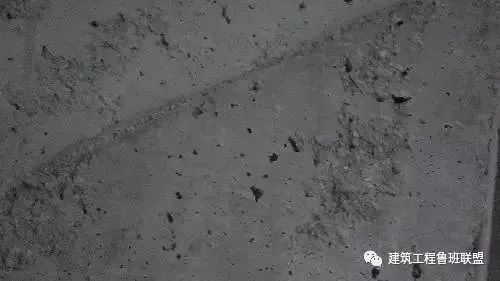

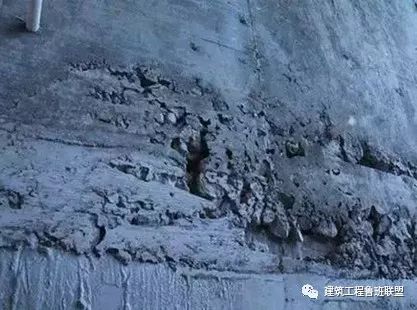

振捣没做好而导致的蜂窝麻面
因振捣不力造成质量问题经常发生
其中一个重要原因是
施工现场的操作工缺乏必要的基础知识
特对混凝土振捣设备及操作工艺进行解读
以供参考学习,提升混凝土施工质量!
混凝土浇筑施工时,必须排除其中气泡,进行捣固,使混凝土密实结合,消除混凝土的蜂窝麻面等现象,以提高其强度,保证混凝土构件的质量,混凝土振捣器就是机械化捣实混凝土的机具。混凝土振捣器主要有四种:内部振动器、表面振动器、外部振动器、振动台。

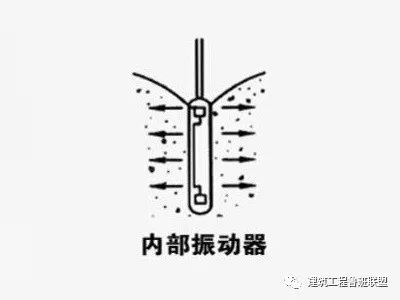

① 内部振动器

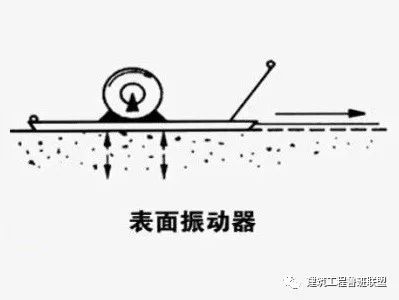

② 表面振动器

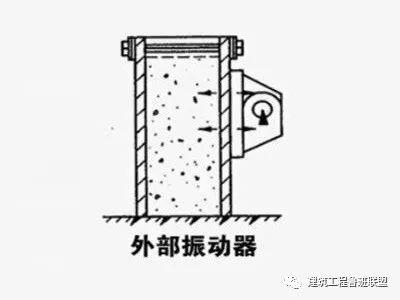

③ 外部振动器

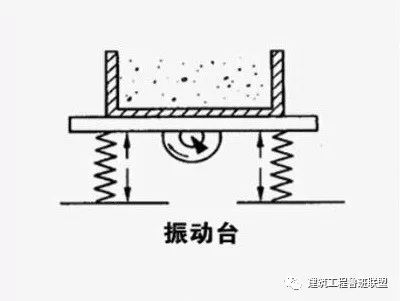

④ 振动台
在建筑工程施工现场,外部振动器和振动台使用比较少,本文仅针对工地上常用的两种振捣设备:内部振动器和表面振动器,进行详细的施工操作工艺介绍。
1内部振动器

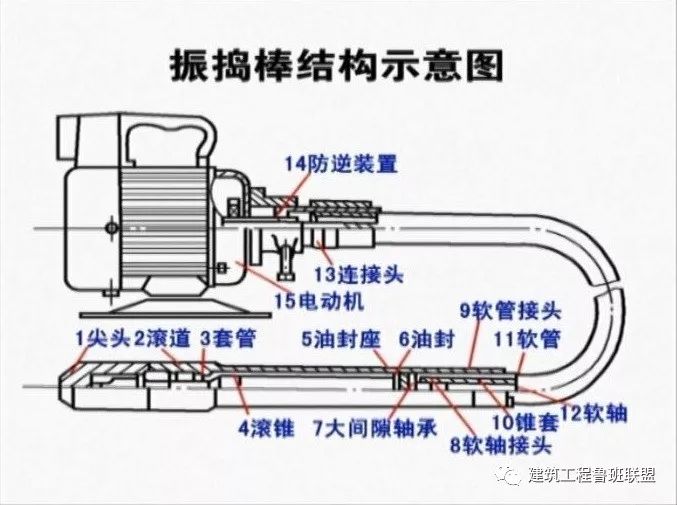

内部振动器也叫振捣棒,可以插入到浇筑混凝土的内部进行振捣,使混凝土浇筑振捣作业使用最普遍的工具。振捣棒适用于大体积混凝土、基础、柱、梁、墙、厚度较大的板、预制构件等。

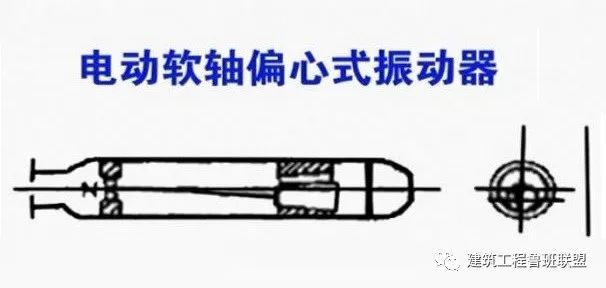

振捣棒又分为偏心式和行星式两种方式:前者是利用振捣棒中心安装的具有偏心质量的转轴,在高速旋转时产生的离心力通过轴承传递给振捣壳体,从而使振捣棒产生圆周振动;后者是利用振捣棒中一端空悬的转轴,在它旋转时,其下垂端的圆锥部分沿棒壳内的圆锥面滚动,从而形成滚动体的行星运动以驱动棒体产生圆周振动。
振捣棒振捣操作工艺解读
【导视】操作工艺要点:
振捣方法有垂直振捣(振捣棒与混凝土表面垂直)和斜向振捣(振捣棒与混凝土表面成一定角度)两种。

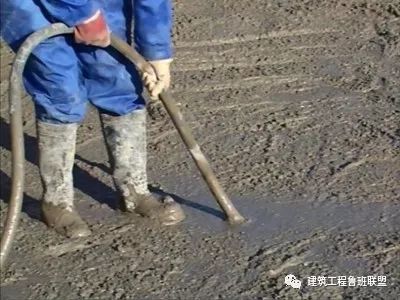

振捣棒操作时,要做到快插慢拔。
对于硬性混凝土,有的时候还要在抽出的洞旁不远处,再将振捣棒重新插入,才能填满空洞。
在振捣过程中,宜将振捣棒上下略为抽动,宜使上下振捣均匀。
混凝土分层灌注时,每层混凝土厚度不应超过振捣棒长的1.25倍,在振捣上一层时,应插入下层中5-10cm,以消除两层之间的接缝,同时,在振捣上层混凝土时,要在下层混凝土初凝之前进行。
每一插点要掌握好振捣时间,过短不宜捣实,过长可能引起混凝土离析现场,对塑性混凝土尤其要注意,一般每点振捣时间为20-30s,使用高频振动器时,最短不应小于10s,但应使混凝土表面呈水平,不再显著下沉,不再出现气泡,表面泛出灰浆为准。
振捣棒插点要均匀排列,可以采用行列式和交错式的次序移动,不应混用,以免造成混乱而发生漏振。
振捣棒使用时,振捣棒距离模板不应大于振捣棒作用半径的0.7倍,并不宜紧靠模板振动,且应尽量避免碰撞钢筋、管道、吊环、预埋件等。

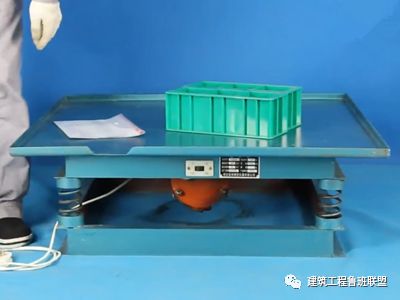

2表面振动器

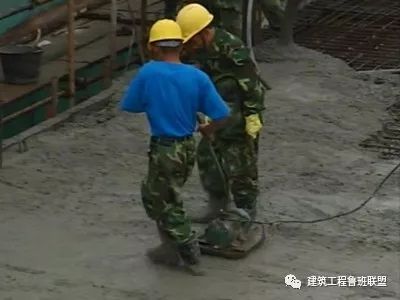

表面振动器也叫板式振动器,主要用于浇筑面积大、厚度小、平整的作业面,如地面、楼板、屋面

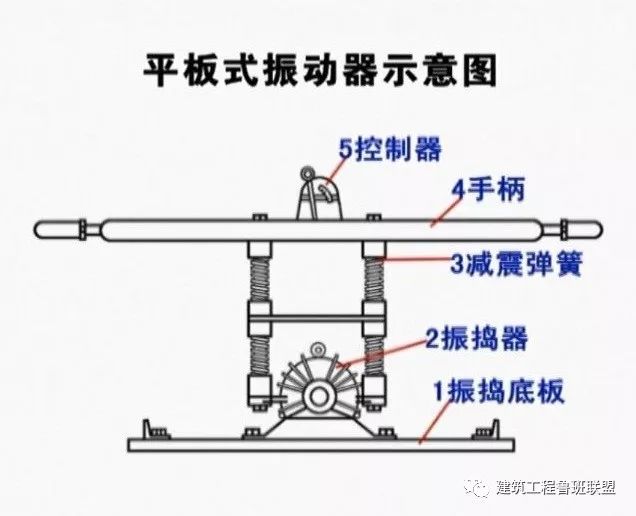

板式振动器是将设备直接放在混凝土表面上,由2-振捣器产生的振动波,通过与之固定的1-振捣底板,传给混凝土。
板式振动器振捣操作工艺解读
【导视】操作工艺要点:
表面振动器在每一个位置上应连续振动一定的时间,一般情况下连续振动时间为25-40s,但是以混凝土面均匀出现浆液为准。
移动时应成排依此振动前进,前后位置和排与排间相互搭接应有3-5cm,防止漏振。
表面式振捣器的作用厚度有限,一般来讲,无筋或单筋平板的有效厚度为20cm,在双筋平板中有效厚度大约为12cm。
大面积混凝土地面,可采用两台振动器,以同一方向向高处移动,以保证混凝土振实。
