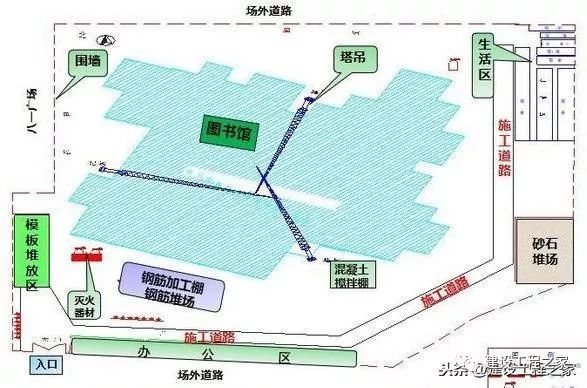

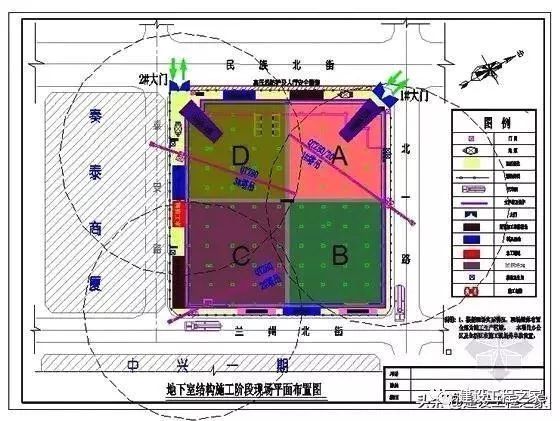

施工现场平面布置一样很重要,分不清主次,怎么开工

1、施工场地状况:包括施工入口、施工围挡、与场外道路的衔接;建筑总平面上已建和拟建的地上和地下的一切建(构)筑物及其它设施的位置、轮廓尺寸、层数等。

2、生产及生活性临时设施、材料及构件堆场的位置和面积。

3、大型施工机械及垂直运输设施的位置,临时水电管网、排水排污设施和临时施工道路的布置等。

4、施工现场的安全、消防、保卫和环境保护设施。

5、相邻的地上、地下既有建(构)筑物及相关环境。

大型工程的现场平面布置图一般按地基基础、主体结构、装修和机电设备安装三个阶段分别绘制。

建筑施工现场布置原则

(1)在保证施工顺利进行的前提下,现场布置力求紧凑,以节约土地;市区施工时,临时性占道应获得批准。

(2)临建设施的布置时,不占用拟建工程的位置,避免不必要的搬迁。

(3)各阶段的施工布置尽量能统一,不产生多次拆、搭或易地重建。各种材料、半成品、构件应按进度计划分期分批进场,尽量布置在使用点附近,或随运随吊。最大限度缩短工地内部运距,减少场内二次搬运。

(4)临时设施的布置应有利生产、方便生活。

(5)充分利用原有或拟建房屋、道路,尽量减少临时设施的数量,降低临时设施费用。临时建筑采用活动房。场内的交通布置尽量合理,避免土建、安装与其他各工种间的相互干扰。

(6) 符合劳动保护、技术安全、防火要求。了解更多请关注微信公众号:施工管理技术

平面布置图布置的步骤

施工现场平面布置图一般需分施工阶段来编制。如基础阶段施工现场平面布置图、主体阶段结构施工现场平面布置图、装修阶段工程施工现场平面布置图等。

决定起重机械位置

布置搅拌站、仓库、材料和构件堆场

布置运输道路

布置生活性临时设施

布置水电管网

1、现场临时供电线路

利用甲方施工现场提供的电源,架设专用配电箱,采用集中管理。从专用配电箱分为两路接出,一路作为生活用电,一路作为现场施工用电。现场施工用电线路采用三相五线制,架空 5 m进入施工现场,每隔 50 m设置一个分配箱。现场另设柴油发电机组一台,并连接好备用线路,遇停电时马上切换备用电路,使用发电机供电,以保证工程施工进度。

2、现场临时供水管路

现场水源从业主指定水源管网接出,现场消防水管用DN100,施工用水按工程用水高峰计算,包括施工用水、施工机械用水、生活用水等,按类似工程经验估算:施工给水干管采用DN100镀锌铁管,支管采用DN75镀锌铁管,分支管采用DN25镀锌铁管;上楼消防管采用DN50镀锌铁管;生活给水干管采用DN75镀锌铁管,支管采用DN50镀锌铁管,分支管采用DN25镀锌铁管。生活用水临时水管埋设在地面以下,不易损坏又不防碍交通,布置时考虑与场地平整统一规划,埋设深度考虑防止汽车及其他机械在上面行走时压坏。

3、办公区

所有办公用房将选用彩板活动房(轻钢骨架、彩钢板围护),地面铺贴地面砖。办公区设置项目经理办公室、项目部办公室、项目电脑室、医务室以及提供建设单位驻现场代表和监理单位办公室。办公室安装空调,统一配备桌椅,项目电脑室配备电脑、传真机等必备的办公器材。

4、生产设施平面布置

各种加工厂布置,应以方便使用、安全防火、运输费用最少、不影响建筑安装工程施工的正常进行为原则。一般应将加工厂集中布置在同一个地区,且多处于工地边缘。各种加工厂应与相应的仓库或材料堆场布置在同一地区。

(1)混凝土搅拌站

根据工程的具体情况可采用集中、分散或集中与分散相结合的三种布置方式。当现浇混凝土量大时,宜在工地设置混凝土搅拌站;当运输条件好时,以采用集中搅拌或选用商品混凝土最有利;当运输条件较差时,以分散搅拌为宜。

(2)钢筋加工厂

区别不同情况,采用分散或集中布置。对于需进行冷加工、对焊、点焊的钢筋和大片钢筋网,宜设置中心加工厂,其位置应靠近预件构件加工厂;对于小型加工件,利用简单机具成型的钢筋加工,可在靠近使用地点的分散的钢筋加工棚里进行。

(3)木材加工厂

要视木材加工的工作量、加工性质和种类决定是集中设置还是分散设置几个临时加工栅。一般原木、锯材堆场布置在铁路专用线、公路或水路沿线附近;木材加工场亦应设置在这些地段附近;锯木、成材、细木加工和成品堆放,应按工艺流程布置。

(4)砂浆搅拌站

对于工业建筑工地,由于砂浆量小分散,可以分散设置在使用地点附近。

(5)金属结构、锻工、电焊和机修等车间

由于它们在生产上联系密切,应尽可能布置在一起。

5、垂直运输机械布置

垂直运输机械的位置直接影响仓库、料堆、砂浆和混凝土搅拌站的位置以及道路、水、电线路的布置等。它是施工平面布置的核心内容,必须首先考虑。

(1)固定式垂直运输设备的布置

固定式垂直运输设备包括井架、门架、桅杆式起重机等,它们的布置主要根据其机械性能,建(构)筑物的平面形状和大小,施工段的划分情况,起重高度,材料和构件的重量,运输道路等情况而定。其目的是充分发挥起重机械的能力,做到使用安全、方便,便于组织流水施工,并使地面与楼面上的水平运输距离最短。固定式起重运输设备中卷扬机的位置与井架、门架等距离要适中,以使司机能够看到整个升降过程。井架、龙门架的数量要根据施工进度,垂直提升的构件和材料数量,台班的工作效率等因素确定,其服务范围一般为50~60m。井架应立在外脚手架之外,并有一定距离为宜,一般5~6m。

(2)自行杆式起重机的布置

布置自行杆式起重机时,要考虑其起重高度、构件的重量、回转半径、吊装方法、建(构)筑物的平面形状等。对于装饰工程一般只考虑固定式垂直运输设备最小起重臂长的影响,避免臂杆与已建结或构件相碰撞。自行杆式起重机的开行路线要尽量的短,尤其是对汽车式或轮胎式起重机,尽量使其停机一次能吊足够多的构件,避免反复打支腿影响吊装的速度。

(3)塔式起重机的布置

塔式起重机,既可以进行垂直运输也可进行现场的水平运输,它分为固定式、轨道式、内爬式、附着式四种。

布置塔式起重机的轨道时要结合建(构)筑物的平面形状和四周的场地条件综合考虑,要使建(构)筑物平面尽量处于塔臂的活动范围之内,避免出现死角,要使构件、成品及半成品、堆放位置及搅拌站前台尽量处于塔臂的活动范围之内,同时,做好轨道四周的排水工作。布置塔吊时还要注意安塔、拆塔是否有足够的场地,尤其是拆塔。同时还应注意塔基是否坚实可靠,双塔回转时是否有重合碰撞的可能等。

固定式塔式起重机不需铺设轨道,但其作业范围比有轨式塔式起重机小。附着式塔式起重机占地面积小,且起重高度大,可自升高,但对建(构)筑物作用有附着力。其塔基多为桩基或厚大体积的钢筋混凝土塔基,塔基的施工与结构基础施工尽量同步进行。内爬式塔式起重机布置在建(构)筑物内侧,且作用有效范围大,适用高层建(构)筑物的施工。两种机械的布置均应在满足起重高度和起重量的前提下进行,使拟建建(构)筑物在塔吊半径的回转范围之内。

平面布置图,施工现场平面布置
