二十条二次结构砌筑施工注意要点整理

1、砌筑砂浆(要根据图纸要求进行配比,此处为简介)

0.000以下墙体砌筑采用M7.5水泥砂浆,

0.000以上墙体砌筑采用M5水泥砂浆。

2、砂浆试块的留置

0.000以下M7.5三组标养试块。

0.000以上M5一层一组标养试块,且不少于三组。

3、构造柱

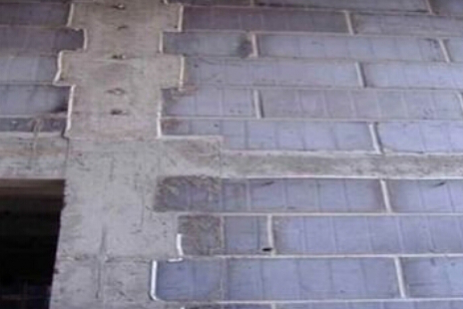

(1)构造柱构造:砌砖墙时,与构造柱连接处砌成马牙槎。每一个马牙槎沿高度方向的尺寸为20cm(即一皮砌块高度),马牙槎应先退后进,进退尺寸为100mm。

a、构造柱的设置:按照设计图纸要求,填充墙在内墙转角处,外挑墙端及墙长5m的墙中应设构造柱。

b、构造柱的要求:构造柱厚度同墙厚,宽度200mm,柱内竖筋412,箍筋6@200,接头范围箍筋加密100mm,加密高度600mm。基础墙体构造柱箍筋间距为100mm。

(2)构造柱钢筋绑扎

箍筋与柱竖筋要保证垂直,弯钩叠合处,沿主筋方向错开转圈设置,第一道箍筋距柱根部50mm。柱内竖筋412,箍筋非加密区6@200, 接头范围箍筋加密100mm,加密高度600mm。

4、拉结筋

(1)拉结筋设置要求:拉结筋设置在灰缝内,0.000以下拉结筋位置沿墙高每隔500mm设置一道,通长设置。0.000以上拉结筋位置沿墙高每隔400mm设置一道,通长设置。拉结筋与拉结筋搭接长度为55d。

(2)拉结筋、板带筋 植入深度为90mm,拉结筋锚入墙内长度为不小于墙长的1/5且不小于700。

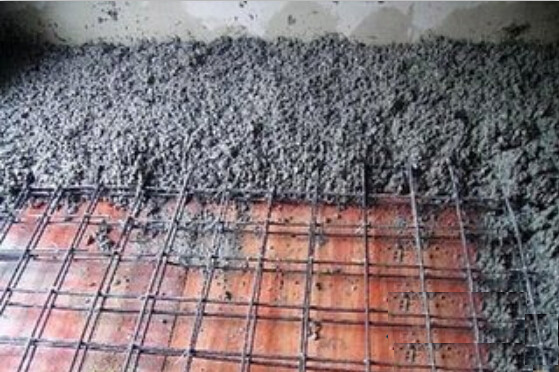

5、混凝土带

按设计图纸要求,当墙高4m的200厚墙及高度3m的100厚墙需在墙半高处设置与柱连接的通长钢筋混凝土带,厚度为60mm,另外注意通长纵筋的型号与联接。

6、填充墙构造柱的设置位置、断面尺寸见各层建筑平面及相关结施图纸。

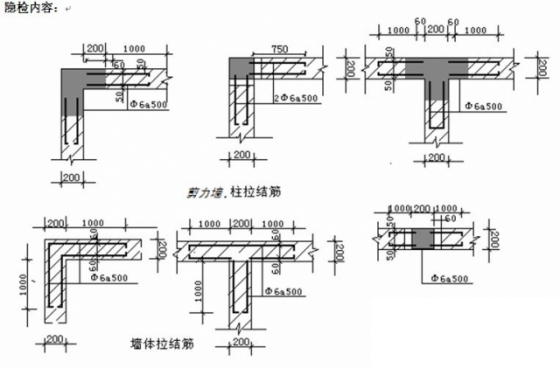

除有关图纸已注明者外,构造柱应在墙体转角、不同厚度墙体交接处、较大洞口两侧(2000)、悬臂墙端部布置,构造柱间距4m,且不大于层高2倍。断面尺寸可据墙身厚度按图一选用。构造柱应先砌墙后浇筑混凝土,用C20 混凝土浇筑砌墙时,构造柱与墙体连接应加拉筋。构造柱上部与梁板连接处应加插筋均见下图一,填充墙砌筑砂浆等级不应低于M5。双墙每1.5m以内必须设置拉接墙,拉接墙采用200厚。砌体在构造柱部位应留成马牙槎,上下皮错开马牙槎宽度为60mm,从根部按先退后进的原则留置,间隔一皮加气混凝土砌块的高度错槎。

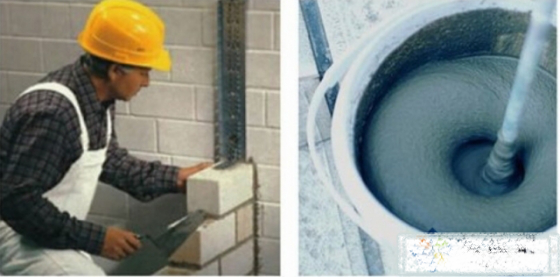

7、砌筑砂浆要提前做配合比,现场拌制时一律采用重量比;并要采用机械搅拌,材料经过过磅计量要准确。

8、砂浆的机械搅拌时间:对于普通砂浆搅拌时间不少于2分钟;对于掺粉煤灰的砂浆其搅拌时间不少于3分钟。

9、有构造柱的砖墙都要砌成马牙槎,并按施工规范的要求设置拉结筋,浇筑构造柱的混凝土应待砖墙完成后进行。

10、砌筑砂浆应随拌随用。水泥砂浆必须在拌成后3小时内用完;混合砂浆必须在拌成后4小时内用完;夏季高温则为2小时和3小时内要用完。

11、砌筑砖墙时,粘土砖应提前1-2天浇水湿润,不得随砌随浇水或干砖上墙。

12、根据强制性标准的规定:过梁上与过梁成60度角的三角形范围内及过梁净跨度1/2的高度范围内不得设置脚手架眼。

13、根据强制性标准的规定宽度小于1m的窗间墙,以及门窗洞口的两侧200mm和转角处450mm的范围内不得留置脚手架眼。

14、临时施工洞口净宽度不应超过1m,留槎要留阳槎并按施工规范要求设置拉结钢筋。

15、宽度超过300mm的洞口,应砌筑成平拱或设置过梁。多孔砖、空心砖表面不得留水平沟槽。

16、门窗过梁严格按设计要求施工,当设计图纸不明时一定要优先采用预制砼过梁,其伸入支座每边不少于250mm。用空心砖砌的窗台要按各省地方规程砌筑,以防止窗口砌体成45度角的裂缝。

17、砌体转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分开砌筑。

18、砖砌体的总体要求是:上下错缝、内外搭接、砂浆饱满、横平竖直;其砌筑误差应控制在规范允许范围内。

19、填充墙顶部应预留2-3cm缝隙,待砂浆干燥砌体完全沉实后(约7天)方可用水泥砂浆挤饱或者细石混凝土并打入石片。

20、按照规范要求,植筋深度应该为钢筋直径的15倍。参照06SG614-1砌体填充墙结构构造图集。

二次结构工程,砌筑施工
