砌体部分:
1、干砖上墙,砌块品相差,缺棱掉角。
2、砌体砂浆无配合比,没有按施工配合比计量下料,砂浆拌合不均匀。
3、混凝土面与砖交界面没有清理打扫干净且砌筑前未浇水湿润。
4、构造柱马牙槎应先退后进,不是先进后退。
5、灰缝留设不合理、不均匀(按排砖图),不饱满,假缝,瞎缝、通缝、开裂等质量风险。
6、顶砌未按规定时间砌筑,倾角不合理(应为45~60之间)。

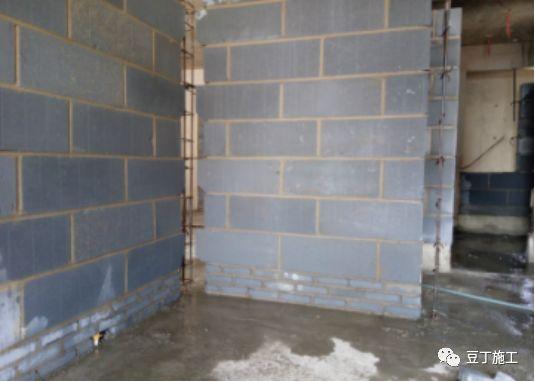

7、墙面不整洁,污染相当严重,严重影响质量观感。
构造柱、过梁、反槛钢筋、混凝土部分:
1、钢筋制作不规范。植筋松动,不牢固。箍筋绑扎不牢(漏绑)、箍筋间距不均、主筋搭接长度不够,成型质量差。
2 、混凝土出现蜂窝、麻面、狗洞、露筋、松散、不密实。柱顶混凝土封堵不严,个别用砖头,砂浆封堵柱顶。
3、混凝土断面尺寸不够。
4、混凝土强度不够,成型的混凝土观感较差。

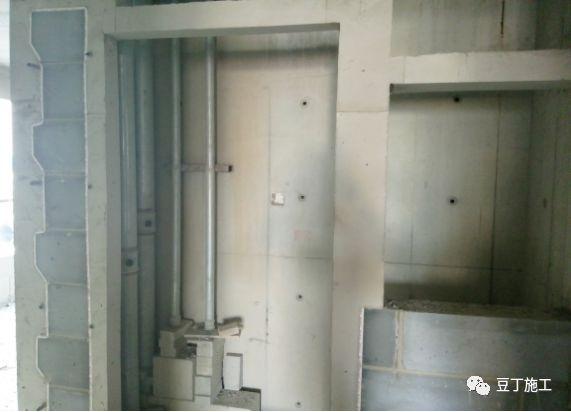

5、门、窗、洞口边构造柱垂直度,平整度较差。

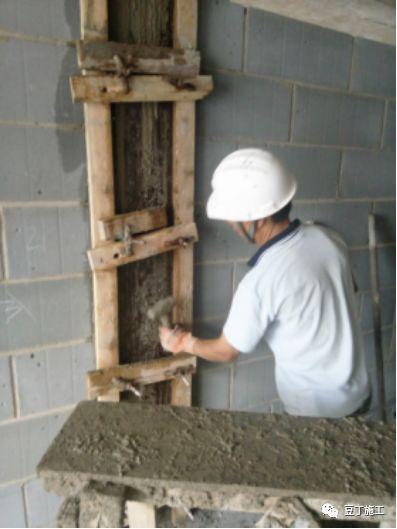

6、构造柱、圈梁混凝土有胀模现象。
项目部主要针对以上问题,为合理控制材料损耗,提高二次结构砌筑、钢筋、混凝土工程质量,实施开展了砌筑工程样板审核。

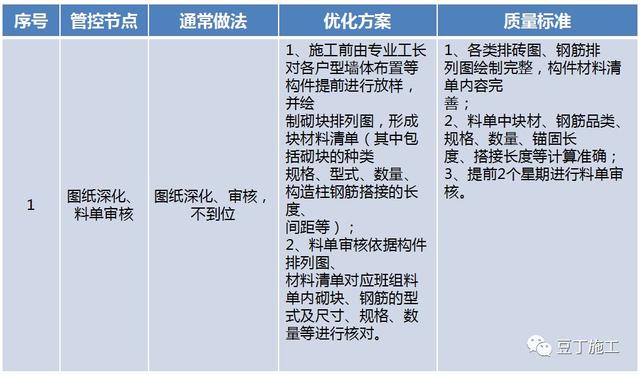

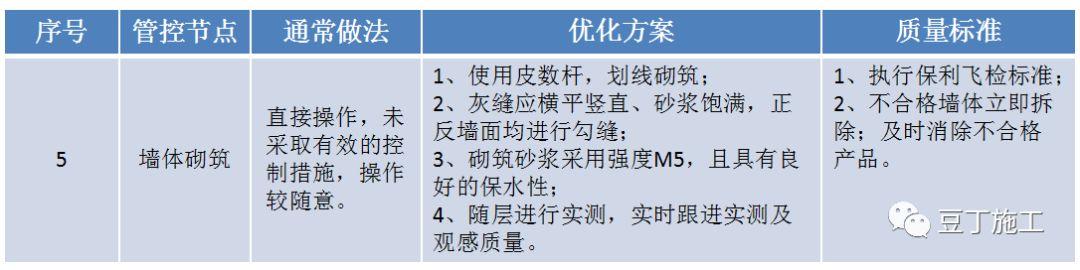

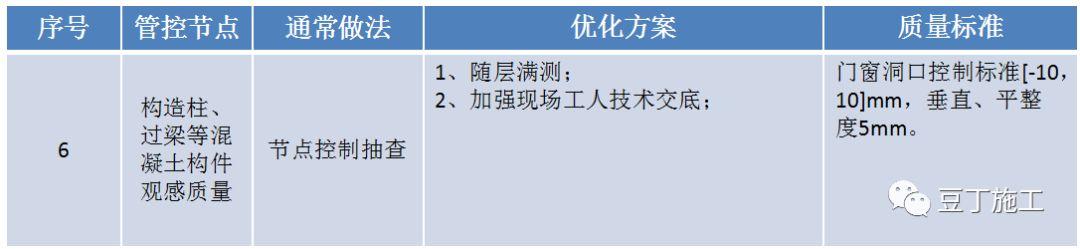

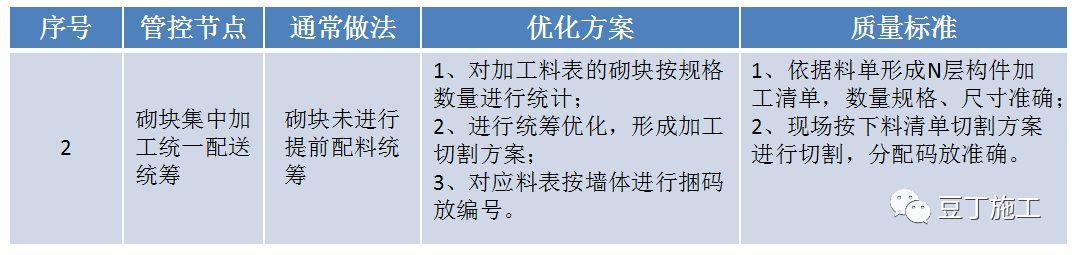

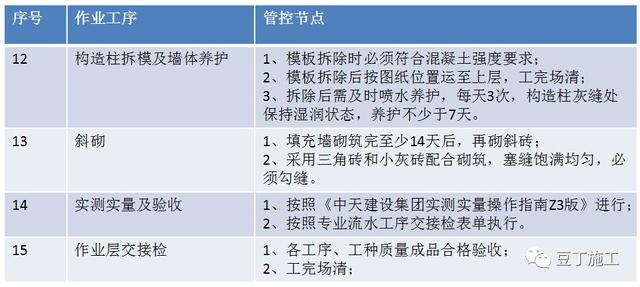

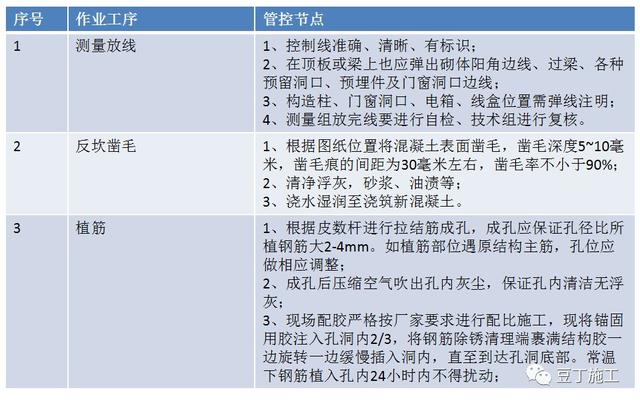

一、砌筑工程体系节点管控

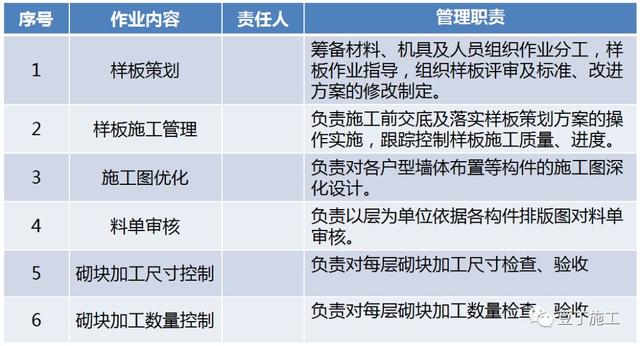

二、样板策划

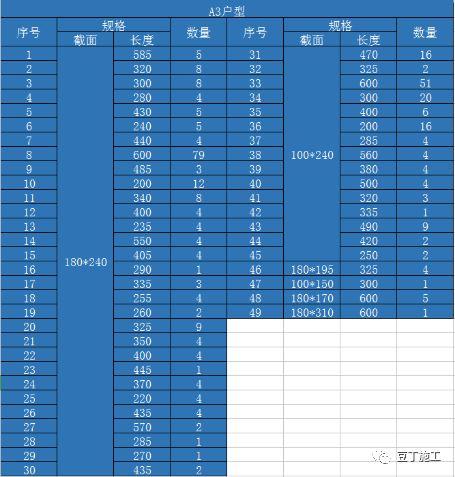

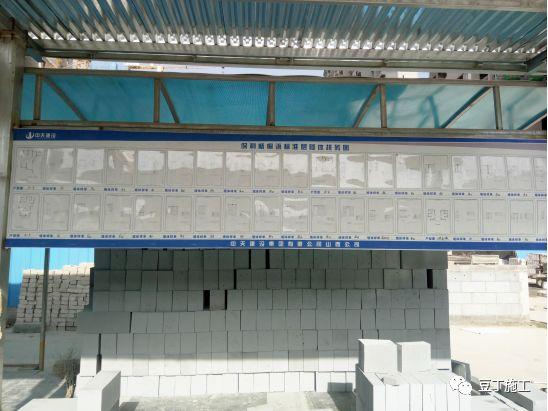

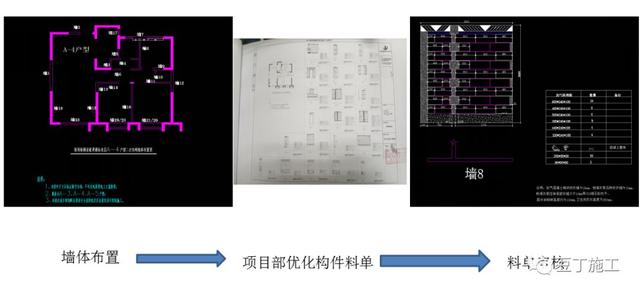

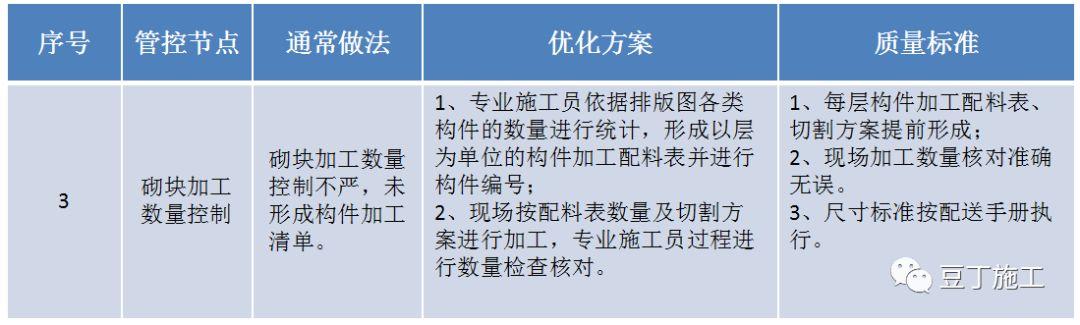

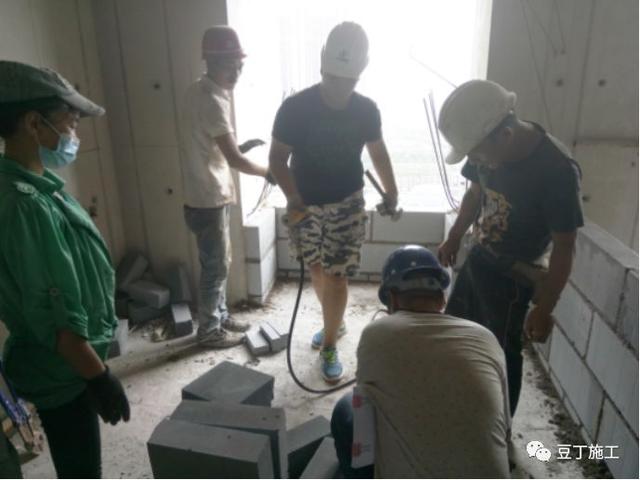

料单规格审核
码放分类

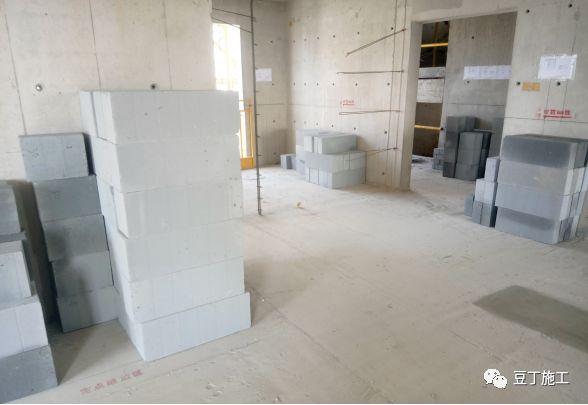

半成品堆放

统一配送
指定区域堆放

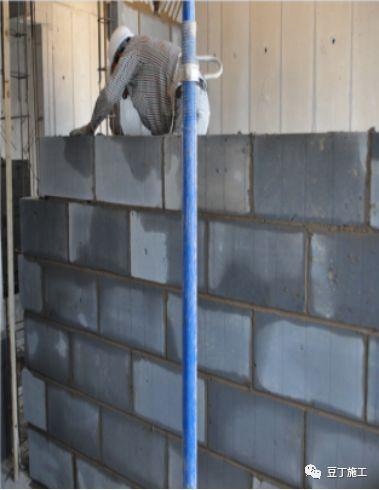

使用皮数杆

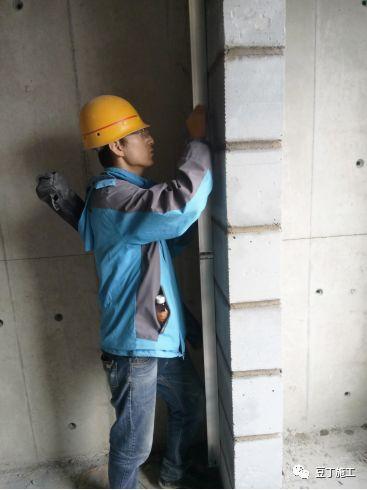

双向勾缝

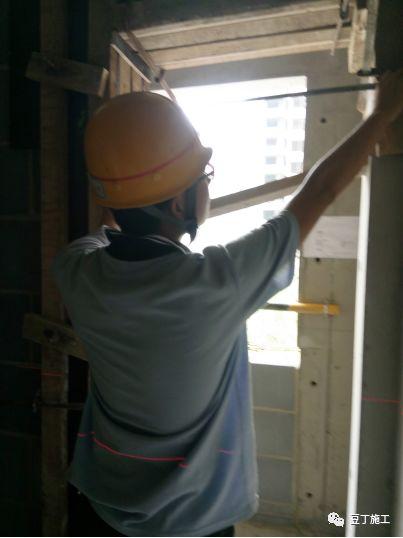

随层实测
浇筑前实测
浇筑时实测
三、样板组织实施

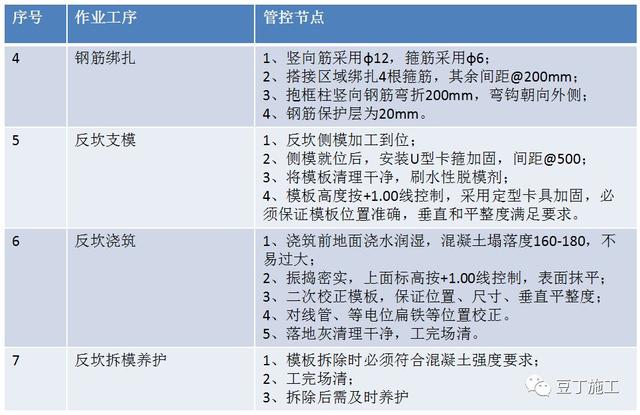

1、项目钢筋绑扎样板施工管理分工
2、施工作业管理
1)项目部实行专业施工员负责制的作业施工管理,按照作业管理分工及职责,负责按
样板策划构造做法实施,进行指导班组作业,负责质量、进度管控。
2)项目部建立施工工序交接检,通过班组对各节点的自检及整改,项目部通过过程检查及完成后的交接检查验收,确保施工质量稳定性。
过程检查
作业自检
四、样板评审
1、砌筑工程样板评审

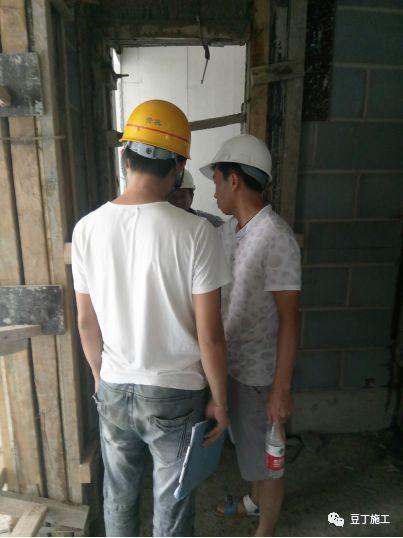

项目部样板施工完成,经班组自检专业施工员复查后,技术负责人组织,专业施工员、质量员、施工员等相关人员参加,按照样板策化方案及构造做法,对现场进行审核评定
样板评审
2、砌筑样板评审成品实测观感评价
砌体观感质量验评

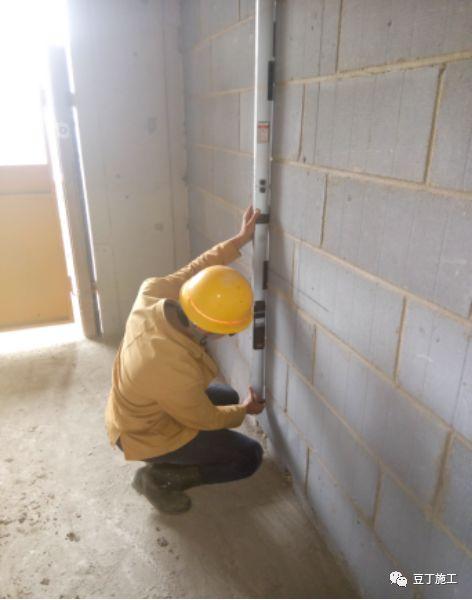

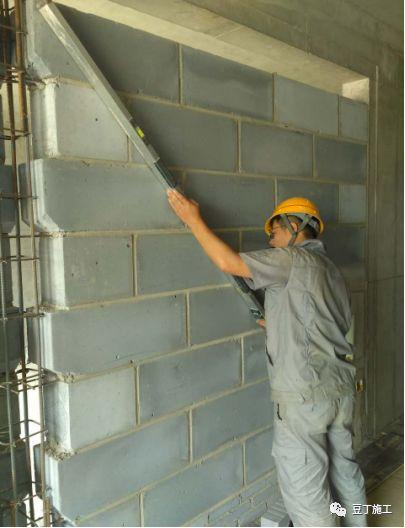

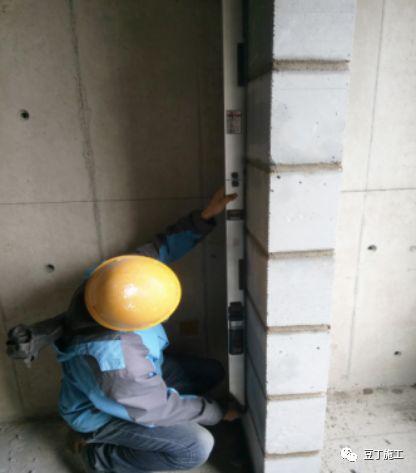

砌体垂直度实测

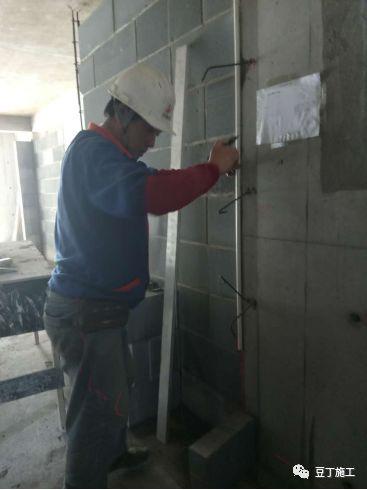

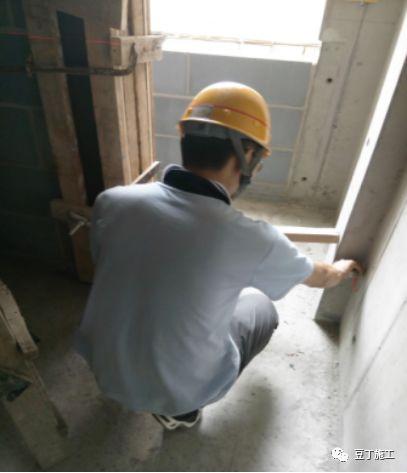

门窗洞口验评
完成作业面观感验评
门窗洞口尺寸自检
砌体平整度验评
3、实测记录、钢筋绑扎施工操作验收表
技术负责人对实测相关数据进行调查、分析,制定改进措施,会同专业施工员、班组长等相关管理人员共同讨论商定,制定《产品交接验评标准》。
