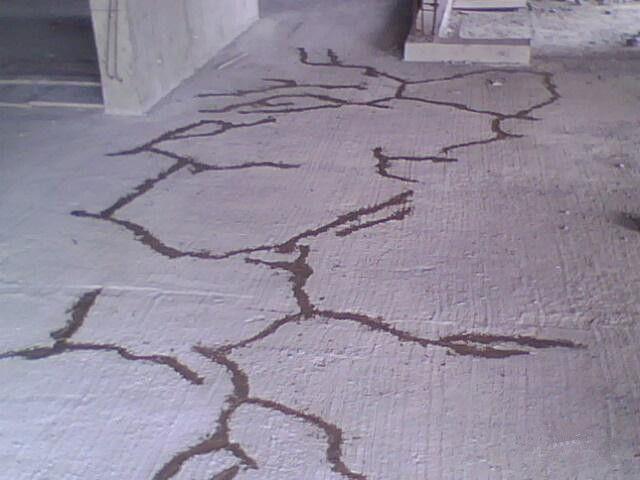

混凝土工程产生裂缝

1)工程采用商品混凝土,塌落度大,稍加振捣即出现石子下沉,浆体上浮,时常有较多泌水,随着水分的蒸发,在太阳曝晒面出现了较多的塑性收缩裂缝。

2)长墙结构所产生的温度和收缩变形在高度方向是自由的,但在纵向却受到地下室底板和柱子的约束,在降温和收缩作用下引起拉应力,因混凝土抗拉强度较低,当拉应力超过其抗拉强度时便引起开裂,这种裂缝方向垂直于拉应力方向,故多为竖向。

3)混凝土加水拌和后,水泥中的碱与活性骨料中的活性氧化硅起反应,析出的胶状碱-硅胶从周围介质中吸水膨胀,体积增大到3倍,从而使混凝土胀裂产生裂缝。

5)如果在夏天,在混凝土养护上并没有采取十分有效的措施养护外墙。同时由于天气炎热,混凝土水灰比控制不稳定,混凝土振捣不均匀,使混凝土局部收缩变形较大,产生裂缝。

随着工程技术的发展,现在混凝土裂缝修补的方法主要有表面修补法、灌浆嵌缝封堵法、结构加固法、混凝土置换法、电化学防护法、仿生自愈合法等,其中灌浆嵌缝封堵法又可分为压力注浆法、开槽填补法和涂膜封闭法三种。

本着确保工程质量与安全的要求,根据裂缝宽度和深度的相关性原理,按照裂缝宽度情况,分三步进行处理。

1)裂缝宽度小于0.2mm的,采用涂膜封闭法修补,工序为:

清扫-刮腻子-涂刷底层涂料-涂刷主层涂料-涂罩面层。

混凝土表面裂缝、气孔和缺陷先用腻子(混凝土修补胶:粉料=1誜1.8誜2.0)填充补平,待干后用砂布磨平,再进行底层涂刷(混凝土修补胶:粉料=1誜0.7誜0.8),涂料在使用前要通过铁窗纱过滤,除去杂质和团块。

主层涂料要涂刷三遍,每遍涂刷都要等上遍涂料干后再涂,且两次涂刷方向最好是相互垂直。

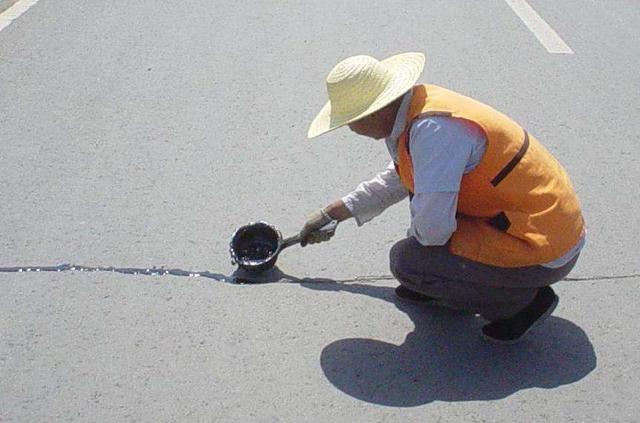

2)裂缝宽度为0.2mm~0.3mm的用低压注浆法修补。修补工序如下:

裂缝清理-粘贴注浆咀和封闭裂缝-试漏-配制注浆液-压力注浆-二次注浆清理表面。

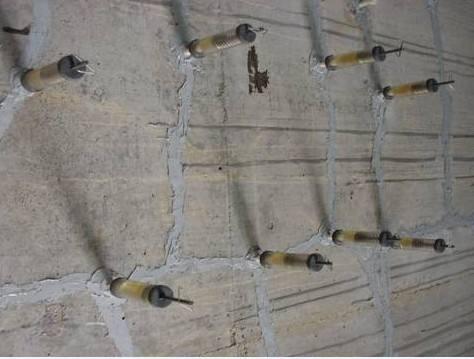

先在要贴注浆咀的裂缝位置贴上医用白胶布,再用窄毛刷将封缝用浆沿裂缝来回涂刷,使裂缝封闭,大约10min后,揭去胶布条,露出小缝,粘贴注浆咀用键包严。

固化后周边可能有裂口,必须反复用浆补上,以避免注浆时漏浆。注浆操作一般在粘咀的第二天进行,若气温高的话,半天就可注浆。操作时先用补缝器吸取注浆液(环氧树脂),插入注浆咀,用手推动补缝器活塞,使浆液通过注浆咀压入裂缝,当相邻的咀中流出浆液时,就可以拔出补缝器,堵上铝铆钉。

一般由上往下注浆,水平缝一般从一端向另一端逐个注浆。为了保证浆液充满,在注浆后约半小时可以对每个注浆咀再次补浆。

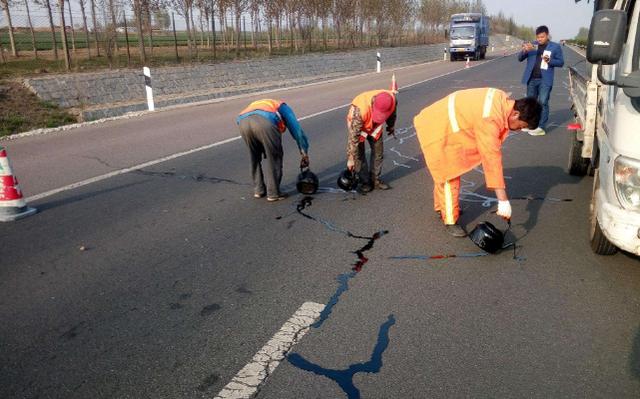

3)裂缝宽度为大于0.3mm的,用开槽填补法修补,工序为:

开槽涂刷界面处理浆压抹聚合物砂浆养护。

使用SJ-75混凝土裂缝修补剂进行修补,首先用切割机在裂缝两边开出宽深=1.2cm1.0cm的小槽,凿除混凝土,清理干净,用毛笔在混凝土裂缝处涂刷SJ-75裂缝修补剂两遍,待涂膜干燥后,用普通硅酸盐水泥和SJ-75修补剂调成水泥净浆修补膏(配比为:修补剂誜水泥=1誜3.5),裂缝填补分为两次,第一次填补0.5cm深,第二次填补浆体高出混凝土表面2mm~3mm。

修补后用薄膜覆盖,防止因雨淋等因素降低修补效果,同时按原设计要求进行SJ防水涂料施工。

混凝土工程,产生裂缝
