1、本工程全部采用商品砼,选用实力雄厚、有试验资格、质量有保证、服务好、价格合理的供应商。
2、混凝土输送采用3台混凝土输送泵、布料机和塔吊结合的方式输送。+0.000以下部分对于离坑边较近区域采用车泵相辅方式浇筑砼。
3、砼浇筑申请制度:混凝土浇筑前各道相关工序均应三检结束,专职质量员进行专检,并报监理验收签字,监理会签后报项目工程师审批,由项目工程师向商品砼供应商提出供料申请单。
4、砼试验工作
a、同一工作班、同一配合比、同一楼层砼每100m3为一个取样单位,每一取样单位留置三组试块,一组为28d标养试块,一组为同条件试块,一组为标养备用试块。
b、地下室抗渗砼除留置抗压试块外,还要留置抗渗试块,同一工作班、同一配合比每100m3为一个取样单位,每一取样单位留置两组抗渗试块:一组为同条件试块,一组为标准养护试块。
c、所有试块制作均要在浇筑地点制作,操作面附近备有振动台。同条件试块制作钢筋笼上锁进行保护。
d、试验员负责对每车砼坍落度测试,不符合要求必须退回搅拌站。混凝土的凝结时间和和易性,对混凝土凝结时间及和易性不符合要求的,砼凝结时间不符合要求应停止供应,分析原因,令其整改。如连续出现3次供应不符合要求应终止合同。
5、砼的振捣
划分责任区专人振捣。操作时快插慢拔,避免撬振钢筋、模板。每一振捣点的延续时间,应使混凝土表面呈现浮浆不再沉落,避免过振产生离析。插入式振动棒振动时移动间距不宜大于其工作半径的1.5倍,振动棒与模板间距不应大于工作半径的一半。振动棒插入下层砼内深度不应小于50mm。
6、混凝土施工缝留置
a、墙:留在基础顶面或梁的下面。
b、梁:留在门洞口过梁跨中1/3范围内,也可留在纵横墙交接处。
c、有主次梁的楼板留在顺次梁方向跨中1/3范围内。
d、楼梯踏步施工缝留在楼层上三步。
7混凝土施工缝的处理措施
a、墙、暗柱底部施工缝处理:剔余浮浆,沿暗柱、墙外水平方向用砂轮切割机切齐,并冲洗干净,不得积水,保证接缝质量。
b、顶板施工缝的处理:施工缝板筋下垫高强塑料保护层垫块,用锯齿形模板卡在钢筋上封堵接茬。
c、砼施工缝接茬浇捣前,应先铺一层与混凝土强度等级相同的减石子水泥砂浆。
d、混凝土要认真捣实,使新旧混凝土紧密结合,注重二次回振。
8、剪力墙防止烂根及板面标高控制措施

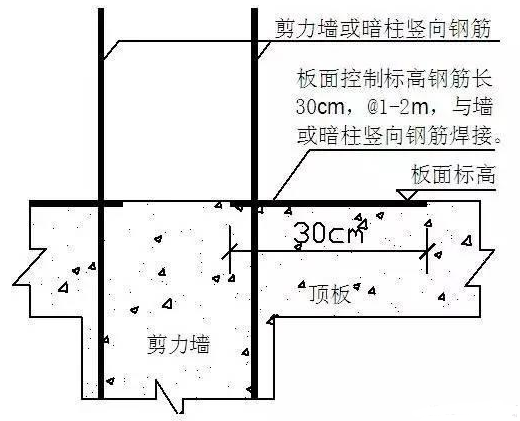

剪力墙防止烂根及板面标高、平整度控制措施图
9、电梯井基础1500mm厚承台浇筑
在6~9月份的室外温度较高,所以拌制混凝土时需要采取特殊的降温措施。采取薄层连续浇注的方式更方便在现场实施,在混凝土配合比确定之后,及时计算混凝土内部的温度,用来指导保温保湿养护的措施。在C35混凝土的配合比设计时可以考虑延长混凝土的强度增长龄期,而不是按照28天强度判定C40的强度,减缓混凝土强度的增长速度,可以有效降低混凝土内部水化反应温度,达到控制裂缝的目的。
浇注时每层的浇注厚度控制在500mm左右,尽量降低浇筑速度,让最初的水化反应热能够尽可能多的释放,减少热量聚集。在下层混凝土终凝前及时浇筑上一层的混凝土,防止出现施工冷缝。
加强混凝土的温度监控工作,无论采用人工测温还是电子测温,都要将测温数据和养护措施紧密结合,用测温数据指导养护措施,根据温度差值调整保温养护的覆盖层数和厚度。养护先用塑料薄膜严密覆盖,在薄膜上覆盖干燥的毡片,给混凝土补充水分时,揭起局部塑料薄膜,在薄膜下浇水,避免毡片吸水使保温能力破坏。
10、浇筑砼时注意事项
在墙、暗柱混凝土浇筑以前,在底部先填一层50mm厚与设计混凝土强度等级相同的去石子水泥砂浆,防止暗柱底产生烂根现象。墙、暗柱采用分层分段循环向上向前推进的浇筑法,分层浇注高度控制在500mm左右,在已浇混凝土初凝前浇筑后一层混凝土;在平板浇筑混凝土时,控制混凝土面的平整度,采用2米刮杠初找平,再用3米刮杠细找平。
现浇板终凝前收光表面,再用棕刷提浆拉毛。现浇板表面找平收光四遍成活,达到细刮糙标准,后期装修,仅对表面进行清理,直接在结构板面施工面层。
振捣过程应遵守以下要点:快插与慢拔,落点要均匀,不可漏振,时间掌握好,密实质量佳。为了减少气泡,可用橡皮榔头敲击模板。
11、砼自然养护
常温状态下对已浇筑完毕的砼,在12小时后用毡片覆盖,并派专人浇水养护,养护时间不得少于7天,抗渗砼养护不得少于14天,浇水次数应能保持砼处于湿润状态。

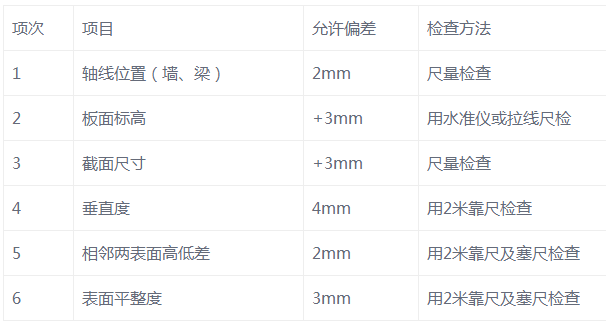

12、混凝土结构尺寸允许偏差项目如下表
13、砼成品保护
a楼梯踏步砼表面用木板保护,强度达到1.2Mpa后方可上人。
b砼浇筑振捣时要保持钢筋的正确位置,保护好洞口、预埋件及水电管等。
c砼施工过程中,对砼沾污墙面、楼面的水泥浆和遗洒在地面的砼要及时清理。
d门洞口、墙阳角采用废旧薄木板或镜面胶合板做护角保护。
