高大模板支撑系统施工管理讲解

一、模架材料进场验收

1)由施工单位负责进行,并留存记录、资料;

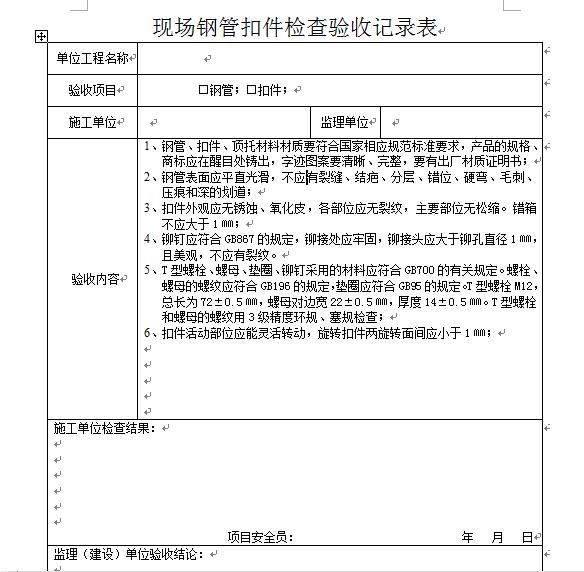

2)对承重杆件、连接件的产品合格证、生产许可证和检测报告进行复核,并对表面观感、重量等物理指标进行抽检;

3)对承重杆件的外观抽检数量不得低于搭设用量的30%。当发现质量不符合标准的情况严重时,要进行100%检验(查),并由监理随机抽取外观检验不合格材料样品,送法定专业检测机构进行检测;

二、搭设技术交底

安全技术底底除应按照专项方案介绍模板支架的工艺、工序、作业要点和技术要求外,还要提供给大家一个简明的技术和安全控制的要点,以利于执行和监控管理。

三、验收(四步)

1)布架验收:在垫板铺设完成并在垫板上放线标定立杆位置后进行检查,确定其立杆布置及其调整是否符合专项方案规定和对中、对称及设置拉结的位置要求;在搭设完2~3步架后,检查其立杆垂直度和横杆水平度是否符合要求。方案设计人员必须参与这次检查,以便解决立杆布置遇到的问题;

2)中间检查:当架高超过15m时,应加设一次中间检查,主要检查两个方面:一为立杆垂直的偏差变化,是否过大或影响向上搭设;二为检查水平剪刀撑(加强层)和内部竖向剪刀撑的设置情况,有问题时可以较方便地解决;

3)搭设完成验收:注意应验收架顶点支点标高是否符合方案要求,避免出现支点过高部位受力过大情况,并为沉降监控要求提供基础依据;

4)浇筑混凝土前的检查验收:在模板和钢筋工程施工期间,支架已开始承载并会发生一些自身的调整变化,包括节点松动、底部移位和杆件变形等,此时检查人员进入架内检查还是安全的,可以及时进行加固和处理,避免在浇筑时出问题。

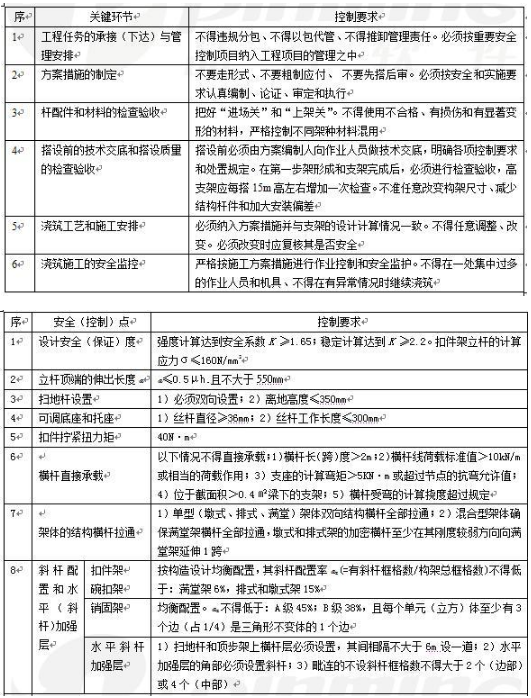

四、模架施工安全控制关键环节

五、模架施工管理监督要点

总结:

第一,支模架施工方案,要编制、制订、审查在先;

第二,支模架施工方案在实施前,要技术交底在先;

第三,开始搭设支模架时,初期检查在先;

第四,架体搭设过程中,相关各方协调工作在先;

第五,搭设完成后和投入使用前,要检查、验收、签字在先;

第六,浇筑混凝土作业时,要确定浇筑顺序和注意事项在先;

第七,拆除支模架之前,再次进行技术交底和注意事项在先。

高大模板支撑,施工管理讲解
