在大体积混凝土工程施工中,将超长的混凝土块体分为若干小块体间隔施工,经过短期的应力释放,再将若干小块体连成整体,依靠混凝土抗拉强度抵抗下一段的温度收缩应力的施工方法。
大体积混凝土的设计强度等级宜为C25 - C40 ,并可采用混凝土60d 或90d 的强度作为混凝土配合比设计、混凝土强度评定及工程验收的依据;
大体积混凝土的结构配筋除应满足结构强度和构造要求外,还应结合大体积混凝土的施工方法配置控制温度和收缩的构造钢筋;
混凝土浇筑体在入模温度基础上的温升值不宜大于50 ℃
可能会造成混凝土后期强度及耐久性的衰减;另外,如果混凝土的温升值过大,那么混凝土的整体温度会比气温高出很多,随后的降温幅度也相应较大,造成开裂。
混凝土浇筑体的里表温差(不含混凝土收缩的当量温度)不宜大于25 ℃ ;
当里表温差超过25 ℃ 时; 表层混凝土受到的拉应力(包括了温度应力及收缩应力)很可能超过混凝土的抗拉强度,造成混凝土的开裂。
混凝土浇筑体的降温速率不宜大于2.0 ℃/d;
混凝土由最高温度降至气温的时间越长。在这段时间内,混凝土的强度也逐渐增长,尤其是抗拉的强度的不断增长, 使得混凝土浇筑体抗开裂能力也逐渐加强;此外,降温时间较长,还可以利用混凝土的徐变来降低开裂的风险。
拆除保温覆盖层时,混凝土浇筑体表面与大气温差不宜大于20 ℃ 。
防止由于温差过大,造成混凝土表面降温速率大而引起温度收缩应力过大产生的裂缝。
运输过程中出现离析或使用外加剂进行调整时,搅拌运输车应进行快速搅拌,搅拌时间不应小于120s;
运输过程中严禁向拌合物中加水

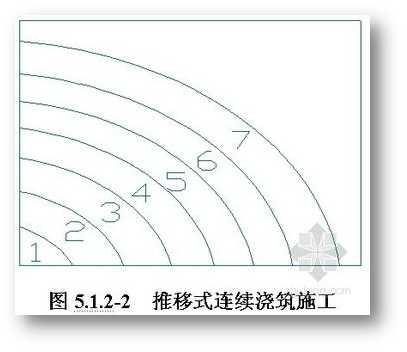

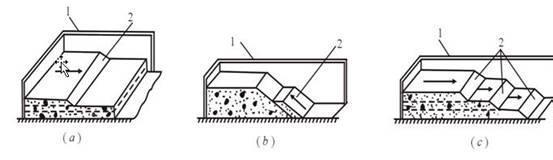

大体积混凝土工程的施工宜采用整体分层连续浇筑施工或推移式连续浇筑施工。
分层连续浇筑施工的特点,一是混凝土一次需要量相对较少,便于振捣,易保证混凝土的浇筑质量; 二是可利用混凝土层面散热,对降低大体积混凝土浇筑体的温升有利;三是可确保结构的整体性。
模板和支架系统在安装、使用和拆除过程中,必须采取防倾覆的临时固定措施。
后浇带或跳仓法留置的坚向施工缝,宜用钢板网、铁丝网或小板条拼接支模,也可用快易收口网进行支挡;后浇带的垂直支架系统宜与其他部位分开。

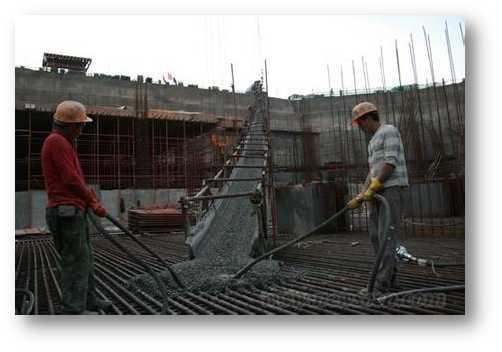

混凝土浇筑层厚度应根据所用振捣器的作用深度及混凝土的和易性确定,整体连续浇筑时宜为300 -500mm

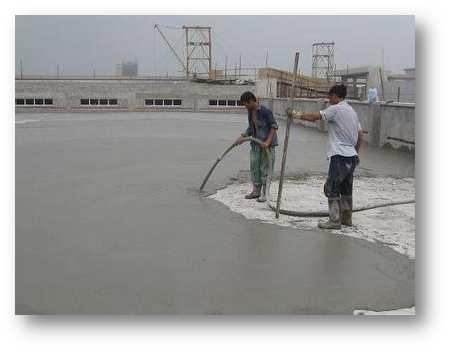

混凝土浇筑宜采用二次振捣工艺,大体积混凝土浇筑面应及时进行二次抹压处理。

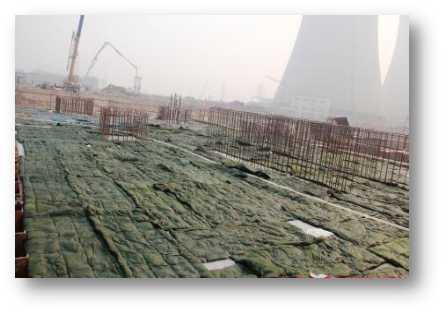

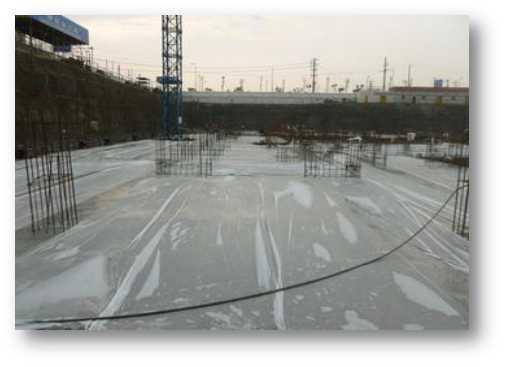

保温养护的持续时间不得少于14d ,并应经常检查塑料薄膜或养护剂涂层的完整情况,保持混凝土表面湿润;
保温覆盖层的拆除应分层逐步进行,当混凝土的表面温度与环境最大温差小于20 ℃时,可全部拆除。

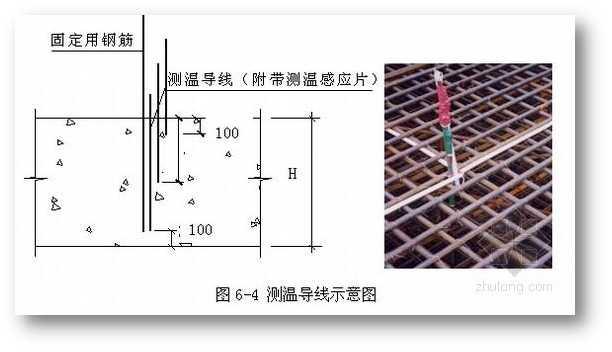

大体积混凝土浇筑体里表温差、降温速率及环境温度的测试,在混凝土浇筑后,每昼夜不应少于4 次;
入模温度的测量,每台班不应少于2 次。
