装饰工程的冬期施工,你需要注意的关键点!

热作法是利用房屋的永久热源或设置临时热源来提高和保持操作环境的温度,使装饰工程在正温条件下进行。

冷作法是在砂浆中掺入防冻剂,使砂浆在负温条件下硬化。

饰面、油漆、刷浆、裱糊、玻璃和室内抹灰均应采用热作法施工,室外大面积抹灰也应采用热作法,室外零星抹灰可采用冷作法施工。

热作法施工

1.在进行室内抹灰前,应将门窗口封好,门窗口的边缝及脚手眼、孔洞等亦应堵好。施工洞口、运料口及楼梯间等处搞好封闭保温。在进行室外施工前,应尽量利用外架子搭设暖棚。

2.施工环境温度不应低于5℃,以地面以上50cm处为准。

3.需要抹灰的砌体,应提前加热,使墙面保持在5℃以上,以便湿润墙面时不致结冰,使砂浆与墙面粘结牢固。

4.用冻结法砌筑的砌体,应提前加热进行人工开冻,待砌体已经开冻并下沉完毕后,再行抹灰。

5.用临时热源(如火炉等)加热时,应当随时检查抹灰层的湿度,如干燥过快发生裂纹时,应当进行洒水湿润,使其与各层(底层、面层)能很好的粘结,防止脱落。

6.用热作法施工的室内抹灰工程,应在每个房间设置通风口或适当开放窗户,进行定期通风,排除湿空气。

7.用火炉加热时,必需装设烟囱,严防煤气中毒。

8.抹灰工程所用的砂浆,应在正温度的室内或临时暖棚中制作。砂浆使用时的温度,应在5℃以上。为了获得砂浆应有温度,可采用热水搅拌。

9.装饰工程完成后,在7d内室(棚)内温度仍不应低于5℃。

冷作法施工

1.冷作法施工所用砂浆,必须在暖棚中制作。砂浆使用时的温度,应在5℃以上。

2.砂浆中掺入亚硝酸钠作防冻剂时,其掺量可参考表。

砂浆中亚硝酸钠掺量(占用水量的%)

3.砂浆中掺入氯化钠作防冻剂时,其掺量可参考表22-60。氯盐防冻剂禁用于高压电源部位和油漆墙面的水泥砂浆基层。

4.防冻剂应由专人配制和使用,配制时先制成20%浓度的标准溶液,然后根据气温再配制成使用浓度溶液。

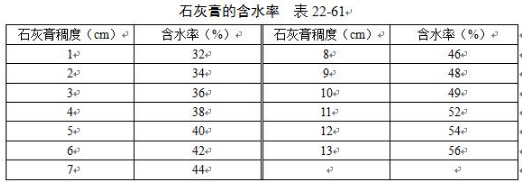

5.防冻剂的掺入量,是按砂浆的总含水量计算的,其中包括石灰膏和砂子的含水量。石灰膏中的含水量可按表22-61计算。

6.采用氯盐作防冻剂时,砂浆内埋设的铁件均需涂刷防锈漆。

7.抹灰基层表面如有冰霜雪时,可用与抹灰砂浆同浓度的防冻剂热水溶液冲刷,将表面杂物清除干净后再行抹灰。

装饰工程,冬期装饰施工
