一、一般抹灰
(一)一般抹灰的分类

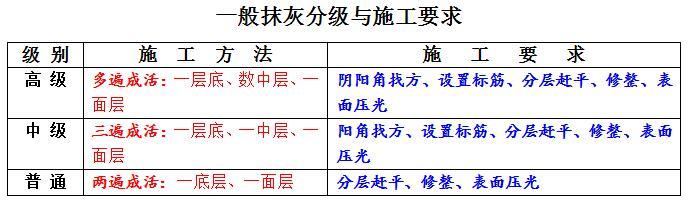

一般抹灰按建筑物要求分为普通抹灰、中级抹灰、高级抹灰三个等级;

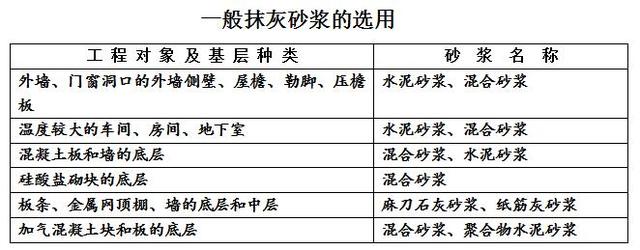

按照砂浆的组成材料不同分为:水泥砂浆、混合砂浆、石灰砂浆、石膏砂浆、纸筋灰砂浆、聚合物水泥砂浆。
(二)石灰砂浆抹灰
石灰砂浆抹灰是一种传统的一般抹灰,主要适应于内墙墙面、天花板等部位
1、工艺流程
基层处理墙面浇水吊垂直抹灰饼墙面充筋做护角抹砂子灰抹罩面灰
2、天棚(天花)
(1)基层为混凝土楼板
1)基层处理。补坑、清凸、板底凿毛。
2)板底在抹灰前一天浇水湿润。
3)在墙或柱上弹出水平墨线,面积较大的设置标志块。
4)抹底灰。
5)罩面灰。
(2)基层是钢板网
(三)水泥砂浆抹灰
适于外墙抹灰;内墙主要用于:墙裙、窗台、踢脚线等部位
二、水泥砂浆地面层
坡度符合设计要求,不得有倒泛水和积水现象;
面层表面应洁净、无裂纹、脱皮、麻面、起砂等缺陷;
踢脚线与墙面应紧密结合、高度一致,出墙厚度均匀;
(一)施工准备
1、材料
(1)水泥;优先采用硅酸盐、普通硅酸盐水泥,标号不低于42.5。
(2)砂;采用中砂、粗砂,含泥量不超过3%。细沙容易出现裂缝。
(3)采用石屑代砂,粒径宜为3--6mm,含泥量不大于3%。
2、施工前应在四周墙身弹好+50cm的水平墨线;
3、门框等立好;
4、墙、顶抹灰已完成,屋面防水已做。
(二)常用机具
(三)施工方法
1、基层处理
2、弹线、找标高。一般弹标高50cm的墙上。
3、洒水
4、抹灰饼和标筋
5、搅拌砂浆
面层水泥砂浆的配合比不低于1:2,其稠度(以标准圆锥体沉入度计)不大于3.5cm。
6、刷水泥浆结合层
保证粘结,其水灰比为0.40.5,随刷随涂面层。
7、铺水泥砂浆
均匀铺好水泥砂浆后用木刮杠刮平,紧接着用木抹子搓平,并随时用2m靠尺检查水平。
木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀,可均匀撒一遍水泥和砂的拌合料(1:1,砂子要过3mm筛子),再用木抹子抹压,结合后,再用铁抹子压平。
不得任意撒干水泥。
面层砂浆初凝后,人踩上去,有脚印但不下陷,用铁抹子压第二遍;坑凹填平,不漏压,压光压平。
在水泥终凝前进行第三遍压光,稍有脚印。
8、养护
一般夏天24h后开始养护,春秋季48h;养护时间一般不少于7d。
在水泥砂浆面层强度达不到5MPa之前,不得在上面行走。
三、木隔断
四、瓷砖、面砖面层
1、基层处理
(1)混凝土基层。镶贴表面基体应有足够的稳定性和刚度,并应凿毛。
(2)砖墙基体。墙面清扫干净,提前一天浇水湿润。
2、抹底灰
建筑物四角大垂线找直。
3、弹线、排砖
4、浸砖
5、铺贴
(1)外墙面铺贴。自下而上分层分段进行,而且先贴附墙柱面,后贴大墙面,再贴窗间墙。
(2)内墙面铺贴。
五、油漆
油漆施工应涂饰均匀、粘结牢固,不得漏涂、透底、起皮和反锈。
施工时环境温度一般不宜低于10℃,相对湿度不宜大于60%。木材制品的含水率不大于12%。
(一)木基层混色油漆
用作普通与中级油漆施工。涂料为调和漆(磁性、油性)。
(二)木基层混色磁漆磨退
是传统油漆工艺中的高级项目,适于高级民用及公共建筑的木门窗、筒子板等木装修面的高级涂料工程。
涂料:醇酸磁漆、漆片等
(三)木基层施涂清漆
属于中级施涂工程。
涂料:脂胶清漆、酚醛清漆、调和漆、漆片等。
(四)木基层施涂硝基清漆磨退
是传统的高级木基层施涂工程
涂料:虫胶清漆、硝基清漆、清油等;另有抛光剂;
(五)木基层施涂丙烯酸清漆磨退
属于高级涂料工程,常用于高级民用建筑和公共建筑的木装修中。
涂料:醇酸清漆、丙烯酸清漆(一号、二号)、黑漆、漆片等;另有抛光剂;
六、玻璃幕墙
(一)玻璃幕墙的结构形式
主要有:饰面玻璃,固定玻璃的骨架。
玻璃幕墙的制造和安装涉及力学(强度、刚度、稳定性)、隔热、隔声、防火、气密、抗震、避雷等技术,这些与使用功能和人身安全有密切关系,因此凡从事玻璃幕墙设计、制作、安装的企业,必须由国家有关部门资质审查合格后,方能进行。
(二)施工方法
1、安装紧固连接件
一般先安装竖向杆件,待竖向杆件安装就位后,再安装横向杆件。
2、固定竖向龙骨
3、固定横向次龙骨
4、安装玻璃
操作注意事项:
(1)玻璃与硬性金属之间避免硬性接触,须用弹性材料使之过渡(减震),即用封缝材料。
(2)在下框,不能直接将玻璃坐落在金属框上,在其内垫上氯丁橡胶一类的材料。
橡胶垫的宽度以不超过玻璃的厚度为准;长度以重量决定,以不超过0.1MPa为宜。
垫块应有一定的硬度,过于松软的泡沫材料不可使用。
(3)框内凹槽两侧的封缝材料一般由:填缝材料、填缝材料上面注防水密封胶。
填缝材料:同时兼有固定作用,常用橡胶压条。
防水密封胶:要注的均匀、饱满,一般注入深度为5mm左右。
