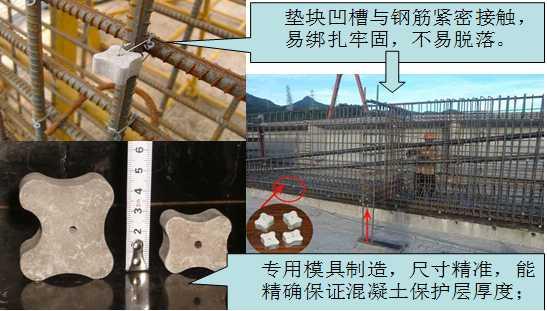

翼缘板底面净保护层为3cm,采用梅花型垫块;肋板净保护层3cm,采用圆饼滚轮垫块;梁底净保护层3.5cm,采用梅花型垫块。纵横向间距不大于0.8m,梁底位置间距不大于0.5m,确保每平方米不小于4块。
钢筋连接

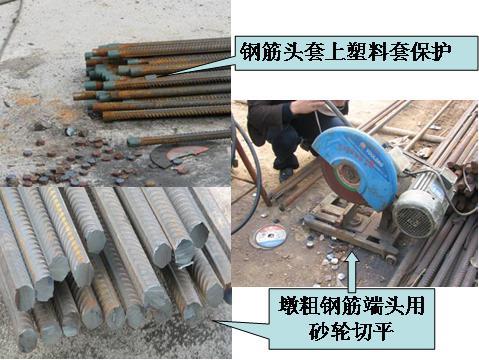

钢筋焊接时,注意搭接长度,两接合钢筋轴线一致,Ⅱ级钢筋采用结502或结506焊条。直径在25以上的钢筋应采用机械连接,要求镦粗,连接紧密。

T梁钢筋定位架
肋板钢筋绑扎采用竖向平台定位绑扎法绑扎,在水平混凝土地面上,制作肋板竖向间距槽,间距槽采用角钢切槽,长度按照设计图肋板长确定。竖向筋按照间距槽摆放,并穿入横向筋固定,横向筋间距由横向间距架固定。

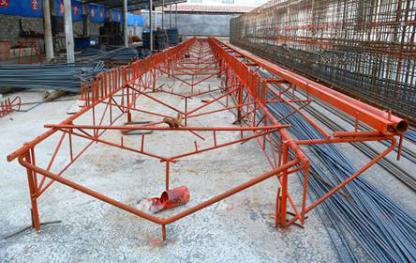

横隔板钢筋定位架
翼缘环形钢筋定位辅助措施

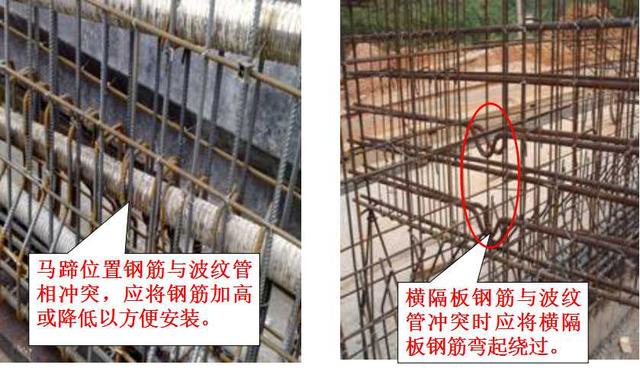

与波纹管冲突的钢筋安装

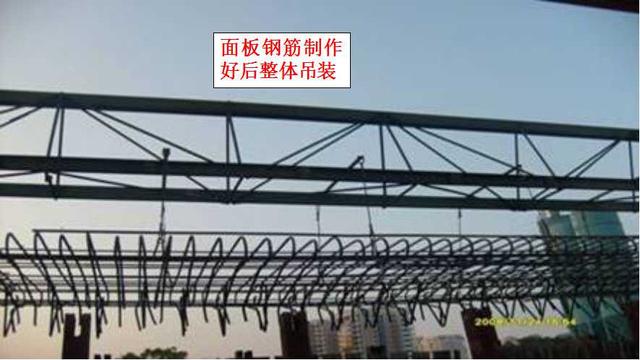

面板钢筋安装制作
面板钢筋也可整体绑扎好后再进行吊装。加工平台根据设计图纸固定间距槽,间距槽采用8# 圆钢以疏筋形式焊制,再将半成品钢筋摆放于平台钢筋间距槽内进行绑扎。钢筋面板制作平台外侧按照翼缘环形钢筋位置固定一根纵向钢管,以保证环形钢筋整齐。

防撞护栏预埋钢筋

支座预埋钢板必须进行热浸镀锌防锈处理。由于采用U型锚筋与镀锌钢板直接平焊极易引起支座预埋钢板平面变形,支座预埋钢板的锚脚连接筋焊接应采用夹具焊接,将镀锌钢板加固于夹具上,在夹具与镀锌钢板中间接触位置垫支3~5mm薄钢片,在加固镀锌钢板时预留出反拱,待焊接完成拆除夹具时,镀锌钢板可恢复成平直形式;或是采用钻孔焊接,防止焊接钢板时弯曲变形。
端头底部模板止浆措施
对梳形板、预留孔洞、拼接缝等易漏浆部位采取有效的堵浆措施,确保模板不漏浆,推荐采用强力胶皮或泡沫填缝剂止浆 。
外侧钢筋周围采用高强橡胶止浆条止浆

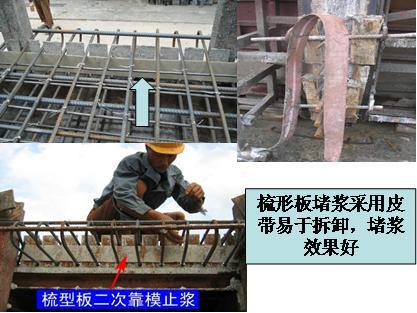

翼缘梳形板止浆措施

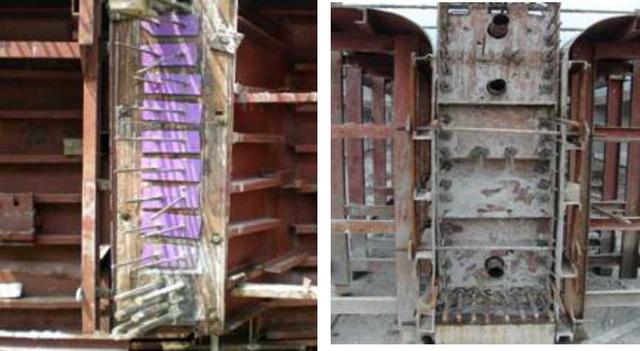

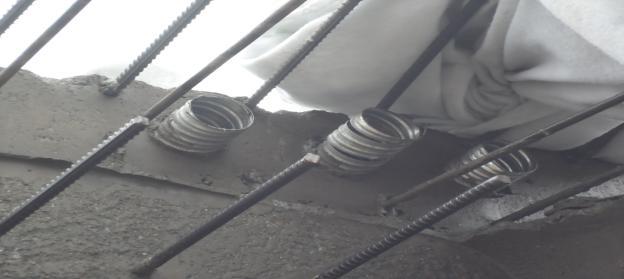

波纹管、锚垫板
在钢筋绑扎过程中,应根据设计精确固定波纹管和锚垫板位置,波纹管按图纸敷设#定位筋或U型定位筋,每40~60cm设置一道,不得缺省 。
冷轧薄钢带卷制的波纹管厚度不宜小于0.35mm。波纹管的连接应采用管长5-7倍的大一号同型波纹管作接头管,接头长度不低于规范要求,并在波纹管连接处用密封胶带封口,确保不漏浆。
端部负弯矩预应力波纹管预留长度5~10cm,不得过长或太短,并包裹进行保护,以便吊装后进行连接。
圆形波纹管在浇筑前应穿入比波纹管内径小1cm的塑料软管,负弯矩波纹管穿入四根小塑料软管,防止波纹管挤压变形、漏浆,确保在进行预应力施工时的质量。塑料衬管应在砼初凝后及时抽出 。

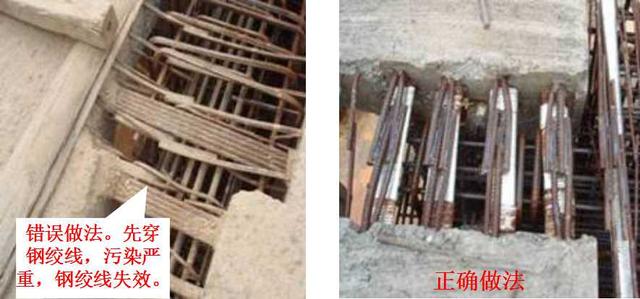

混凝土浇筑
T梁混凝土浇筑采用斜向分段、水平分层、一次浇筑完成。施工中应加强观察,防止漏浆,欠振和漏振现象的发生。模板边角以及振动器振动不到的地方应辅以插钎振捣。

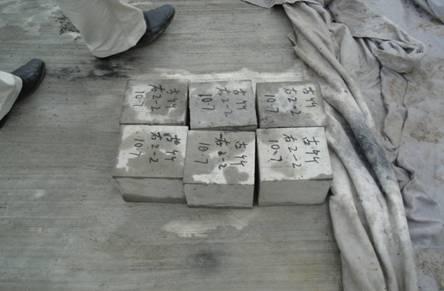

梁片的预制要有同条件养生试块,试块要放置在梁片的顶板上,与该梁片同时、同条件养生。
要避免振动器碰撞预应力管道、预埋件、模板,对锚垫板后钢筋密集区应认真、细致振捣,确保锚下砼密实 。
必须按以下顺序施工负弯矩预应力:吊装后先接好负弯矩预应力波纹管再绑扎横向湿接头钢筋浇捣横向湿接头砼湿接头砼强度达到后才能穿负弯矩预应力钢绞线最后张拉。
预应力筋张拉
钢绞线的下料长度通过计算确定,计算时先考虑管道长度、锚具厚度、千斤顶工作长度、外漏长度及图纸提供的预应力筋长度等因素,按下料长度下料。
钢绞线采用砂轮切割机进行切割,严禁使用气割,电焊进行切割操作。
预制T梁预应力钢束必须待混凝土强度达到设计强度等级的90%,且混凝土龄期不小于10天,方可进行张拉;张拉采用两端同时张拉,锚下控制应力为0.75fpk=1395MPa,主梁预应力钢束张拉必须采取措施以防梁体发生侧弯,钢束张拉顺序:50%N2100%N3100%N2100%N1。
钢束张拉要点
钢束张拉顺序要严格按照设计规定进行,张拉前锚具的承压面要进行清理干净。
操作人员要注意安全,张拉千斤顶前不得站人,操作人员要严格按照操作程序进行。
张拉采用两端对称张拉,每片梁张拉必须采用2台千斤顶同步张拉。
张拉时要求技术人员在现场方可张拉,并要通过监理工程师的认可,张拉应力和伸长量量测均要做到监理工程师的现场签认,确保张拉质量。
注意对预应力钢绞线原材料以及穿入张拉管道后的保护,采取覆盖、包裹塑料布等防止锈蚀的措施 。不得在钢绞线原材存放场地及已穿钢绞线的T梁端部附近进行焊接作业,防止焊渣溅落到钢绞线上。
压浆
(1) 张拉结束后,立即进行压浆,压浆具体要求应按规范执行。
(2) 采用的水泥质量应经严格检验合格后方可用于压浆。
(3) 压浆作业过程,最少每隔3小时应将所有设备用清水彻底清洗一次,每天用完后也用清水进行冲洗。
(4) 压浆过程及压浆后2天内气温低于5℃时,在无可靠保温措施下禁止压浆作业。温度大于35℃不得拌和或压浆。
(5) 水泥浆压注工作应在一次作业中,连续进行,并让出口处冒出废浆,直至不含水沫气体的废浆排出,其稠度与压注的浆液相同时停止。
