混凝土冬期施工综合蓄热法的适用条件有哪些

混凝土冬期施工综合蓄热法的适用条件有哪些?

①气温条件:Tm,a>-12℃,Tm,a为平均气温,主要指混凝土从入模(t=t。)开始至t=0℃或冰点这一阶段的平均气温,一般可用3昼夜预报或平均温度。

②结构体型条件:适用于M=5~15结构;当结构表面系数M<5时,属较厚大结构,采用蓄热法较为经济;当M>15时,属细薄结构,蓄热时间较短,一般不易满足混凝土温度降至0℃或冰点时达到临界强度的要求,故宜采用负温混凝土法。例如厚度小于13cm的楼板圈梁、结构柱等。

综合蓄热法施工的养护要求:宜取用结构的实际测温数据为依据,用规程附录D的成熟度法通过计算推测混凝土早期养护的强度。当用现场试块测定早期强度,由于混凝土一直处于降温过程,降温速度与结构和试块的表面系数有关,与保温情况有关。由于结构和试块的表面系数不同,加之保温情况差异,致使试块的温度和结构的实际温度差异较大,这样就造成同条件试块代表性差的问题。

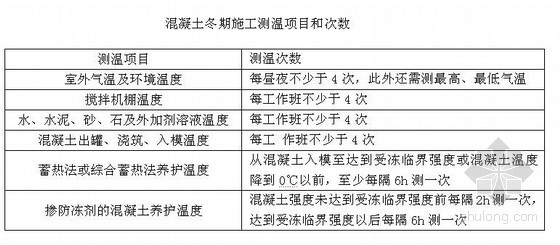

测温项目及次数见下表。
