如何计算干式变压器安装工程量

如何计算干式变压器安装工程量?

干式变压器安装

清单工程量与定额工程量计算规则,均按设计图示数量计算。

项目编码:030210001项目名称:电杆组立

项目编码:030210002项目名称:导线架设

[例]某新建工程采用架空线路如图所示,混凝土电线杆高10m,间距为30m,选用B1X-(370+135),室外杆上干式变压器容量为315kVA,变后杆高15m。求:

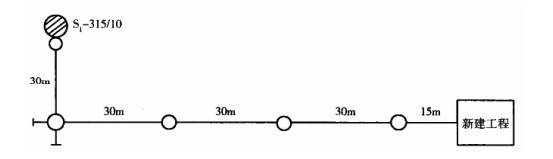

某外线工程平面图

(1)列概预算项目;

(2)写出各项工程量。

[解](1)概预算项目共分为:立混凝土电杆,杆上变台组装(315kVA)、导线架设、普通拉线制作安装、进户线铁横担安装。

(2)工程量计算:

70mm导线长度:

[304+15+2.5(转角)+0.5(与设备连线)+2.5(进户线)]3m=421.5m

35mm导线长度:

[304+15+2.5(转角)+0.5(与设备连线)+2.5(进户线)]1m=140.5m

概预算项目见表。

概预算项目表

清单工程量计算见表。

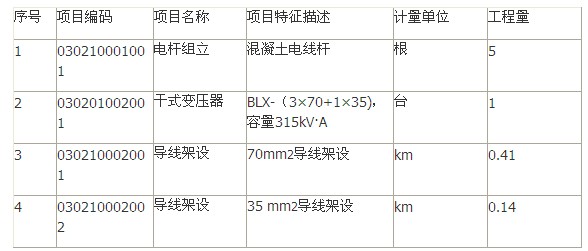

清单工程量计算表

干式变压器,安装工程量
