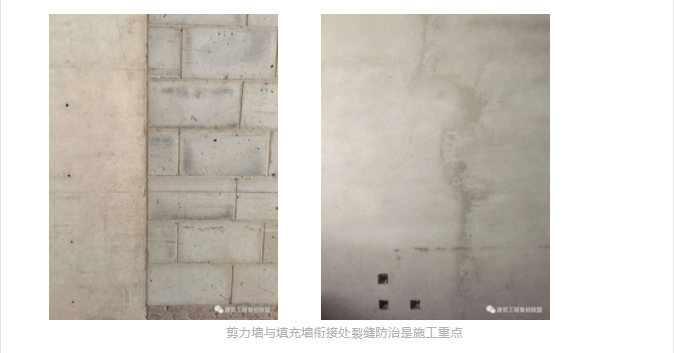

剪力墙与填充墙衔接处如何预防出现裂缝

确保拉结筋位置和质量

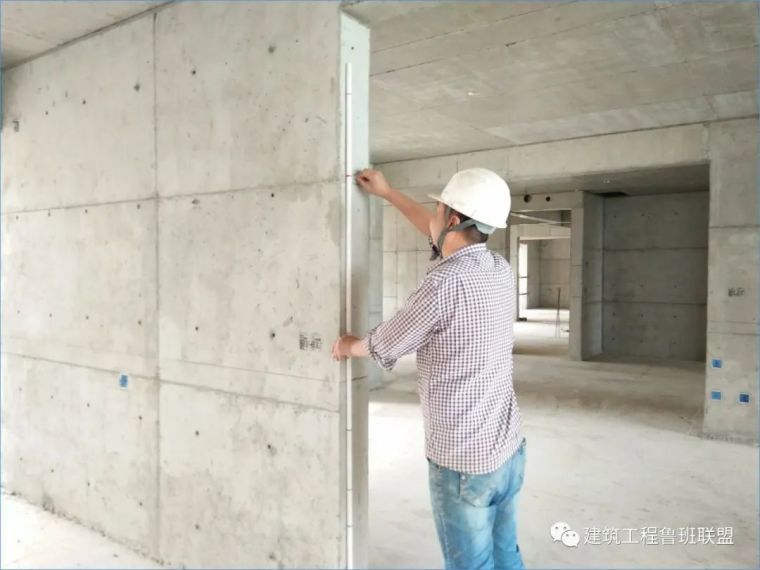

拉结筋高度不能超过500mm或两皮砖,实测误差在5mm。植筋前使用皮数杆进行定位,确保植筋位置的准确,墙体拉结筋安装质量符合标准要求。

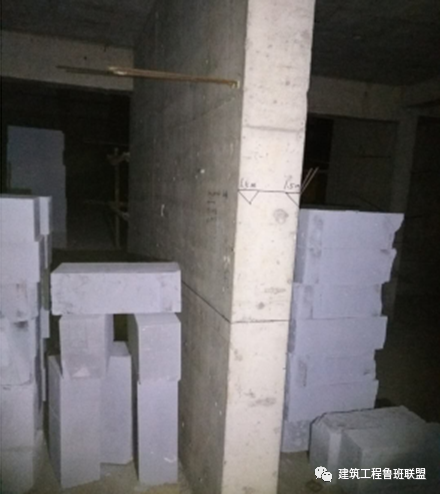

控制当日砌筑高度不得超过1.5m

严格落实墙体砌筑高度控制:1)安排专人按照墙体配料单把不超过1.5m的砌块配送至楼层指定位置,剩余砌块隔天配送;2)提前在作业楼层设置1.5m警告线,对不按要求砌筑的班组进行处罚。

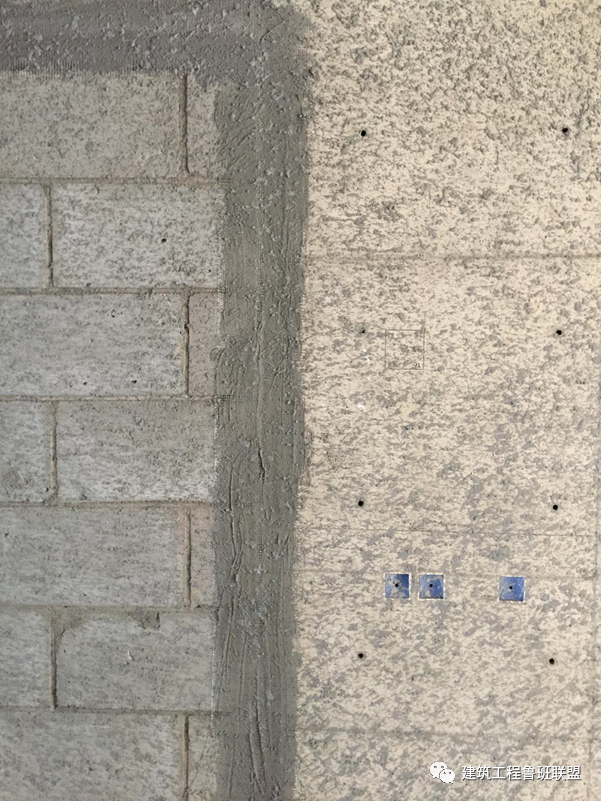

加强网挂设到位

提高操作工人专业技能,保证加强网挂设质量:1)编制加强网挂设操作要点;2、对施工操作人员进行培训,同时在施工现场针对加强网挂设平整、浆液密实不漏网设进行详细的现场讲解,使工人对质量关键点牢固掌握。

实施针对性方案

制定详细、有针对剪力墙与填充墙衔接处裂缝控制的有效措施:由于混凝土和砌块的收缩率不一致,且砌筑时无法保证竖缝密实,一旦温度、湿度等发生变化,墙面整体性即被破坏,形成裂缝;为解决两种材料之间的整体性问题,采用后浇填仓柱墙面防开裂施工技术:

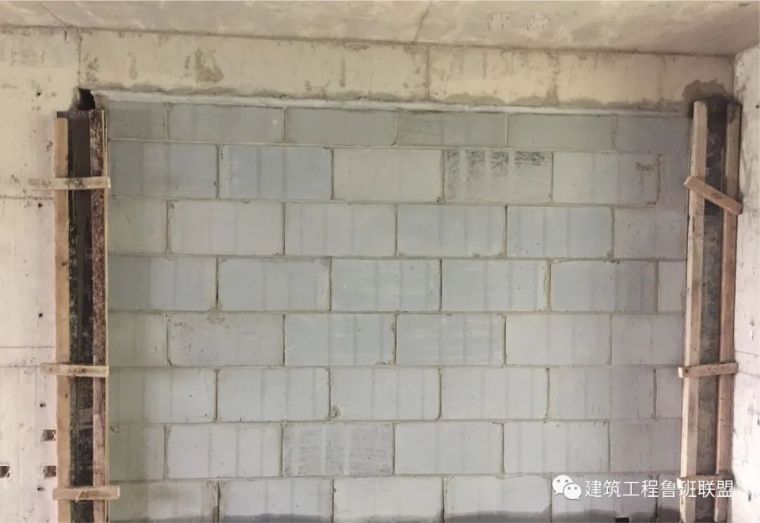

即砌体施工前优化砌体排版图,在剪力墙与砌体墙衔接部位增设后浇填仓柱,后浇填仓柱与砌体墙通过马牙槎进行有效咬合连接,待墙体砌筑完成后,支设后浇填仓柱模板,浇筑微膨胀细石混凝土。

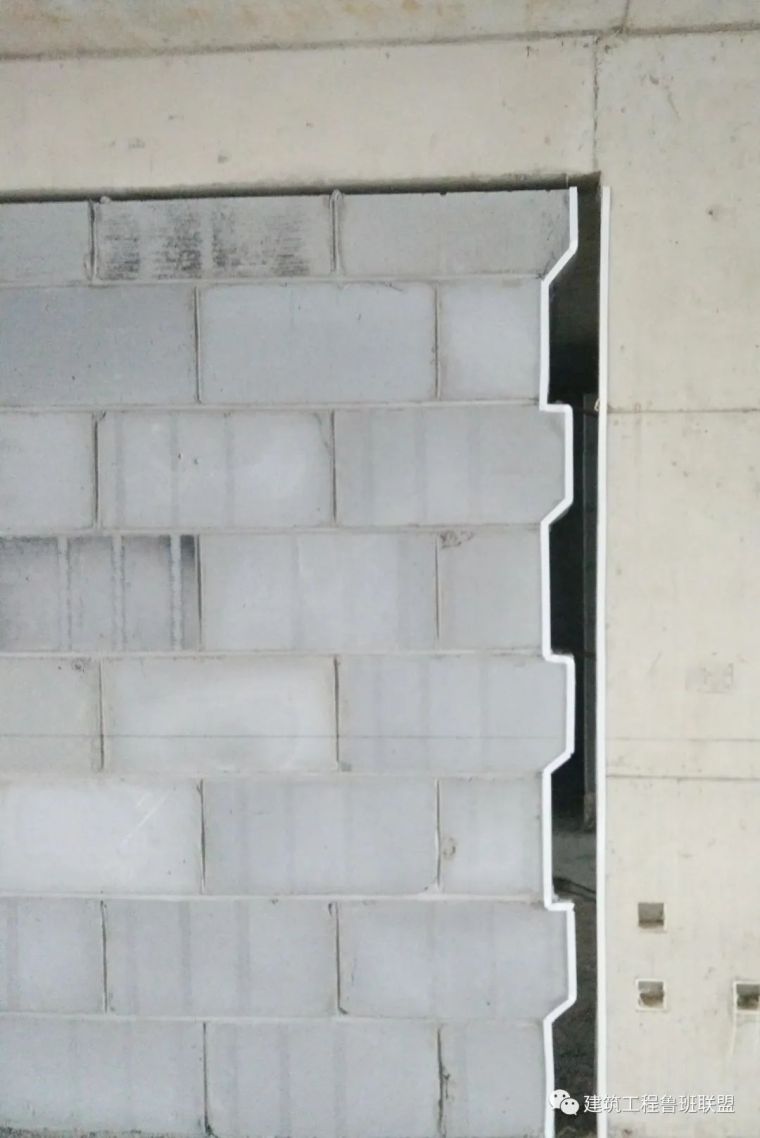

后浇填仓柱墙面防开裂施工工艺流程:绘制排砖图剪力墙与砌体衔接处凿毛墙体放线填充墙砌筑后浇填仓柱支模浇筑混凝土拆模、养护

1、绘制排砖图

砌筑前,根据墙体长度、砌筑高度等,结合砌体的品种、模数绘制排砖图。

2、后浇填仓柱支模

填仓柱支模前,先在墙面上粘贴海绵条,再封后浇填仓柱模板,采用对拉螺栓加固,加固时不得损坏已经砌筑完成的墙体。

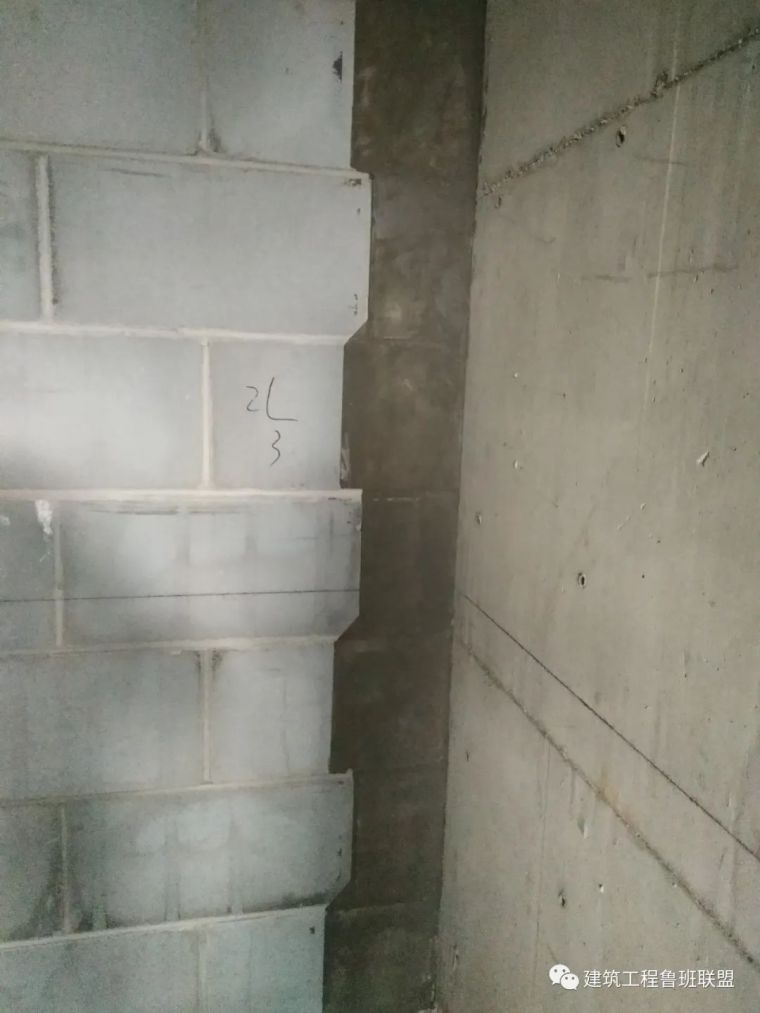

3、浇筑混凝土

混凝土宜采用与构造柱相同等级的微膨胀混凝土进行浇筑,塌落度宜控制在160mm-200mm。混凝土浇筑时要求边浇筑边用橡皮锤敲击模板,同时注意模板是否变形、移位,螺栓、拉杆是否松动、脱落,发现漏浆等现象应立即检修。
