放出梁轴线及水平线并复核按屋面坡度找出最低点和最高点拉通线并复核搭设梁板模支架安装梁板底楞或梁卡安装梁板底模梁板底模起拱安装梁侧模安装上下锁口楞、斜撑楞及腰楞和对拉螺杆复核梁板模尺寸、位置与相邻模板连固
操作要点:
1、 梁模板安装
1)在柱子上放出轴线﹑梁位置和水平线,钉柱头模板。
2)梁底模板:按设计标高调整支柱的标高,然后安装梁底模板,并拉线找平。当梁底板跨度4m 时,跨中梁底处应按设计要求起拱,如设计无要求时,起拱高度为梁跨度的 1/1000~3/1000。主次梁交接时,先主梁起拱,后次梁起拱。
3)梁下支柱支承面应满足承载力要求,并加木垫板或混凝土垫板等有效措施,确保混凝土在浇筑过程中不会发生支撑下沉。
4)支撑楼层高度在 4.5m 以下时,应设两道水平拉杆和剪刀撑,若楼层高度在 4.5m以上时要另行做施工方案。
5)梁侧模板:根据墨线安装梁侧模板﹑压脚板﹑斜撑等。梁侧模板制作高度应根据梁高及楼板模板来确定。
6)防止梁身不平直梁底不平及下挠,梁侧模涨模,局部模板嵌入柱梁间,拆除困难的现象。
2、楼面模板安装
1)根据模板的排列图架支柱和龙骨。支柱与龙骨的间距,应根据楼板混凝土重量与施工荷载的大小,在模板设计中确定。一般支柱为 800~1200mm,大龙骨间距为 600~1200mm,小龙骨间距为 250~300mm。支柱排列要考虑设置施工通道。
2)采用多层支架支模时,支柱应垂直,上下层支柱应在同一竖向中心线上。各层支柱间的水平拉杆和剪刀撑要认真加强。
3)通线调节支柱的高度,将大龙骨找平,架设小龙骨。
4)铺模板时可从四周铺起,在中间收口。楼板模板压在梁侧模时,角位模板应通线钉固。
5)楼面模板铺完后,应认真检查支架是否牢固,模板梁面,板面应清扫干净。
6)板模板:防止板中部下挠,板底混凝土面不平的现象。

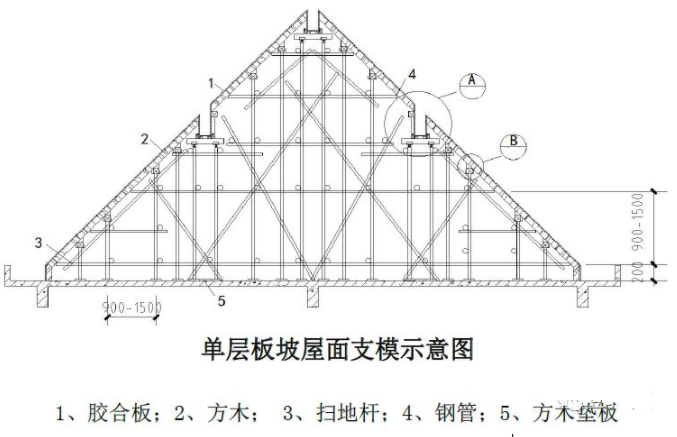

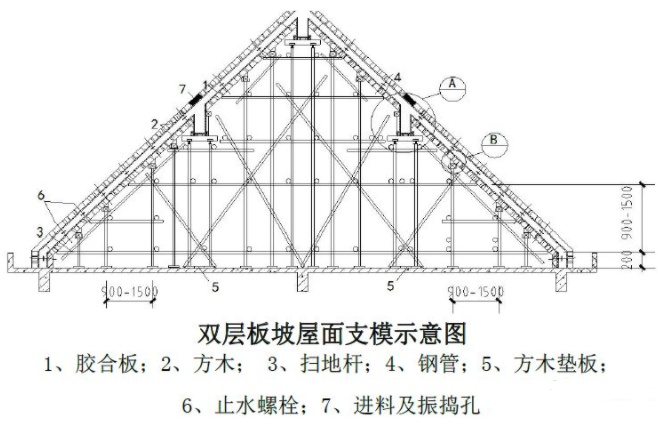

7)若斜屋面坡度大于 30 度采用双层模板,即绑扎完钢筋后再封一层模板。
质量要求:
1、支模时应遵守边模包底模的原则。
2、梁侧模必须有压脚板,斜撑,拉线通直后将梁侧钉固。梁底模板按规定起拱。
3、混凝土浇筑前,应将模内清理干净,并浇水湿润。

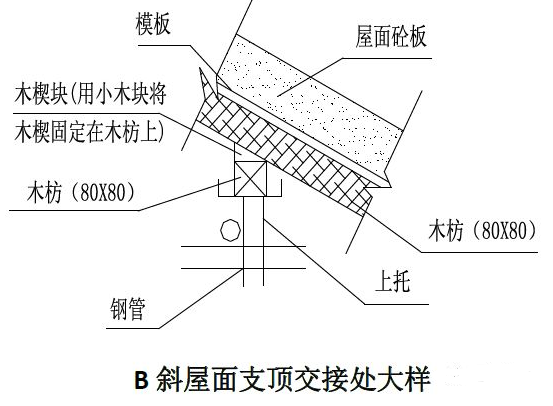

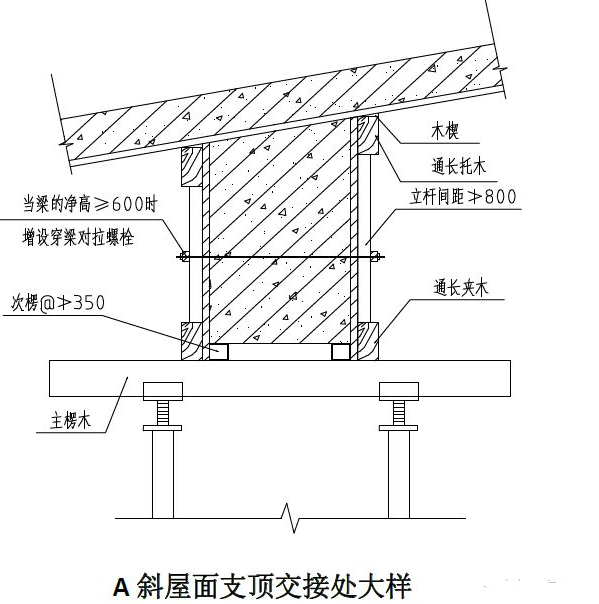

4、坡屋面安装时,模板体系的稳定性是施工过程中控制的重点。对于支撑体系,必须搭设满堂架,剪刀撑每隔 4m 设置一道。对于模板体系,采用将板底木枋用铁丝绑扎于钢管上,再将模板用钉子固定于板底木枋即可。板底木枋与与钢管之间的每一接触处均需绑扎牢固。
5、根据工程实际情况,对各个节点进行深化设计,尤其是外挑檐口、檐沟等。当坡屋面较缓时(小于 30)可采用单层模板。
