预应力钢拱桥通道施工技术

技术简介

预应力钢拱桥,主要由预应力钢梁和防护栏杆两部分组成;利用钢丝绳和可调拉杆,对钢梁预先施加应力,使其在跨中产生负弯矩,以部分抵消钢梁在使用过程中的正弯矩,提高结构稳定性。同时,在钢梁上部设置防护栏杆,保障通行安全。此技术可替代传统的落地式脚手架搭设的安全通道,节约大量钢材,经济实用;同时,便于提前插入肥槽部位回填土施工,提高回填土施工质量。可广泛用于因结构基础筏板外挑、基坑较深或放坡系数较大时,施工现场基坑肥槽宽度较大的项目。

●施工流程●

图纸设计

下料

安装底框架

安装钢丝绳和可调拉杆

施加预应力

铺设通道板

安装通道防护栏

吊装到位

检查验收

●操作步骤●

一.施工准备

选取两根工字钢作为搁置主梁,型号最小为国标16#工字钢,长度根据基坑设计图纸和结构设计图纸确定,钢梁两端支座部位搁置长度均不小于500mm;上部设计防护栏杆高度为1.5m;次梁宜用圆钢管,也可采用方钢管;通道板宜采用3mm厚花纹钢板或50mm厚木脚手板。整体结构安全应经受力计算确定。

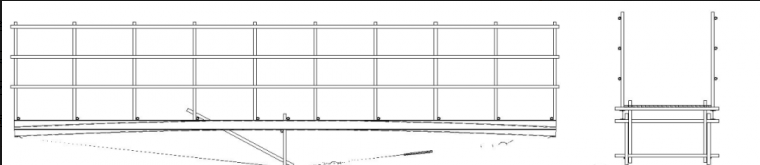

图1 预应力钢拱桥设计图

二.安装底框架

底部框架由搁置主梁、次梁组成,利用钢管和扣件将两根搁置主梁组装成一个整体,钢管作为次梁,在水平面上与搁置主梁垂直,其余部位待预应力施加完成后再行安装。

三、施加预应力

在搁置主梁下方长向中点搭设支点,钢丝绳穿过支点后,一端直接固定在主梁上,另一端与可调拉杆连接后在固定于主梁上,钢丝绳固定不得少于4个绳卡。

在确保钢丝绳紧固后,利用扳手转动调节可调拉杆,不断拉紧钢丝绳,与此同时,钢梁在应力作用下,将产生向上的变形,当挠度达到L/250(L为跨度)时,停止张拉,卡死可调拉杆,防止松动。

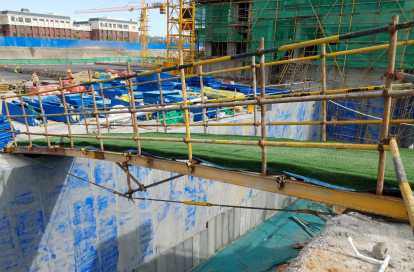

图2 预应力钢拱桥

四、通道板及防护栏安装

为避免出现通道板和防护栏杆产生内力,在对搁置主梁施加预应力,完成提前变形后,方可开始铺设通道板和安装防护栏杆。防护栏杆立杆可焊接固定在搁置主梁上,也可采用扣件固定,方便后期回收利用。

五、检查验收

预应力钢拱桥施工完成后,需按照设计图纸对整体结构进行验收。检查所用材料是否合格,焊缝是否符合均匀、饱满,现场有条件,建议使用前进行加载实验,在明显位置设置限载标牌。

使用过程中,需要定期对钢丝绳的松紧状态进行检查,如果发现松动明显,需补张拉。

●应用实例●

钢拱桥通道,施工技术
