可调式井框盖检查井施工工艺标准

可调式井框盖检查井施工工艺标准

1 适用范围

本标准适用于城市道路检查井。

2 规范引用文件

《城镇道路工程施工与质量验收规范》(CJJ1-2008)

3 术语

3.1 可调式井框盖 adjustable manhole course

由盖面、井座、内藏式连接轴、防噪音橡胶条与高强度弹性销等部件组成,井盖具有防下沉、防震动、防噪音、防盗、防滑、防意外开启等功能。

3.2 主控项目dominant item

城镇道路工程中的对质量、安全、卫生、环境保护和公众利益起决定性作用的检验项目。

14.3.3 一般项目general item

除主控项目以外的检验项目。

4 施工准备

Ⅰ 技术准备

4.1 熟悉图纸

图纸 (标准图集) 会审已完成并进行了设计交底。

4.2 技术交底

施工人员获得了技术交底和安全交底,明确施工井位、砂浆等级等质量要求。

Ⅱ 物资准备

4.3 水泥、砂、砖、掺合料及水等经检验合格,其数量应满足施工需要,质量要满足砂浆拌制的各项要求。

4.4可调式井框盖、踏步的选用符合设计要求。

Ⅲ 施工设备准备

4.5 撬杠和起盖钩,施工测量和检验试验仪器设备。

Ⅳ 作业条件准备

4.6 排水管道检查井基础强度应满足设计要求,表面清理干净整洁。

4.7 测设井位轴线位置并标示井底高程流水面高程。

4.8 所用材料已运至施工现场数量满足施工需要。

4.9施工用砂浆配合比已完成并满足施工需要。

4.10井室内未接通的备用支线管口已封堵完成。

5 施工工艺

Ⅰ 施工工艺流程

5.1 施工工艺流程应符合图5.1的规定。

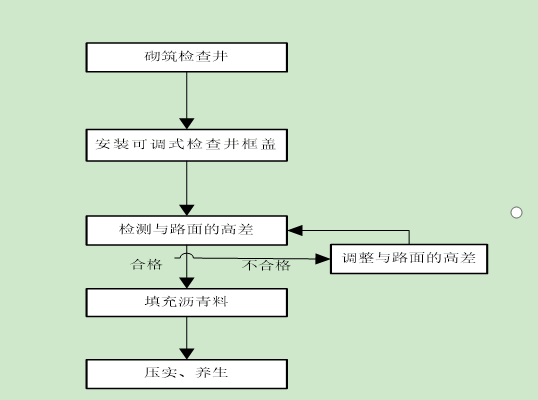

图5.1 施工工艺流程图

Ⅱ 操作工艺

5.2 砌筑检查井:

1 井底基础应与管道基础同时浇筑。

2 砌筑井室时,用水冲净基础后,先铺一层砂浆,再压砖砌筑,必须做到满铺满挤,砖与砖之间灰缝保持1㎝。

3 排水管道检查井内的流槽应与井壁同时砌筑,管内底高程应符合本工艺质量标准的要求。

4 砖砌圆形检查井时,应随时检测直径尺寸。当需要收口时,如为四面收进,则每次收进不应大于30㎜;如为三面收进,则每次收进不应大于50㎜。砌筑检查井的内壁应采用原浆勾缝,在有抹面要求时,内壁抹面应分层压实,外壁用砂浆搓缝并应压实。

5 砌筑检查井的踏步应随砌随安,位置准确,踏步安装后在砌筑砂浆或砼未达到规定抗压强度前不得踩踏。

6 砌筑检查井的预留管应随砌随安,预留管的管径、方向、标高应符合设计要求,管与井壁衔接处应严密不得漏水,预留支管口应用低强度等级砂浆砌筑封口抹平。

7 当砖砌井身不能一次砌完,在二次接高时应将原砖面的泥土杂物清理干净,再用水清洗砖面并浸透。

8 砖砌检查井接入圆管的管口应与井内壁平齐,当接入管径大于300㎜时,应砌砖圈加固。管子穿越井室壁或井底,应留有3050㎜的环缝用油麻、水泥砂浆、油麻石棉水泥或黏土填塞并捣实。

5.3 安装可调式井框盖

1 根据路面高度,将混凝土调节环固定在井筒顶部,确保混凝土调节环顶面与路面高差为12~16cm。采用1:2砂浆粘结,砂浆厚度不得超过2cm。

2 将安装框套进调节环中,以确认调节环的高度是否能够满足施工要求。为保证井盖能正确的被安装到位,必须保证安装框底部是处在被套调节环内的位置。

3 在接茬立面、调节环处均匀涂刷结合油。

4 将新的井框盖放进预制结构中,井盖的开启方向应垂直于水流方向。

5 铺设沥青混合料,压路机初压。

6 用三米直尺检查井框盖与路面的高差,对于不合格的进行调整。

7 压路机复压,所有塞在开启口、铰链及透气孔中的沥青必须全部清理干净,以保证井盖日后正常的使用。

Ⅲ 季节性施工

5.4 雨期砌筑检查井时应在管道铺设后一次砌起井身。为了防止漂管必要时可在检查井的井室底部预留进水孔但填土前必须砌堵严实。

5.5 冬期砌筑检查井时应有覆盖等防寒措施,并应在两端管头加设风挡,必要时可采用抗冻砂浆砌筑。对于特殊严寒地区管道施工应在解冻后砌筑。

6 质量标准标准

6.1 主控项目应符合下列规定

1原材料质量应符合下列规定

检验方法:检查产品质量合格证明书、各项性能检验报告、进场验收记录。

2砌筑砂浆应符合设计要求

检查数量:每50m3的砌体或混凝土每浇筑一个台班一组试块。

检验方法:检查试件强度试验报告。

3砌筑结构应灰浆饱满、灰缝平直,不得有通缝、瞎缝。

检验方法:逐个观察。

4 地基承载力必须符合设计要求。

检验方法:检查地基承载力试验报告。

5 井周边回填土必须符合设计要求。

6.2一般项目应符合以下规定:

1井壁抹面应密实平整,不得有空鼓,裂缝等现象;混凝土无明显一般质量缺陷;井室无明显湿渍现象。

检验方法:逐个观察。

2井内部构造符合设计和水利工艺要求,且部位位置及尺寸正确,无建筑垃圾等杂物;检查井流槽应平顺、圆滑、光洁。

检验方法:逐个观察。

3 井室内踏步位置正确、牢固。

检验方法:逐个观察,用钢尺量测。

4 井盖、座规格符合设计要求,安装稳固。

检验方法:逐个观察。

5井室的允许偏差应符合表6.2-1的规定。

观察和用钢板尺量

7 产品保护

7.1 砌筑井室施工过程中要注意对预制盖板、砖进行保护,严禁磕碰。

7.2 井室砌筑完成后应及时安装井盖或临时加盖以防止施工垃圾掉入井室内污染井室。

7.3要加强对井室及流槽抹面养护以防止出现抹面裂缝。

8 职业健康安全教育

8.1 路面施工时应封闭作业区域,并在来车方向前放设置禁止通行的标志。

8.2 施工人员必须佩戴相应的安全防护用具和劳保用品。

8.3基础强度达到规定强度,并经验收合格后及时砌筑井室结构。

8.4井室施工作业现场应设护栏和安全标志。

8.5井室完成后应及时安装井盖,施工中断未安装井盖的井室必须临时加盖或设围挡、护栏、并加安全标志。

9 绿色施工要求

9.1 施工所产生的垃圾和废弃物,如清理场地的表层腐质上、工程剩余的废料,应根据各自不同的情况,分别处理,不得任意裸露弃置。

9.2 在城镇居民区施工时,由机械设备和工艺操作所产生的噪声,不得超过当地政府规定标准,否则应采取消声措施或避开夜间施工作业。

9.3井室完成后应及时回填土,清理现场,当日回填土不能完成时,必须设围挡或护栏并加安全标志。

10 质量记录

10.1 可调式井框盖产的品合格证和出厂检验报告和复试报告。

10.2 测量复试记录。

10.3 检验批质量检验记录。

可调式井框盖,检查井,施工工艺
