一、工程材料一般采用JDG管、SC管、PC管
JGD钢导管暗敷要求
1、用于地下室等潮湿部位暗敷的钢导管其壁厚不应<2mm,用于楼层等干燥部位暗敷的钢导管其壁厚不宜<1.5mm;
SC焊接管
1、非镀锌钢导管内壁、外壁均应作防腐处理;暗敷于砼中的钢导管,其外壁可不作防腐处理。
2、钢导管不应有折扁和裂缝,管内壁应光滑无铁屑和棱剌,管口处的端面应平整、无毛剌。
刚性塑料绝缘导管(PC管)
1、刚性塑料绝缘导管不宜敷设在穿越高温的易受机械损伤的场所。
2、暗敷在墙内或砼内的刚性塑料绝缘导管,应是中型及以上的塑料绝缘导管。
3、刚性塑料绝缘导管管口应平整光滑,管与管、管与盒(箱)等器件采用承插配件连接,连接处结合面应涂专用胶合剂,初口处牢固密封。
二、施工工艺
1、电气导管敷设宜就近原则,沿最近的路线敷设,减少弯曲。当导管敷设遇到下列情况时,中间宜增设过路接线盒,且接线盒的位置应便于导线敷设:
a)导管长度超过40m,无弯曲;
b)导管长度超过30m,有1个弯曲;
c)导管长度超过20m,有2个弯曲;
d)导管长度超过10m,有3个弯曲。

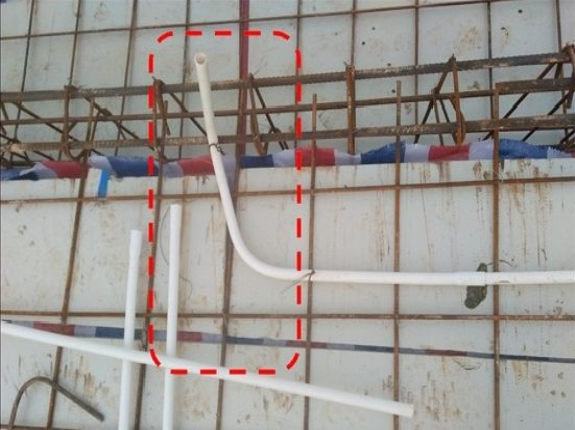

2、暗敷在砼中的电气导管,其弯曲半径不应小于管外径的6倍,暗敷在室外地下的电气导管,其弯曲半径不应小于管外径的10倍。

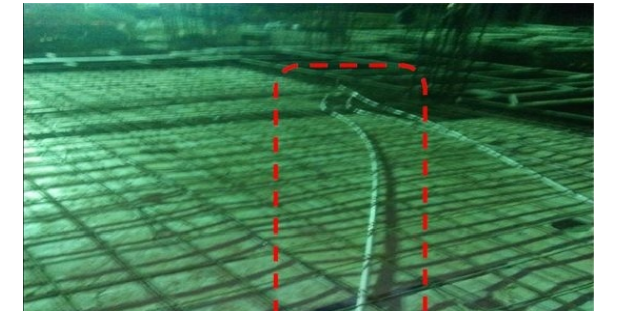

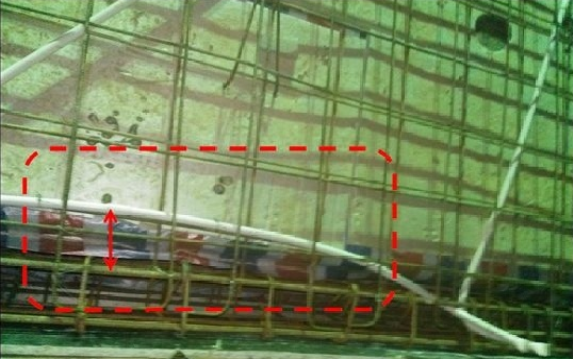

3、管线插座管线应穿越地梁第一根主筋,防止根部被破坏

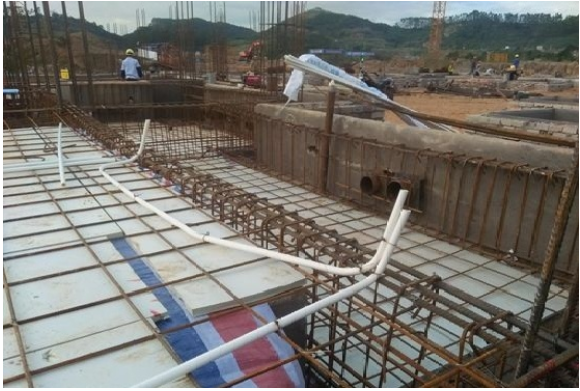

4、PVC管道插座敷设,弧管部分最大距离不得小于15cm,确保板面与梁面剪力最大不受管线影响

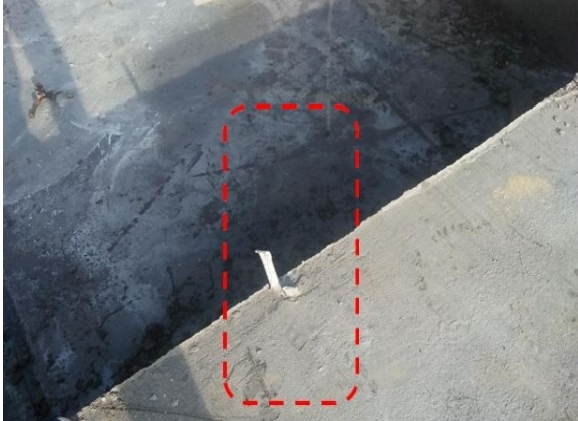

5、PVC管道插座敷设完成,砼浇筑完成后,导管根部应及时保护起来

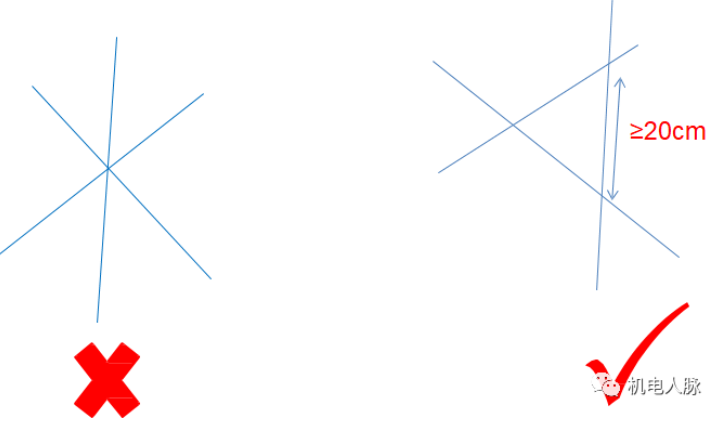

6、PVC管道敷设不得三管叠加于一点内,确保保护层厚度;两管叠加,交叉点 距离不得小于20cm

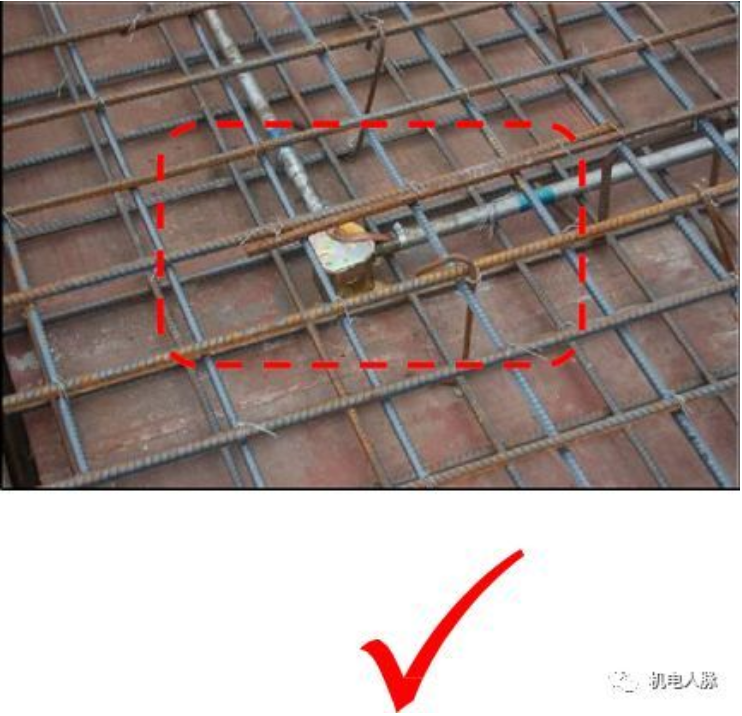

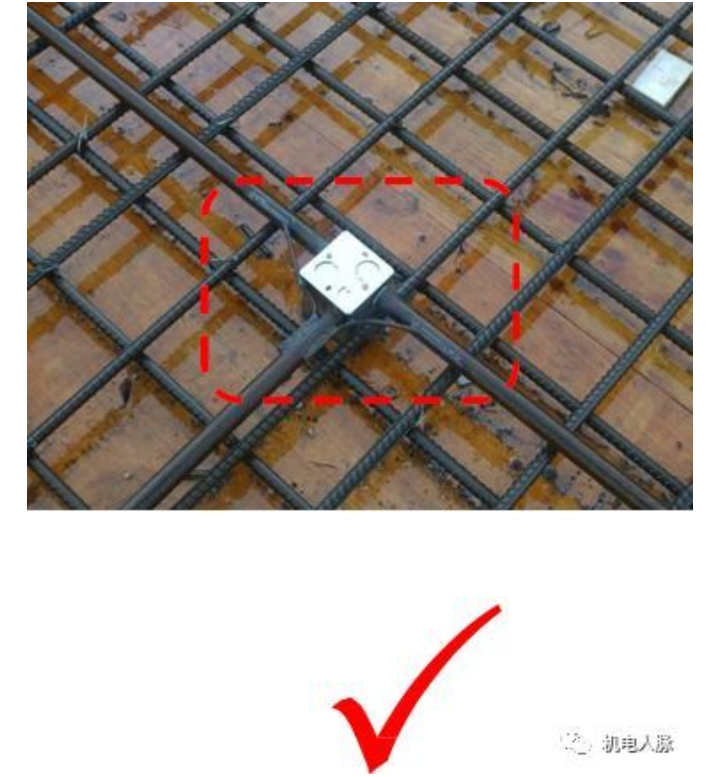

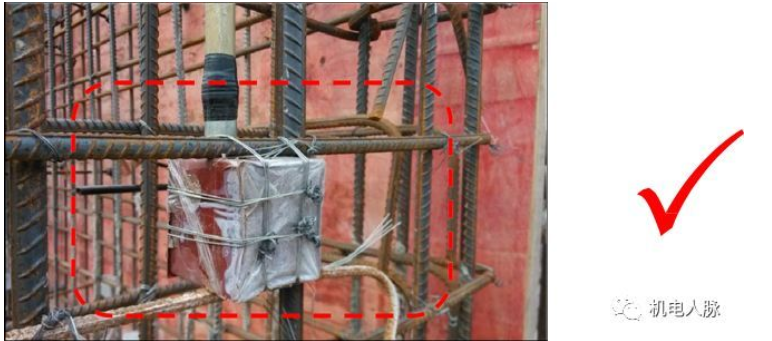

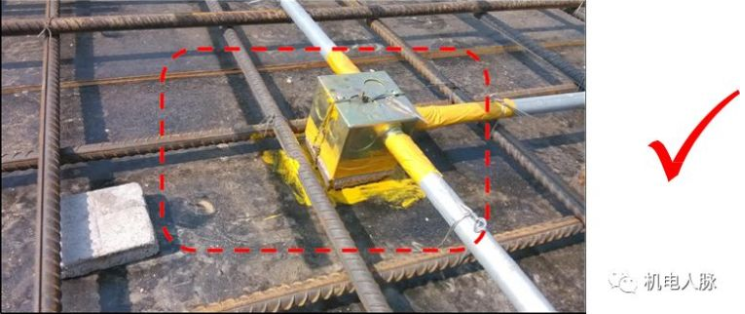

7、预埋在剪力墙、柱内的预埋盒,底盒开口要与砼完成面齐平,禁止深凹或突出,并定位准确,绑扎牢固(底盒四周要用钢筋固定),为防止混凝土浆深入, 接口最好用电工胶包扎,底盒内外应做防腐

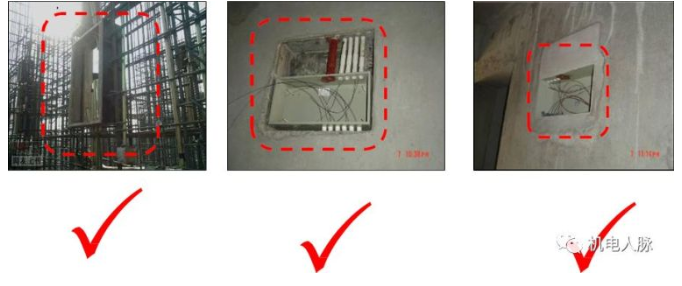

8、电气导管在砼中暗敷时,不宜多根并列敷设,每根导管之间的间距宜在30~50mm以上,在地下室顶板上的预埋管,为防止后期地下室综合支架膨胀螺栓破坏管理,预埋管应抬高不小于5cm,预埋盒及管理接头尽量避开后浇带
9、对于模板下方具有吊顶的部位,宜对电气导管的敷设线路在模板上作标记,可用颜色漆(不同专业用颜色区分)沿导管走向在模板上标记,待砼浇捣拆模后顶板可留下清晰导管走向标识,有助于防止砼中的电气导管受到损伤
10、镀锌钢导管在管接头、管与盒(箱)连接处需进行接地跨接处理,采用专用接地线卡跨接,跨接线应采用截面面积≮4mm2的铜芯软线

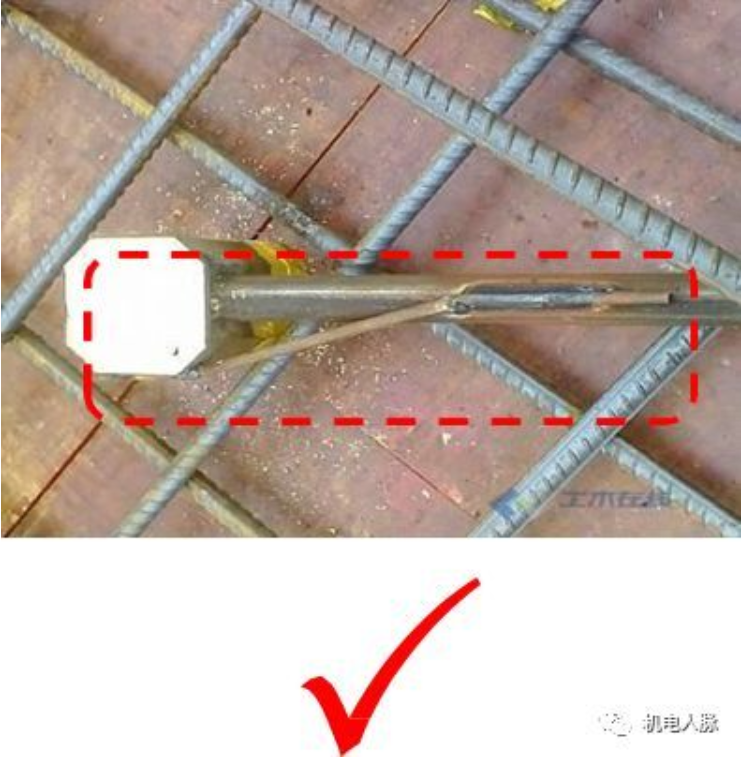

11、非镀锌钢导管采用螺纹连接时,连接处两端应采用6mm的圆钢焊接,作为接地跨接线
12、暗敷于砼墙板内的电气导管,应依据所连接的线盒确定其导管的走向,线盒定位时应参照土建专业的标高线及轴线,并应考虑到钢筋保护层的厚度,线盒面板尽可能做到与模板(封板)平齐;导管垂直进盒如有难度,可煨制定身弯后再进盒
13、对于暗敷在砼墙板内的配电箱,其箱体暗敷可采用二次安装法。在砼墙板钢筋绑扎阶段,采用比配电箱箱体大二号以上的木箱,暗敷于砼墙板内,待配电箱 安装时,用其箱体置换木箱,周围砼砂浆填实固定
