管道井、管根、沟类工程做法,太优秀了!

一、管道井、电井

管道井、电井:必须暗处明做,不留死角,做到大小房间一个样,明暗处处有亮点;管道套管必须封堵,管道、桥架、母线穿墙、板根部必须收口。

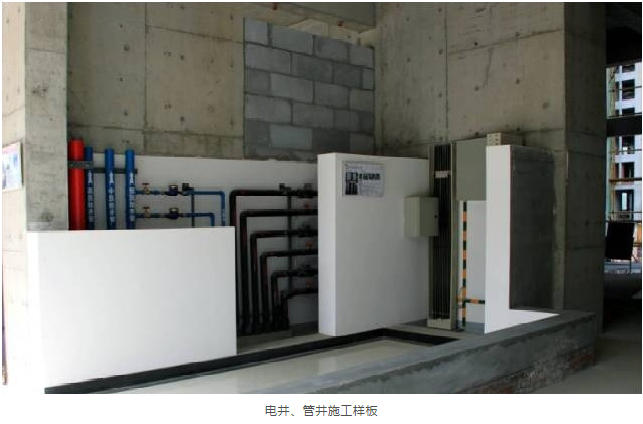

工程实景:

二、几种根部处理

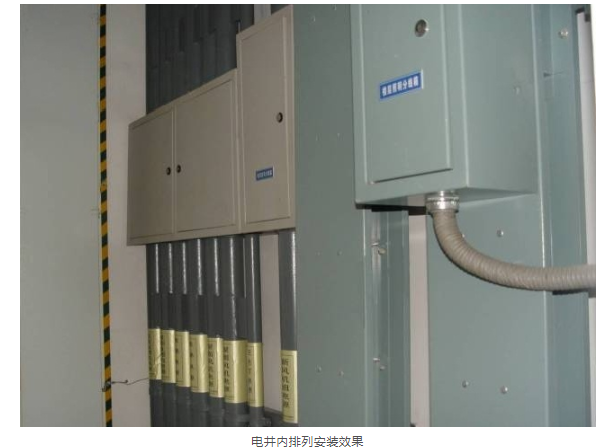

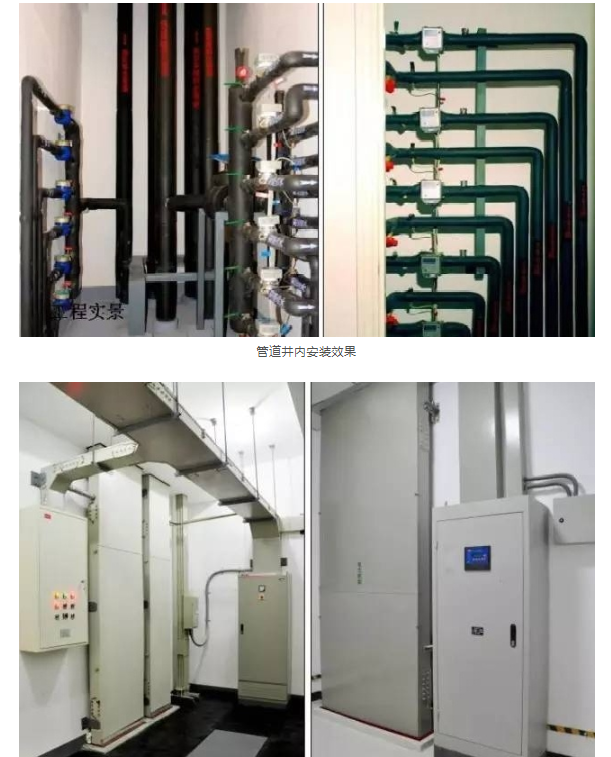

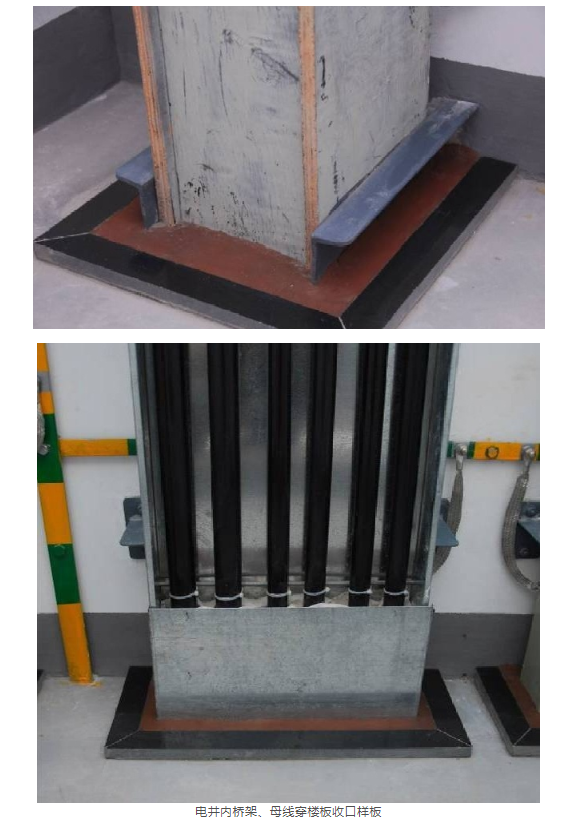

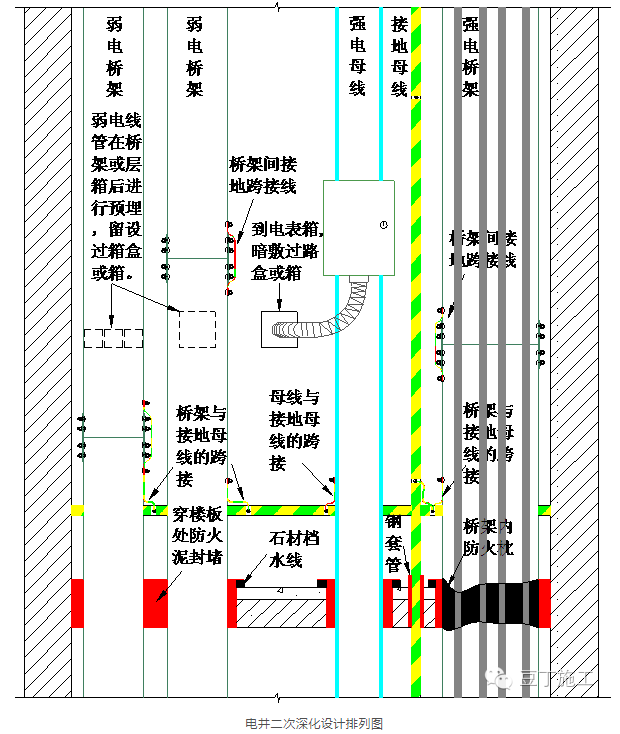

1、电井内桥架、母线穿楼板收口

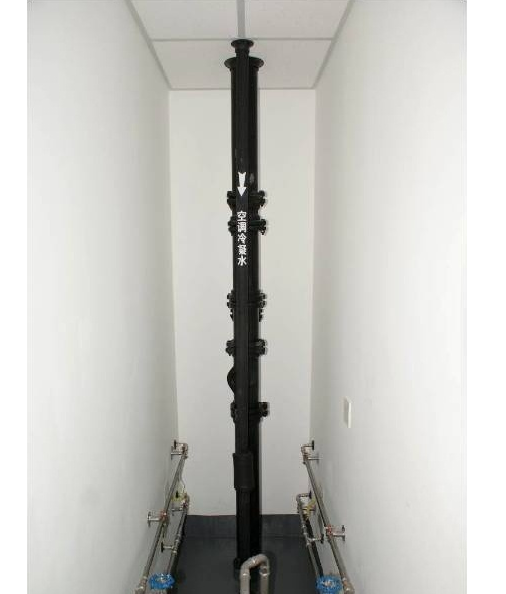

2、管道穿墙、板根部收口

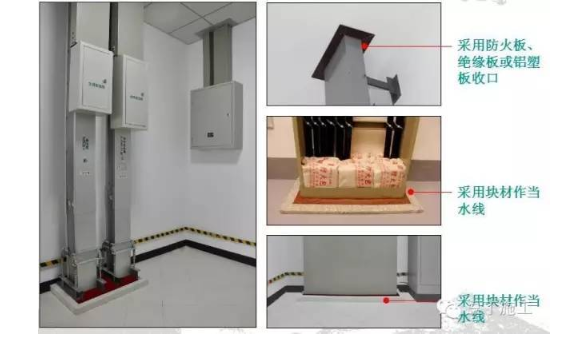

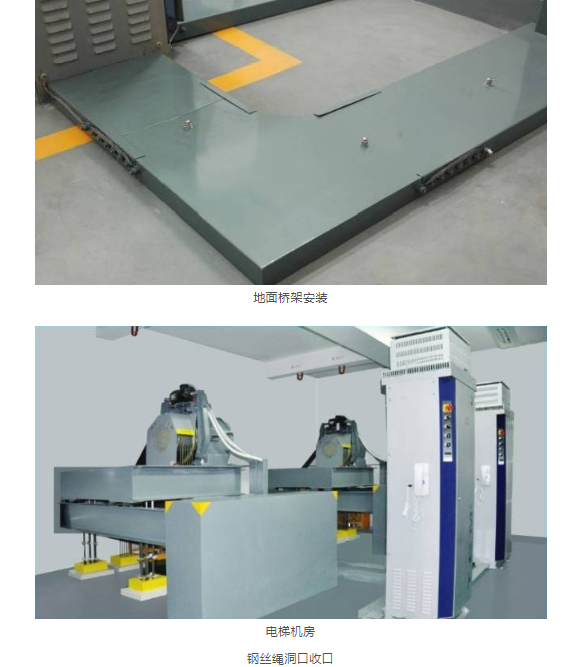

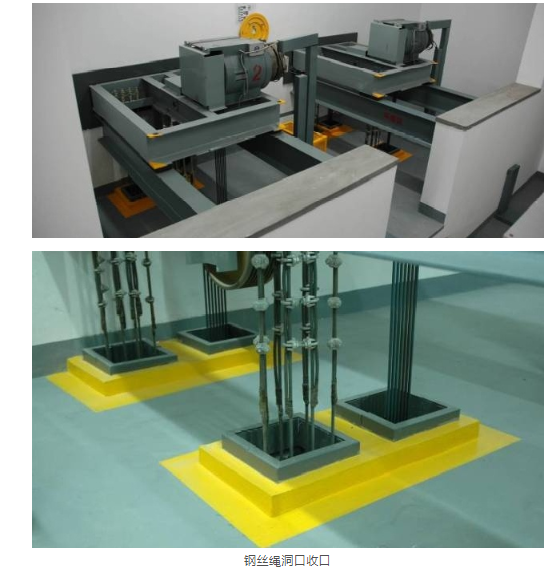

3、电梯机房内洞口收口

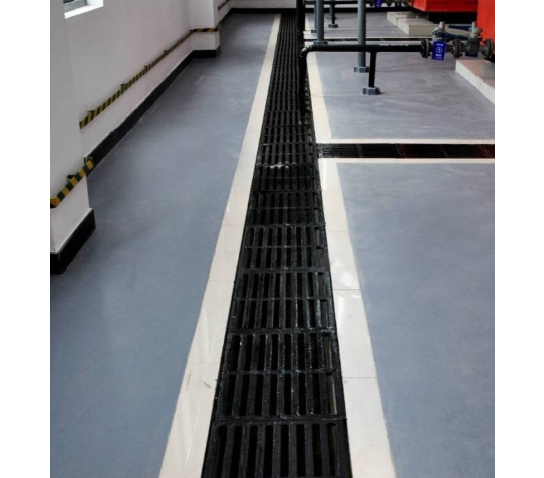

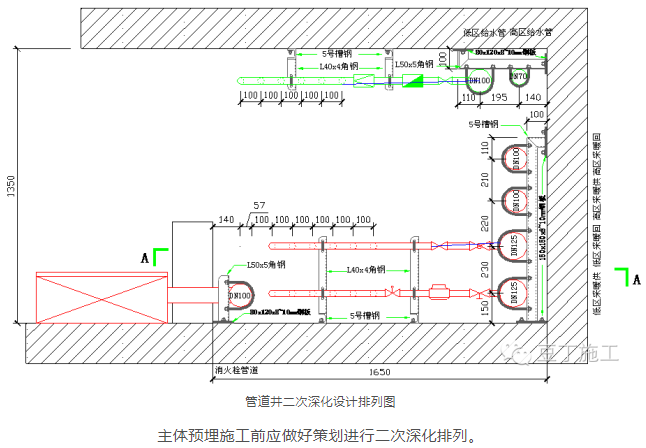

三、几种沟类创优细部做法

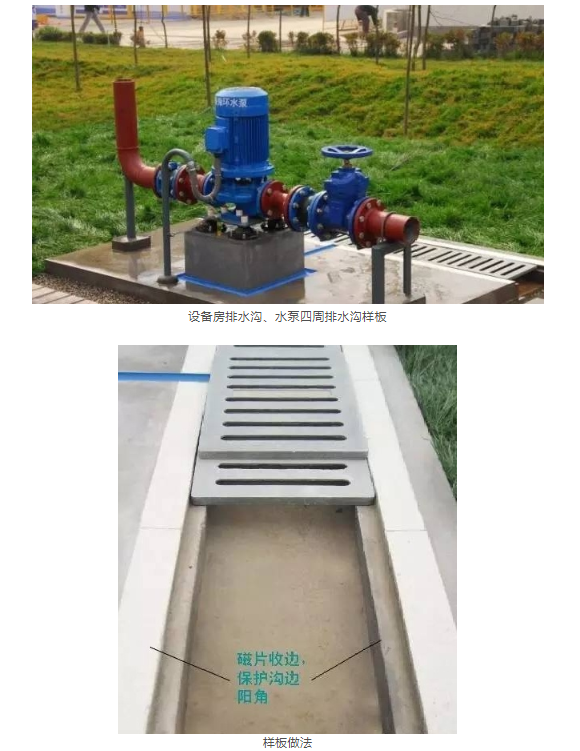

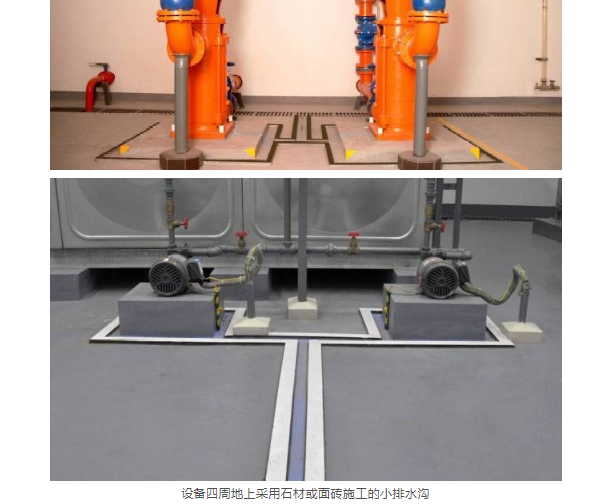

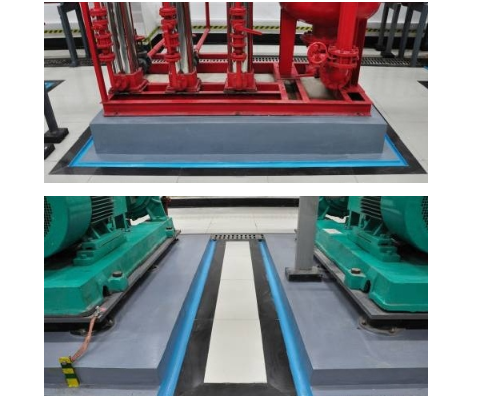

工程实景:

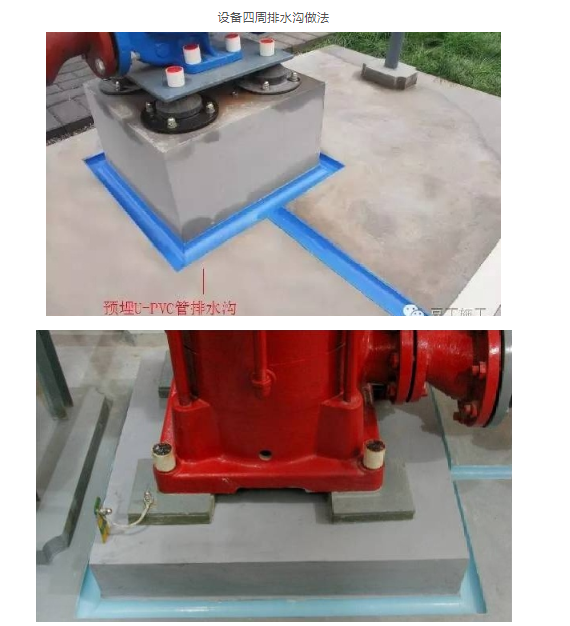

设备房如采用细混土作为面层,为保护主排水沟沟边阳角在使用中不被破损,可采用施工中块材边角料进行施工过渡。排水沟周边块材先冲筋施工,再进行地面砼面层施工,确保块材与混凝土间无缝。

设备四周U-PVC排水沟先冲筋埋设,再进行地面面层施工。U-PVC管预埋时与混凝土接触面必须预先打磨,确保施工后不空鼓。

问题:

1、以往按图集电缆沟施工时,花纹盖板安装后高出配电室地面,存在高地差。

2、盖板与地面平齐施工时,采用水泥砂浆阳角收口,易破碎,存在破损严重。

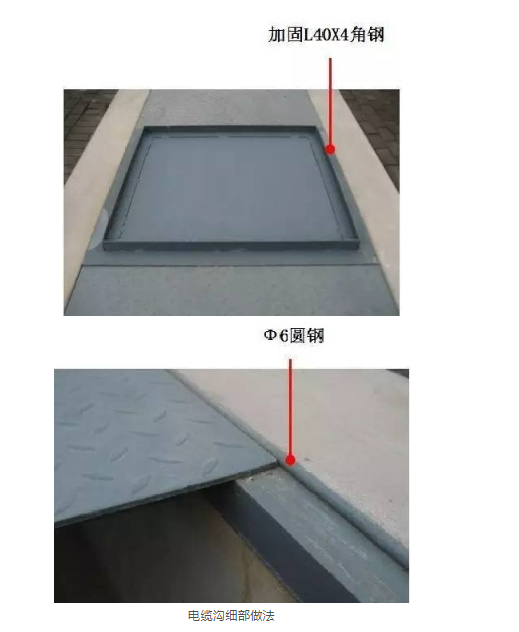

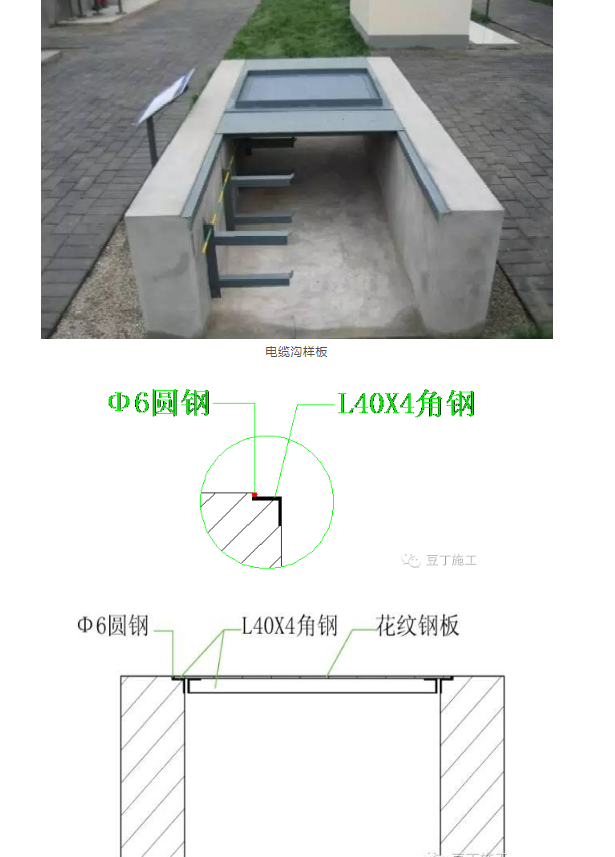

改进策划做法:为避免地沟花纹盖板铺设后与地面造成不平,宜在电缆沟侧面埋设角钢时内侧面焊接6圆钢,地面面层与圆钢上部平齐。角钢与圆钢焊接时应采用地面侧单面焊,双面焊易引起盖板铺设不平整。

管道井做法,管根做法,沟类做法
