挖土方的工程量清单计价计算规则
工程量清单计价的计算规则,不包括工作面和放坡工程量。清单工程量是设计图示尺寸工程量,施工过程中产生的措施工程量已在清单综合单价中考虑。

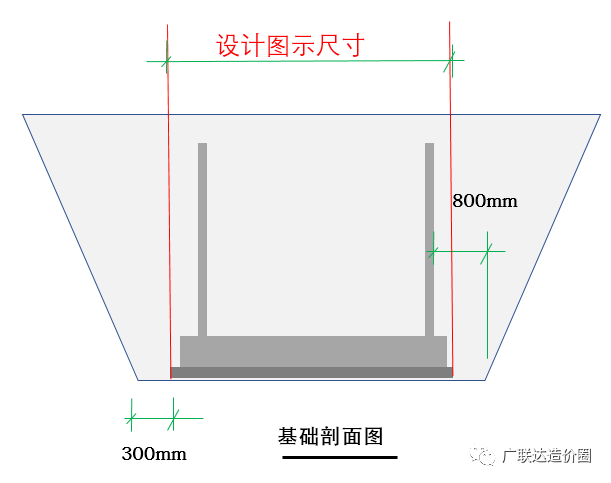

房屋建筑与装饰工程工程量计算规范(GB 50854-2013)说明按设计图示尺寸以体积计算,所谓设计图示尺寸就是施工图纸设计内容,本规范第7页,注解第5条桩间挖土时不扣除桩的体积,注解第8条土方体积应按挖掘前的天然密实体积计算。
图片来源:工程量计算规范(GB 50854-2013)第6页
计算清单工程量时,手工计算和软件计算都很简单,直接按照垫层底面积或垫层外圈面积乘以自然地坪至设计底标高即可。
图片来源:《土建定额的十大构件》课程
挖土方的定额计算规则
挖土方的定额计算规则,包括工作面、放坡、开挖及运输土方机械进出开挖基坑的坡道等工程量,工作需求不同,放坡的尺寸也不相同。定额还根据作业条件和作业面的材料属性进行划分,在计算定额工程量时要对应项目特性进行计算。放坡工程量的计算要根据土壤类别、作业方式、挖土深度进行确定放坡尺寸,挖基础土方放坡是自基础底标高(含垫层)算起为放坡起点。

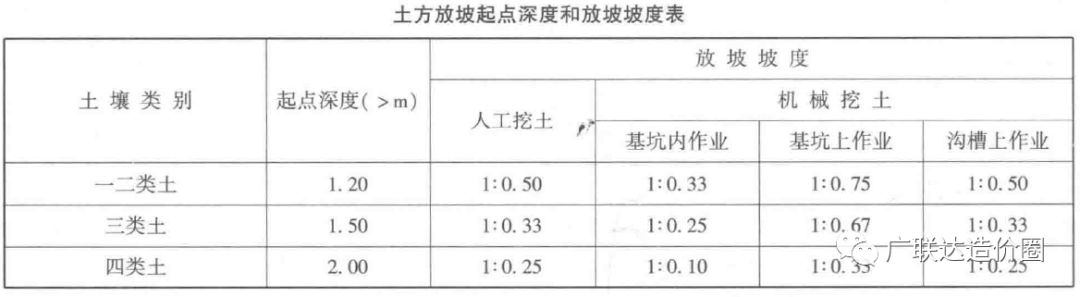

图片来源:消耗量定额(TY01-31-2015)第5页
房屋建筑与装饰工程消耗量定额TY01-31-2015工程量计算规则第三条当组成基础的材料不同或施工方式不同时,基础施工的工作面宽度按下表计算,计算规则第四条土方放坡的起点深度按施工组织设计计算,无规定时按下表计算,通过此规则确定工程量的定额计算尺寸(地区定额有规定的除外)。
图片来源:消耗量定额(TY01-31-2015)第6页
计算定额工程量时,首先要确定图纸中的工作面宽度和放坡系数,定额说明第七条第4点桩间挖土不扣除桩体和空孔所占体积,计算规则第一条土石方的开挖运输均按开挖前的天然密实体积计算。定额说明、计算规则、有特殊情况规定的各地区定额都有差异。
图片来源:《土建定额的十大构件》课程
土方回填的工程量清单计价计算规则
回填土方的清单计算规则,要考虑回填作业的工程量和余土外运工程量。挖土方时运输汽车运至1公里以内的场地,堆土量大于回填土方的工程量就要外运出去,清单设立两个定额子目。

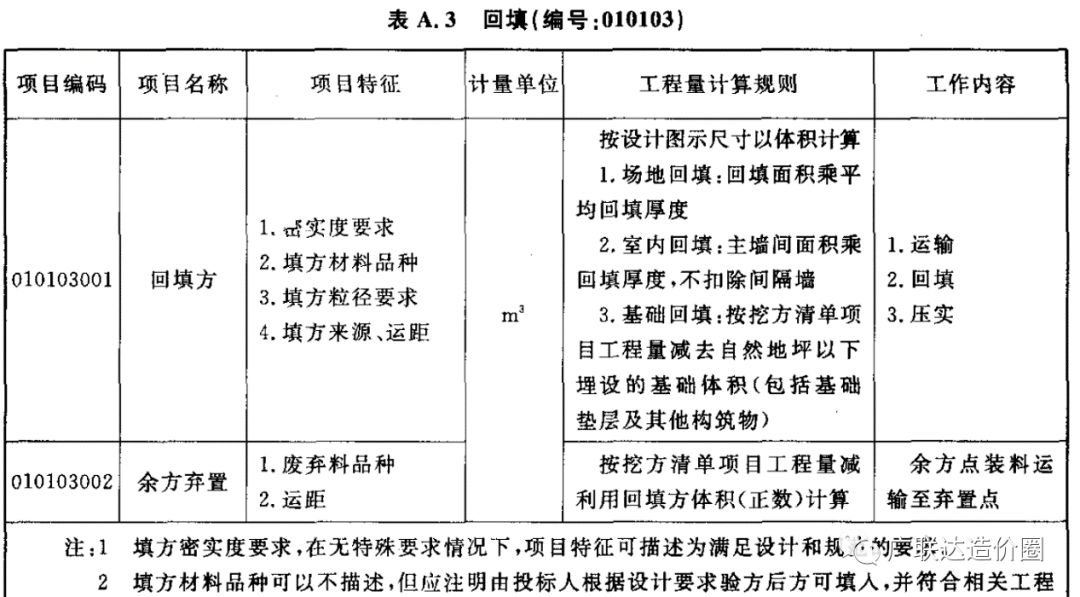

图片来源:工程量计算规范(GB 50854-2013)第10页
计算清单回填土方工程量时,按照设计图示尺寸计算。清单计算规则列出了场地回填、室内回填、基础回填。场地回填是现场的土方回填,室内回填是自然地坪以上至设计室内标高的回填尺寸。
本规范的基础回填按挖方清单项目工程量减去自然地坪以下埋设的基础体积,回填土方的工程量要由挖土方工程量计算公式中求出来。挖土方清单工程量不含工作面及放坡,回填土在计算时不考虑此项目内容的。
图片来源:《土建定额的十大构件》课程
土方回填的定额计算规则
回填土方定额计算规则,是按照设计图示尺寸计算,包括定额规定的工作面和放坡尺寸,根据挖土方尺寸才能计算出回填工程量。土方外运还要考虑房心回填以及场区回填的工程量,现场剩余的土方后要外运,然后计算出外运土方工程量。
房屋建筑与装饰工程消耗量定额TY01-31-2015,工程量计算规则第一条土方回填,按回填后的竣工体积计算,竣工体积内就是设计图示尺寸体积。第十三条土方外运以天然密实体积计算,设计图示尺寸体积是夯实后的尺寸,需要折算成天然密实体积,按以下表,定额的土方运输工程量乘以系数1.15计算。
图片来源:消耗量定额(TY01-31-2015)第5页
施工组织设计的工程量
施工组织设计的土方挖填工程量是根据工程项目特性做出的对应措施,除定额工程量外,还有一些工作内容是包括在施工组织设计中的。合同约定按清单或定额计算,施工组织设计与规则不相同,在结算时应有签证确认进入结算价款。
例如,在挖土方过程中,现场为了方便施工把承台之间的土方采用通长挖土施工,如下图按照定额规则承台和条形基础的工作面为300mm,而实际为了砌筑作业和机械挖土作业方便,直接通长挖成直线基槽。
图片来源:天津某项目施工现场

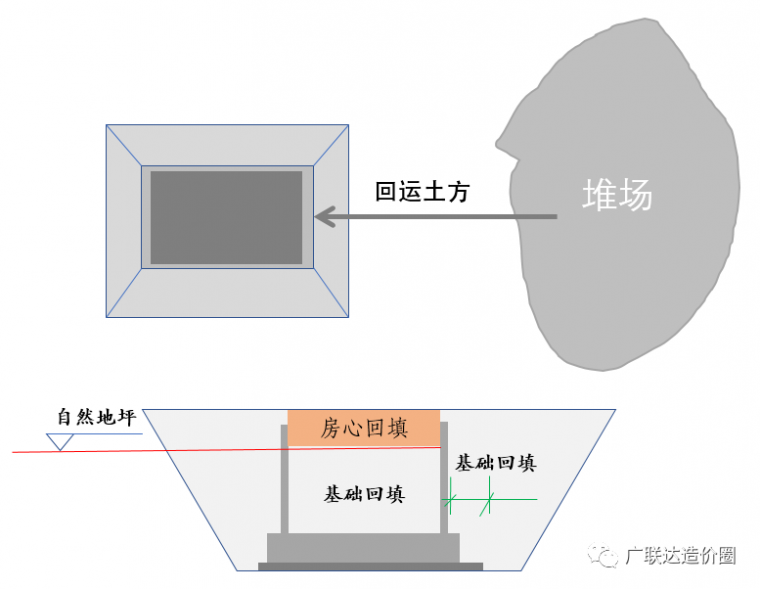

在施工组织设计中要考虑土方外运问题,现场无条件堆放土方,需要全部将土方运出场,回填时要再运至现场,这样外运和回运的工程量都有增加,需要签证处理。若是清单计价合同,此部分的费用就要考虑在综合单价中。
图片来源:《土建定额的十大构件》课程
除回填土时运输时乘系数1.15外(全统定额规则),实际施工中的分包合同要考虑运输工程量是按照虚实工程量的计算规则。有些项目土方运输按照运土汽车装载斗容积计算,这样的计算方式就是虚方体积,要注意实际运输量与定额工程量对比时的工程量系数变化。
土方挖填的计算工程量总结
挖基础土方,定额工程量大于清单工程量,定额规则以外的工程量要用工程签证解决或者合同已经包括在综合单价中不加计算,桩基体积不扣减挖土工程量。
回填土方,定额工程量大于清单工程量,回填土的工程量是依据挖土方工程量的扣减计算出来的,回填土的体积按照图示尺寸计算。
土方运输,以压实体积计算时运输工程量要乘系数。余土外运是挖土方工程量减去回填用土的剩余土方工程量,实际运输工程量超过余土外运体积时,要有施工组织设计并且找甲方签证或者清单计价包括在报价价格中不另计算。
