给排水安装施工图预算编制要点

一 概述

(一)适用范围

《工程量清单计价规范》附录 C.8适用于采用工程量清单计价的,新建、扩建的生活用给排水、燃气、采暖管道及附件、配件安装工程。

其主要内容包括;

生活用给排水、燃气、采暖管道安装;

管道系统的附件、配件安装;

支(吊)架安装;

卫生、采暖、燃气器具安装。

(二) 相关工程的界限划分

1)室内外界限的划分

给水管道:

以建筑物外墙皮1.5m处为分界点,如有阀门井时,以阀门井中心为分界点。

排水管道:

以排水管道出建筑物后的第一个检查井为界。

燃气管道:

以室内第一个阀门为分界点。

采暖管道:

与给水管道的分界方法一样。

2)与市政管道的界限划分

给水管道;

以计量表为界,无计量表时以与市政管道的碰头点为界。

排水管道;

以室外排水管道的最后一个检查井为界,无检查井时以与市政管道碰头点为界。

3)埋地管道的土石方工程

埋地管道的土石方工程应按附录A中与之有关的土石方工程部分。

也可以按市政管道土石方工程部分取用。

4)对于工业管道、生产生活共用管道、锅炉房、水泵房内的工艺管道属于《工业管道工程》。

5)各种给排水、供热管道构筑物,各种井、池等,按规范附录 D.5 《市政管网工程》执行。

6)各种泵类、风机的安装按规范附录C.1 《机械设备安装工程》执行。

(三) 计取有关费用的规定

有关企业管理费、工程措施费、规费、税金等费用的计取,详见《费用定额》

措施项目费也可以在《海迈清单计价软件》上的费用栏,按可能发生的工作内容进行选择。

二 给排水施工图纸的组成与识读

1)首页图纸目录、图例、说明、主要设备材料表等。

2)总平面图用以表示建筑物室外管线及设备、构筑物的相对关系,表示各管线进户点及室外标高等。

3)平面图表示各层的管线平面布置方式及管线走向,各层立管与建筑物、水平管的关系。

4)系统图是一种以轴侧图的绘制方法绘制的表示给、排水管道系统的图示,它反映各层管道的连接关系及管道的竖向关系,及管道的垂直高度参数。

5)大样图用以表示给排水管道比较密集的房间内的管道平面布置图,它要反映各种卫生器具的安装距离、各控制器件的安装位置、给、排水管道平面布置的相对位置等。

6)标准图属于国家发布的规范性图示,他表示给排水系统的各细部做法,如卫生设备安装标准图,阀门安装标准图、各种给、排水构筑物(检查井、阀门井等)。应用这些标准图时,要注意它的材料表,因为预算定额里的材料选配一般都是由其来选配的。

2. 给排水施工图的识读顺序

1)仔细阅读图纸设计施工说明,清楚工程要点,施工注意事项要知道。

2)给、排水区域的划分要明了。

3)给、排水设备的布置要清楚。

4)给、排水系统在各层、域的布置及敷设方式要明白。

5)按系统、按层、按区域、按使用功能、按识图口诀,仔细阅读图纸要牢记。

3 读图方法和步骤:

阅读建筑给排水工程图纸时,一般按水的流向阅读。即给水系统按进户管(引入管)--干管立管支管用水设备的顺序。排水系统按用水设备存水弯器具排水管排水横管立管排出管的顺序阅读。

看图时从粗到细,从大到小,先看基本图例和说明,再看平面图、系统图和详图,同时注意和专业的关系。

详见如下内容;

1)看给排水平面图

一般自底层开始,逐层阅读给水排水平面图,从平面图可以看出下述内容。

看给水进户管和污(废)水排出管的平面位置、走向、定位尺寸、系统编号以及建筑小区给谁排水管网的连接形式、管径、坡度等。一般情况下,给水进户管与排水排出管均有系统编号。读图时,可按其一个系统一个系统进行。

看给水排水干管、立管、支管的平面位置尺寸、走向和管径尺寸以及立管编号。

建筑内部给水排水管道的布置一般是:下行上给方式的水平配水干管辐射在底层或地下室天花板下,上行下给方式的水平配水干管敷设在顶层天花板下或吊顶之内,在高层建筑内也可设在技术夹层内;给水排水立管通常沿墙、柱敷;在高层建筑中,给水排水管敷设在管井内;排水横管应于地下埋设,或在楼板下吊设等。

看卫生器具和用水设备的平面位置、定位尺寸、型号规格及数量。

看升压设备(水泵、水箱)等的平面位置、定位尺寸、型号规格数量等。

看消防给水管道,弄清消火栓的平面位置、型号、规格;水带材质与长度;水枪的型号与口径;消防箱的型号;明装与安装、单门与双门。

2)看给排水系统图

在看给排水系统图时,先看给水排水进出口的编号。为了看的清楚,往往将给水系统和排水系统分层绘出。给排水各系统应对照给水排水平面图,逐个看各个管道系统图。

给水系统

在给水系统图上卫生器具不画出来,水龙头、淋浴器、莲蓬头只画符号,用水设备如锅炉、热交换器、水箱等则画成示意性立体图,并在支管上注以文字说明。看图时了解室内给水方式,地下水池和屋顶水箱或气压给水装置的设置情况,管道的具体走向,干管的敷设形式,管井尺寸及变化情况,阀门和设备以及引入管和各支管的标高。

排水系统

在排水系统图上也只画出相应的卫生器具的存水弯或器具排水管。看图时了解排水管道系统的具体走向,管径尺寸,横管坡度、管道各部位的标高,存水弯的形式、三通设备设置情况,伸缩节和防火圈的设置情况,弯头及三通的选用情况。

3)看详图

建筑给水排水工程详图常用的有:水表、管道节点、卫生设备、排水设备、室内消火栓等。看图时可了解具体构造尺寸、材料名称和数量,详图可供安装时直接使用。

识图要求;熟背图例(p242~244)、熟悉图纸。

给排水管道安装

一 管道安装

1. 设置项目名称

项目名称的设置是以图纸所示的工程实体来确定的,因此,项目名称均以工程实体命名。

所谓工程实体,是指形成生产或工艺作用的主要部分,对次要或附属部分均不设置工程项目。

例如,给水管道安装,实体部分包括管道,还包括防腐刷油、绝热保温、试压等。但对管道安装而言,他们就是附属的次要项目了,只能在综合单价中考虑,而不另列项目编码计价。

只有正确地设置了工程项目,才能有正确的计量单位和计算规则,否则会给投标报价和评标带来不便。

2. 具体操作

1)项目特征描述

项目特征的描述要周全,不能有遗漏,具体应明确以下各项特征。

安装部位;(室内、外等)

管道类型;(给、排水、暖、雨、燃等)

管道材质;(钢、塑、铜、复合、等)

管道规格;(各类管道的规格系列,按同径编列)

连接方式;(螺、粘、热熔、承插等)

套管形式;(镀锌管、钢、防水等)

除锈标准;(轻、中、重锈、 油漆种类和刷涂遍数、 绝热层材料、厚度、以及保护层材料等)

2)措施项目的选择

措施项目清单是工程量清单的一部分,按《计价规范》表3.3.1执行。

在给排水工程中,可能发生的措施项目有;

脚手架搭拆;临时设施;现场安全文明;

二次搬运;已完工程及设备保护等。

在与业主签订了合同并作了相应规定时,还可以在措施项目中增加以下费用;

工程优质费;赶工措施费;检验试验费;特殊条件施工费等。

如果以上措施费用没有包括的,编制人员还可以随时增加。

措施项目清单应单独编制。

3)管沟土石方项目设置

管沟土石方项目按《计价规范》附录A的有关项目编制清单。

工程内容包括;

排地表水;土方开挖;挡土板支拆;运输;回填。

4)清单工程量计算

按图纸表示的管道中心线以延长米量取,不扣除阀门、管件、及各种井累所占的长度。

室外管道不排除井、沟所占的长度,并以井中心作为量取的起、终点。

二 管道支架、附件制作安装

1. 计算规则

1)管道支架制作安装按国标图图示尺寸计算出工程量后再按规定换算成重量单位。100kg

2)各种阀门安装按不同的种类、不同的安装(连接)方式、不同的公称直径以个为单位计算。

3)法兰阀安装按不同的接口材料、公称直径,以套为单位计算。

4)水表、减压器、疏水器、液面计等安装工程量以组为单位计算。

2. 具体操作

1)管道支、吊架以DN32的管道为界,小于此不考虑支、吊架的计算,大于此,参考国标图集的尺寸、间距、规格来计算。

2)承插连接的塑料排水管和雨水管,由于在定额中已包括了支架的工作,故不计算支、吊架的工程量。

3)各种阀门、水表等给排水附件,应明确表述类型、材质、型号规格、连接方式等,以便投标报价。

4)水表、减压阀、疏水器等按组计量的项目,是按国标图集来进行组成的。其基价中已包括法兰、闸阀、止回阀、旁通管等的安装费用,故闸阀、法兰、止回阀等就不要再列清单项目。

卫生器具制作安装

1. 计算规则

1)卫生器具安装工程应按材质及组装形式、型号、规格、控制阀门种类、连接方式等不同特征,分别编制清单项目。

即使是同一名称的卫生器具,因为规格、型号等不同,也要分别编制清单项目。

2)卫生器具的安装均包括了卫生器具与给水、排水管道连接的相关费用,应正确划分给排水管道与卫生器具配管的分界点。

卫生器具与管道系统的分界方法,按以下的分界操作。也可以按国标图集中相应的卫生器具配置材料表中的项目来分界。

3)水箱的制作安装要说明;水箱的材质、形状、规格、容积、箱体及支架刷油的遍数等。

水箱的计价单位与工程量清单的统计单位是不一样的,应按规定换算成重量单位。

水箱安装工程是不包括附件安装的,所有配合水箱安装的附件,必须计算工程项目。

4) 所有卫生器具的安装单位均用10套来作为定额单位。

每套卫生器具所用的附件、配件,均按照国标图集的相应卫生器具安装主要材料表来计价。

主材表中已包括的附件、配件,在计算工程量时一律不能计算,否则算重项。主材表中没有包括的附件、配件,才能计算到工程量中。

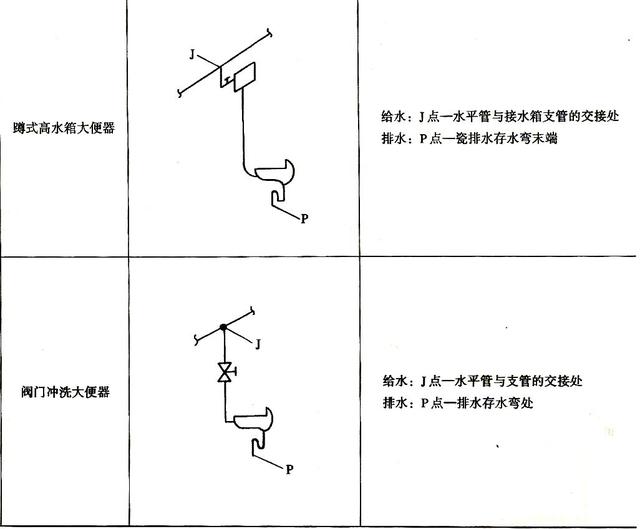

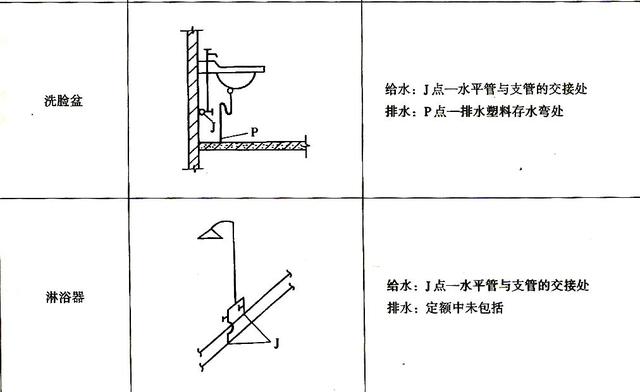

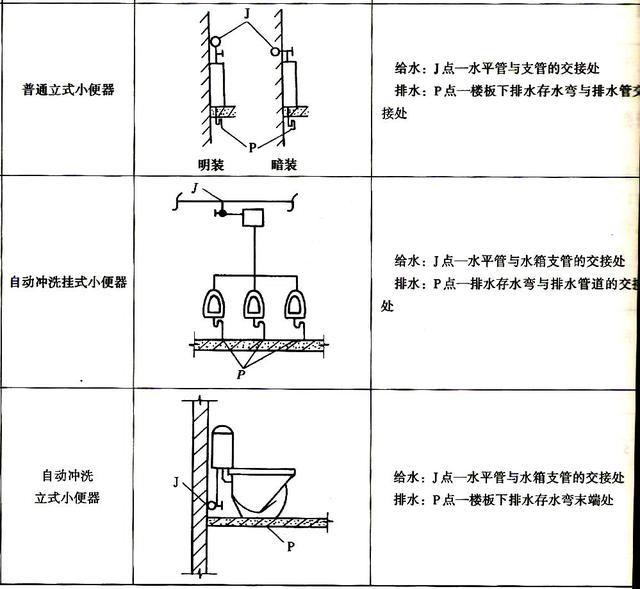

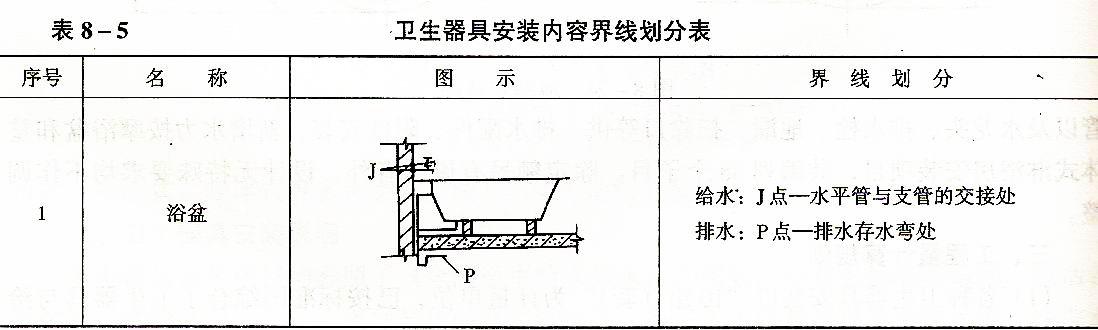

2. 卫生器具与管道系统的分界

给排水安装,施工图预算,编制要点
