一、地下室底板施工做法
空铺反粘法(适用:地下室底板、承台、地梁)
01
施工工艺

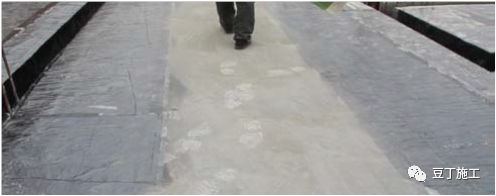

基层清理卷材定位铺贴卷材排气、压实卷材搭接撕开隔离膜检查、修整组织验收。
(1)基层清理

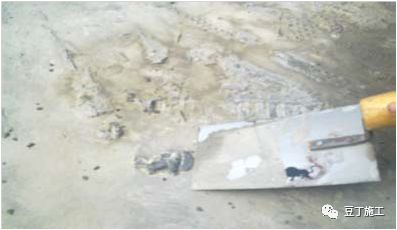

用铁铲、扫帚等工具清除基层表面上的浮浆、凸起物、施工垃圾等,排除明水。基层表面应平整、凹处用水泥砂浆抹平,无尖锐突起物
(2)卷材定位

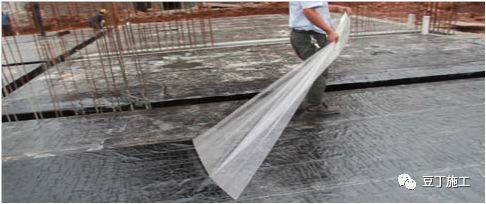

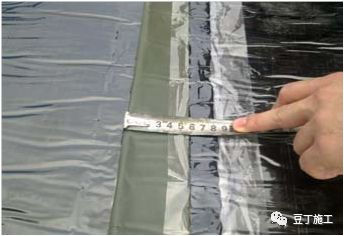

a.弹线。在基层上按920mm 的间距弹出卷材铺贴控制线。
b.卷材根据所需形状进行正确裁剪。

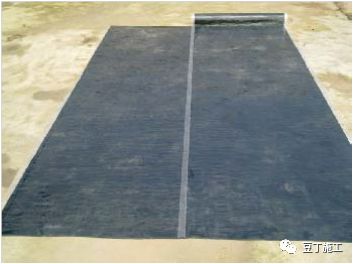

(3)铺贴卷材

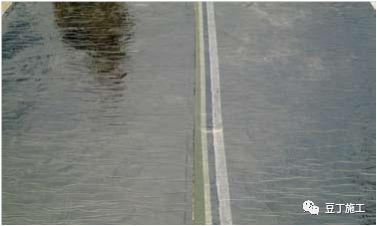

a.卷材(粘结面朝上,即粘结面朝着主体结构)沿着控制线进行试铺。
b.将后铺卷材的一端对折出80mm 的搭接边,然后向已铺好的卷材靠拢、对齐。
c.阴阳角部位的卷材,应预先对折成所需形状,以便卷材能够平整铺贴于基层。
(4)排气、压实
将卷材底部的气体排出,并压实、压平。
(5)卷材搭接

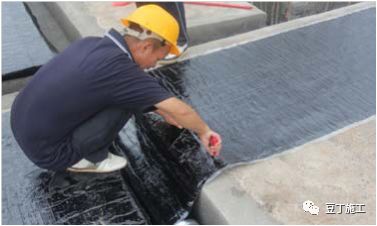

a.将卷材搭接部位上的隔离膜全部揭开后进行搭接,然后辊压,使搭接粘结严密。
b.搭接顺序:先长边,后短边。
c.搭接宽度不小于80mm,允许偏差-10mm。
(6)撕开隔离膜(可待安装钢筋前再撕)
a.施工完成后,将卷上的隔离膜全部撕掉。对于预留的卷材,其搭接部位隔离膜必须保留,待后续卷材施工时再撕掉,以免影响后期搭接效果;
b.如太阳暴晒不易撕膜时,应用冷水降温后再撕膜;
c.为保护反应粘免遭践踏破坏和污染破坏粘接性,必须在安装钢筋前才撕开保护膜。

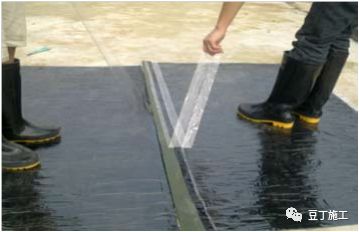

d.为了防止卷材粘脚,可在卷材面上撒水或水泥干粉作隔离措施。
(7)检查、修整
防水层铺设完工后,进行全面检查,如有破损、搭接不牢时,及时修整。
(8)组织验收
防水施工完成后,应第一时间组织验收,以便下一道工程能够进行施工作业,避免防水工程工期影响整个项目的施工进度。
02
注意事项及施工技巧
(1)基层质量直接影响到卷材防水层的铺贴质量。基面要坚实、平整、无突起物和明显积水;
(2)阴阳角采用水泥砂浆抹成圆弧或45坡角;
(3)施工防水层之前,须将穿墙或穿板管道及预埋件等安装固定好,避免在防水层施工好后,因打洞凿孔而破坏防水层、留下渗漏隐患;

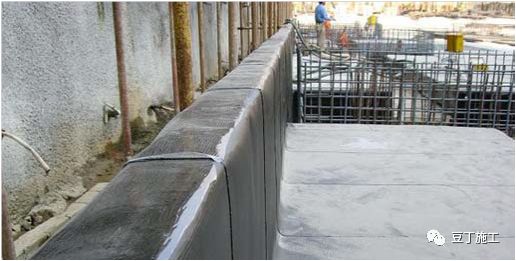

(4)地下室底板外围四周预留卷材宽为250-300mm(另加一条双面粘,朝外的一面保护膜暂不撕开),以便后期侧墙防水施工的搭接。
(5)卷材搭接时,搭接部位的隔离膜应全部撕掉,防止由于隔离膜没撕或忘撕而造成搭接缝粘贴不牢固、密封不严密,留下防水隐患;

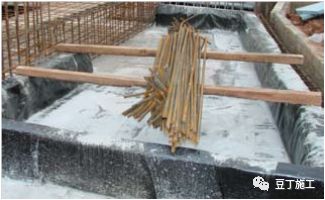

(6)针对地下室底板阴阳角、后浇带、变形缝、部位进行加强处理;
(7)成品保护:空铺反应粘施工的关键是成品保护,特别是底板钢筋施工时尤其要注意对卷材的保护。
a.进行钢筋吊运、水平运输,应遵守轻拿轻放原则,钢筋吊放点应用木方等垫好,然后吊放钢筋,避免钢筋扎破卷材。人工搬运时,不能在防水卷材上拖动,以免造成防水卷材破坏;
b.绑扎钢筋时,钢筋底下采用混凝土垫块保护。绑扎钢筋过程中,如需移动钢筋而使用撬棍时,应在其下设木垫临时保护,以免破坏防水卷材;
c.基础钢筋上有电焊作业时,在焊接操作面下设接火盆或防火石棉垫,以避免电焊火花将
防水卷材烧坏。焊接时应在焊接部位准备好水桶或灭火器;
d.在基础钢筋施工过程中,如不慎损坏了防水卷材,应及时进修补。
03
质量标准
(1)卷材防水层所用卷材及其配套材料必须符合设计要求。
(2)卷材防水层在转角处、变形缝、施工缝、穿墙管等部位做法必须符合设计要求。
(3)卷材防水层的搭接缝应粘贴牢固、密封严密,不得有扭曲、皱折、破损、断裂等缺陷。
(4)卷材搭接宽度的允许偏差为-10 ㎜。
地下室外墙反应粘施工方法
一、施工工艺
01
工艺流程
基层处理配制水泥浆料基面淋水充分湿润构造节点防水增强层处理基面涂刮水泥凝胶揭开卷材隔离膜涂刮水泥凝胶铺贴卷材刮压排汽凉放自检修整组织防水层验收合格迅速铺贴保护层。
02
工艺操作

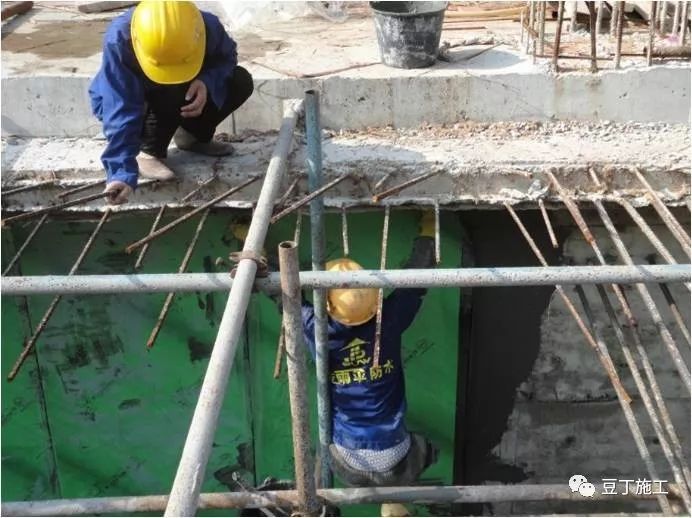

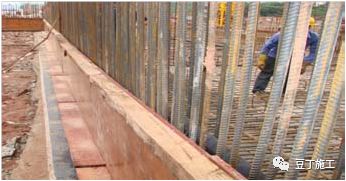

1、外墙基面要求:基本平整,凹陷处不平整处用聚合物水泥砂浆分层修补抹平,凸出墙面的鼓包、钉子、模板接缝鼓涨处必须打凿平整,平整度8mm.将基面的尘土、浮浆清理干净,充分湿润基面。

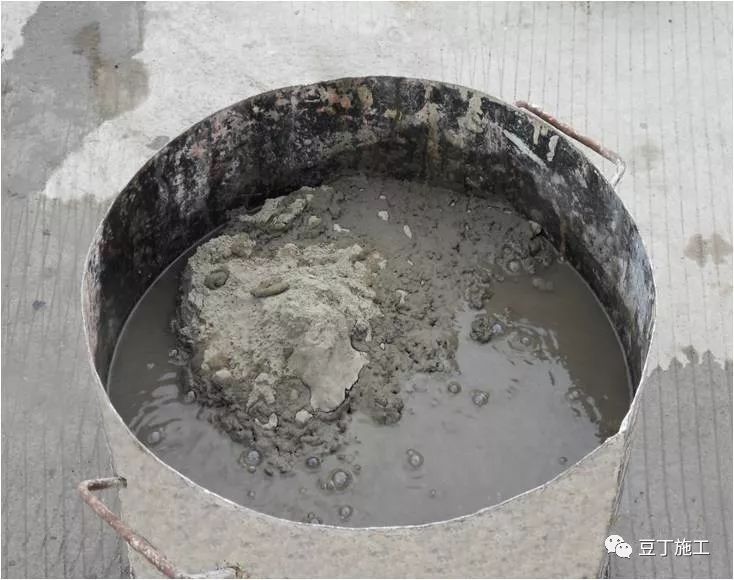

2、水泥浆的配制

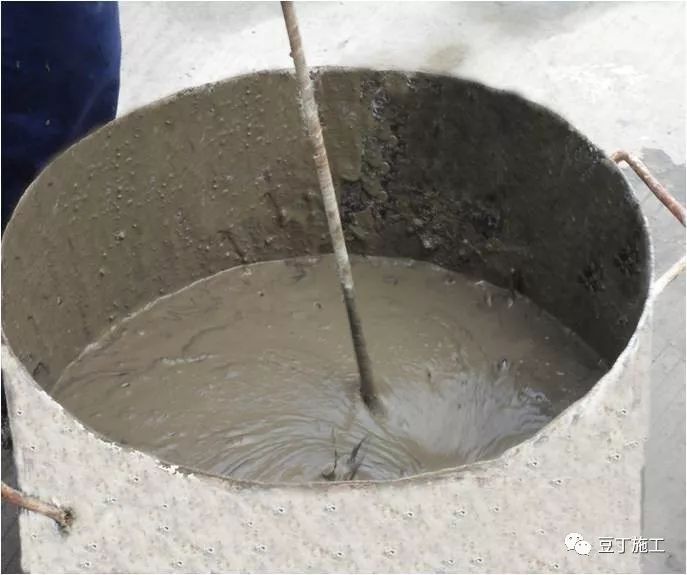

水:水泥=1:2(重量比)。先按比例将水倒入原已备好的拌浆桶,再将水泥徐徐放入水中,浸泡15~20分钟并充分浸透后,无冒气泡现象了,把桶面多余的水倒掉;(温度高时加入水泥用量的5%~8%聚合物建筑胶(保水剂)),用电动搅拌机进行搅拌,搅拌时间5分钟。
注意事项:
1、水为干净水,不得用工地上的泥水;
2、水泥均用强度等级32.5以上普通硅酸盐水泥;
3、气温过高(30℃),基面过于干燥时增加聚合物建筑胶(保水剂)至10%~15%(按水泥用量);气温在30℃以下、基面充分湿润情况下可不掺保水剂;
4、保水剂可选用108建筑胶水,或选用建筑速溶胶粉按包装说明调制成的建筑胶水;
5、立面水泥素浆应适当增加粘稠度,避免流淌成流泪状影响粘合;
6、使用电动搅拌器应注意用电安全,戴好塑胶绝缘手套及塑胶鞋;
7、未浸泡透时不要搅拌配料桶内水泥,防止结颗而影响施工质量。
3、刮涂水泥浆:刮涂厚度应视基层平整度而定,水泥凝浆粘结层宜控制在1.5~2.5mm,过薄达不到最优粘结效果,过厚则水泥凝浆堆积宜开裂。刮涂的宽度比卷材长、短边各宽出约300㎜。基面水泥浆随铺随刮浆,每次刮浆面积稍大于单张铺贴反应粘的面积,反应粘上必须刮浆!必须在基面和反应粘上的水泥浆触干前完成铺贴和排气!(无法排气的汽包可用直径小于1MM的钉子戳孔排气,气排尽后将孔按压密实)【大张的可采取临时固定措施】。

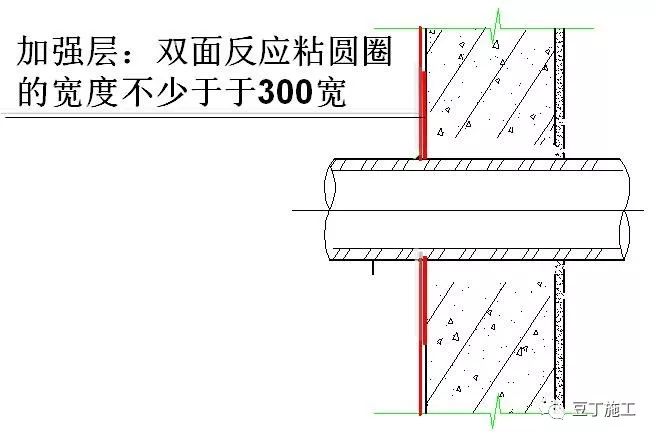

地下室外墙管边加强层做法
5、铺贴卷材
把已剪好的卷材反铺于基面上(即底部隔离膜朝上),待剥去卷材全部隔离膜后,再将水泥凝胶刮涂在卷材粘结面和墙面待铺位置,然后分别由两人从卷材的两端配合抬起,顺墙面放在待铺位置上。卷材与相邻卷材之间为平行搭接,待长、短边搭接施工时再揭除上下卷材搭接隔离膜。
6、刮压排气
待卷材铺贴完成后,用软橡胶板从中间向卷材搭接方向另一侧刮压并排出空气,使卷材充分满粘于基面上。搭接铺贴下一幅卷材时,将位于下层的卷材搭接部位的隔离膜揭起,将上层卷材对准搭接控制线平整粘贴在下层卷材上,刮压排出空气,充分满粘。经过上述步骤如还存在气泡,可用直径小于1mm的钉子戳破气泡,将气泡内空气压出,再用较干的水泥浆压实钉子眼;
7、卷材搭接,收头封边
卷材搭接具体方法如下:直接将上下卷材搭接处的隔离膜撕开,搭接边涂刷水泥浆胶搭接在一起,直接用水泥浆封口,长边搭接宽度为50㎜-80mm;短边搭接宽度为80㎜-100mm。最后用水泥凝胶抹平密封。
8、晾放:晾放24小时至48小时(具体时间视环境温度而定,一般情况下,温度愈高所需时间愈短,高温天气下,防水层应防止暴晒,可用遮阳布或其他物品遮盖),使水泥凝胶达到一定强度后方可进行其它工序施工。
9、自检修理:检查所有自粘卷材面有无撕裂、刺穿、气泡情况,维修时将缺陷部位清理干净、气泡(空鼓)直径小于50mm的部位,用针刺破排气,用大针筒往内注凝结浆压实,留下的针眼用较干的凝结浆压实。对于气泡(空鼓)直径大于50mm的,切开将空鼓部分剪掉,再补一块新的反应粘,基底和反应粘上都刮浆,面积超过气泡的100mm宽。
10、防水层验收:自检修整合格后组织防水层验收工作,并填写相关验收报告。
地下室顶板、屋面防水施工
01
施工准备
1)基底:不得有空鼓、开裂、起砂、脱皮等缺陷。基本平整,凹陷不平整处用聚合物水泥砂浆分层修补平整,凸出基底的鼓包、棱、模板、钉子头必须打凿平整,平整度8mm。将基面的尘土、浮浆清理干净,充分湿润基底;
2)如有穿过防水层的管道、预埋件等均应施工完毕,并做了防水加强层处理。防水层铺贴后,严禁在防水层上打眼开洞,以免引起渗漏水。
3)施工机具:扫帚、塑料桶、电动搅拌钻、专用搅拌头、刮板、刷子等有关工具。
02
工艺流程:
基层清理细部节点处理、附加层增强施工涂刮水泥凝胶湿铺1.5厚反应粘防水卷材自检竣工验收填写验收相关资料。
03
工艺操作:
1)配料:按水:水泥=1:2(重量比)。先按比例将水倒入原已备好的拌浆桶,再将水泥徐徐放入水中,浸泡15~20分钟并充分浸透后,无冒气泡现象了,把桶面多余的水倒掉;(温度高时加入水泥用量的5%~8%聚合物建筑胶(保水剂)),用电动搅拌机进行搅拌,搅拌时间5分钟。
注意事项:
1、水为干净水,不得用工地上的泥水。
2、水泥均用强度等级32.5以上普通硅酸盐水泥。
3、气温过高(30℃),基面过于干燥时增加聚合物建筑胶(保水剂)至10%~15%(按水泥用量);气温在30℃以下、基面充分湿润情况下可不掺保水剂。
4、保水剂可选用108建筑胶水,或选用建筑速溶胶粉按包装说明调制成的建筑胶水。
5、立面水泥素浆应适当增加粘稠度,避免流淌。
6、使用电动搅拌器应注意用电安全,戴好塑胶绝缘手套及塑胶鞋。
7、未浸泡透时不要搅拌配料桶内水泥,防止结颗而影响施工质量。

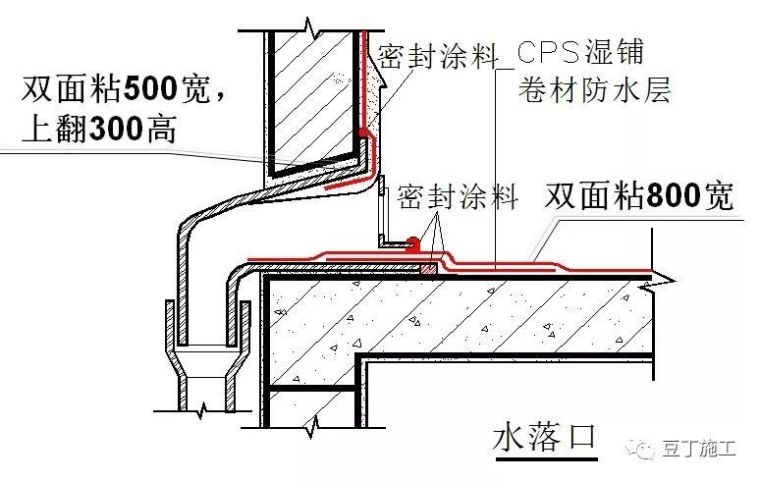

地下室顶板、屋面防水、露台、阳台节点加强做法
地下室顶板、屋面防水、露台、阳台泛水做法
2)、铺贴卷材:
把已剪好的卷材反铺于基面上(即底部隔离膜朝上),待剥去卷材全部隔离膜后,再将水泥凝胶刮涂在卷材粘结面和墙面待铺位置,然后分别由两人从卷材的两端配合抬起,顺屋面放在待铺位置上。卷材与相邻卷材之间为平行搭接,待长、短边搭接施工时再揭除上下卷材搭接隔离膜。
3)、刮压排气
待卷材铺贴完成后,用软橡胶板从中间向卷材搭接方向另一侧刮压并排出空气,使卷材充分满粘于基面上。搭接铺贴下一幅卷材时,将位于下层的卷材搭接部位的隔离膜揭起,将上层卷材对准搭接控制线平整粘贴在下层卷材上,刮压排出空气,充分满粘。经过上述步骤如还存在气泡,可用直径小于1mm的钉子戳破气泡,将气泡内空气压出,再用较干的粘接浆压实钉子眼;
4)、卷材搭接,收头封边
卷材搭接具体方法如下:直接将上下卷材搭接处的隔离膜撕开,搭接边涂刷(大面积涂刷水泥凝胶时同时施工)水泥凝胶胶搭接在一起,直接用水泥凝胶封口, 长边搭接宽度为50㎜-80mm;短边搭接宽度为80㎜-100mm。最后用水泥凝胶抹平密封。

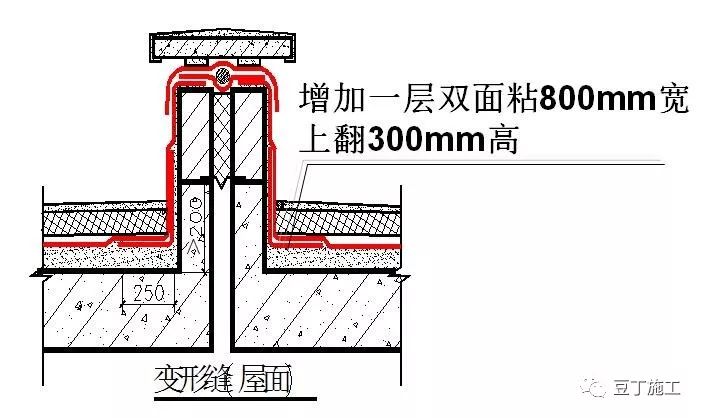

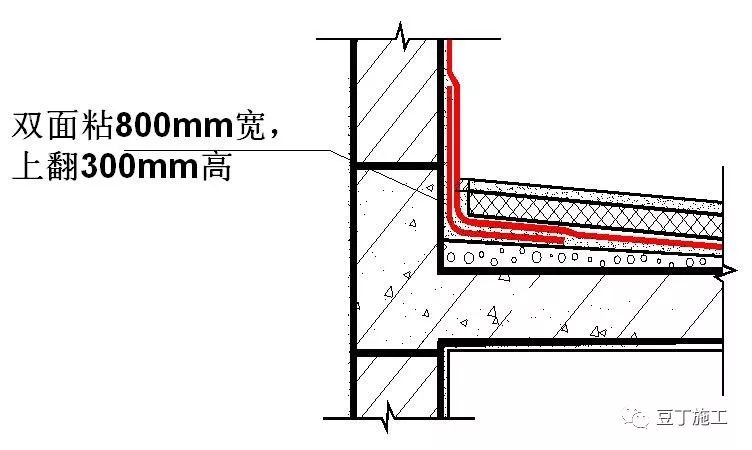

5)、卷材沿立面墙,上翻300高,此位置用宽度为800MM的双面粘折成直角铺贴,水平面的反应粘压住双面粘。
6)、晾放:晾放24小时至48小时(具体时间视环境温度而定,一般情况下,温度愈高所需时间愈短,高温天气下,防水层应防止暴晒,可用遮阳布或其他物品遮盖),使水泥凝胶达到一定强度后方可进行其它工序施工。
7)、自检修理:检查所有自粘卷材面有无撕裂、刺穿、气泡情况,维修时将缺陷部位修理。气泡(空鼓)直径小于50mm的部位,用针刺破排气,用大针筒往内注凝结浆压实,留下的针眼用较干的凝结浆压实。对于气泡(空鼓)直径大于50mm的,切开将空鼓部分剪掉,再补一块新的反应粘,基底和反应粘上都刮浆,面积超过气泡的100mm宽。
8)防水层验收:自检合格后向监理工程师申请防水层工序验收。
二、反应型防水卷材质量标准
01
主控项目
1.卷材防水层所用的卷材及配套材料必须符合设计要求;
检查方法:检查产品出厂合格证、产品性能检测报告和进场抽样复检报告。
2.卷材防水层及其转角处、变形缝、穿墙管道等细部加强层做法均须符合设计要求.
检验方法:观察检查和检查隐蔽工程记录。
02
一般项目
1.卷材的搭接缝应粘结牢固,密封严密,不得有扭曲、皱折、翘边,满粘的卷材不得有空鼓。
检验方法:a、观察检查。b、满粘部分用刀在卷材表面划一刀,撕不开卷材层的,即防水卷材被撕烂而不是从粘接处分离的即为合格。每 100㎡划1处检查。
2.采用外防外贴铺贴卷材防水层时,立面卷材的接槎搭接宽度为80mm,且上层卷材应盖过下层卷材。
检验方法:观察和尺量检查。
3.侧墙卷材防水层的保护层与防水层应结合紧密、保护层厚度符合设计要求。
检验方法:观察和尺量检查。
4.卷材搭接宽度的允许偏差应为-10㎜。
检验方法:观察和尺量检查。
反应粘防水卷材工程质量验收,应在施工完毕的7日左右,确认水泥充分固化,按以下步骤进行验收:
1、大面积防水层验收:采用一剥二划三撕的验收方法,即
a、剥开:从防水层的边角剥开,粘接牢固,与砼的粘接像皮肤与肉一样;

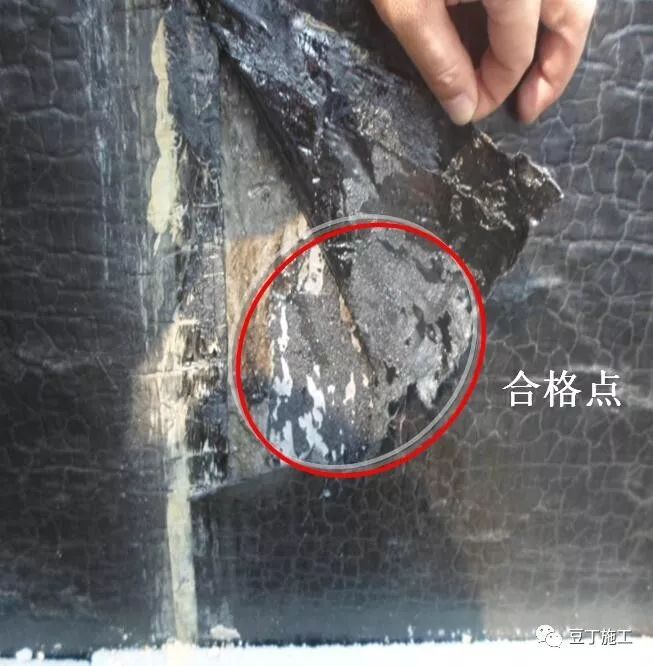

b、划开:用刀从防水层中划开;
c、撕开:从划开的地方撕开,反应粘即使被撕断了,反应粘还有残留粘在基底。达到这种效果防水层才算是合格的。
三、反应型防水卷材施工质量通病与防治
01
凝结浆的正确配置
配合比:水:水泥=1:2(重量比)。
拌制:先按比例将水倒入原已备好的拌浆桶,再将水泥徐徐放入水中,浸泡15~20分钟并充分浸透后,无冒气泡现象了,把桶面多余的水倒掉;(气温大于30度时加入水泥用量的5%~8%聚合物建筑胶(保水剂)),用电动搅拌机进行搅拌,搅拌时间5分钟。
02

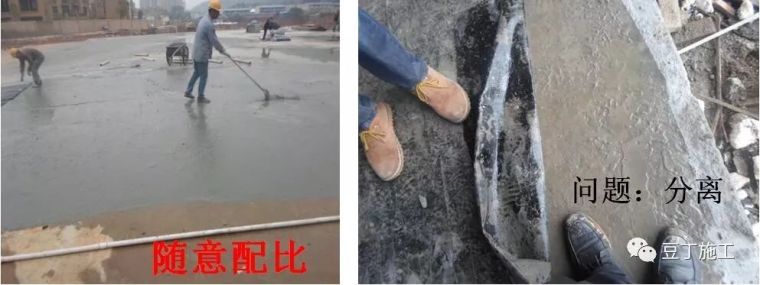

凝结浆问题--屋面、阳台、露台基底施工配比随意
问题:凝结浆配比随意,造成反应粘与基底分离,形同干铺。
原因:凝结浆水灰比太大,和易性差造成水泥浆离析、泌水、水泥颗粒快速沉淀,反应粘来不及与水泥颗粒进行化学反应,反应粘就被分泌出来的水与水泥颗粒隔开了。
正确做法:反应粘上必须刮水泥浆【厚度1mm-1.5mm】,基底水泥浆随铺随刮浆,每张反应粘的铺贴和排气(可用直径小于1mm的铁钉戳孔,排完气后将孔眼按压密实)必须在基底和反应粘上的浆触干前完成。
处理:拆除!返工!
03

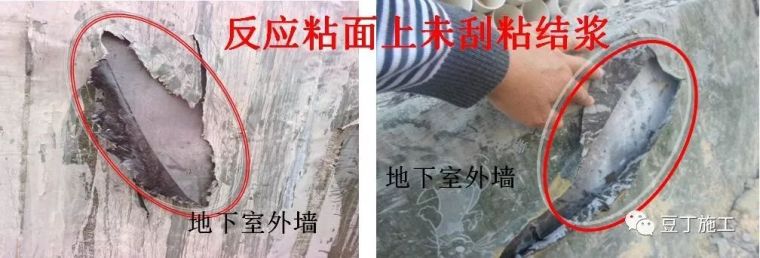

凝结浆刮涂问题---外墙反应粘上没刮水泥浆,形同半干铺
原因:反应粘上未刮粘结浆部位未能与基底很好粘合,该部位未起化学粘接反应,造成分离空鼓,且空鼓部位且藏有的空气随气温升高,空气体积将增大,当反应粘与基底间的粘接力小于空气温升膨胀应力时,空鼓面积将增大,造成防水效果大大降低。
正确做法:反应粘上必须刮粘结浆【厚度1mm-1.5mm】,基底粘结浆随铺随刮浆,每张反应粘的铺贴和排气必须在基底和反应粘上的浆触干前完成。
处理:将空鼓处的反应粘切掉,补一块新反应粘,反应粘上和基底刮粘结浆。如空鼓面积较大,难以修补和保证防水效果,则全面返工。
04
外墙基底不平整与凝结浆刮涂问题

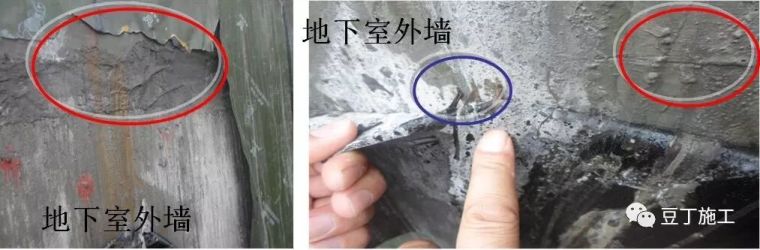

问题:反应粘上未刮粘结浆部位未能与基底很好粘合,该部位未起化学粘接反应,造成分离空鼓,而基底不平整则使反应粘更加不易与基底粘合,加剧空鼓的出现,且空鼓部位且藏有的空气随气温升高,空气体积将增大,当反应粘与基底间的粘接力小于空气温升膨胀应力时,空鼓面积将增大,造成防水效果大大降低。
正确做法:反应粘上必须刮粘结浆【厚度1mm-1.5mm】,基底水泥浆随铺随刮浆,每张反应粘的铺贴和排气必须在基底和反应粘上的浆触干前完成。
处理:将空鼓处的反应粘切掉,补一块新反应粘,反应粘上和基底刮粘结浆。如空鼓面积较大,难以修补和保证防水效果,则全面返工。
05
搭接缝不严密、粘接不牢固
危害:水将沿接缝不严实处渗入空鼓部位,造成防水效果大大降低
处理:将不严密部位刮水泥浆,按压密实或将不严实部位的反应粘切掉,补一块新的反应粘。
06
6-1、较严重的偷工减料--斜屋面反应粘仅周边铺浆
问题:反应粘防水卷材铺浆仅仅在反应粘的周边刮约100mm宽的浆,形同干铺!
危害:反应粘与基底中间没有水泥浆是不能与基底发生化学粘接反应的。水将从反应粘的破损处或接缝处进入,使得屋面上将存在含水层和滑动层,留下了更加严重的渗水隐患和安全隐患。
处理:拆除重做!
07
6-2、十分严重的偷工减料问题--坡屋面反应粘干铺
危害:反应粘与基地接触面没有水泥浆是不能与基底发生化学粘接反应的。水将从反应粘的破损处或接缝处进入,使得屋面上将存在含水层和滑动层,留下了更加严重的渗水隐患和安全隐患
处理:拆除重做!
08
6-3、非常危险的偷工减料问题--坡屋面反应粘保护膜未撕掉
危害:1.反应粘与基底被隔离,保护膜摩擦力小,形成了较易滑动的滑动层;留下了严重的安全隐患;2.水将从反应粘的破损处或接缝处进入反应粘下,形成含水层,将留下更加严重的渗水隐患。
处理:拆除重做!
09
6-4外墙干铺-十分严重的偷工减料行为。
危害:反应粘与基底间没有水泥浆,反应粘是不能与基底发生化学粘接反应的。水将从反应粘的破损处或接缝处进入,使得反应粘卷材与基底间存在含水夹层,留下了更加严重的渗水隐患。
处理:拆除重做!
10
地下室底板反应粘粘接面朝下--错误
问题:地下室底板,单面粘防水卷材未按要求正面朝上,铺贴错误。
处理:按反应粘要求返工重做!
11
地下室基坑铺贴错误底板、侧壁未铺贴
问题:地下室基坑(电梯井)板和侧壁未铺贴卷材。
处理:电梯井防水卷材单面粘贴时,卷材应将底板、侧壁满铺。
