外墙干挂石材幕墙施工技巧及施工监理过程

施工流程

深化图纸

1、施工前必须对石材图纸进行深化,明确埋件、主龙骨、次龙骨、钢架的规格尺寸及间距,并附计算书。

2、核对土建门窗洞的尺寸和位置并进行调整。

3、协调泛光照明、地面景观等专业,明确石材开孔的尺寸与位置及石座落地标高。

施工放样

1、根据总包土建提供测设轴线控制网,对立柱位置,分层位置进行放垂直通线和水平通线,基于该线对后置埋板进行定位。

2、再按幕墙设计中的完成面外皮尺寸要求,根据石材在横梁上的安装距离,以及横梁在立柱上的安装距离,定位立柱离墙距离。

3、根据石材立面分格的尺寸,定位横梁的上下间距,左右跨度。

根据总包土建提供测设轴线控制网弹分层线。

根据总包土建提供测设轴线控制网弹垂直轴线。

材料确认

1、施工单位进行石材采购时应提供采购源石材样品,经与设计师确认的材料样板比对无误后,方可进行大面采购。

2、提供整套合同及设计中涉及的材料样品含:槽钢、角钢、石材用胶、不锈钢五金配件等,经建设方检查,符合设计及合同要求后,方可根据样品进行大面采购同规格、同材质材料。

样板制作

成品样板的制作:

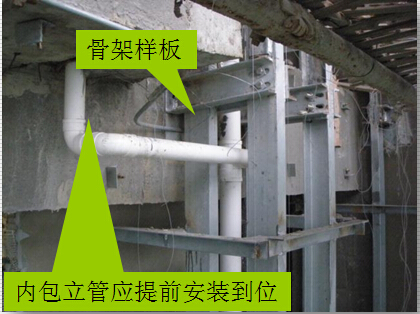

在建筑物选定某一区域,按设计及合同要求的材料和工艺进行施工,完成后经各方确认,方可进行大面积施工。

通过样板的制作,也可发现施工中的问题,可调整工艺,并确定最终外墙效果。

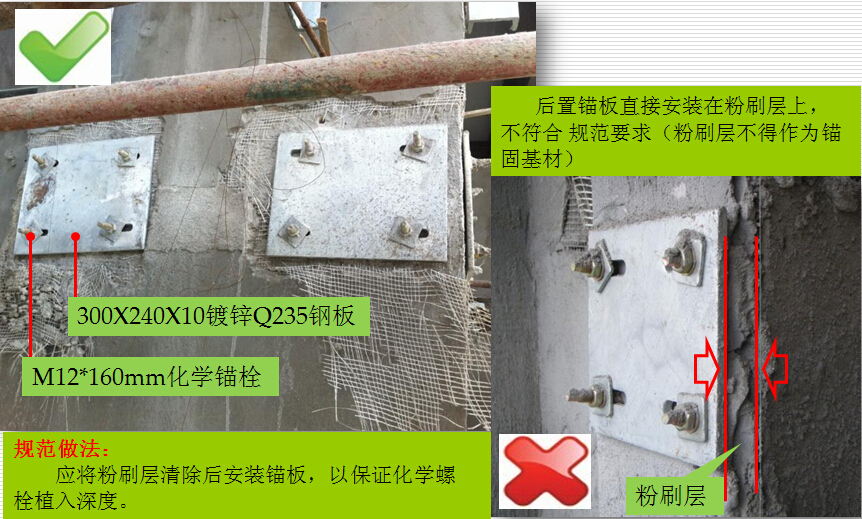

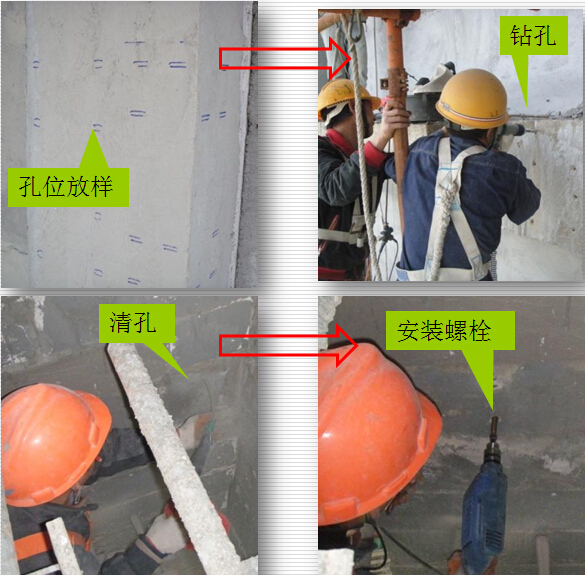

后置钢板

根据横竖轴线位置安装后置钢板。

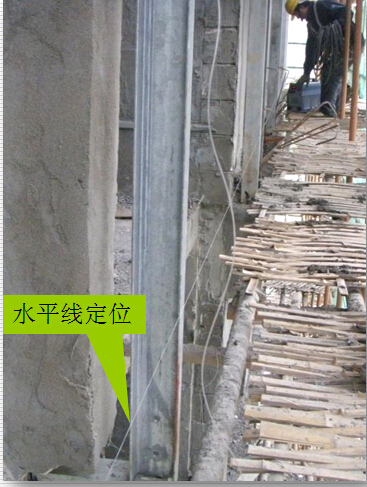

立柱安装

立柱安装由底层安装开始,由下及上安装,第一道安装定位放线尤其重要。通过水平拉线通视及吊垂线通视定位,先点焊,待拉线及吊线校正后,再满焊,紧固螺栓固定。

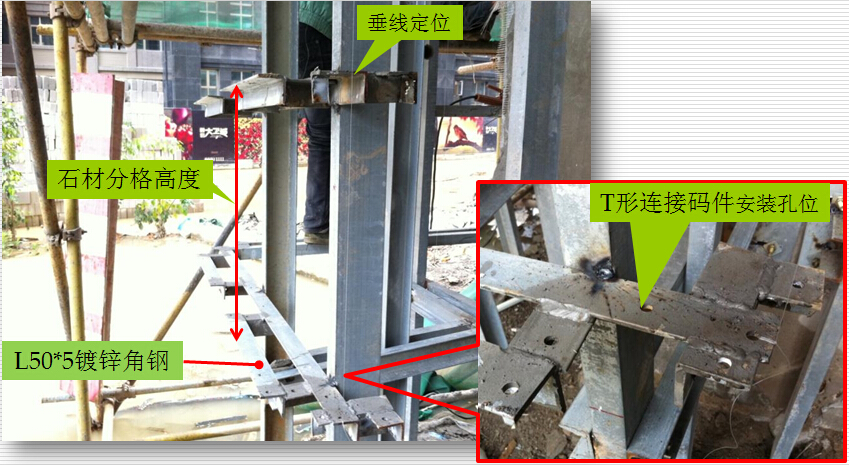

横梁安装

横梁安装由底层安装开始,通过水平拉线通视及吊垂线通视定位,先点焊,待拉线及吊线校正后,统一再满焊固定。横梁为L50*5镀锌角钢预制,上方须预钻孔位用于安装T形连接码件。

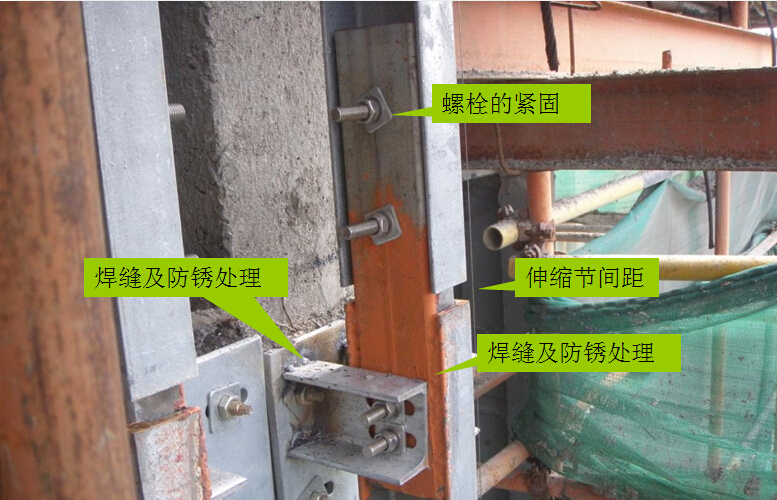

隐蔽验收

1、防锈处理前:检查焊缝长度,以及是否存在焊缝缺陷:裂纹、孔空、固体夹杂、未熔合、未焊透、形状缺陷等。

2、板材安装前:检查焊缝的防锈处理、螺栓的紧固、伸缩节间距等。

石材安装

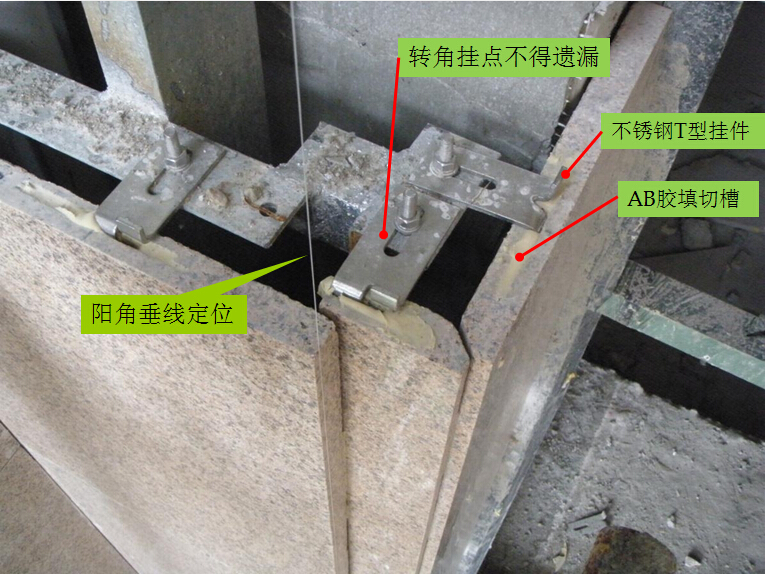

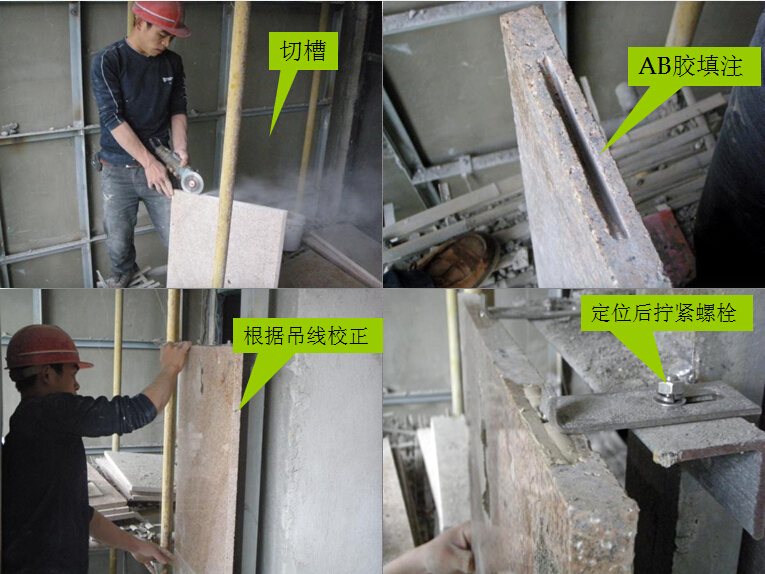

石材安装前做好准备工作,阳角吊线控制石材定位,预装T型不锈钢连接码件。

短平槽的长度100mm,有效槽深度15mm,开槽宽度为6mm~7mm;两短槽边距离石板两端部的距离石板厚度的3倍且85mm且180mm。

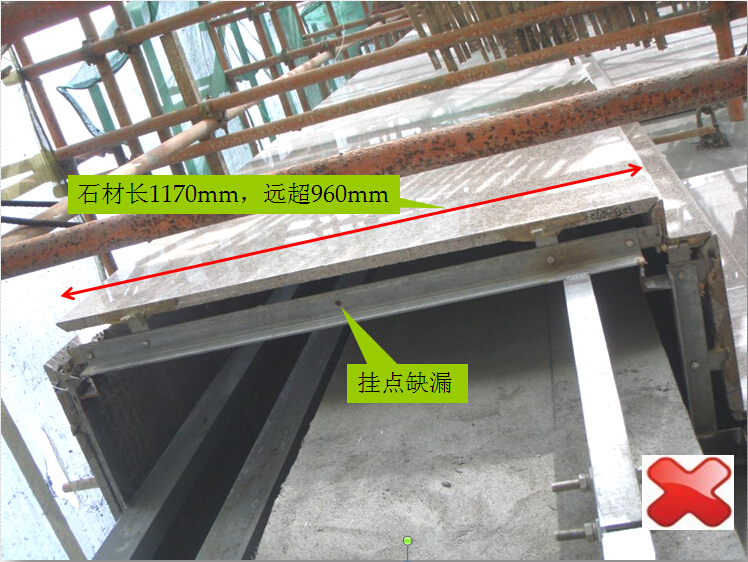

两短槽边间相距600mm,故当板材整长>960mm时,需在石材中间增加挂点。

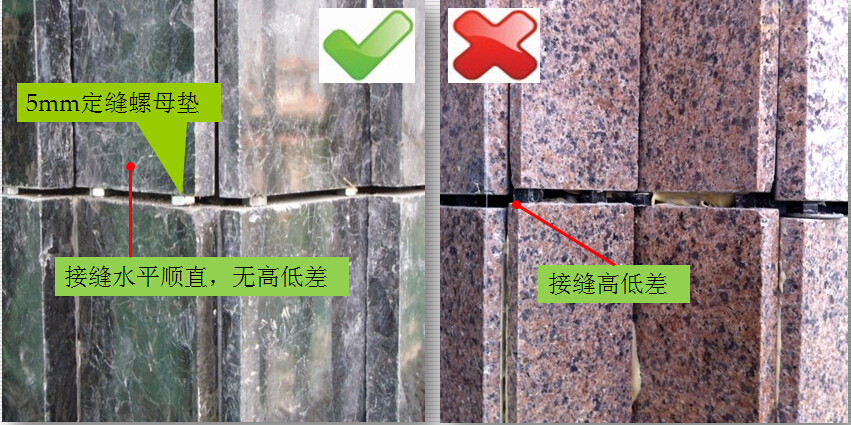

石材安装应保证接缝6mm,并保持顺直,特别是相邻阴阳角的两边接缝不能有高低差,否则直接影响打胶收口的观感质量。定缝垫块应离开石材表面,往缝内放,保证为接缝施胶作业留足空间。

铝单板安装

1、根据总包土建提供测设轴线控制网,对立柱位置,分层位置进行放垂直通线和水平通线,基于该线对后置埋板进行定位。

2、再按幕墙设计中的完成面外皮尺寸要求,根据石材在横梁上的安装距离,以及横梁在立柱上的安装距离,定位立柱离墙距离。

3、根据石材立面分格的尺寸,定位横梁的上下间距,左右跨度。

接缝打胶

石材接缝应在表面卫生清理后,两边贴美纹纸控制缝宽,保证打胶顺直,石材拼缝内填塞泡沫棒,胶厚度控制在3mm以上。
