定义:在正常的生产(施工)技术和组织条件下为完成单位合格产品所规定的人力、机械、材料、资金等消耗量的标准。
按主编单位及执行定额范围分类:全国统一定额;主管部门定额;地方定额;企业定额。
按专业分类:建筑安装工程定额;设备安装定额;给排水定额;公路工程定额;铁路工程定额;水力水电工程定额;水运工程定额;井港工程定额。
按生产因素来分类:
按使用要求来分类:施工定额、预算定额、概算定额、估算定额。
定额的特性及作用
特性:科学性、法令性、群众性、相对稳定性。
作用:确定工程造价依据,企业经营核算、考核成本的依据,工资核算、实行经济承包责任制的依据。
定额组成结构及查用方法
组成结构:
1、定额的颁布文件:刊印在《概算定额》、《预算定额》前部,由政府主管部门(交通部)颁布的关于定额执行日期、定额性质、适用范围及负责解释的部门等法令性文件。
2、总说明:编制原则、指导思想、编制依据和适用范围,以及涉及定额使用方法的全面性的规定和解释,是各章说明的总纲,具有统管全局的作用。
3、目录:反映定额全部内容及相应页号,对查用定额起索引作用。
4、章(节)说明:概算上册:路基工程、路面工程、隧道工程和涵洞工程。下册:桥梁工程、交通工程及沿线设施、临时工程。预算上册:路基工程、路面工程、隧道工程和桥涵工程的第一节至第六节。下册:桥涵工程第七节至第十一节、防护工程、交通工程及沿线设施、临时工程、材料采集及加工、材料运输;路面材料计算基础数据,基本定额,材料周转及摊销,定额基价、人工、材料单位质量、单价表。
5、定额表主要内容:

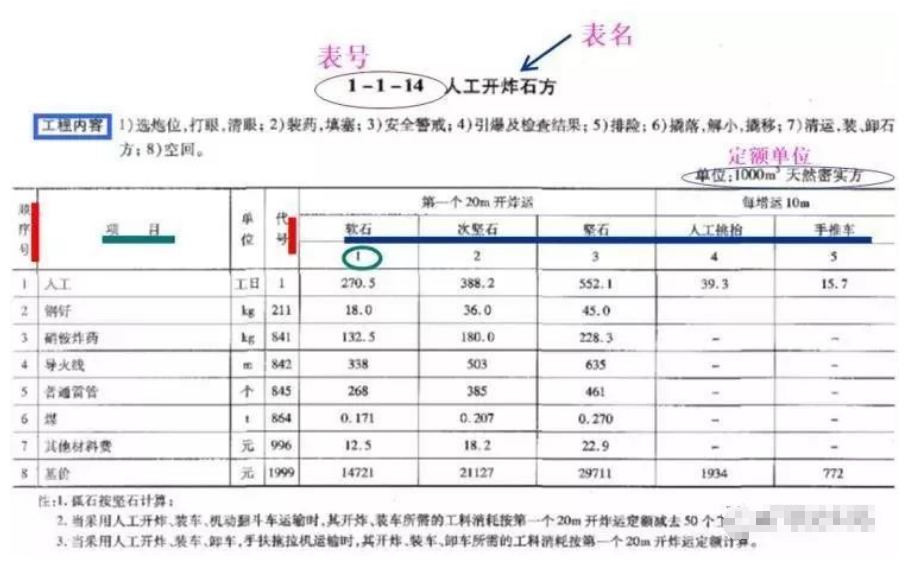

(1)确定定额种类
(2)确定定额编号:【页-表-栏】【23-1-1-14-1】、【表-栏】【1-1-14-1】、数码式10114001
(3)阅读说明:
①确定定额表号是否有误。例如:浆砌块石护拱、浆砌块石护坡两者预算表号分别为【442-4-5-3-2】和【741-5-1-10-3】。
②确定定额值。
(4)定额抽换:当设计内容或实际工作内容与定额表中规定的内容不完全相符时,应根据说明及注的规定调整定额值,即定额抽换。
劳动定额
定义:在正常的生产技术和生产组织条件下,为生产或完成一定量合格的产品或工作所规定的劳动量消耗标准。
两种表现形式:
时间定额和产量定额。
时间定额:
在技术条件正常、生产工具使用合理和劳动组织正确的条件下,工人为生产合格产品消耗的劳动时间。包括准备时间、结束时间、基本生产时间、辅助时间,不可避免的中断时间以及工人必须休息的时间。时间定额以工日为单位,1工日相当于1个工人工作8h的劳动量。
计算方法:
S=D/Q
S时间定额
D耗用劳动量数量(如工日)
Q完成合格产品的数量
时间定额=(耗用工时数量)/完成单位合格产品数量
产量定额:单位时间内完成合格产品的数量
产量定额=(完成合格产品数量)/耗用时间数量
时间定额=1/产量定额

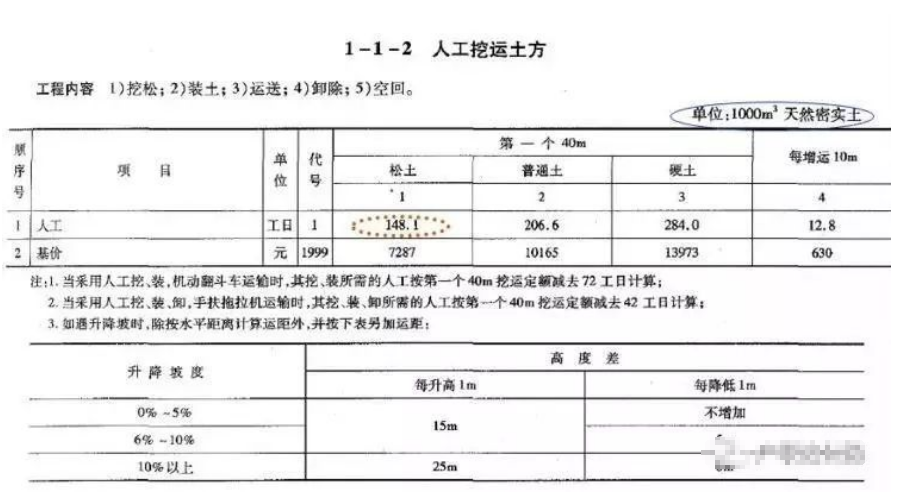

案例1:
用测时法进行人工挖基坑土方定额的测定,现场测定情况如下表1。假定基坑体积为75m3,清理整修坑底、坑壁体积为36m3,运土体积为回填后多余的土体,体积为32m3,不考虑运土便道。据经验,估计非工作耗时(指准备工作时间、合理中断时间和休息及结束整理时间)占定额时间的15%。
问:请用上述资料计算人工挖基坑土方的劳动定额,定额单位取10m3。工作内容为:人工挖、装基坑土方并运出坑外:20m内弃土,清理基底、坑壁。

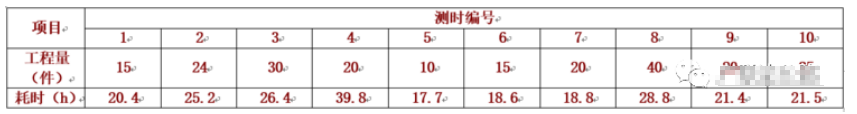

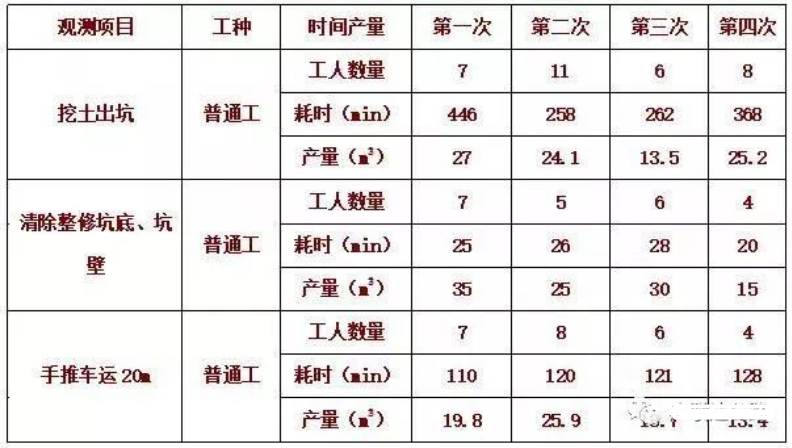

表1 测时法人工挖基坑土方定额现场测定表
答:
1、计算挖土出坑的定额时间:
挖出土坑基本时间消耗=(7*446+11*285+6*262+8*368)/(27+24.1+13.5+25.2)=119967(min/m3)
挖土出坑定额时间消耗:119.967/0.85=141.138(min/ m3)
2、计算清理整修坑底、坑壁的定额时间:
计算清理整修坑底、坑壁基本时间消耗=(7*25+5*26+6*28+4*20)/(35+25+30+15)=5.267(min/ m3)
计算清理整修坑底、坑壁定额时间消耗=5.267/0.85=6.196(min/ m3)
3、计算手推车运土的定额时间:
计算手运土基本时间消耗=(7*110+8*120+6*121+4*128)/(19.8+25.9+18.7+13.4)=38.149(min/ m3)
手推车运土定额时间消耗=38.149/0.85=44.881(min/ m3)
4、计算挖基坑土方的劳动定额:
挖基坑定额时间=141.138*75+6.196*36+44.881*32=12244.598(min/ m3)
挖基坑的劳动定额=12244.598/60/8/75*10=3.401(工日/10m3)
案例2
用工作量写实法,确定自卸汽车运输路基土方(装载机装车)的机械定额。已知各项基础参数如下表所示:
问:1、假定时间利用系数为0.9,请问其循环工作时间和台班循环数是多少?
2、假定自卸汽车的车箱容积为8m3,每天施工12h,每天准备机具和保养等消耗的时间为10min,试计算每1000m3时间定额。

答:1、循环工作时间=装车+卸车+调位+等待+运行所消耗的时间之和,即为:3.305+1.325+1.250+1.000+11.952+10.676=29.508(min)
2、计算台班循环次数:
台班循环次数=台班工作时间*时间利用系数/循环工作时间,即:8*60*0.9/29.508=14.64(次)
3、计算时间定额:
每天施工12h,自卸汽车循环次数=(12*60-10)*0.9/29.508=21.655(次)
每天施工完成土方数量=21.655*8=173.241(m3)
时间定额=12/8/173.241*1000=8.658(台班/1000m3)
案例3
工作日写实法测算某项工作的测时数据表
问:
1、 计算该工作完成一件产品的平均实耗工时和平均先进实耗工时。
2、 假定该工作的非工作耗时(指准备工作时间,合理中断,休息时间及结束整理时间)占定额时间的15%,请确定施工定额。
答:
平均耗时:
(20.4/15+25.2/24+26.4/30+39.8/20+17.7/10+18.6/15+18.8/20+28.8/40+21.4/20+21.5/25)/10=1.188(h/件)
先进平均耗时 (1.05+0.88+0.94+0.72+1.07+0.86)/6=0.92(h/件)
平均先进耗时(1.188+0.92)/2=1.054(h/件)
施工定额1.054/0.85/8=0.155(工日/件)
案例4
人工挖路基土方,土壤为普通土,挖1m3需消耗基本工作时间60min,辅助工作时间占工作班连续时间的2%,准备与结束工作时间占工作班连续时间的2%,不可避免的中断时间占工作班连续时间的1%,休息时间占工作班连续时间的15%。
问:
1、计算该人工挖普通土劳动定额的时间定额。
2、计算该人工挖普通土劳动的产量定额。
答:
时间定额:
60/(1-2%-2%-1%-15%)/60/8=0.15625(工日/m3)
产量定额:6.4 (工日/m3)
案例5
某高速公路建设项目路基土石方工程量如下表:
问:
1)土石方计价方数量、断面方数量、利用方数量(天然密实方)、借方数量(天然密实方)和弃方数量各是多少?
2)假设土的压实干密度为1.35t/m3,自然状态土的含水率低于最佳含水率2.5%,请问为达到压实度要求,应增加用水量是多少?
3)填方路线段路线长10km,路基宽度28m,大部分为农田,平均填土高度为4m,边坡坡率1:1.25,问耕地填前压实工程量是多少?
答:

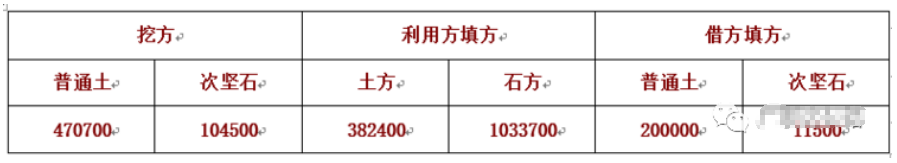

计价方:470700+104500+200000+11500=1727200
断面方:470700+104500+382400+1033700+200000+11500=3143300
利用方:382400*1.16+1033700*0.92=1394588
借方:200000*1.16+11500*0.92=242580
弃方:470700-382400*1.16+104500-1033700*0.92=121112
加水数量:(382400+200000)*1.35*0.025=19656
耕地填前压实工程量:10000*(28+4*1.25*2)=380000
材料定额
在节约和合理使用材料的条件下,为生产单位数量合格产品所规定的消耗一定规格的建材、半成品、配件、构件等的数量标准。
概预算按工程中的使用特点和消耗类型,将材料定额分为材料损耗及废料定额、材料消耗定额、材料基本定额和材料周转定额四种。
材料损耗及废料定额
1、场外运输损耗:在材料预算单价中考虑。
2、场内运输及操作损耗:材料消耗定额中考虑,其定额值场内运输及操作损耗是以百分率形式在《预算定额》附录四中体现。
材料消耗定额:在节约和合理使用材料的条件下,生产单位合格产品所必须消耗的一定品种规格的材料、半成品、配件、水、电、燃料等数量标准,包括材料的净用量和必要的工艺性损耗及废料数量。
计量单位以材料的实物量单位表示,如t、kg、m3。
材料消耗定额=(1+材料场内运输及操作损耗率)*完成单位产品的材料净消耗
32.5级水泥=0.406*(1+1%)*10=4.101t
中(粗)砂=0.46*(1+1%)*10=4.65m3
碎石=0.79*(1+1%)*10=7.98m
材料基本定额
材料基本定额合理条件下,为生产单位数量半产品、中间产品所规定的各种基本原材料的(工、料、机、费用等)消耗量标准。
案例
1、材料基本定额的作用
1)分析分项工程或半成品所需人工、材料、机械的消耗量。

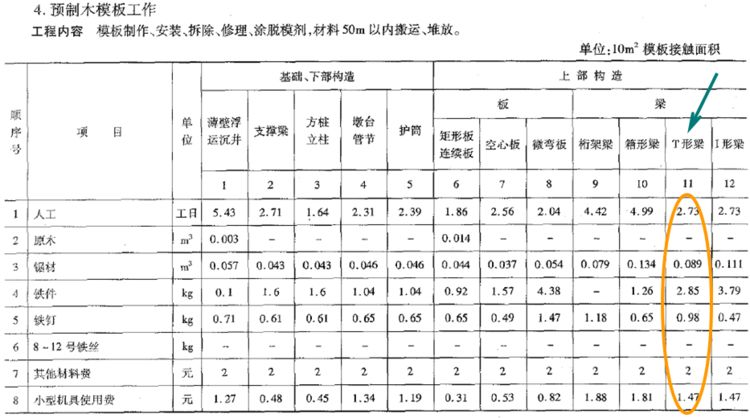

案例1
求某T形梁预制木模板的预算定额。
2)定额抽换
案例2

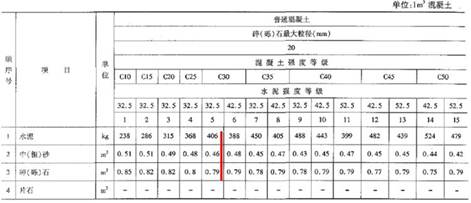

某跨径为6m的实体式轻型墩台,混凝土设计强度等级为C25,试确定混凝土组成材料的预算定额。
32.5级水泥=0.335*10.2=3.417t(3.040t)
中砂=0.48*10.2=4.90m3(5.00m3)
碎石(100px)=0.83*10.2=8.47m3(8.57m3)
案例3

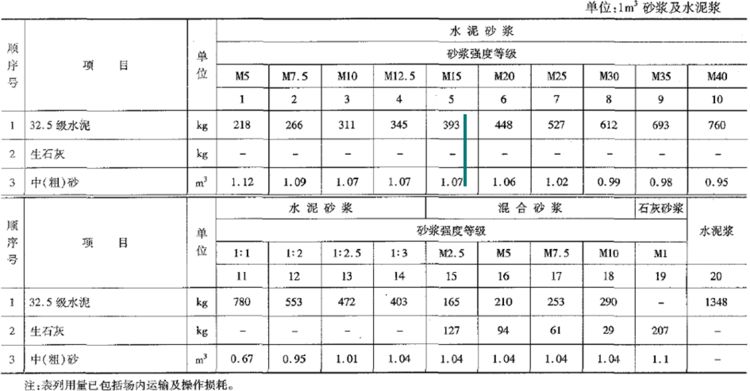

预制某矩形板,跨径为8m,砂浆设计强度等级为M15,试确定水泥混凝土及砂浆组成材料的预算定额。
水泥:0.377*10.10+0.37*0.393=3.953t(3.927t)
中(粗)砂=0.46*10.10+1.07*0.37=4.8m3(5.04m3)
材料周转定额

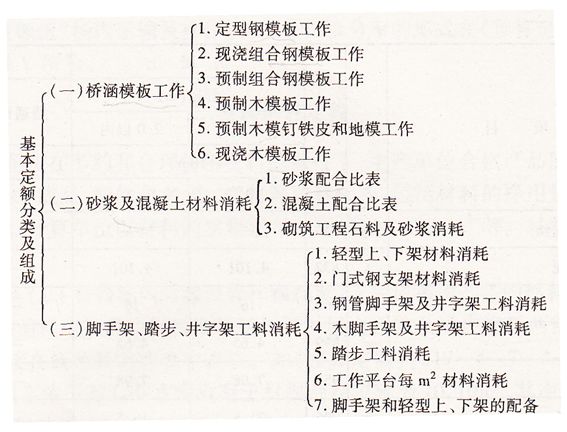

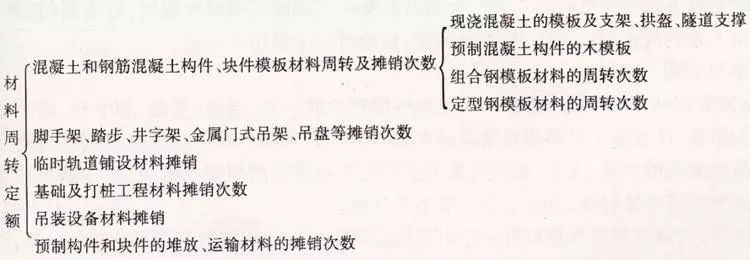

材料周转与摊销分类及组成
材料周转定额规定
材料周转定额规定了周转性材料在施工中合理使用的周转或摊销的次数。

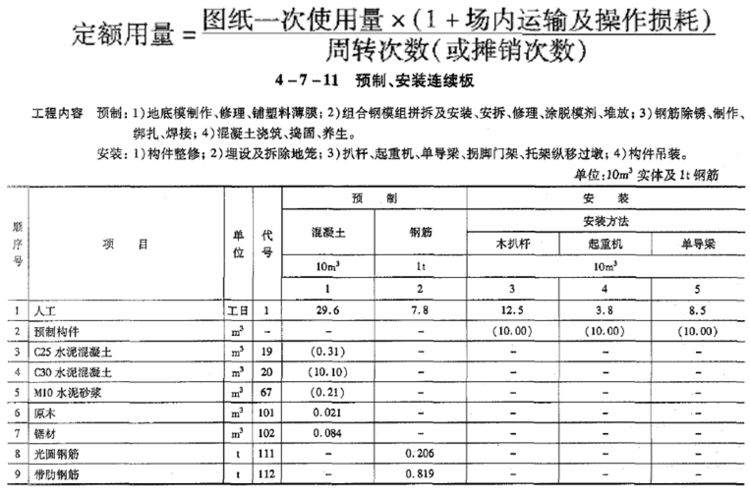

定额用量
定额用量是指周转性材料每周转使用一次应承担的摊销数量。
定额抽换
《预算定额》总说明第八条规定:本定额中周转性的材料、模板、支撑、脚手杆、脚手板和档土板等的数量,已考虑了材料的正常周转次数并计入定额内。其中就地浇筑钢筋混凝土梁用的支架及拱圈、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。
抽换方法:实际定额用量=图纸一次用量(1+场内运输及操作损耗)/实际周转次数(或摊销次数)
实际定额用量=周转次数/实际周转次数*定额用量

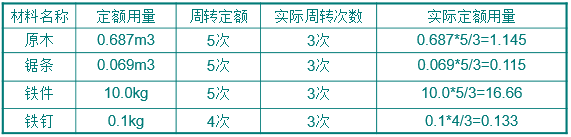

案例1
某3孔现浇钢筋混凝土梁用满堂式木支架一套,墩台高10m。试确定其实际周转次数的实际定额用量。
机械设备定额
机械台班消耗定额
机械台班消耗定额:在正常施工条件下,合理组织和利用某种机械完成单位合格产品所必需机械台班消耗标准,或在单位时间内机械完成的产品数量。
表达方式:
1、时间定额:1台班相当于1台机械工作8h的劳动量。其中潜水设备每台班按6h计算,变压器和配电设备每台班按24h计算。
2、产量定额:和时间定额互为倒数关系。
公路工程机械台班费用定额
公路工程机械台班费用定额:2008年1月1日交通部颁布执行。
1、定义:以一个台班为单位,规定其所消耗的工时、燃料、费用等数量标准。
2、分类(共11大类,746个子目):土石方工程机械、路面工程机械、混凝土及灰浆机械、水平运输机械、起重及垂直运输机械、打桩、钻孔机械、泵类机械、金属、木、石料加工机械、动力机械、工程机械、其他机械等。
3、内容
(1)不变费用
1、折旧费:机械设备在规定使用期限内陆续收回其原值的费用。
2、大修理费:机械设备按规定的大维修间隔台班必须进行大维修,以恢复正常功能所需费用。
3、经常维修费:机械设备除大维修以外的各级保养及为排除临时故障所需费用;为保障机械正常运转所需替换设备、随机使用工具、附具摊销和维护的费用;机械运转与日常保养所需的润滑油脂、擦拭材料(布及棉纱等)费用和机械在规定年工作台班以外的维护、保养费用等。
4、安装拆卸及辅助设施费包括安置机械的基础、底座及固定锚桩等费用。
打桩、钻孔机械在施工过程中的过墩、移位等所发生的安装及拆卸费包括在工程项目费用之内;
稳定土厂拌和设备、沥青乳化设备、黑色粒料拌和设备、沥青混合料拌和设备、混凝土搅拌站、塔式起重机、施工电梯的安装、拆卸以及拌和设备、大型发电机的混凝土基础、沉淀池、散热池等辅助设施和机械所需的轨道、工作台的设置费用不在此项费用内,在工程项目中另行计算。
(2)可变费用:其费用随当地物价水平而变化的费用。
构成可变费用的资源主要有人工、燃料、水、电、养路费及车船使用税等。
在计算台班单价时,随机操作人员数量及动力、物资消耗量应以定额中的数值为准,工资标准按《编制办法》的规定执行,工程船舶和潜水设备的工日单价按当地有关部门规定计算。
动力燃料按当地动力物资的工地预算价格计算;养路费及车船使用税,如需缴纳时,就按各省、自治区、直辖市及国务院有关部门规定的标准,按机械的年工作台班计入台班费中。
基价是不变费用和可变费用的合计数。其中不变费用是按定额规定编制的,可变费用中的人工费、动力燃料费按下表预算价格计算。

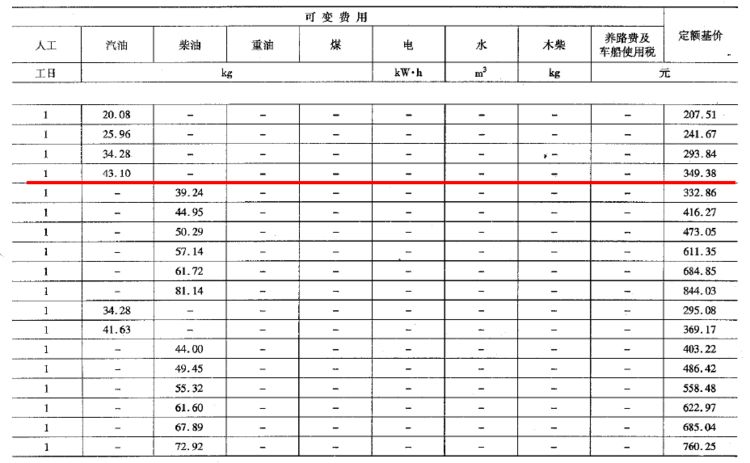

案例1
计算机械台班单价
已知柴油4.8元/kg,试计算6-8t光轮压路机台班单价。
查表,机械代号1075,其中不变费用为107.57元,
可变费用中人工费1*49.20=49.20元,柴油费4.8*19.33=92.78元,
台班单价=107.57+92.78+49.20=249.55元/台班
案例2
分析台班消耗的人工、燃料等实物量
例7 某工程需5t载货汽车15台班,试求其所需资源的消耗数量。
概预算定额的应用
概预算定额在直接工程费中的应用
直接工程费:施工过程中用于直接构成工程实体和有助于实体形成的各项费用。它主要由人工费、材料费、机械使用费三部分组成。
人工费(材料费、机械使用费)=定额*工程数量*单价
准确确定定额编号:【页-表-栏】
例1:浆砌片石护拱[440-4-5-2-2]、浆砌片石护脚[750-5-1-16-2]
例2
(1)8t以内自卸汽车运路基土5km 【15-1-1-10-9、10】
(2)8t以内自卸汽车运土5km【981-9-1-6-37、38】
(3)8t以内自卸汽车运输路面混合料5km【160-2-2-13-9、10】
(4)8t载货汽车运输预制构件5km【618-4-8-3-5、13】
仔细阅读定额中各种说明
1)关于路基土石方体积计算:

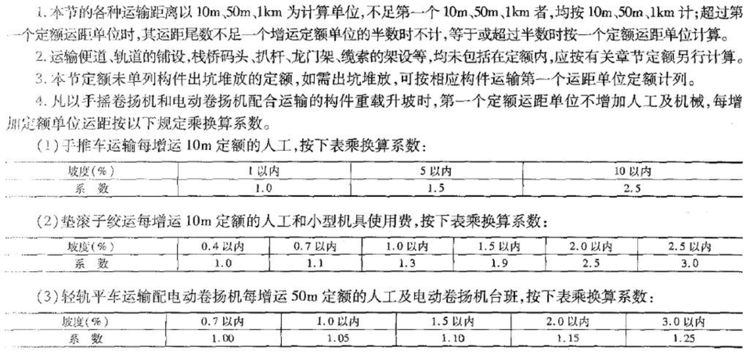

天然密实方与压实方之间存在一定换算关系;其中推土机、铲运机施工土方的增运定额按普通土栏目的系数计算,人工挖运土方的增运定额和机械翻斗车、手扶拖拉机运输土方、自卸汽车运输土方定额在下表基础上增加0.03土方运输损耗,但弃方运输不用计算运输损耗。
另外,各类土石方在进行路基土石调配时,其定额、计量单位、计价等是按如下规定进行的。
(1)挖方。按土质分类分别套用相应的定额,定额单位为天然密实方。
(2)填方。套用相应压实定额,定额单位为压实方。
(3)本桩利用。不参与费用的计算,其挖已在挖方内计算,其填已在填方内计算。
(4)远用利用。只计算其调配运输费用,其挖已在其他断面的挖方内计算,其填已在填方内计算。
(5)借方。计算其挖、装、运的费用,其填已在填方内计算。
(6)弃方。只计算其运输费用,其挖已在挖方内计算。
案例1
某二级公路路基工程需借普通土6000m3实体,请根据《概算定额》确定6t自卸汽车运土4km所需台班数量。
(1)天然密实方数量:6000(1.16+0.03)=7140m3
(2)6t自卸汽车台班数量:
《概算定额》【13-1-1-8-5、6】,可知6t自卸汽车运土4km所需的台班数:(13.79+2.04*6)*7140/1000=185.85台班

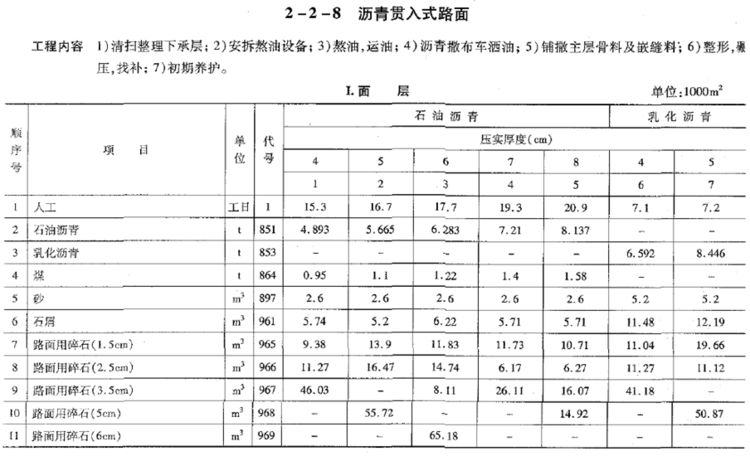

2)路面工程有关规定:
A、各类稳定土基层,级配碎石、砾石路面的压实厚度在375px以内,填隙碎石一层的压实厚度在300px以内,垫层和其他种类的基层压实厚度在500px以内,面层的压实厚度在375px以内,拖拉机、平地机和压路机台班按定额数量计算,如超过以上压实厚度进行分层拌和、碾压时,拖拉机、平地机和压路机台班按定额数量加倍,每1000m2增加3.0工日。
B、水泥、石灰稳定类基层定额中的水泥或石灰与其他材料系按一定配合比例编制的,当设计配合比与定额标明的配合比不同时,有关材料可分别按下式换算:
Ci=【Cd+Bd*(H-H0)】*Li/Ld
Ci---按设计配合比换算后的材料数量
Cd---定额中基本压实厚度材料数量
Bd定额中压实厚度每增减25px的材料数量
H设计压实厚度
H0定额基本压实厚度
Li-设计配合比材料百分率
Ld-定额标明材料百分率
案例2
某稳定土拌和机拌和石灰粉煤灰砂砾基层,压实厚度为500px,已知石灰、粉煤灰、砂砾设计配合比4:12:84 ,分层拌和,试确定预算定额。
定额表为【93-2-1-4-33、34】
人工:20.8+1.1*5+3=29.3工日
生石灰:【15.311+1.021*(20-15)】*(4/5)=16.333t
砂砾:【147.03+9.8*(20-15)】*(84/80)=205.83m3
粉煤灰:【61.24+4.08*5】*(12/15)=65.312m3
120W以内自行式平地机:1.02台班
6-8t光轮压路机:0.82台班
12-15t光轮压路机:2.54台班
235kw以内稳定土拌和机:0.29台班
6000L以内洒水汽车:1.03台班
3)桥涵工程有关规定:
案例3

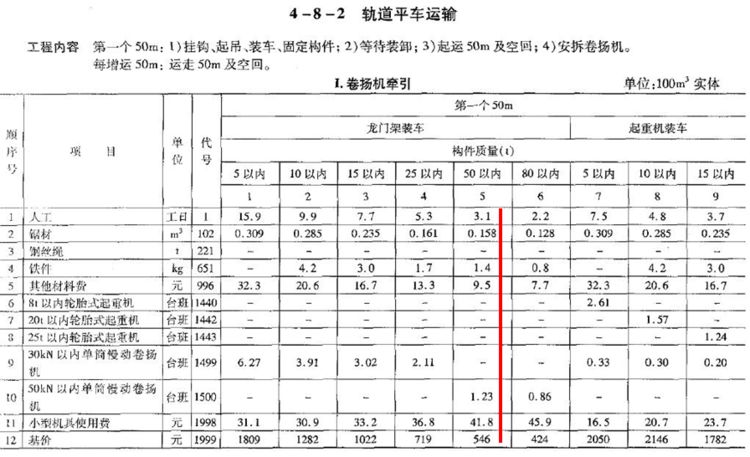

某桥预制构件重40t,采用轨道平车运输,卷扬机牵引,龙门架装车运80m,载重升坡0.8%,试确定其预算定额。
定额编号:614-4-8-2-5、14
人工:3.1+0.4*1.05=3.52工日;锯条:0.158m3;铁件:1.4kg
其他材料:9.5t;钢丝绳:0.003t;
50Kn以内单筒慢动卷扬机:1.23+0.16*1.05=1.4台班
小型机具使用费=41.8+10.5=52.3元
根据节说明:
案例4
某预制厂预制T梁,梁长19.96m,梁肋底宽0.18m,翼板宽1.6m,共12个底座,求(1)12片梁底座总面积,(2)12片梁所需蒸汽养生室的建筑面积及所需32.5级水泥的数量。
定额编号:693-4-11-8-1
每片梁底面积=(19.96+2)*(0.18+1)=25.91m2
12片梁底座面积=25.91*12=310.92m2
679页第4项规定,蒸汽养生室面积按有效面积计算,其工程量按每一养生室安置两片梁,其梁间距离为0.8m,并按长度每端增加1.5m,宽度每边增加1.0m考虑。
故:每2片梁养生室面积=(19.96+2*1.5)*(2*1.6+0.8+2*1.0)=137.76m2
12片梁养生室面积=826.56m2
325水泥需要量=0.554*826.56/10=45.791t
