值得一看!景观园林施工过程中的成本控制有效措施

景观面积占楼盘可售面积的30%左右,长三角地区大城市的楼盘普遍已达万元,而景观造价根据不同的品质,基本在300-700元间浮动,核算到楼面售价中,景观成本占0.9%-2.1%。

根据苏州万科金域蓝湾样板区实践来看,每平米投入700元已经达到流水淙淙、绿树成荫的效果,环境非常宜人。而在一些县级市或经济状况不是很优越的大城市,房价达5千左右,景观投入300元,重点景观区的品质也能得到保证。

因此,在目前的市场行情下,景观成本占房屋售价2%能被市场接受,是个合理的价格标准,在此标准线下,增加景观投入将带来楼盘形象的极大提升,是质的改变。

对于精品楼盘和企业标杆楼盘,因为目标不在于市场,而在于树立本企业品牌形象,景观成本收益率让位于形象塑造,成本2%法则不再适用,应采用客户调研确定法。

4)花岗岩石材切割,切割下来的边角余料,集起来作为人行小径碎拼铺装;(避免材料浪费,节约成本)

5)石材中自然面、荔枝面比其他面状贵,要合理使用;

6)控制铺贴方式:尽量使用规整铺装,减少碎拼(规则铺装比碎拼的人工成本便宜一倍);

7)硬质景观中地面所采用的石材不宜超过3种,主要出入口及节点上的石材种类不宜超过5种。(铺装拼花过于复杂切割复杂需要异形加工、铺装人工费高、材料损耗率高)

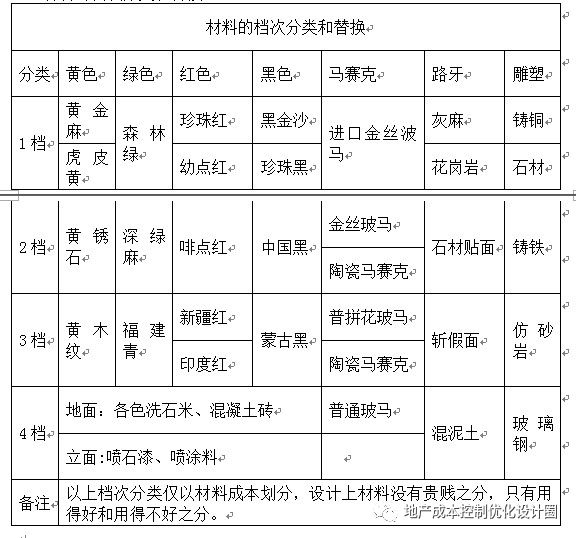

8)材料的档次分类和替换

9)立面材料如树池,景墙等可以选择和建筑相同或相近的材料进行搭配,根据西班牙风格的景观效果,真石漆等喷涂材料也是不错的选择;

10)尽量使用或利用市场上通行的材料规格来进行设计,节省材料的损耗。

11)雕塑(仿砂岩代替石材、铸铁、铸铜,成品标准化节约成本)

5、植物:

草坪面积占绿化总面积比例不超过40﹪。草皮采用普通两季型。

中轴景观:选用当地一定规格的乔木【10~15CM的占30%、20~25CM的占5%,30CM以上的占2%左右】;色叶树种不低于10%。

小区公共景观:选用当地一定规格的乔木【10~15CM的占35%、15~20CM的占3%,30CM以上的占2%左右】;灌木球径80㎝以上;选用四季景色变换植物。

道路绿化带景观:常绿乔木占50%;灌木球径60㎝以上。

河岸景观:以春、夏季,观花、观叶、观果品种占50%。

外围代征绿化带景观:以乔木为主,并作为待开发楼盘乔木储备。

植物种植区在地下车库顶板上的,车库顶板上有效覆土厚度平均为1米,景观堆坡时可用陶粒等轻质材料进行填充。

庭院内部以草坪为主(具体根据交房标准)。

6、园建结构配筋,必须和结构专业协调,确保最少用筋。

硬质部分

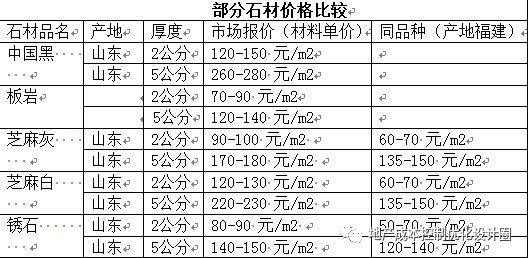

石材的价格与产地、品名、厚度、面层类型有关,同样的品种,进口的比国产的贵一倍,山东的比福建的贵20%。

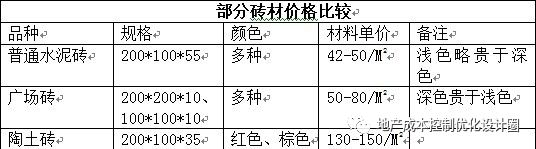

砖材中舒布洛克砖比普通水泥砖贵一倍,陶土砖比舒布洛克砖贵50%。高档楼盘中应杜绝普通水泥砖,即使是通体水泥砖,在使用一段时间后,也难免脱色的结果,耐久性差。

一般花岗岩路牙造价45-60 元/米左右,混凝土预制路牙造价20-35 元/米左右。

施工工艺中异形石材铺贴因为现场切割量大,人工费贵一倍。构筑物表面装饰石材湿贴会出现泛碱现象,为避免泛碱影响观感,有点挂、干挂和密封三种处理方法。

软景部分

同样,在植物选择上景观设计师应根据当前市场行情,避免使用稀缺性树种。但一级节点的绿化需要在效果和价格上权衡。价格不是太离谱的情况下,应该保证原设计要求。在限额成本下,调整次要景观树种,保证整体绿量。

微地形处理

现代住区楼间大部分都有地下车库,70%的景观座落在地库顶板上,景观覆土厚度是地库荷载记算的关键。而竖向是景观的灵魂,如果没有竖向设计就没有景观可言。那么,地库顶板上堆土坡的经济性就是成本控制必须研究的课题,是用轻质材料作为填充物堆坡,保证地库顶板荷载不因造地形而改变,还是全部自然土壤堆坡,地库顶板结构局部加强?

根据研究,采用轻质陶粒造地形有利于增强土壤透气透水性,但成本高于结构加强的方案。全部自然堆土经济性略好于陶粒填充造坡,但对竖向设计前后一致性要求很高。而地产项目开发计划非常紧凑,往往在景观概念方案结束后就需要向结构与管线专业提交竖向设计图纸,进行地库顶板荷载安全性计算。如果景观深化方案设计中竖向有较大的调整,地库结构的安全性就得不到保障。尤其是建筑图纸报批结束后,再调整结构设计将会带来不必要的麻烦,而且引起设计变更费用,对整个开发进度计划和成本计划不利。因此应根据不同项目竖向设计的复杂程度选择合理的地库覆土方案。

施工图及招标准备阶段

(1)现场平面布置图:综合考虑项目特点,结合现有场地的临时设施,考虑各阶段销售配合的需要,对销售各阶段的施工现场平面布置进行合理规划,减少大幅调整平面布置情况,合理节约成本。

(2)安全文明施工措施:按照集团工程管理部及合同对安全文明施工要求,合理组织本项目规划安全措施、文明施工措施,避免采用成本高、性价比低的方案,选用合理施工路线,采取有效用水、用电措施,合理节约成本。

①设计变更:建立项目管理部图纸设计修改意见收集制度,项目管理部与设计部协调沟通机制,减少因沟通不及时造成设计变更带来的影响。

②因甲方原因拖延工期,尽量加强各部门之间的协调,包括与设计部、项目管理部、营销部、成本部等部门,定期(或每周)召开一次协调工作会议解决各部门之间协作配合问题。

③因总包原因拖延工期,加强关键节点、里程碑、资源、安全工作等方面的监督控制工作,加强与总包项目管理人员的协调沟通工作,及早发现问题,有针对性地制定措施,减少因自身原因拖延工期。

④将口头交代管理行为改为书面工程指令单:项目管理部任何向合作方下达的管理行为都不能以口头交代代替书面工程业务指令单,减少因此带来的成本风险和管理不规范。

园林绿化工程,成本控制
