1、施工准备
1、材料准备
(1)塑料薄膜:混凝土表面保水、养护。
(2)棉毡:混凝土上表面保温养护。
(3)温度计:测定大气温度。
(4)电子测温仪及测温导线:底板大体积混凝土测温,监控混凝土内表温差。
(5)防水苫布:下雨应急用。
(6)塌落度检测筒:混凝土进场验收。
2、机械设备准备
(1)混凝土输送泵:按照大体积混凝土方量、泵车作业效率和浇筑持续时间确定。
(2)混凝土运输车:根据运距确定每台混凝土输送泵所需配置的运输车数量。
(3)其他设备:混凝土振捣棒、混凝土抹光机、吸水真空泵、混凝土输送泵管。
3、劳动力准备
工人按照总人数分两组倒班,每12小时轮流倒班,每班工作12小时后换班:
(1)混凝土工:浇筑现场每泵12人,每台振捣棒2人轮流换班操作。不执棒时人员的工作是拆接移动泵管、清除管内漏出的混凝土、平仓摊铺、移动电箱等工作。
(2)泥工:底板混凝土浇筑完成后,二次平板振捣器振实、刮杠找平、抹光机反复抹压、找平、压光。
(3)木工看模人员:负责侧面、电梯井坑模板的看护,振捣口的封堵,漏浆的处理等。
(4)电工:负责施工用电保证、抽水、电箱移动,照明灯具维护等。
(5)水暖工:施工用水保证,应急抽水。
(6)后勤人员:做饭供饭、班车运送施工人员等。
4、技术准备
(1)编制大体积混凝土施工方案。
(2)绘制测温点布置图。
(3)做好混凝土原材料选择、配合比、混凝土浇筑体温差计算,确定养护方案。
(4)对作业人员进行动员及技术交底。
5、作业条件
(1)筏板基础隐蔽验收合格。
(2)确认各项准备工作齐全,人员、机械、材料、应急措施到位。
2、施工工艺流程及操作要点
依据《混凝土结构工程施工规范》GB50666-2011
1、施工工艺流程:混凝土搅拌混凝土运输混凝土进场验收混凝土浇筑振捣抹面及覆盖保温材料测温、养护撤除保温。2、大体积混凝土的配合比设计应符合下列规定:
(1)应在保证混凝土强度及坍落度要求的前提下,采用提高掺合料及骨料的含量等措施降低水泥用量,并宜采用低、中水化热水泥;
(2)温度控制要求较高的大体积混凝土,其胶凝材料用量、品种等宜通过水化热和绝热温升试验确定;
(3)宜采用高性能减水剂。
(4)大体积混凝土施工应合理选用混凝土配合比,宜选用水化热低的水泥,并宜掺加粉煤灰、矿渣粉和高性能减水剂,控制水泥用量,应加强混凝土养护工作。
(5)大体积混凝土宜采用后期强度作为配合比、强度评定的依据。基础混凝土可采用龄期为 60d( 56d)、 90d 的强度等级;柱、墙混凝土强度等级不小于 C80时,可采用龄期为 60d( 56d)的强度等级。采用混凝土后期强度应经设计单位认可。
3、对首次使用的配合比应进行开盘鉴定,开盘鉴定应包括下列内容:
(1)混凝土的原材料与配合比设计所使用原材料的一致性;
(2)出机混凝土工作性与配合比设计要求的一致性;
(3)混凝土强度;
(4)有特殊要求时,还应包括混凝土耐久性能。
4、采用混凝土搅拌运输车运输混凝土时,应符合下列规定:
(1)接料前,搅拌运输车应排净罐内积水;
(2)在运输途中及等候卸料时,应保持搅拌运输车罐体正常转速,不得停转;
(3)卸料前,搅拌运输车罐体宜快速旋转搅拌 20s 以上后再卸料。
(4)采用搅拌运输车运送混凝土,当坍落度损失较大不能满足施工要求时,可在运输车罐内加入适量的与原配合比相同成分的减水剂。减水剂加入量应事先由试验确定,并应做出记录。加入减水剂后,混凝土罐车应快速旋转搅拌均匀,并应达到要求的工作性能后再泵送或浇筑。
5、混凝土进场检验:
(1)采用预拌混凝土时,供方应提供混凝土配合比通知单、混凝土抗压强度报告、混凝土质量合格证和混凝土运输单;当需要其他资料时,供需双方应在合同中明确约定。
(2)预拌混凝土的坍落度检查应在交货地点进行;
(3)坍落度大于 220mm 的混凝土,可根据需要测定其坍落扩展度,扩展度的允许偏差为 30mm。
6、混凝土输送泵管的选择与支架的设置应符合下列规定:
(1)输送泵管安装接头应严密,输送泵管道转向宜平缓;
(2)输送泵管应采用支架固定,支架应与结构牢固连接,输送泵管转向处支架应加密。支架应通过计算确定,必要时还应对设置位置的结构进行验算;
(3)输送泵管倾斜或垂直向下输送混凝土,且高差大于 20m 时,应在倾斜或垂直管下端设置直管或弯管,直管或弯管总的折算长度不宜小于高差的 1.5 倍;
(4)混凝土输送泵管及其支架应经常进行过程检查和维护。
7、输送泵输送混凝土应符合下列规定:
(1)应先进行泵水检查,并应湿润输送泵的料斗、活塞等直接与混凝土接触的部位;泵水检查后,应清除输送泵内积水;
(2)输送混凝土前,应先输送水泥砂浆对输送泵和输送管进行润滑,然后开始输送混凝土;
(3)输送混凝土速度应先慢后快、逐步加速,应在系统运转顺利后再按正常速度输送;
(4)输送混凝土过程中,应设置输送泵集料斗网罩,并应保证集料斗有足够的混凝土余量。
8、基础大体积混凝土结构浇筑应符合下列规定:
(1)用多台输送泵接输送泵管浇筑时,输送泵管布料点间距不宜大于 10m,并宜由远而近浇筑;
(2)用汽车布料杆输送浇筑时,应根据布料杆工作半径确定布料点数量,各布料点浇筑速度应保持均衡;
(3)宜先浇筑深坑部分再浇筑大面积基础部分;
(4)宜采用斜面分层浇筑方法,也可采用全面分层、分块分层浇筑方法,层与层之间混凝土浇筑的间歇时间应能保证整个混凝土浇筑过程的连续;

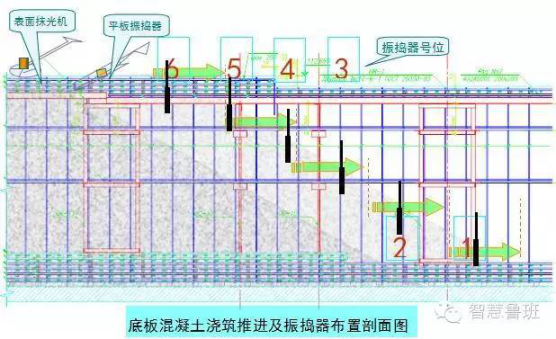

(5)混凝土分层浇筑应采用自然流淌形成斜坡,并应沿高度均匀上升,分层厚度不宜大于 500mm;
(6)混凝土浇筑后,在混凝土初凝前和终凝前宜分别对混凝土裸露表面进行抹面处理,抹面次数宜适当增加;
(7)积水或混凝土泌水应及时采用水泵抽出。

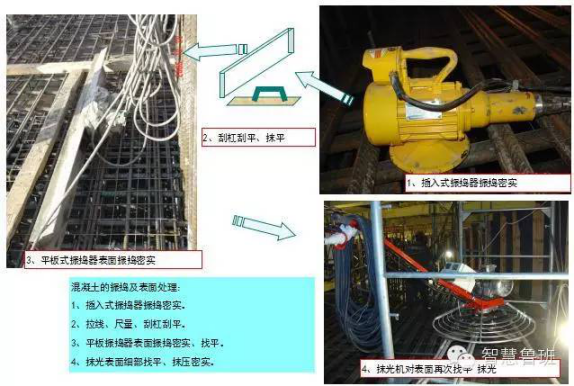

9、振动棒振捣混凝土应符合下列规定:
(1)应按分层浇筑厚度分别进行振捣,振动棒的前端应插入前一层混凝土中,插入深度不应小于 50mm;
(2)振动棒应垂直于混凝土表面并快插慢拔均匀振捣;当混凝土表面无明显塌陷、有水泥浆出现、不再冒气泡时,可结束该部位振捣;
(3)振动棒与模板的距离不应大于振动棒作用半径的 0.5 倍;振捣插点间距不应大于振动棒的作用半径的 1.4 倍。
(4)基础大体积混凝土浇筑流淌形成的坡顶和坡脚应适时振捣,不得漏振。
10、基础大体积混凝土裸露表面应采用覆盖养护方式,覆盖物材料、层数、厚度应经过计算在施工方案中确定。

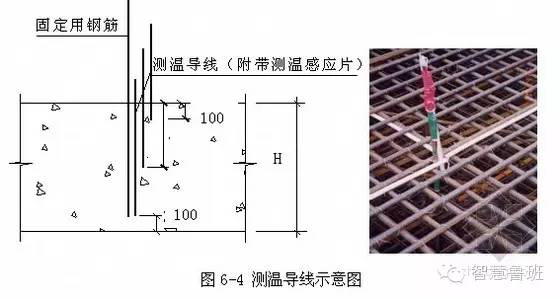

11、基础大体积混凝土测温点设置应符合下列规定:

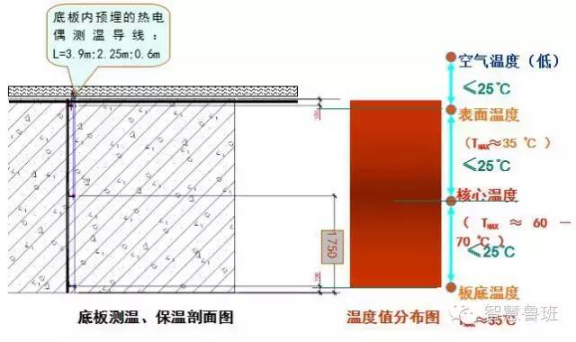

(1)宜选择具有代表性的两个竖向剖面进行测温,竖向剖面宜通过中部区域,竖向剖面的周边及内部应进行测温;
(2)竖向剖面上的周边及内部测温点宜上下、左右对齐;每个竖向位置设置的测温点不应少于3处,间距不宜大于 1.0m;每个横向设置的测温点不应少于4处,间距不应大于10m;
(3)竖向剖面的中部区域应设置测温点;竖向剖面周边测温点应布置在基础表面内 40mm~80mm 位置;
(4)覆盖养护层底部的测温点宜布置在代表性的位置,且不应少于2处;环境温度测温点不应少于2处,且应离开基础周边一定的距离;
(5)对基础厚度不大于 1.6m,裂缝控制技术措施完善的工程可不进行测温。
12、大体积混凝土测温应符合下列规定:
(1)宜根据每个测温点被混凝土初次覆盖时的温度确定各测点部位混凝土的入模温度;
(2)结构内部测温点、结构表面测温点、环境测温点的测温,应与混凝土浇筑、养护过程同步进行;
(3)应按测温频率要求及时提供测温报告,测温报告应包含各测温点的温度数据、温度变化曲线、温度变化趋势分析等内容;
(4)混凝土结构表面以内 40mm~80mm 位置的温度与环境温度的差值小于20℃时,可停止测温。
13、大体积混凝土测温频率应符合下列规定:
(1)第一天至第四天,每 4h 不应少于一次;
(2)第五天至第七天,每 8h 不应少于一次;
(3)第七天至测温结束,每 12h 不应少于一次。当混凝土表面以内40mm~80mm 位置的温度与环境温度的差值小于 25℃时,可结束覆盖养护。覆盖养护结束但尚未到达养护时间要求时,可采用洒水养护方式直至养护结束。
3、质量标准
依据《混凝土结构工程施工质量验收规范》(GB50204-2015)
(一)混凝土拌合物
1、主控项目
7.3.1采用预拌混凝土时,其原材料质量、混凝土制备与质量检验等均应符合现行国家标准《预拌混凝土》GB/T14902的规定。
7.3.2 混凝土拌合物不应有离析。7.3.3混凝土中最大氯离子含量和最大碱含量应符合现行国家标准《混凝土结构设计规范》GB 50010的规定以及设计要求。
7.3.4 首次使用的混凝土配合比应进行开盘鉴定,其原材料、强度、凝结时间、稠度应满足设计配合比的要求。
2、一般项目
7.3.5 混凝土拌合物稠度应满足施工方案的要求。检查数量:对同一配合比混凝土,取样应符合下列规定:
1 每拌制100盘且不超过100m,取样不得少于一次;
2 每工作班拌制不足100盘时,取样不得少于1次;
3 每次连续浇筑超过1000m时,每200m取样不得少于一次;
4 每一楼层取样不得少于一次。
7.3.6 混凝土有耐久性指标要求时,应在施工现场随机抽取试件检查耐久性能,其质量应符合有关规范和设计要求。检查数量:同一工程、同一配合比的混凝土,取样不应少于一次,留置试件数量应符合国家现行标准《普通混凝土长期性能和耐久性能试验方法标准》GB/T50082、《混凝土耐久性检验评定标准》JGJ/T193的规定。
7.3.7 混凝土有抗冻指标要求时,应在施工现场检查混凝土含气量,其质量应符合有关规范和设计要求。检查数量:同一工程、同一配合比的混凝土,取样不应少于一次,留置试件数量应符合现行国家标准《普通混凝土拌合物性能试验方法标准》GB/T50081的规定。
(二)混凝土施工
1、主控项目
7.4.1 混凝土的强度等级必须满足设计要求。用于检验混凝土强度的试件,应在混凝土的浇筑地点随机抽取。检查数量:对同一配合比混凝土,试件取样和留置应符合下列规定:
1 每拌制100盘且不超过100m3的同一配合比混凝土,取样不得少于一次;
2 每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;
3 每次连续浇筑超过1000 m3时,同一配合比的混凝土每200 m3取样不得少于一次;
4 每一楼层、取样不得少于一次;
5 每次取样应至少留置一组试件。
2、一般项目
7.4.2 后浇带的留设位置应符合设计要求,后浇带和施工缝的留设及处理方法应符合施工方案要求。
7.4.3 混凝土浇筑完毕后应及时进行养护,养护时间以及养护方法应符合施工方案要求。
4、安全技术措施
1、砼泵送设备安全技术措施
1. 泵车操作工必须是经培训合格的有证人员,严禁无证操作。
2. 泵管的质量应符合要求,对已经磨损严重及局部穿孔现象的泵管不准使用,以防爆管伤人。
3. 泵管架设的支架要牢固,转弯处必须设置井字式固定架。泵管转弯宜缓,接头密封要严。
4. 泵车料斗内的砼保持一定的高度,防止吸入空气造成堵管或管中气锤声和造成管尾甩伤人的现象。
5. 泵车安全阀必须完好,泵送时先试送,注意观察泵的液压表和各部位工作正常后加大行程。在砼坍落度较小和开始起动时使用短行程。检修时必须卸压后进行。
6. 当发生堵管现象时,立即将泵机反转把砼退回料斗,然后正转小行程泵送,如仍然堵管,则必须经拆管排堵处理后开车,不得强行加压泵送,以防发生炸管等事故。
7. 砼浇筑结束前用压力水压泵时,泵管口前面严禁站人。
2、混凝土施工安全技术措施
1、采用混凝土搅拌运输车运输时,施工现场车辆出入口处应设置交通安全指挥人员,施工现场道路应顺畅,有条件时宜设置循环车道;危险区域应设警戒标志;夜间施工时,应有良好的照明。
2、安装在基坑边缘的输送泵支腿要离开坑边安全距离至少0.5m。
3、输送泵管在地连墙架内竖向侧设时,支架与地连墙的拉结点不少于6个,而且用胀栓拉结牢固。
4、泵管拆接移动时,要与上边指挥人员联系,待接好后给出指令后再开始输送,防止出现崩浆伤眼。
5、泵管主管宜直布置,转弯后的部分不宜过长,防止反冲力致使支架倒塌而伤人。
6、各种振捣器在使用时有人理顺电线,值班电工在现场值班。表面振捣、抹光时由里往外顺序进行。
7、施工前对所有参与施工的人员进行技术安全交底,对底板混凝土浇筑中的所有安全注意事项进行安全教育。
8、浇筑期间,备担架一副,项目的医生在工地设置应急诊所,一旦有人员受伤,随即医治。
5、绿色施工
依据 《建筑工程绿色施工规范》(GB/T50905-2014)

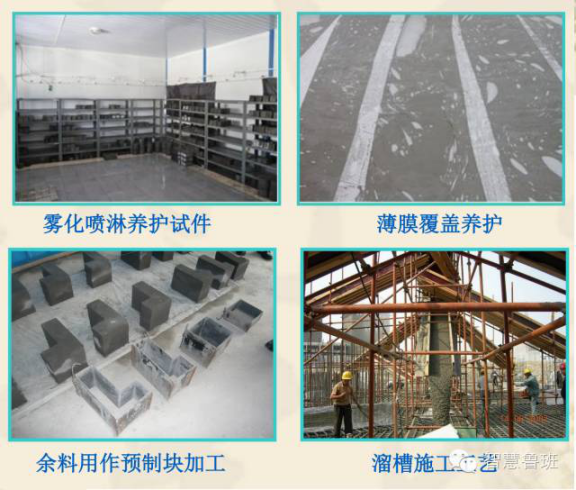

1、应合理确定混凝土配合比,混凝土中宜添加粉煤灰、磨细矿渣粉等工业废料和高效减水剂,外加剂使用应符合相关规范要求。掺粉煤灰的混凝土,可合理利用其60d、90d的龄期强度。
2、混凝土宜采用泵送、布料机布料浇筑;地下大体积混凝土宜采用溜槽或串筒浇筑。超长结构宜采用跳仓法施工。
3、混凝土应采用低噪声振捣设备振捣,也可采取围挡降噪措施;在噪声敏感环境或钢筋密集时,宜采用自密实混凝土。
4、混凝土宜采用塑料薄膜加保温材料覆盖保湿、保温养护;当采用洒水或喷雾养护时,养护用水宜使用回收的基坑降水或雨水;混凝土竖向构件宜采用养护剂进行养护。
5、混凝土结构宜采用清水混凝土,其表面应涂刷保护剂。
6、浇筑剩余的少量混凝土,应制成小型预制件,不得随意倾倒或作为建筑垃圾处理。
7、清洗泵送设备和管道的污水应经沉淀后回收利用,浆料分离后可作室外道路、地面等垫层的回填材料。
