剪力墙可以免粉刷吗这样施工就可以

基于工程实例

来看一看剪力墙免粉刷工艺流程

结构阳角部位支模时放置15cm宽夹板条模板加固并验收混凝土浇筑拆模填充墙体砌筑交接部位灰缝抽槽槽内嵌入弹性腻子止口铺设钢丝网片填充墙体粉刷整面批水泥腻子验收

1结构阳角放置板条

在剪力墙、连梁模板配模预拼时,在模板内侧,其结构成型阳角部位增设竖向和水平向夹板条,板条宽为15cm,夹板条厚度为12mm。

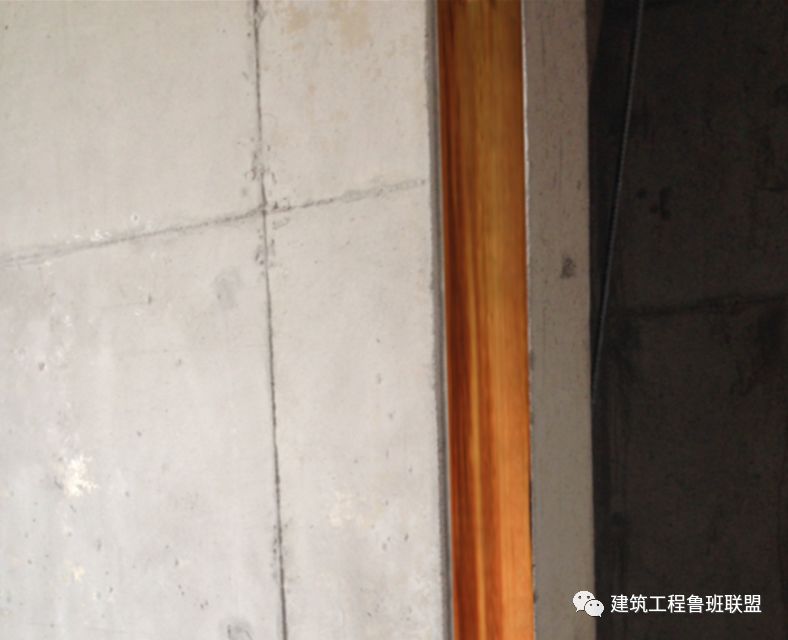

阳角放置板条

2模板加固并验收

剪力墙、连梁模板加固完成后,由班组全数自检合格后,由项目部质检员进行专职验收。对于专检发现不合格点翔实记录,经整改复查通过,方可下道工序施工。

支模垂直度验收

专检整改

3混凝土浇筑、拆模

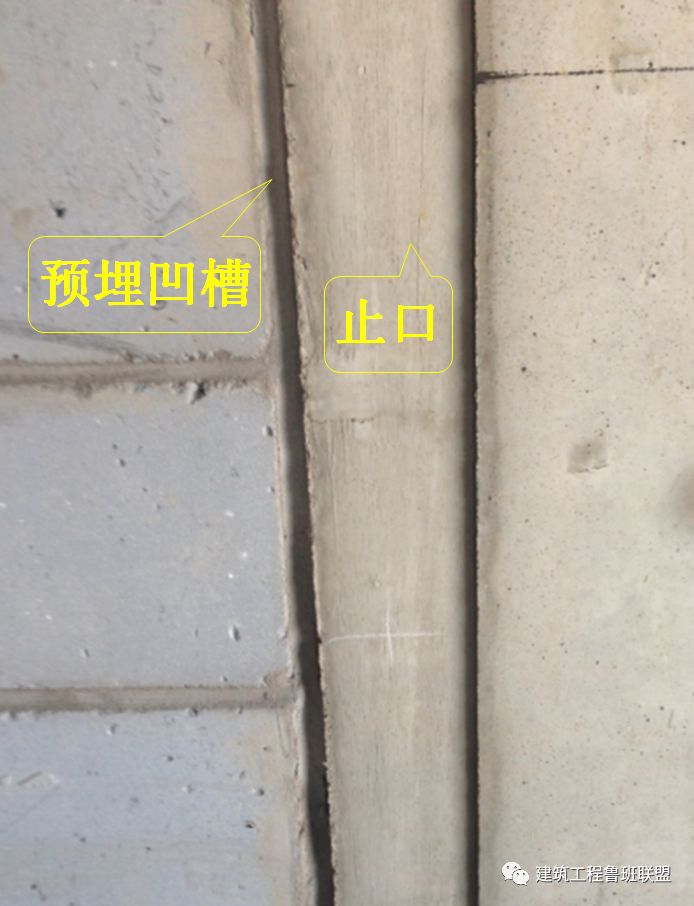

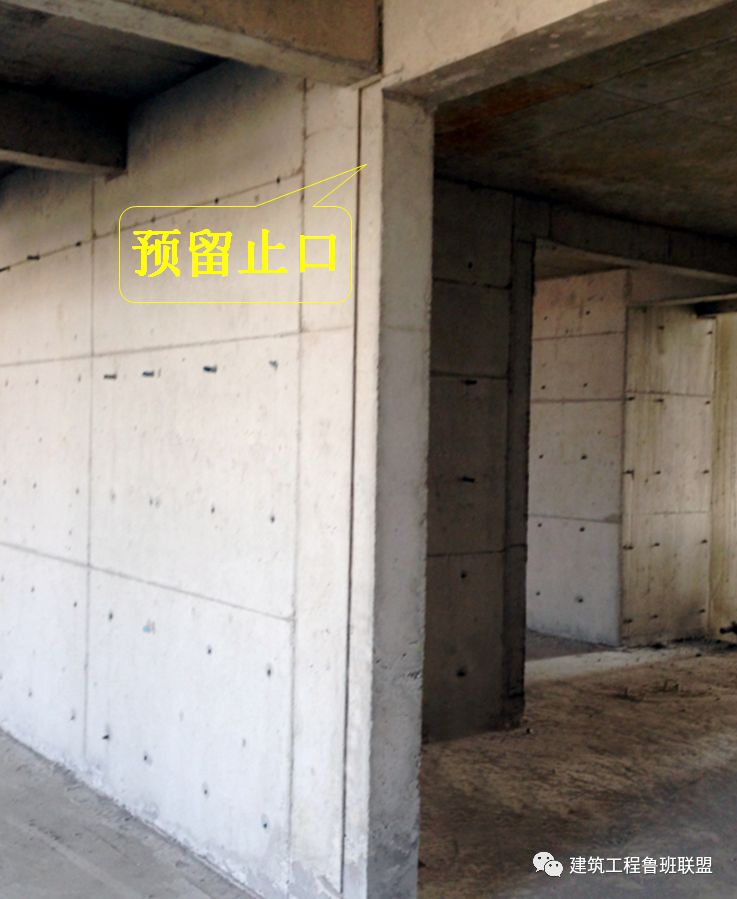

浇筑完成,竖向剪力墙板及连梁侧面砼达到一定强度后拆模,下图是拆模后结构阳角形成止口。

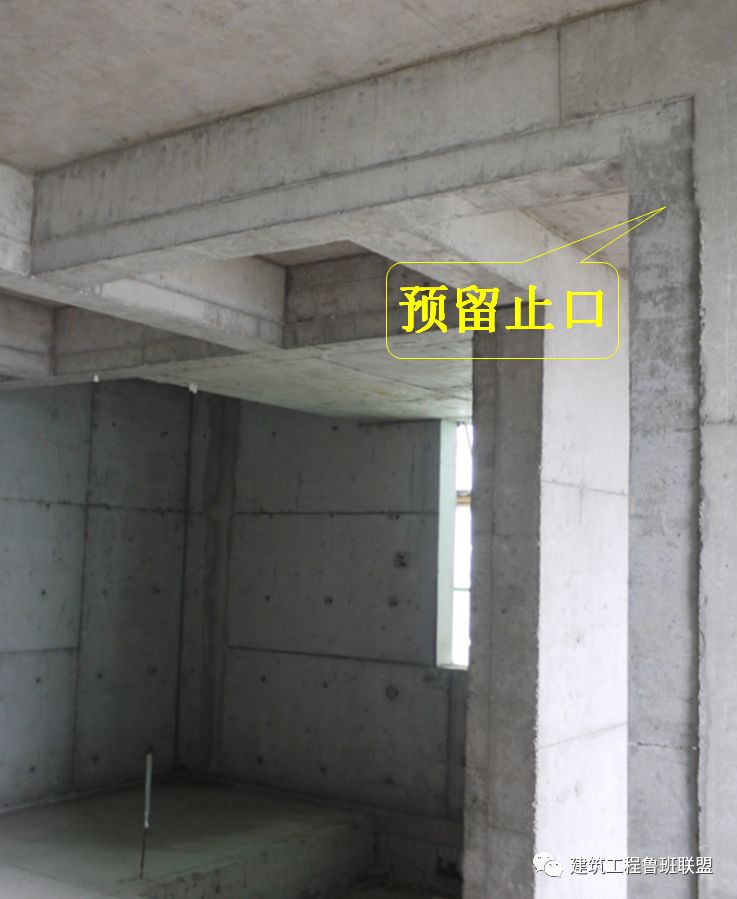

拆模后结构实体

4砌体与结构交接处抽槽

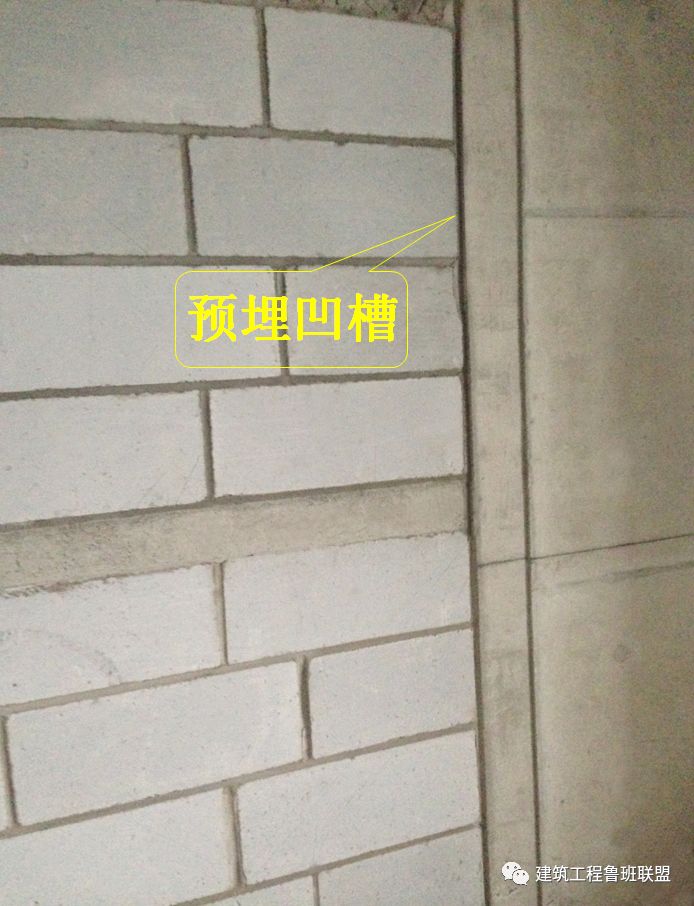

对于20cm厚填充墙体采用17cm宽加气块居中砌筑,砌体两侧各留置15mm作为粉刷层用。在砌筑时,与主体结构砼交接部位的砂浆灰缝用圆钢预抽凹槽,宽15mm深15mm。

交接处凹槽

5凹槽嵌缝

灰缝预抽凹槽部位,在加贴钢丝网片前,用专用弹性腻子,将凹槽填嵌密实。

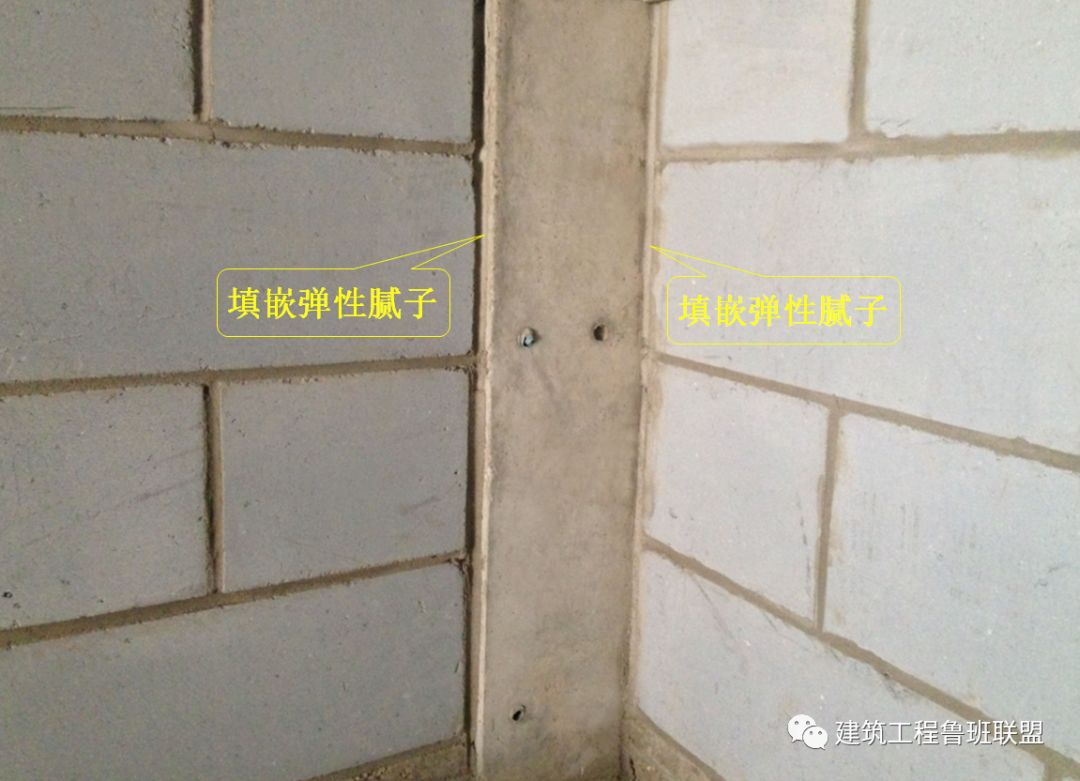

凹槽嵌缝

6止口铺设钢丝网

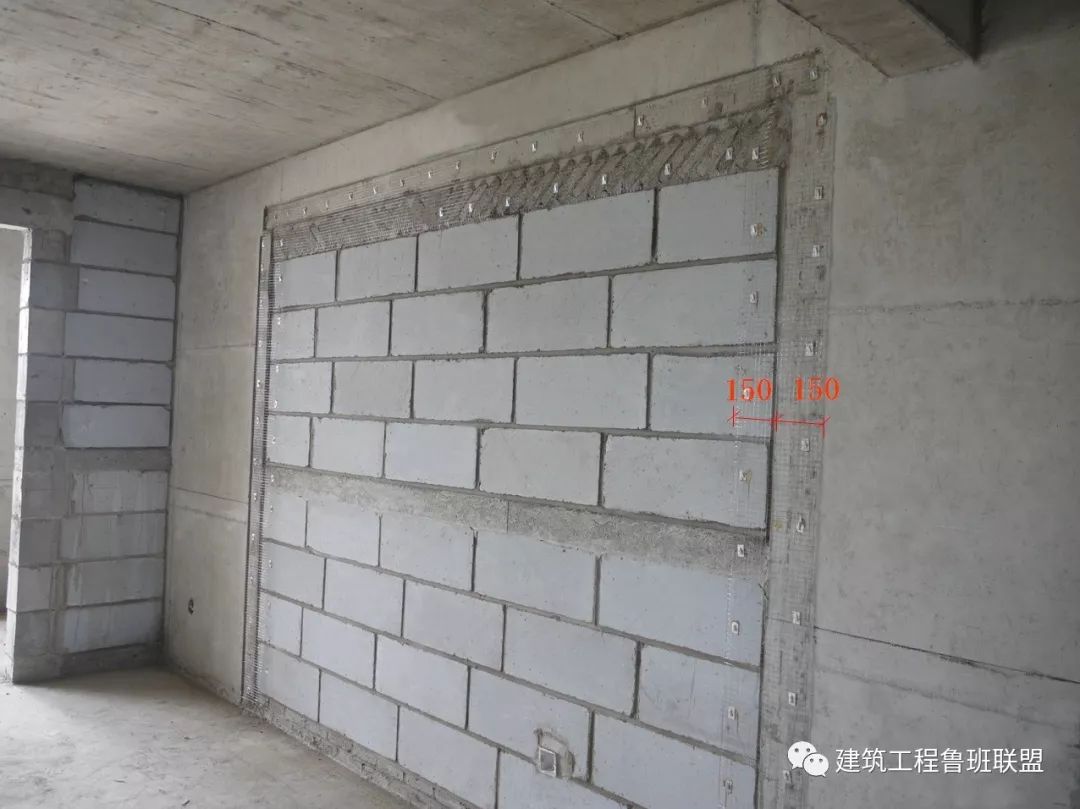

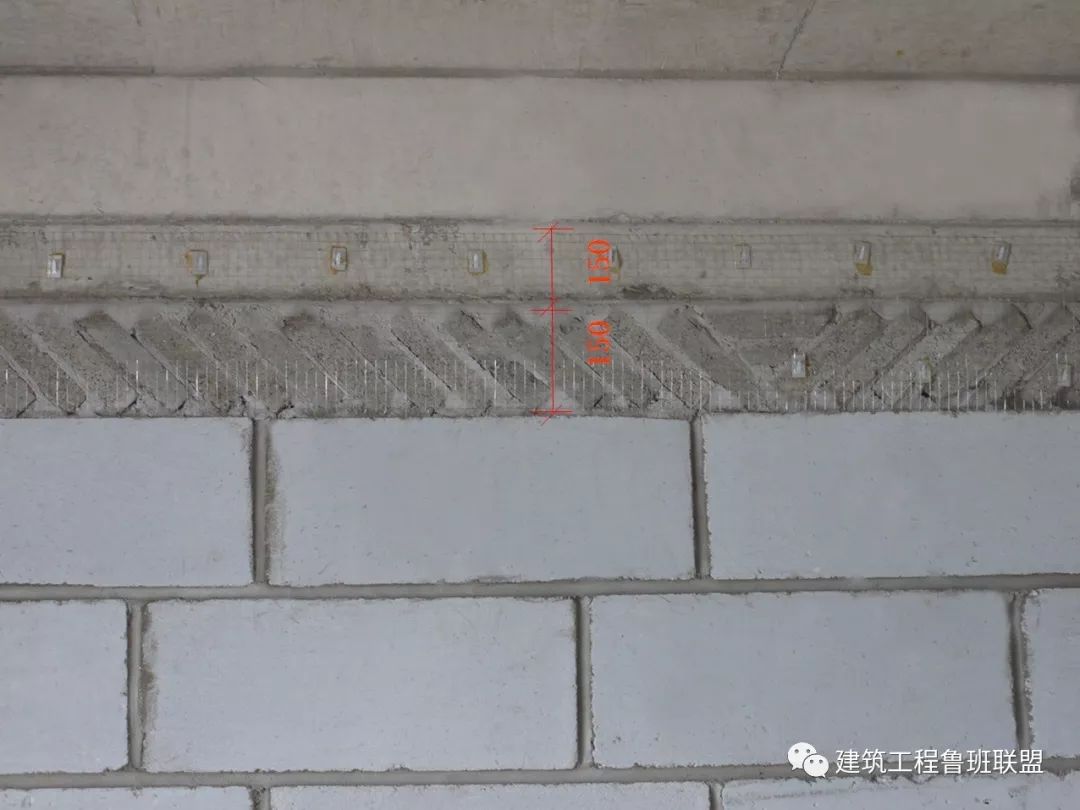

在粉刷前,在预留止口部位与砌体墙交接处,铺设抗裂钢丝网片,各基体间的搭接宽度为150mm。

交接处铺设抗裂钢丝网片

7填充墙体粉刷

完成铺网,对砌块墙面喷浆后,进行砌体墙面粉刷,抹灰层厚度为15mm。剪力墙为清水免粉刷,填充墙面粉刷至结构剪力墙、连梁预留止口结束。

填充墙粉刷之前

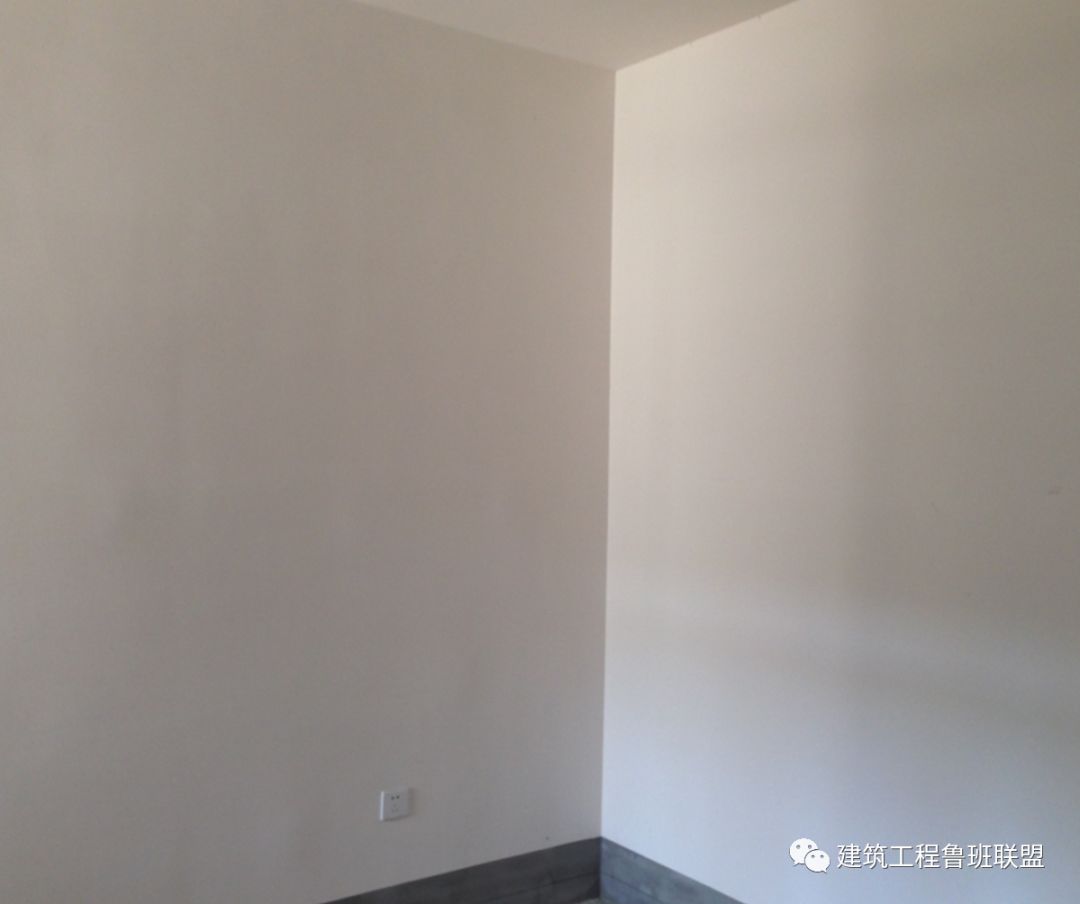

填充墙粉刷之后

8整面批腻子

先针对清水剪力墙或连梁进行细部处理:局部凹陷采用粉刷石膏补平,局部凸出采用研磨或剔凿。经找角之后进行大面腻子施工,分两遍成活(含砌体墙面粉刷层)。

批腻子

需要说明的是,免粉刷施工工艺对清水墙、梁的施工质量要求较高,本工程采用优质酚醛镜面木模板,模板及支模成本比常规工程有所增加;但是,由于剪力墙、梁免粉刷,省去了大面积粉刷成本、以及后期空鼓开裂返修成本。综合比较而言,本工艺节省了成本、提升了质量。

剪力墙施工,混凝土浇筑,墙体粉刷
