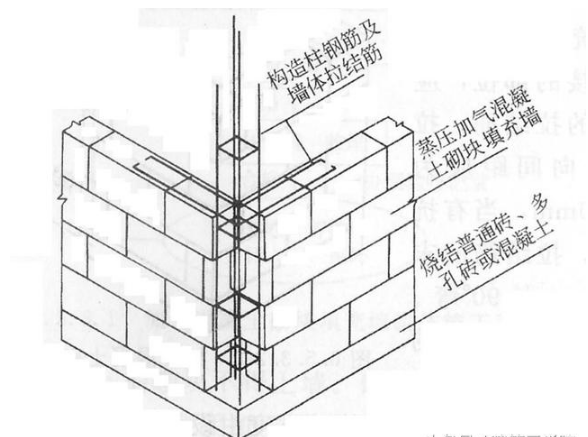

构造柱的断面和配筋
构造柱的断面尺寸不应小于240mm180mm,通常应用最小断面尺寸为240mm240mm。
构造柱的钢筋常用工级钢筋,纵向受力钢筋一般为412。箍筋直径为4~6mm,其间距不宜大于250mm,且在柱上下端宜适当加密;地震烈度7度时超过6层、8度时超过5层和9度时,构造柱纵向钢筋宜采用414,箍筋间距不应大于200mm;房屋四角的构造柱可适当加大载面及配筋。
构造柱与圈梁的连接
为了增强多层砖混结构的钢度和抗震能力,构造柱必须与圈梁连接。构造柱与圈梁相交的节点处,要适当加密构造柱的箍筋,加密范围从圈梁上、下边算起均不应小于层高的1/6或450mm,加密的箍筋间距不宜大于100mm。
构造柱的根部
构造柱的根部一般不设基础或扩大底面积。
构造柱的埋置深度从室外地坪算起不应小于300mm。
当墙下有基础圈梁时,构造柱根部可与基础圈梁联结;若无基础圈梁时,可在构造柱根部增设混凝土底脚,其厚度不应小于120mm,并将构造柱的竖向受力钢筋锚固在混凝土底脚内。
施工要点
顺序绑扎钢筋、砌砖墙、支模板、浇筑混凝土。
配筋:必须严格按设计规定执行。纵向受力钢筋的末端应做弯钓,若需接长时,可采用绑扎接头,搭接长度一般为35倍钢筋直径。在绑扎接头区段内的箍筋间距不应大于200mm,箍筋应做成封闭式。
底层构造柱的纵向受力钢筋与基础圈梁或混凝土底脚的锚固长度不应小于35倍纵向钢筋直径,并保证钢筋位置正确。
箍筋的接头(弯钓叠合处)应交错布置在四角纵向受力钢筋上。箍筋转角与纵向受力钢筋交叉点均应扎牢。
构造柱可采用木模板或钢模板。每层安装模板之前,必须根据构造柱轴线校正纵向钢筋位置和垂直度。安装模板时要注意保证钢筋保护层的厚度,一般为20mm,也不得小于15mm。
砌砖墙时,从每层构造柱脚开始,砌马牙槎应先退后进,以便保证构造柱脚为大断面。马牙槎内的灰缝砂浆要饱满密实,其水平灰缝砂浆饱满度不得低于80%。
安装构造柱的模板时,必须注意模板与砖墙面贴紧,支撑牢固,堵塞缝隙,以防漏浆。
由每层楼地面起,支模时每隔1~2m留一道施工口,以便浇筑混凝土及放入振捣器。并且每层楼地面处,要留设一个垃圾清理口。
在浇筑构造柱混凝土前,与构造柱连接处的砖墙应浇水湿润,以便保证接槎质量牢固。模板内的砂浆残块、砖渣等杂物必须清理干净,然后用砖封闭清理口。
构造柱采用的混凝土强度等级按设计规定执行,一般不低于C20,坍落度宜为50~70mm。
浇筑混凝土时,应注意防止混凝土的分层离析。混凝土的自由倾落高度不宜超过2m,一般每个楼层分两次浇筑。如果能保证混凝土振捣密实,也可每一楼层一次浇筑。
混凝土的捣实,宜用插入式振捣器,分层捣实,每次浇注厚度不得超过振捣棒有效长度的1.25倍,一般为200mm左右。要注意避免振捣器直接触碰钢筋和砖墙,严禁用附着式振捣器振动砖墙捣实混凝土,以免砖墙鼓肚和灰缝开裂。
浇筑混凝土应连续进行,如必须间歇,其间歇时间应尽可能缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。如果间歇时间超过规定,必须设置施工缝。
构造柱应留水平施工缝,在施工缝处继续浇筑混凝土前,必须清除已硬化混凝土表面的水泥薄膜和松动石子,并充分浇水湿润和冲洗干净。浇筑混凝土时,在施工缝处先铺一层10~20mm厚的水泥砂浆(与混凝土配合比相同的水泥砂浆),然后再继续浇筑混凝土。新浇筑混凝土应仔细捣实,使新旧混凝土紧密结合。
在砌完一层墙后和浇筑该层构造柱混凝土前,应对独立墙体加稳定支撑。必须在该层构造柱混凝土浇筑完毕后,才能进行上一层施工。
模板安装施工过程的质量控制
模板的安装
模板与支架应有足够的承载能力、刚度和稳定性,能可靠地承受砼的重量、侧压力及施工荷载,这条强制性条文是模板安装的最基本要求,也是施工安全和施工质量必须的保证,主体必须采用定型钢模板和大模板。
模板的清理
模板上的灰浆应清除干净,用脱模剂涂刷均匀,但不得采用有影响结构性能或妨碍装修的隔离剂。
模板的拆除
模板过早的拆模,砼强度不够,容易造成结构沉降变形、开裂,甚至坍塌,所以一定要按照规范规定的强度要求进行拆模;
在楼面堆放的模板集中荷载不得超重。
梁、板的支模标准作法:
当梁底模板跨度4m时,应进行起拱,起拱高度为梁跨度的1/1000~3/1000,先主梁起拱,后次梁起拱,起拱线要顺直,不得有折线。梁高超过75cm时,应考虑采用对拉螺栓进行固定;
模板的位置、轴线、垂直度、高宽应符合设计要求。最好在支模时小半公分,一不违反规范规定要求,二又保证了砼的截面尺寸不超标,三又节约了砼材料。
梁、柱接头处应拼缝平整、边角顺直,如果梁柱接头处不赶模数要加小条模板的话,不能加在梁柱接头处,应加在梁的中部,避免出现梁柱梁接头处涨模和缩径质量通病。
现浇板的板缝,应采取粘贴海绵条的方法,避免砼出现漏浆质量通病。
打砼前梁内的垃圾用吸尘器清理干净,木模板应浇水湿润。
设置预先制作好的定位筋,控制框架柱的主筋间距;
现浇板的板缝,应采取粘贴2cm厚、5cm宽海绵条的方法,避免框架柱根部砼出现漏浆质量通病。
顶板支模的标准作法:
模板安装:应平整、不漏浆、不错台、不跑模。堵缝的海绵条、泡沫塑料不得突出模板面,模板的支架与基土接触应加设垫板,防止出现下沉现象。
板底标高的控制:主体施工完后,应在面层的墙面上弹出50或1m标高控制线,看图纸时,一定要搞清楚建筑标高和结构标高的尺寸,明确支模后板底的正确标高尺寸,我们在检查时,就可以根据50线来检查板底的标高是否正确。
板面的缝隙原来要求可以采用贴胶带,因为影响到装修问题,现在有些地区都已经取消了这个要求,可以采用夹海绵条的办法解决。
柱支模标准作法:
上、下层支架的立柱应对准,并铺设垫板,这条是规范规定,主要是有利于砼本身的重量和施工荷载的传递,也是保证施工安全和质量的有效措施;
柱角支模时应夹海绵条,避免边角出现漏浆、不直现象。
为了控制涨模质量通病的发生,框架柱支模的横竖加固带间距、对拉螺栓间距最好别超过50cm。对直径大于90cm的框架柱,应考虑增加对拉螺栓的数量。下图的加固间距就比较密,起到了预控作用。
剪力墙的支模标准作法:
剪力墙支模的横竖加固带间距、对拉螺栓间距最好也别超过50cm,避免出现涨模质量通病现象;
对拉螺栓的布置:间距排列应均匀、整齐、美观。螺栓孔外露部分要整齐、清晰;
螺栓孔洞的封堵:应密实平整、深浅一致,使用同批水泥堵孔,与墙面的颜色一致。
下面的墙与柱的结交处采用了定制的异性模板进行对接;
剪力墙在支模前,先在下部粘贴海绵条后,再扣模板,非常有效地控制了剪力墙下口出现跑浆现象。
现浇门窗洞口、阴角预制定型模板:使用木枋、木模板、阴角连接件加工定型模板。
对剪力墙容易出现的涨模、位移质量通病,应提前采取有效的控制措施,保证墙的位置正确,比如采用墙脚焊角钢的方法来固定,施工方法比较简单,可靠性大,如果采用定型的角模,效果会更好。
楼梯的支模标准作法:
最好采用定型模板进行支模,保证楼梯踏步的高宽尺寸一致,如下图的定型钢模、定型木模。
水、电、消防预留洞口的支模要求:
固定在模板上的预留洞口不得遗漏,位置、尺寸要准确,特别是现浇楼板,是不允许事后打洞切断钢筋的。
钢筋施工的质量标准作法
钢筋成型标准作法
成型钢筋的堆放及标识:成型后的钢筋应分类堆放,设标识牌,注明成型尺寸、直径、使用部位等,以免造成错用。
预制构件吊环:应采用光圆钢筋,严禁进行冷拉,埋入砼的深度不应小于30d。
钢筋代换时,必须通过设计单位,有核定单,这也是强制性条文要求的内容。
基础钢筋绑扎标准作法
底板采用双层钢筋网时,两层间应设置钢筋马凳,马凳应垫在下片钢筋网上,马凳每1m放置一个。
独立基础为双向受力筋时,底面短向的钢筋应放在长向钢筋上面。接头处应绑扎三点。
直接承受动力荷载的基础中,不宜采用焊接接头。因为高温会影响到钢材的材质,使原来的冲击韧性和延性遭到破坏,疲劳性能受到很大影响,不能适应动力荷载的周期变化,直接影响到结构安全,所以应当改用高强度螺栓连接,或根据情况采取其他的变通措施。
基础钢筋直径大于16mm时,应采用焊接接头,这是工艺标准中的要求。工艺标准中有的一些要求,是高于规范规定的。
基础底板采用钢筋马凳支撑上层钢筋,达到控制底板混凝土厚度的目的。
基础梁板钢筋绑扎的标准作法:
如果梁内有弯起钢筋, 接头离弯起点的距离,不应小于钢筋直径的10倍;
梁箍筋的开口处应相互错开。
剪力墙钢筋绑扎标准作法
剪力墙筋应逐点绑扎,双排筋之间绑扎应采用比墙体竖向钢筋大一型号的钢筋,制作梯形定位筋,纵横放置间距不大于60cm。
水平梯形筋制作:按照模具间距摆放梯形钢筋,用电弧焊点焊固定。
剪力墙水平分布筋起步筋位置:起步钢筋从5cm处开始绑扎第一根后,再按图纸间距绑扎。
也可采用F卡具,控制剪力墙两侧水平分布筋的宽度尺寸。
竖向分布筋可在同一高度搭接,搭接长度不能小于纵向受拉钢筋锚固长度的1.2倍。
剪力墙开洞时,应在洞口两侧配置边缘构件,洞口上下边缘宜配置构造纵向钢筋。
有防水要求的,钢板止水带要处理好。
柱钢筋绑扎标准作法
柱中钢筋直径大于25mm时,应在接头的两边各增加两个箍筋,间距5cm。
箍筋弯钩叠合处应沿柱子竖筋交错布置。
抗震地区的箍筋弯钩角度为135,弯钩平直部分的长度不小于箍筋直径的10倍。
柱主筋控制方法:放置预制定位箍筋,预防主筋容易产生位移的质量通病。
钢板止水带穿柱处理:局部断开做成开口箍筋进行绑扎。
纵向受力筋连接接头的位置宜避开梁端、柱端加密区,当无法避开时,应采用高质量的机械连接接头,接头面积百分率不应超过50%。
一、二级抗震等级框架柱的角柱应全加密箍筋,也就是每个箍筋的间距都是5cm。
构造柱箍筋的加密区要求:底层柱根加密区长度应取不小于该柱净高的1/3,当有钢性地面时,在地面上、下各500mm范围内应加密箍筋。
应该遵守的原则:如果图纸上的要求高于规范要求,按图纸要求施工;如果图纸上的要求低于规范要求,按规范要求施工。
框架梁的钢筋绑扎
受拉区如果是园钢绑扎接头的末端应做弯钩,螺纹钢可不做弯钩。
接头应错开,任何情况下,受压钢筋的绑扎搭接长度不应小于20cm,受拉钢筋的搭接长度不应小于30cm。
此梁是一个悬挑梁,主筋不在下部,而在上部,架立筋在下部,这是正确的,垫块也垫得比较规矩,但下面的箍筋绑扎是错误的,箍筋的开口应在梁下部交错布置。
