钢筋识图基础知识

一、钢筋常用级别

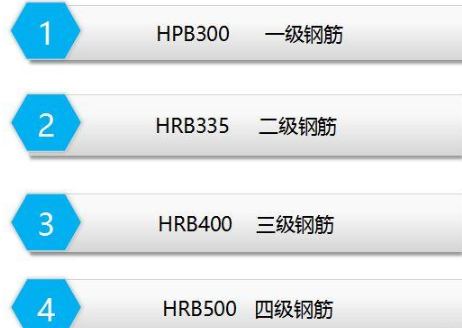

一级钢 热轧圆钢

二级-四级 热轧螺纹钢

RRB400也是三级钢, 热处理的三级钢

图纸里标明直径6的钢筋,按直径6.5的钢筋计算,钢筋只有直径6.5的钢筋,图纸还是按直径6表示,因为理论重量不一样。

钢筋算量的三项核心内容:

1、锚固长度(封头或收口)

2、连接方式

3、数量

锚固长度:指钢筋伸入砼支座的长度连接方式有:搭接、焊接和机械连接根数:(轴线长度-扣减值)/布筋间距+1

影响钢筋长度两大因素:

混凝土标号

抗震等级

在任何情况下,锚固长度不应小于200mm 抗震锚固长度laE,非抗震锚固长度la。

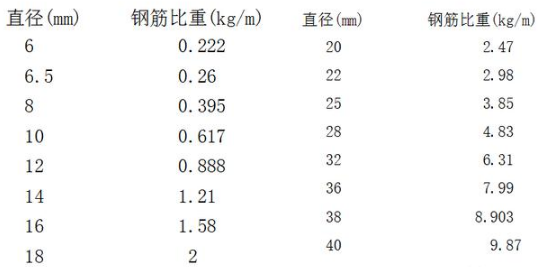

钢筋重量=钢筋设计长度钢筋根数钢筋理论重量

二、梁的平面注写

梁的平面注写包括集中标注与原位标注。

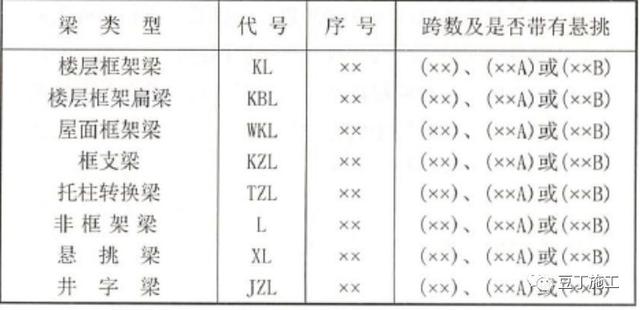

1、梁编号

注:(XXA)为一端悬挑, (XXB)为两端悬挑,悬挑不计入跨数

例:KL7(5A)表示第7号框架梁,有5跨。一端有悬挑

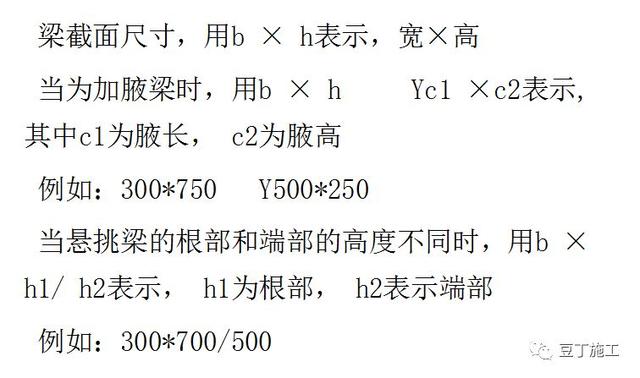

2、梁截面尺寸

3、梁箍筋

梁箍筋,包括钢筋级别、直径、加密区和非加密区及肢数。

例: 10@100/200(4),表示箍筋为Ⅰ级钢筋,直径10,加密区间距为100,非加密区的间距为200,箍筋为4肢箍。

4、梁上部通长筋或架力筋配置

(通长筋可为相同或不同直径的钢筋,采用搭接连接、机械连接、或对焊连接的方式)

当同排主筋中既有通长筋又有架力筋时,应用加号﹢ ,将通长筋和架力筋相连

例:222+(412),其中222为通长筋, 412为架力筋

5、梁侧面纵项构造筋或受扭钢筋的配置

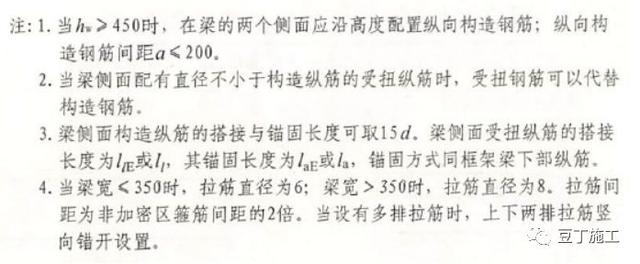

当梁腹板高度Hw450mm时,须配置纵向构造钢筋,该项注以大写字母G表示,注写设置在梁两个侧面的总配筋值,且对称配置

例: G412,表示梁的两侧共配置412的纵向构造钢筋,每侧各配置212 当梁侧面需配置受扭纵筋时,该项注以大写字母N表示,注写设置在梁两个侧面的总配筋值,且对称配置

例: N614,表示梁的两侧共配置614的纵向构造钢筋,每侧各配置314

6、原位标注

梁支座上部纵筋,含通长筋在内的所有纵筋

梁下部纵筋

附加箍筋或吊筋

用于集中标注不适合于某跨时标注的数值。

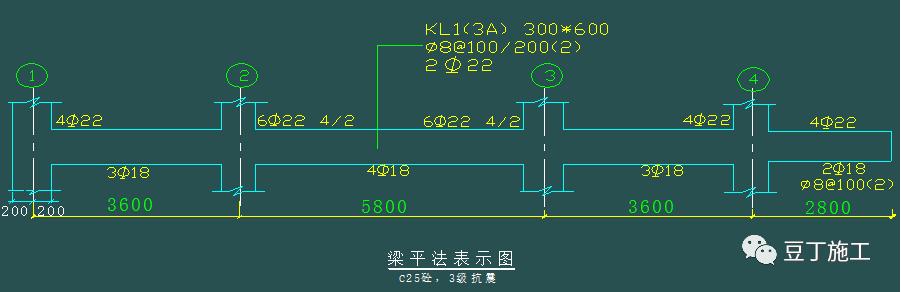

集中标注表示:框架梁KL1,3跨,一端有悬挑,截面为300*600;为I级钢筋,直径8,加密区间距为100,非加密区间距为200 ,均为两肢箍;上部通长筋为2根直径22的二级钢;

原位标注表示:支座1上部纵筋为4根直径22的二级钢,支座2两边上部纵筋为6根直径22的二级钢分两排,上一排为4根,下一排为2根;第一跨跨距3600,下部纵筋为3根直径18的二级钢,全部伸入支座,;第二跨跨距5800,下部纵筋为4根直径18的二级钢,全部伸入支座;以后类推。

LlE:纵向受拉钢筋抗震搭接长度(任何情况下不得小于300mm)

Lae:纵向受拉钢筋抗震锚固长度(任何情况下不得小于200mm)

Ln: 梁净跨; Hc: 柱截面沿框架方向的高度

一级抗震加密区=2Hb,二至四级=1.5Hb

三、柱

纵筋 角筋 截面b边中部筋和h边中部筋

箍筋 钢筋级别+直径+间距(加密和非加密)

1、柱箍筋

柱箍筋,包括钢筋级别、直径、加密区和非加密区及肢数

例: 10@100/250,表示箍筋为Ⅰ级钢筋,直径10,加密区间距为100,非加密区的间距为250。

当圆柱采用螺旋箍筋时,需在箍筋前L

例:L 10@100,表示采用螺旋箍筋, Ⅰ级钢筋,直径10,间距为100,沿柱全高加密。

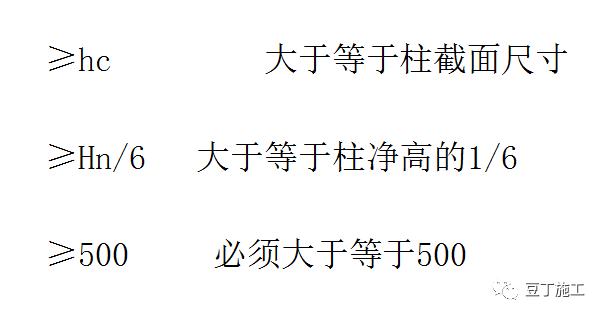

2、柱箍筋加密区范围

三个因素取大值

四、平法墙

剪力墙的钢筋有三个构件组成:墙柱、墙身、墙梁。

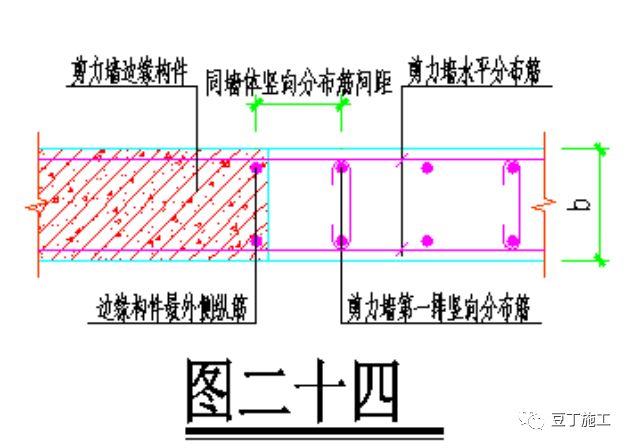

剪力墙身共有三种钢筋,水平钢筋、竖向钢筋和拉筋 。

对于分布钢筋网的排数规定

非抗震:当剪力墙厚度大于160时,应配置双排;

当其厚度不大于160时, 宜配置双排。

抗震: 当剪力墙厚度不大于400时,应配置双排; 当剪力墙厚度大于400,但不大于700时,应配三排;当剪力墙厚度大于700时,应配置四排;

1、剪力墙竖向分布筋第一排与边缘构件的间距详下图,水平筋起步50mm,如下图水平筋间距应该C12/14@100绑扎完成应该C12与C14间距100(做法见16g101-1第40页),边缘柱箍筋标注有相同的同此做法

2、剪力墙边缘柱处有箍筋还有附加箍筋时,起步筋、水平钢筋起步均为50mm。

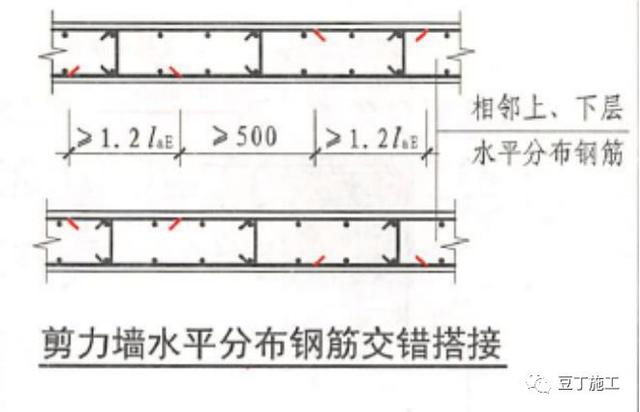

剪力墙50mm处应该是箍筋,箍筋与墙竖向钢筋搭接在底部加强层部位错开,其余部位可以全部落地搭接见16g101-1第73页,剪力墙水平筋、竖筋搭接长度均取1.2lae边缘钢筋搭接长度取1.4lae.

五、板集中标注

贯通纵筋按板块分为底筋(B)和 面筋(T)

轴网向心布置时,可分为X项贯通纵筋,Y项贯通纵筋

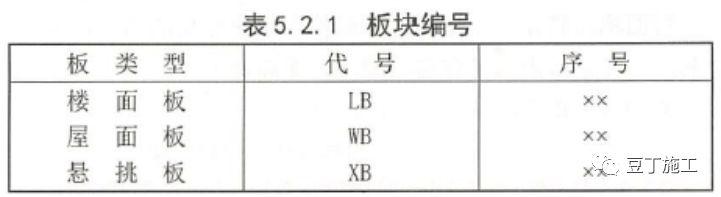

例如:设有一楼面为:LB5 h=110

B: X12@120; Y10@110;

表示5号楼面板,板厚110mm

板下部配置的贯通纵筋X向为12@120, Y向为10@110

板上部未配置贯通纵筋

当在延伸悬挑板YXB,或纯悬挑板XB的底筋配置有构造筋时,则X向以Xc打头, Y向以Yc打头

例如:设有一延伸悬挑板注写为:YXB2 h=150/100

B: XcYc8@200;

表示2号延伸悬挑板,板根部厚150mm,端部厚100mm ,配置构造底筋双向均为8@200

板负筋,就是楼板的负弯矩筋,是板面钢筋,一般不通长布置。位置在楼板与梁交接的地方,负弯矩筋跨梁布置。

温度筋,在温度收缩应力较大的现浇板区域内,钢筋间距宜取为150~200MM,并应在板的未配筋表面布置温度收缩钢筋(做法见总说明)

温度筋的长度=净跨-两侧负筋伸入板内的净长+2*搭接

板中分布筋是指与板底受力筋相交的钢筋。固定支座负筋的钢筋。分布筋一般不受力。

板的底部钢筋伸入支座长度5d(除特殊注明外,悬挑板的底筋伸入支座12d)

且应伸过支座中心线。

板筋起步取距梁边为1/2板筋间距。分布钢筋搭接长度150

六、需注意的问题

1、料单表示方式混乱、不规范、单位混乱,有用cm、mm,无间距等绑扎要求,搭接锚固长度及说明备注,下料长度伸长缩扣除不到位。以下为一个标准格式可供参考。

2、料表算量时墙体竖向钢筋与约束边缘钢筋可按墙体间距布筋(见总说明图24),搭接按16G101-1 73页一、二级抗震等级底部加强部位需错开500mm,其余均可全部落地绑扎,搭接均按1.2LaE计算,剪力墙拉钩长度偏长见下图,水平筋搭接均按1.2LaE计算,料表计算时注意扣减保护层,避免钢筋加工多,搭接长。边缘柱注意箍筋直径及配料箍筋,拉钩数量,避免浪费。

3、板料表配料时注意底筋长度W/2+25即可,不要加太长,上部负筋配料注意降板、通跨钢筋长度,按要求相应扣减长度,负筋长度合并尺寸需调整,分布筋注意规格及长度(现料表均偏差大)。

4、现场钢筋加工注意直条钢筋应做到长料长用,短料短用,长短搭配的原则,先加工长料再加工短料,(最后剩短料与1m以上短料用闪光对焊重新利用),箍筋及拉钩应按料表总合计数量统一扣减,避免剩料,加工钢筋必须量钢筋正长,调整轴大小,避免钢筋加工角度大,绑扎剩余钢筋及时回收到后台重新调整加工利用,捆盘圆的A6钢筋可以加工成线管上钢筋附加网片绑扎利用。对于前期剩余部分短拉钩统一协调到后期楼栋能用的用掉

5、钢筋现场绑扎要按图纸规范要求,钢筋规格间距、锚固长度、搭接长度、保护层等要严格制作,避免绑扎不到位后加筋,浇筑砼时注意甩筋位置正确、钢筋不移位,绑扎完后工完场请并及时在后台加工调整或扣减加工,发现料表或加工出现问题及时改正。

钢筋识图,识图基础知识
