施工日记填写要求
1、施工日记记录时间应从发出开工报告之日起至收到竣工验收证明书之日止;
2、施工日记应逐日填写记录,不得中断;
3、填写时一律使用签字笔,笔迹应清楚;
4、施工日记应及时填写,内容应齐全,不得有空白项,对所记录的当天不能解决的问题要有追踪,可闭合。

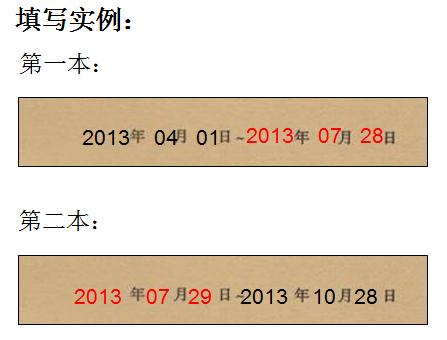

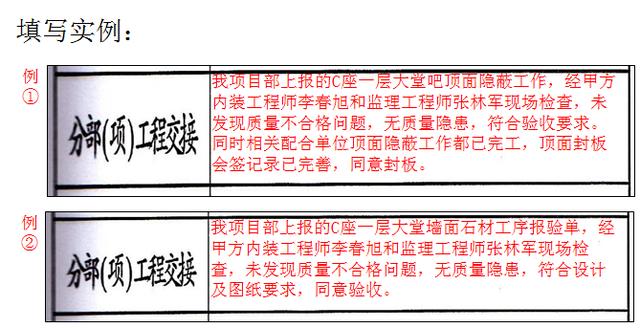

一个完整的建筑工程,施工日记填写不止一本,需注意日期填写的连贯性。 填写实例:

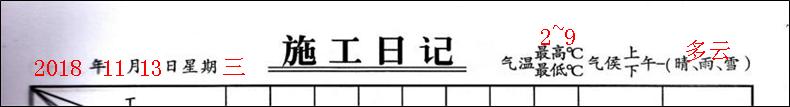

1、日期及气候
如实填写当日的日期、气候及温度;
需特别关注油漆涂刷、瓦工湿作业等对温度、气候有要求的工种。

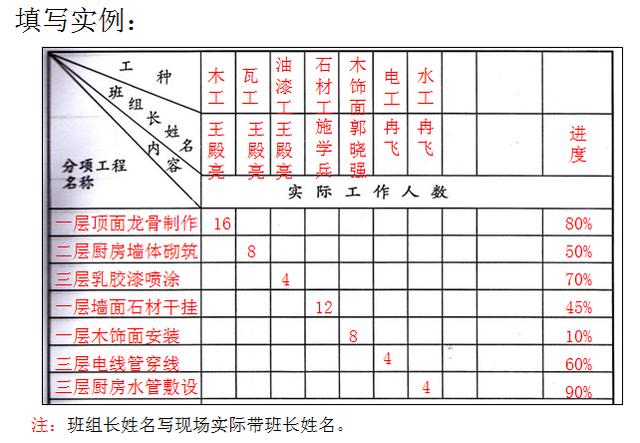

2、分项工程
如实填写当日进行建筑施工的工种及班组长姓名,进行施工的分项工程名称、实际的施工人数及分项工程的建筑进度情况。

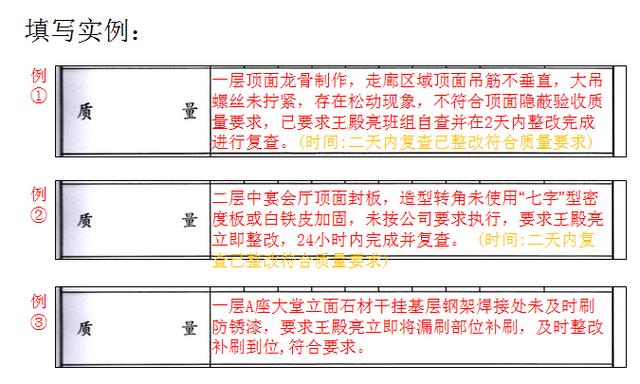

3、质量

如实填写当日施工质量检查的情况,什么部位存在什么质量问题(要量化)、如何解决、整改责任人及要求解决的期限(和产品检验跟踪表一致)。

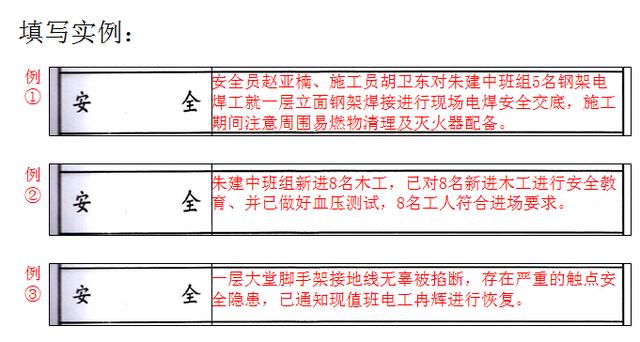

4、安全
如实填写当日的安全检查情况,发生的安全事故及处理措施,存在安全隐患及整改措施,建筑施工机具、电箱的安全检查情况,施工工人安全交底及安全教育情况,特殊工种的证件备存情况。

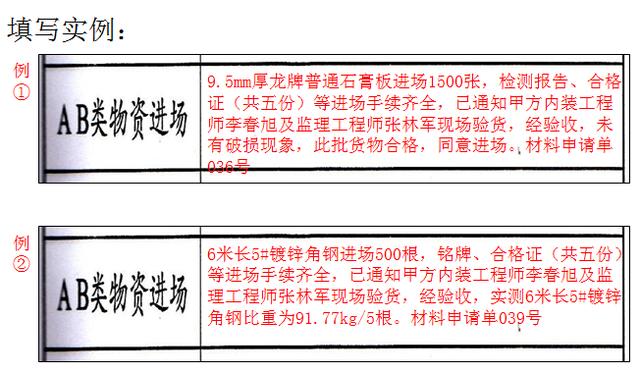

5、物资进场
如实填写当日物资进场的情况,进场材料的数量及质量验收情况(包括包装、观感、合格证及检测报告),材料申请单的编号及简要内容。
6、分部(项)工程交接
工序交接:工序交接的具体部位,参与交接的人员,交接检查的情况及交接的结果,交接单的编号。
隐蔽报验:隐蔽的建筑楼层、轴线等具体部位,参与验收的人员,提出的整改要求及验收的结论。
工序报验:检查验收的建筑楼层、轴线等,参与验收的人员,提出的整改要求及验收的结论。
技术交底:交底的内容及对象,要反映对新增加工人的交底情况。
7、停工情况

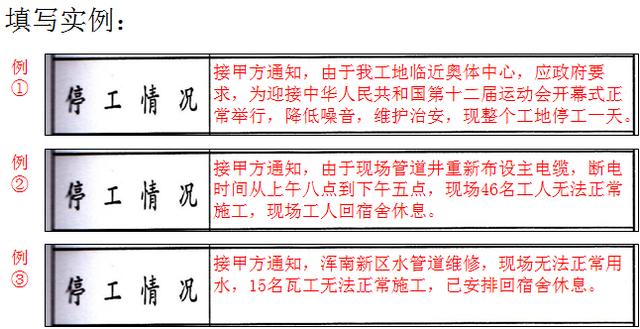

如实记录停工的原因(停电、停水、业主通知或其他),停工的具体时间,施工工人的窝工及材料的报废情况。
8、文明施工

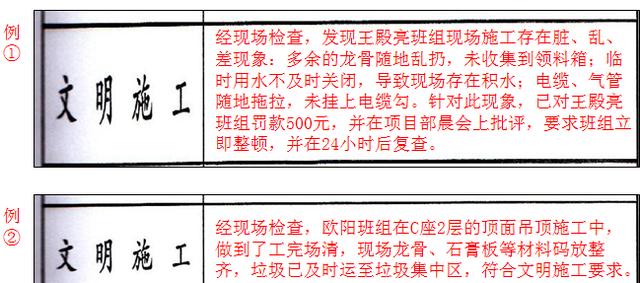

如实记录当日的文明施工检查情况,文明施工标牌的挂贴情况,施工现场清洁卫生、噪音、灰尘、材料码放的情况及整改措施,临时宿舍的清洁检查情况,文明施工的检查奖罚情况。

9、加班情况
如实填写各施工班组当日的加班施工部位及内容、施工人数及加班时间,特殊情况需注明加班原因。
10、备注

会议情况:会议时间、内容、参与人员、决议及上次会议内容决定的事情的落实情况;

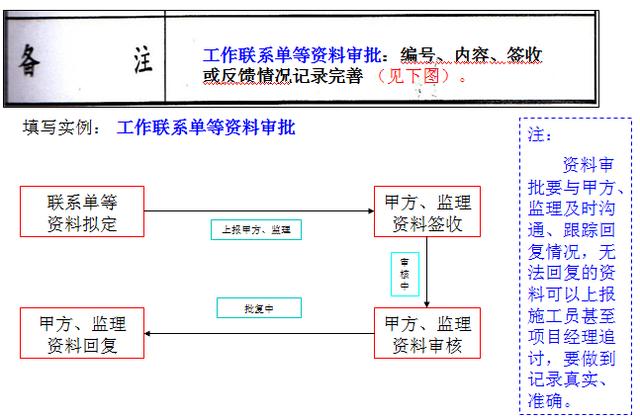

工作联系单:编号、内容、签收或反馈情况;
存在问题跟踪情况:建筑工程质量、安全、文明施工的问题整改进度情况;
关键过程:防水、大面积石膏板吊顶等施工情况;
特殊工艺:人、材、机的控制情况及质量监测记录等;
50/80过程控制记录及产品化施工情况。
