基础施工难吗柱下独立基础施工详细解读!

一、什么是柱下独立基础:

当建筑物上部结构采用框架结构或单层排架结构承重时,基础常采用方形、圆柱形和多边形等形式的独立式基础,这类基础称为独立式基础,也称单独基础。独立基础分三种:阶形基础、坡形基础、杯形基础。柱下独立基础通俗地想象一下,柱子很细,插在土里会扎进去;但是把底面做得很大,就不容易扎进土里对不对。 柱下独立基础就是差不多的原理,给相对较细的柱子下面做一个大一些的混凝土墩,里面布置钢筋,每个柱子下面做一个。这就是独立基础。

二、施工顺序:

清理基坑及抄平混凝土垫层基础放线钢筋绑扎相关专业施工清理支模板清理混凝土搅拌混凝土浇筑混凝土振捣混凝土找平混凝土养护模板拆除

三、施工方法:

1、清理基坑及抄平:清理基坑是清除表层浮土及扰动土,不留积水。抄平是为了使基础底面标高符合设计要求,施工基础前应在基面上定出基础底面标高。

2、垫层施工:地基验槽完成后,应立即进行垫层混凝土施工,在基面上浇筑C10的细石混凝土垫层,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土。垫层施工为了保护基础的钢筋。

3、定位放线:用全站仪将所有独立基础的中心线,控制线全部放出来。

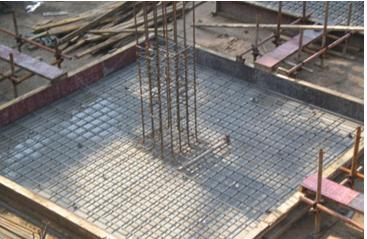

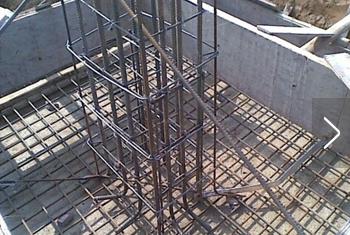

4、钢筋绑扎 :垫层浇灌完成后,混凝土达到1.2MPa后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成45绑扎,连接点处必须全部绑扎,距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝浇完后,必须进行更换。 钢筋绑扎好后底面及侧面搁置保护层塑料垫块,厚度为设计保护层厚度,垫块间距不得大于100mm(视设计钢筋直径确定),以防出现露筋的质量通病。 注意对钢筋的成品保护,不得任意碰撞钢筋,造成钢筋移位。

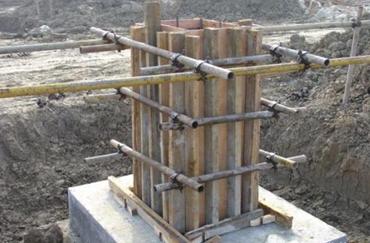

5、模板:钢筋绑扎及相关专业施工完成后立即进行模板安装,模板采用小钢模或木模,利用架子管或木方加固。锥形基础坡度<30时,采用斜模板支护,利用螺栓与底板钢筋拉紧,防止上浮.模板上部设透气及振捣孔,坡度30时,利用钢丝网(间距30cm)防止混凝土下坠,上口设井字木控制钢筋位置。不得用重物冲击模板,不准在吊帮的模板上搭设脚手架,保证模板的牢固和严密。

6、清理:清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞。

7、混凝土浇筑 :混凝土应分层连续进行,问歇时间不超过混凝土初凝时间,一般不超过2h,为保证钢筋位置正确,先浇一层5~10cm厚混凝土固定钢筋。台阶型基础每一台阶高度整体浇捣,每浇完一台阶停顿0.5h待其下沉,再浇上一层。分层下料,每层厚度为振动棒的有效振动长度。防止由于下料过厚、振捣不实或漏振、吊帮的根部砂浆涌出等原因造成蜂窝、麻面或孔洞。

8、混凝土振捣:采用插入式振捣器,插人的间距不大于振捣器作用部分长度的1.25倍。上层振捣棒插人下层3~5cm。尽量避免碰撞预埋件、预埋螺栓,防止预埋件移位。

9、混凝土找平:混凝土浇筑后,表面比较大的混凝土,使用平板振捣器振一遍,然后用刮杆刮平,再用木抹子搓平。收面前必须校核混凝土表面标高,不符合要求处立即整改。

10、 混凝土养护 :已浇筑完的混凝土,应在12h左右覆盖和浇水。一般常温养护不得少于7d,特种混凝土养护不得少于14d。养护设专人检查落实,防止由于养护不及时,造成混凝土表面裂缝。

11、模板拆除 :侧面模板在混凝土强度能保证其棱角不因拆模板而受损坏时方可拆模,拆模前设专人检查混凝土强度,拆除时采用撬棍从一侧顺序拆除,不得采用大锤砸或撬棍乱撬,以免造成混凝土棱角破坏。

四、注意事项:

(1)浇筑台阶式基础,施工时应注意防止上下台阶交接处混凝土出现脱空和蜂窝(即吊脚和烂脖子)现象,预防措施是:待第一台阶浇筑完毕后稍停0.5~1h,待下部沉实,再浇上一台阶。

(2)浇筑杯形基础应注意杯底标高和杯口模的位置,防止杯口模上浮和倾斜。浇筑时,先将杯口底混凝土振实并稍停片刻,待其沉实,再对称均衡浇筑杯口模四周混凝土。

(3)浇筑锥形基础,如斜坡较平坦时可不支模,但应注意斜坡部位及边角部位混凝土的捣固密实,振实完后,再用人工将斜坡表面修正、拍平、拍实。

(4)基础混凝土浇筑如基坑地下水位较高,应采取降低地下水措施,直到基坑回填土完成方可停止降水,以防浸泡地基,造成基础不均匀沉降或倾斜、裂缝。

(5)基础拆模后应及时回填土,回填时要在相对的两侧或四周同时均匀进行,分层夯实,以保护基础并有利于进行下一道工序作业。
