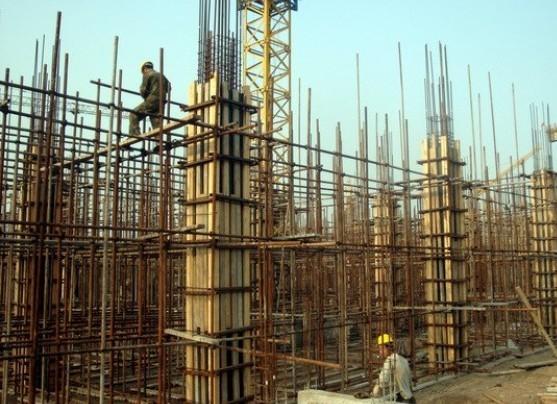

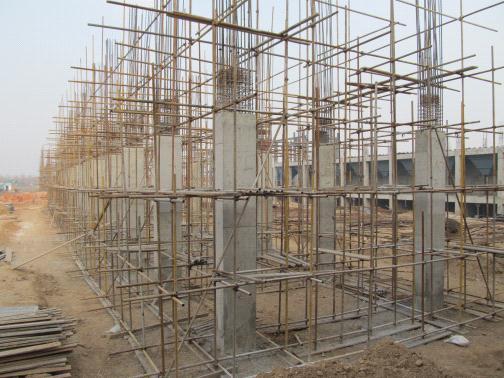

一、工艺流程:
钢筋绑扎工艺流程:
核对钢筋半成品钢筋绑扎垫好砂浆垫块。
模板安装工艺流程:确定组装模板方案组装模板模板预检。
砼浇筑工艺流程:搅拌砼浇筑振捣养护。
二.施工方法:
1.钢筋安装:
1)按图纸要求间距,计算好每根柱箍数量,先将箍筋都套在下层伸

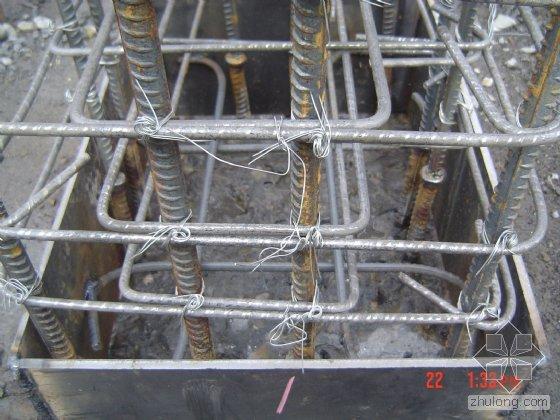

出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扎扣不小于三个,绑扣要向里。
2)在立好的柱子钢筋上用粉笔划出箍筋的间距,然后将套好的箍筋往上移动,由上往下宜采用缠扣绑扎。箍筋与主筋垂直,箍筋转角与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花式交错绑扎,箍筋的接头(即弯钩叠合处)应沿柱子竖向交错布臵。
3)柱筋保护层:柱筋上用一批固定半径的塑料圈固定在箍筋上以用来当做垫块,间距一般600~800左右,以保证保护层厚度的正确。
4)钢筋竖向采用直螺纹连接。
2.安拆模板:
1).模板预检:模板安装后,应对断面尺寸、标高、连杆支撑等进行预检,均应符合设计图纸和质量标准的要求。
2).模板安装:设置好柱子模板定位基准点:柱子模板定位基准点采用12钢筋头,在柱子四边离地5~8cm处电焊于柱子钢筋上,12钢筋头的外口即为柱子边线,从而保证钢筋与模板位置的准确(电焊时注意不得烧伤主筋)。由于柱截面较大必须设对拉螺栓,对拉螺栓加固架的间距为500~600mm,并且两个方向上的对拉螺栓加固架必须错开250~300mm,以防止两个方向上的对拉螺栓加固架互相影响。 对于框架柱模板除采用木工棚加工成型木模散拼散拆外,方柱子围檩将采用钢管箍,其竖向间距为500mm,最下一道中心线距离地坪200mm;对于框架梁节点将配置定型模板,以此来保证框架柱的截面尺寸正确无误及细部节点外表面平整美观。
3).接缝处理:模板的渗漏常会引起柱面起砂现象,本工程拟采用在模板拼缝间用密封泡沫粘条嵌实,填补接缝处的空隙,以杜绝漏浆现象的产生,使拆模后的混凝土柱浆体饱满。在结构工程施工时,柱子根部经常会出现烂根、露石和接槎等现象,这主要是由于柱根基层(模板座脚)高低不平,模板根部有缝隙,从而造成漏浆。故应增加柱体模板底部的密封性,有效防止柱体根部烂根、露石。柱体上口与梁体交接处也常引起漏浆,本工程拟采用在柱子上口部位分隔条(凹槽),起到防止梁体模板下口与柱体大模间接缝漏浆的作用。
4).模板拆除:拆模板侧模时的砼强度以能保证拆除时砼表面不粘模,不掉角,其强度>1.2Mpa为准。拆模时不得用撬棒重锤硬击,拆除后模板应按规定及施工顺序清理,运送至指定位置堆放,堆放时应平放,如须竖放,应有可靠的安全措施。不发生拖掷、撞击、脚踩、填衬等损坏模板的行为。
3.混凝土工程
1)采用商品砼。砼的质量及浇捣质量将直接影响工程的质量。砼的供应必须跟上施工进度,随叫随到,保证质量。
2)砼浇捣
a柱子砼浇捣,用泵车布料。
b浇筑方法:每根柱子浇捣采用4根振动棒,在浇灌砼前先放入柱子底部,待砼浇捣时对角两根振动棒开始振捣,前面两根振动棒完成工作,另外两根振动棒开始工作慢慢往上提升完成浇捣任务。
c在浇捣砼的过程中,应由专人(管理人员)在施工面上统一指挥制定好各砼车的速度,合理进行供料控制,要适当增加振捣次数,以防下皮砼超过终凝时间。
d、每台砼车的浇捣区要求以5~6人为一组四台振捣器,随着砼浇筑工作向前推进,以确保的密度,操作时要分清振捣范围,采用插入式振捣器分层振捣,由于本工程的柱断面较大对振动棒的要求较高(特别是芯砼部分),故此振捣时要详细交底,并派有经验的专人指挥,在振捣柱砼时,要由有经验的技术工在下面配合敲击模板,以确保砼的密度,振动器插入砼深度应是插入下一皮砼5cm左右,以保证上下层砼的密实度。浇捣时要有管理人员和专职人员在作业面指挥和监控。
3)砼浇筑时应注意的重点
a、在浇筑工序中,应控制砼的均匀性和密实性,在浇筑过程中如发现砼拌和物的均匀性和稠度发生较大变化应及时处理。
b、浇筑砼时应注意防止砼的分层离析,砼浇筑时,其自由倾落高度一般不宜超过2m,在竖向结构中浇筑砼的高度不得超过3m,否则应采用串筒、斜槽、溜管等下料。
c、浇筑砼时应经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发现有变形、移位时应立即停止浇筑,并应在已浇的砼凝结前修整完好。
d、砼在浇筑及静臵过程中应采取措施防止产生裂缝,由于砼的沉降及干缩产生的非结构性的表面裂缝应在砼终凝前予以修整。在浇筑与柱和墙连成整体的梁和板时应在柱和墙浇筑完毕后停歇1~1.5h,使砼获得初步沉实后再继续浇筑,以防止接缝处出现裂缝。
