1、工程案例
该技术成功地应用到XXX学校迁建项目 2#、3#、4#训练馆与食堂框架柱采用定型塑钢圆柱模板进行施工,模板展开面积共计 16018 ㎡,与传统散拼木模板相比,2#、3#、4#训练馆工期各提前 5d,食堂工期提前 7d,节约成本 497652.2 元,工程进度满足业主要求,钢筋混凝土观感质量显著提高,受到濮阳市质量监督站及建设单位的好评。
2、工艺流程
弹模板位置线和控制线沿模板外皮线粘贴海绵条安装第一节第一片模板安装第一节第二片模板安装第二节第一片模板安装第二节第二片模板安装至柱顶标高安装圆形钢箍卡件安装背楞安装柱箍安装支撑模板矫正加固验收合格后进行下道工序

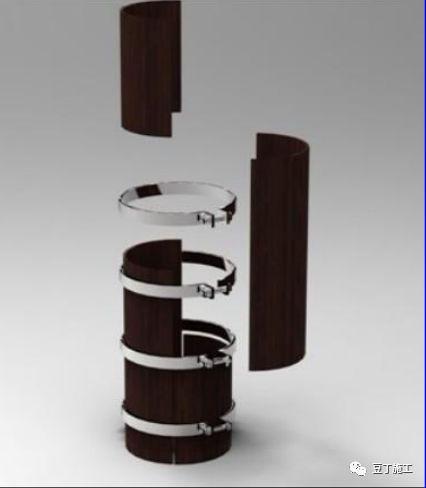

模板安装工艺图

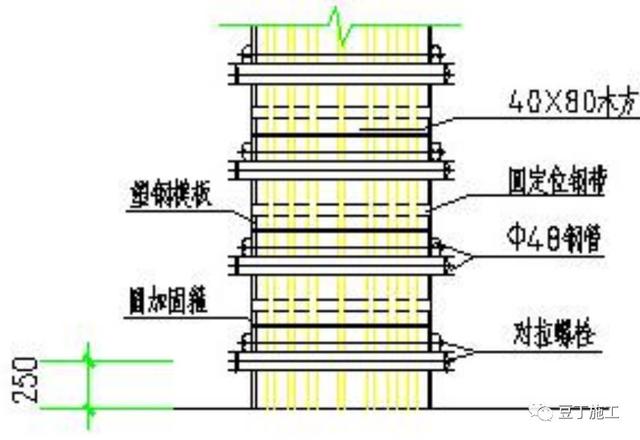

框架柱模板加固示意图
3、操作要点
1)弹线
按照设计位置弹轴线、柱模位置线、柱模控制线。检查柱的立面钢筋是否在框架柱的边线及其保护层内,并修正后焊上定位筋,清除杂物。
2)压条
沿柱模外边线位置粘贴 50mm 宽 20mm 厚的海绵条,柱模外边压海绵条防止根部漏浆。
3)模板安装

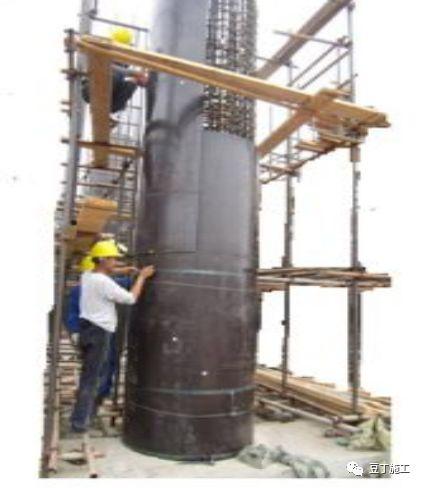

先将柱子第一节两半圆形模板就位组拼好,然后校正框架柱的垂直度,安装圆形柱箍,依次安第二节模板直至安装至设计标高。
4)安装柱箍
距柱根 50mm 安装第一道固定钢带,以上按每 450mm 设置固定钢带,模板水平接缝位置增设一道固定钢带。
5)模板加固
固定钢带安装好后对模板进行垂直定位及加固,在塑钢圆柱模板四周垂直加设 40mm80mm 的木方,木方间距 100mm,并设钢箍固定木方,钢箍间距500mm。
先两端后中间的顺序进行,第一道加固钢管必须设置在地面上不超过250mm 处,用螺杆或扣件锁好并连接在内支撑架上,再用第二道双排钢管对拉螺栓在顶部靠近梁底处加固,并用斜撑校正连接在顶板支撑架上,然后用双排钢管对拉螺栓在框架柱中间处与支撑架连接,再依次从下至上加固,间距不超过450mm。连接的斜撑和支撑架要稳固,安装拉杆或斜撑。为保持系统整体稳定,支柱和支撑面要有足够受压面积支拉牢固到位防止变形,柱模角处扣件尽可能全扣。
6)矫正
安装斜撑,斜撑与楼板预埋件锁紧,吊通线矫正模板,固定模板。通排柱时,先边柱后中间柱,拉通线校正中间各柱。
对框架柱模板的轴线位移、垂直偏差、对角线、扭向等全面校正,校正好框架柱先用双排钢管固定框架柱脚,然后固定梁下柱头,再按照模板设计间距为450mm 一道进行加固,所有框架柱加固钢管必须与内支撑架体进行连接,且连接不少于 3 道,框架柱加固的斜支撑必须与内支撑系统连接。
模板安装完毕应校对模板的尺寸、标高、水平度和立柱的结合牢固程度,做一次全面检查,如有超出规范许可范围,及时纠正。
7)清理
将柱模板内清理干净,封闭清扫口,办理柱模板预检单,验收合格后转下道工序施工。
