T梁预制施工方案详细解读

一、施工流程

预制梁移梁存梁吊运梁喂梁架梁

二、T梁的预制

1、模板

(1)模板的制作

预制梁的模板虽是施工过程中的临时结构,但却十分的重要,他不仅控制梁体尺寸的精度,而且对工程的质量等有直接影响。为保证桥梁施工的可靠性,模板要满足以下要求:

a、具有必须的强度、刚度和稳定性、能可靠的承受施工过程中可能产生的各项荷载,保证结构的设计形状,尺寸和模板各部件之间相互位置的准确性。

b. 模板板面光滑平整,接缝严密,确保混凝土在强烈振动下不漏浆;

c.便于制作,装拆容易、施工操作方便,保证安全;

(2) 模板的安装

模板的安装与钢筋的工作配合进行,妨碍钢筋绑扎的模板待钢筋安装完毕后安设;模板安装后先临时固定,用纵横轴线校正模板位置,用线锤校正模板垂直度。模板立好后检查保护层厚度和钢筋垫块是否符合要求,如有不当立即纠正。模板之间的接缝在拼装时用吹塑纸或海绵衬垫,拼好后的模板缝隙用腻子进行嵌批。 模板在第一次使用前一定要涂足隔离油或脱模剂,但不得玷污钢筋和成型后的砼表面,以后每次使用前要铲除残剩于模板上的砼,并涂隔离剂或脱模剂,同样不得玷污钢筋和成型后的砼表面。 模板安装完成后要组织验收,当监理认可后方可进入下道工序。

(3)模板拆除与维修保养

拆除模板时应在砼强度能保证砼表面及棱角不致因拆模而受损坏时方可拆除,一般在砼抗压强度达到2.5MPa后方可拆除侧模。模板拆除后,特别要注意对成品砼的保护。 拆模时不允许用猛力敲打或强扭等粗暴的方法进行,拆卸下的模板妥善保存。 对于重复使用的模板,拆下来后及时清除灰浆污垢,维修整理、妥善存放、以利周转使用。堆放时应选在不易被他物碰撞的地方,并加盖防晒防雨材料,以防变形。对不可再使用的材料,则立即清除出场,以满足文明施工要求。模板拆下后,应仔细检查其平整度与边框损坏情况,一旦出现模板有扭曲不平整及损坏情况时,要对其损坏程度进行评估并作出相应的决定。

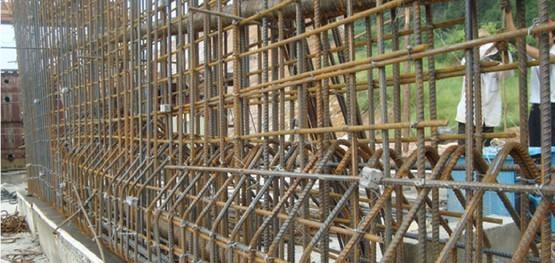

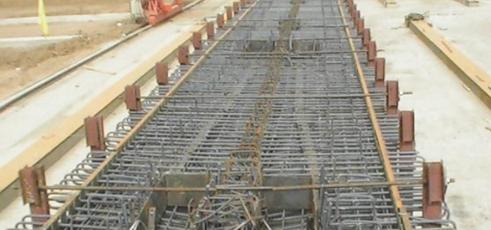

2、钢筋加工及安装

(1) 钢筋的材质除附质保书外,并按规范规定作现场试验。

(2)当非预应力钢筋与预应力钢束位置相矛盾时,应首先保证预应力钢束位置正确,非预应力钢筋位置作适当调整。

(3) T梁顶部、底部预埋件,做到按图施工,加强复核,防止遗漏。

3、预应力砼浇注前的注意事项及砼浇注前的准备工作:

(1)配制高强度等级的砼应选择级配优良的配合比,在构件截面尺寸和配筋允许下,尽量采用大粒径骨料、强度高的骨料;含砂率不超过0.4;水泥用量不宜超过500kg/m3,水灰比不超过0.45;采用低塑性砼,坍落度不大于10~12cm,以减少因徐变和收缩引起的预应力损失;

(2)在拌和料中可适当的掺入减水剂,以达到易于浇注、早强、节约水泥的目的,掺入量由试验确定。拌和料不得掺入氯化钙、氯化钠等氯盐及引气剂。水、水泥、减水剂用量应准确到1%,骨料用量准确到2%;

(3)预应力砼所用的一切材料,必须全面检查,各项指标均应合格;

(4)为保证预留孔道的准确,端模板应与侧模和底模紧密贴合,并与孔道轴线垂直;当钢筋与预应力管道相碰时,钢筋可适当避让;

(5)梁内预埋件位置要准确,特别是锚垫板应与端模板紧密贴合,不得平移或转动;

(6)考虑到施加预应力后砼会压缩,所以梁的底模铺设时适当加长1/1000L;

(7)垫板处的加固钢筋网尺寸和位置,后张制孔器的外径和位置应符合设计要求,并需牢牢固定;

(8)混凝土供应确保连续性,为此事先需由项目部向混凝土搅拌站签订合同,提出供应计划,内容包括:日期、时间、连续供应量以及混凝土的强度、粗骨料粒径、坍落度等技术数据和水泥品种、外加剂(如缓凝剂等),同时先由搅拌站派人到工地现场了解施工准备,停泵车位置,混凝土输送车进出场线路、路程、车行时间以及安排车辆,保证按时供应到位。

(9)商品混凝土的泵送配合比由搅拌站根据技术数据自行设计,并经监理工程师同意后,方可采用。在工地由项目部随车取样,测定混凝土坍落度。制作混凝土抗压试块并及时向搅拌站收回技术资料。

4、波纹管安装:

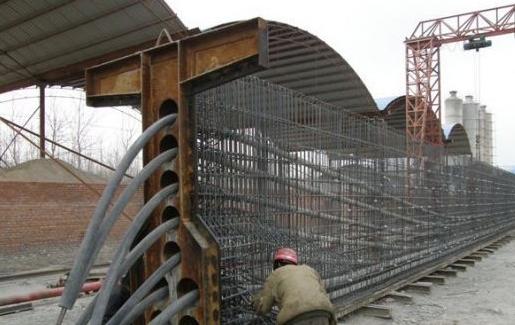

(1)T梁的钢绞线束预留孔道采用波纹管,波纹管应与钢绞线束配套,预留工作长度,并具有一定的强度。

(2)波纹管在安装前要逐根进行外观检查并做U形满水检漏。

(3)波纹管严格按设计规定的孔道坐标设置,防止浇注混凝土时上浮,固定波纹管的井字型定位钢筋与梁体钢筋焊牢,管道每隔80~100cm与定位筋绑扎,圆弧部分密布些,特别是拐点处要保证定位准确、形状圆滑、线性顺畅;锚垫板附近适当加密。

(4)管节连接要平顺、牢固,所有接头用封箱带包裹15cm左右,并沿长度方向用两层胶布在接口处缠不小于5cm长度。确保管道接头不漏浆。波纹管插入锚垫板喇叭口的长度不得大于喇叭口直线段长度。

(5)在钢绞线穿束前,用高压泵冲洗孔道,清除内的污物。

5、预应力钢绞线加工及安装

(1)钢绞线到现场查验出厂合格证,认真检查钢绞线的外观质量,如发现钢绞线面锈蚀或带有降低钢绞线与混凝土粘结力的润滑剂、油渍等物及时清除,锈蚀严重或有裂纹缺陷的钢绞线予以剔除。

(2) 预应力钢绞线应符合GB/T5224-1995标准的低松弛高强度钢绞线的有关技术标准的规定,公称直径为ф15.20mm,公称面积139mm2,其标准强度1860Mpa,松弛率为3.5%,弹性摸量E=1.9105Mpa.

(3)做到每批钢绞线都按规范规定的项目进行物理力学的试验(每批超过3盘,则仅取3盘,如少于3盘,则逐盘检验)如其中某项试验结果不能满足标准要求,则取双倍数量的试样进行复试,如仍有指标不合格,则整批钢绞线不能使用。每批钢绞线重量应不大于60吨。

(4)钢绞线运抵工地后应采取防锈措施,钢绞线的下料只能使用切割机切割,不得使用电弧或氧乙炔切割。

(5)用切割机将钢绞线按设计长度(包括两端工作长度)切割下料。穿束处用黑胶布包裹。然后进行穿束。穿束时要防止用力过猛而损伤预留孔道内的波纹管。

(6)短束用人工穿束。当穿束长度超过一定长度,人工穿束无法进行时,可采用卷扬机穿束。

(7)严禁钢绞线作电焊机导线用,且钢绞线的位置应远离电焊地区。

(8)穿束前还必须对锚垫板及灌浆螺孔进行清理,如发现螺孔堵塞或波纹管损坏,应及时加以解决。

(9)在砼浇筑完成达到可张拉的强度后,开始进行穿钢束,在每根钢束上编号,保证钢束的整齐,不缠绕,并预留一定的张拉长度;

6、预应力砼的浇注

预应力砼浇注工艺直接影响到混凝土的密实度,而密实度与混凝土强度和耐

久性有关。混凝土的浇注质量主要从两方面控制,一是浇注方法;二是良好的振捣,两方面互为影响。

混凝土的浇注应一气呵成,连续浇筑;采用纵向分段、水平分层浇注的方法

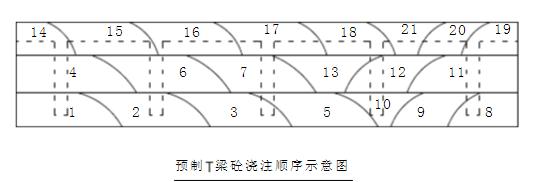

进行施工;(见下图)

(1)砼浇注方向是从梁的一端循序渐进至另一端,在将近另一端时,为避免梁端砼产生蜂窝等不密实等现象,应改从另一端向相反方向投料施工,在距该段4-5m处合拢;并在侧模配以附着式振捣器加强振捣。

(2)分层下料、振捣,每层厚度不宜超过30cm,上下层浇注时间相隔不宜超过1.5小时,上层砼必须在下层砼振捣密实后方能浇注,以保证砼有良好的密实度;

(3)分段长度宜取4-6m,分段浇筑时必须在前一段砼初凝前开始浇筑下段砼,以保证砼的连续性。砼浇筑进行中不得随意中断,因故必须中断时,间歇最长时间应按所用水泥凝结时间、砼的水灰比及砼硬化条件确定。

(4)预应力砼梁的马蹄部分钢筋较密,为保证质量,先浇注马蹄部分,后浇腹板。配备部分小直径(如2.5cm)的插入式振捣棒,用于腹板波纹管及钢筋密集处,入模的混凝土及时振捣,但须注意不得冲撞波纹管及钢筋,不得漏振,但也不要振动过度引起混凝土离析。其横隔梁的砼与腹板同时浇筑,浇筑时应分段分层,平行作业。

(5)为避免腹、翼板交界处因腹板混凝土沉落而造成纵向裂纹,可在腹板砼浇筑完后略停一段时间,使腹板砼能充分沉落,然后再浇筑翼缘板。但必须保证再腹板砼初凝前将翼板砼浇筑完成,并及时整平、收浆。

(6)在混凝土浇捣过程中,派专人检查模板及钢筋,一旦发现有模板漏浆走动、钢筋松动、变形、垫块脱落等现象及时调整。应随时检查与校正支座钢板、端部锚固板等的位置;

(7)为防止制孔器接头脱节,造成孔道堵塞、位移、弯曲或出现局部凹陷等事故,振动棒不得触击制孔器等;

(8)尽量减少每次混凝土的浇注时间,必要时采用两台泵车同时浇注,确保在最先浇注的混凝土初凝之前完成本次砼浇注。

(9)及时制作混凝土试件,混凝土浇筑完毕后,认真做好养护工作。

7、张拉

(1) 当混凝土构件达到设计要求的张拉龄期 强度,开具张拉通知单,并经监理工程师或有关质检部门同意后,才能进行张拉作业。

(2) 张拉前检查千斤顶与油泵运转是否正常,各油管接头有否泄露现象,油泵安置在可靠的地方,各油管应防止过度弯折。

(3)正式张拉之前在千斤顶的正面设置挡板,防止张拉机具或钢绞线弹出伤人。

(4)张拉控制力严格按设计图纸提供的数据并根据张拉标定报告进行控制。

(5)钢绞线束张拉顺序严格按设计图纸要求进行。

(6)张拉时应使用千斤顶的张拉作用线,预应力钢绞线的轴线、孔道轴线重合。

(7) 张拉采用对称两端张拉。张拉力和引伸量实行双控,张拉时应量测各级荷载下的伸长度读数,以便测定各钢束引伸量。

T梁预制,施工方案
