一、 柱模板
(一)施工工艺流程:
施工准备弹柱边线及控制线刷凿混凝土表面浮浆柱钢筋绑扎焊接模板下口限位钢筋安装柱模板安装柱箍校正垂直度柱模板验收
1、施工准备
(1)模板施工方案及配模计划齐全,并进行交底;模板按照放样尺寸制作;拼接相邻两模板表面高低差控制在2mm 以内,
(2)使用材料必须满足方案及规范要求,模板应涂刷脱模剂,编号分类堆放,二次周转使用前必须清理干净;
(3)使用机具准备到位。
2、弹柱边线及控制线
工艺说明
(1) 按图纸要求弹出横竖向轴线、柱子边线及控制线;
(2) 柱轴线部位可采用红色边长50mm 的△标记,并标记轴线二字;
(3) 柱边线采用墨线沿设计柱边位置弹出框线;边框线宜两端各延长不少于20cm,备做吊线检查使用;
(4)柱边线向外偏移500mm 处用墨线平行于柱边线弹柱控制线。
3、剔凿混凝土表面浮浆
工艺说明
(1) 柱根凿毛,首先剔除柱边线范围内的砼浮浆,直至露出均匀的石子;
(2)凿毛深度不小于5mm,应将剔凿点间距控制在20~30mm 以内,凿毛应覆盖柱边线内全部范围;
(3)剔除的浮浆残渣及时清理,并用水冲洗干净。
(4)应经过监理和业主检查验收
4、弹柱边线及控制线
工艺说明
支模前先在墙柱轮廓线外200mm位置弹出墙柱控制线,用来复核墙柱支模。按放出的柱边线焊接20内截面控制筋,每个方向两根。(直径同箍筋,设置于柱模上中下三道)或者在放出的柱边线的柱四个角钻孔打入限位筋。
5、安装柱模板
工艺说明
(1)按放线位置先钉好压脚板再安装柱模板;
(2)柱子两垂直向加斜拉顶撑;
(3)柱根部缝隙封堵到位,也可采用砂浆将柱根部外围封堵,不宜采取下压海绵条或其他杂物塞填等形式;
(4) 柱子截面内部尺寸控制在+4、-5mm 以内。
6、安装柱箍
工艺说明
(1)柱箍材料选择应根据模板施工方案进行确定;
(2)柱箍间距应符合方案设计要求、并加固牢靠;

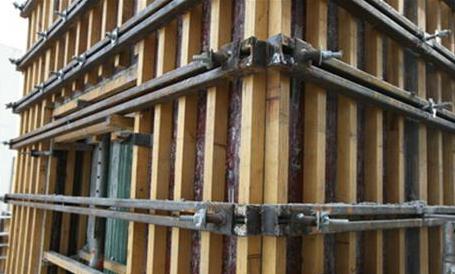

(3)柱箍安装应保证其水平,单边长度超过500mm 的柱应考虑设计对拉螺杆加强,对拉螺栓直径应通过计算确定,螺杆扭矩值符合方案要求。
7、校正垂直度、柱模板验收
工艺说明
(1) 检查垂直度前首先对其控制线进行复核,再进行垂直度检查。
(2) 模板拼缝严密,相邻两模板表面高低差控制在2mm以内;
(3) 层高5m 时垂直度偏差控制在6mm 以内,层高>5m 时,垂直度控制在8mm 以内;
(4)模板柱箍和对拉螺杆符合设计要求,对拉螺杆间距不大于500mm;
(5) 柱根部封堵符合要求。
二、 梁模板
(一)施工工艺流程
施工准备工作弹轴线及定位线梁板满堂架搭设安装梁底模复核梁尺寸位置并加固模板梁模板验收。
1、施工准备工作(弹轴线及定位线)
(1)模板施工方案及配模计划齐全,并进行交底;模板按照放样尺寸制作;
(2)使用材料必须满足方案及规范要求,模板应涂刷脱模剂,分类堆放,并清理干净;
(3)使用机具准备到位。
(4) 在柱子上弹出轴线、梁位置及水平线,轴线允许偏差5mm,梁截面尺寸线允许偏差+4mm、-5mm。
2、梁板满堂架搭设
工艺说明
(1)架体搭设应符合规范及模板设计专项施工方案要求;
(2) 梁下支柱支承在基土面上时,应对基土平整夯实,满足承载力要求,并在立杆底加设厚度≮100mm 的硬木垫板或混凝土垫板等有效措施,确保混凝土在浇筑过程中不会发生支撑下沉。
(3)支架立杆的垂直度偏差不宜大于5/1000,且不应大于100mm。
(4) 在立杆底部的水平方向上应按纵下横上的次序设置扫地杆。
3、安装梁底模
工艺说明
(1)根据图纸计算出梁底小横杆标高,并固定牢固;
(2)梁底模安装前先钉柱头模板,底模安装时需拉线找平,梁跨度4m 时,应按规范要求起拱, 起拱高度宜为梁跨度的1/1000~3/1000。起拱顺序:先主梁起拱后次梁起拱;
(3)模板支设完成后,应对梁底模板标高进行复核。
4、安装梁侧模
工艺说明
(1) 梁侧模制作高度应根据梁高及楼板厚度确定;
(2)支模宜遵循边模包底模的原则;
(3) 梁侧模板须拉线安装;
(4) 如遇到梁高超过650mm 时,侧模板安装先安装一边,等梁钢筋绑扎完毕后再进行另一侧梁模板的安装,有效安排工序先后情况,以满足施工要求
5、侧模加固及梁模板验收
工艺说明
(1)梁高超过600mm 时,梁侧模宜加穿梁螺栓加固;
(2)梁侧模必须有压脚板、斜撑,拉线通直后将梁侧钉牢;
(3)梁侧模板应垂直,梁内截面尺寸偏差应控制在+4,-5mm 内;
(4) 梁模板加固方式符合模板施工方案。
三.、模板安装其它要求
1、柱模板安装
工艺说明:按图纸尺寸制作柱侧模板后,测放好柱的位置线,钉好压脚板后再安装柱模板,两垂直向加斜拉顶撑。柱模安装完成后,应全面复核模板的垂直度、对角线斜拉长度差及截面尺寸等项目。柱模板支撑必须牢固,预埋件、预留孔洞严禁漏设且必须准确、稳劳。
2、梁模板安装
工艺说明:当梁高超过600mm时,梁侧模须必须采用对拉螺杆加固,梁下必须设单独立杆并与支模架有机连接,且连接点数不少于两处。
3、边梁模板安装
工艺说明:边梁支模体系严禁与外架连接。

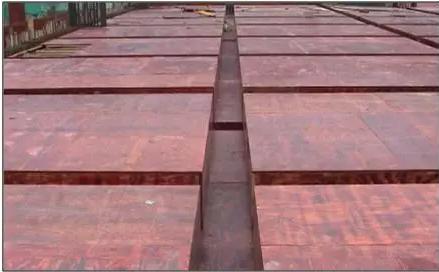

4、板模板安装
工艺说明:根据立杆支撑位置图放线,保证每层立杆都在同一条垂直线上,应确保上下支撑在同一竖向位置上。对需起拱的模板,应先支好模板,然后将跨中的可调支托丝扣向上调动,调到要求的起拱高度。
5、剪力墙模板安装
工艺说明:剪力墙外墙模板安装时,需预留老螺杆并贴海绵胶,防止上下层接茬处错台及漏浆。内墙墙根处为防止烂根,模板下部外侧采用砂浆封堵。
