1、抹灰工程激光贴饼施工工艺
第1 步:楼层清理。
第2 步:地面200 线校核弹设,十字交叉点需清晰可见。
第3 步:红色三角标记。

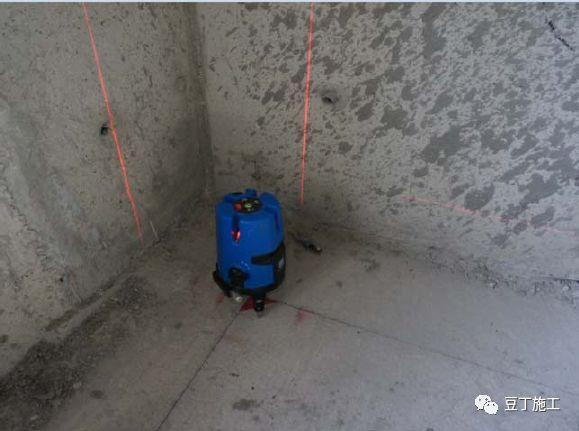

第4 步:架设激光扫平仪,使投射在楼面上的激十字线中的直线与控制线重合或平行。
第5 步:灰饼点位的确定,根据抹灰厚度,从200 控制线回返,确定灰饼厚度,采用钢卷尺来量取激光十字线中的直线与控制线重合或平行各灰饼端面到该作为基准面的激光面的距离,使各贴固好的灰饼端面到该作为基准面的激光面的距离保持一致即成。
2、屋面防水综合做法

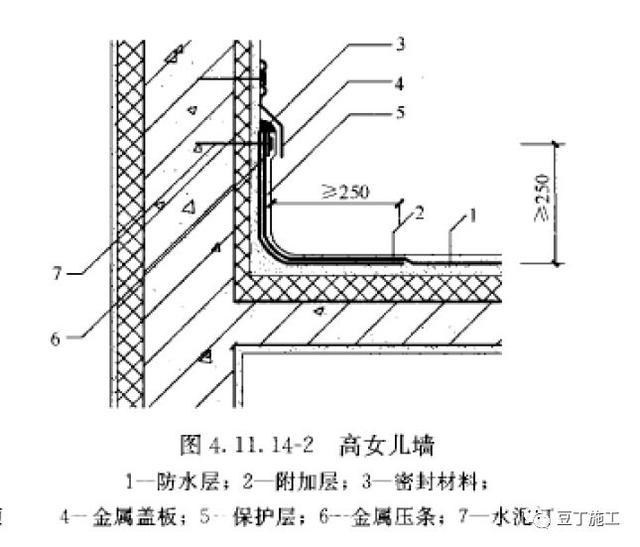

(1) 屋面女儿墙节点做法
1) 女儿墙压顶形成向内不小于5%的排水坡度,其内侧下端做成鹰嘴或滴水槽。
2) 女儿墙泛水处增设附加层,附加层平面和立面宽度不小于250mm,泛水立面卷材防水必须满粘。
3) 金属压条必须压紧防水卷材,固定钉间距500
