轻质隔墙板施工方法(多图)

一、轻质隔墙板有什么优点?

1、环保

使用原料不含对人体有害物质,无放射性A类产品,符合国家G/T169-2005标准。

2、防火

在1000摄氏度的高温下的耐火极限不低于3小时,而且不散发有毒气体,不燃性能达到国家A级标准。

3、扩大房屋空间

轻质隔墙板分为内墙和外墙,内墙的隔墙板可以充分的扩大房屋的空间。

4、整体性好

由于是装配式施工,本体三合一结构,板与板连接成整体,抗冲击性能强,用钢结构方法锚固,墙体强度高,可做层高、跨度大的间隔墙体,整体抗震性能高于普通砌筑墙体多倍。复合墙板隔墙系统结构紧密,整体性好,不变形,墙面不易松散,抗震性好。

5、防潮防水

实验证明,轻质墙板能在无做任何防水饰面的情况下,用水泥粘结成池体装满水,轻质墙板背面能保持干燥,不留痕迹,在潮湿天气里也不会出现冷凝水珠。轻质隔墙板的面板是专业的防水板,有良好的防水,防潮性能,可适用于厨房、卫生间、地下室等潮湿区域。

6、隔音

具有良好的隔音效果,其隔音效果符合国家住宅的隔音要求,大大高于其他砌砖墙体的隔音效果。

7、施工简单快捷

完全是干作业,装配式施工,墙板可任意切割调整宽度、长度。施工时运输简洁、堆放卫生,无需砂浆批荡,大大缩短了工期,而且材料损耗率低,减少了建筑垃圾。

8、隔热保温

轻质隔墙板的制造工艺,决定了良好的隔热保温功能,让室内环境更加舒适。

9、吊挂力强

复合墙板可以直接打钉或上膨胀螺栓进行吊挂重物,而且墙板的面板表面平整光滑不会产生粉尘,可直接粘贴瓷砖、墙纸、木饰板等材料做饰面处理。

10、轻质经济

施工简单便捷,降低劳动强度,加快施工进度,节约工程总造价,满足了不同客户对现代建筑室内外环境的要求。

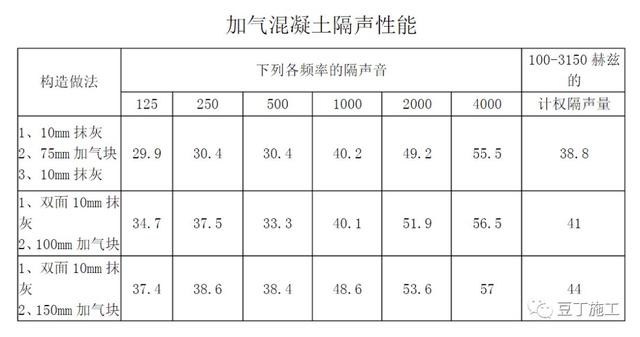

二、性能参数

三、案例工程概况

蒸压加气混凝土板轻质隔墙施工。本工程主要构件材料见下表

四、施工准备

1、劳动力准备

2、机具准备

3、试验准备

1)蒸压加气混凝土板进场后,须经材料室组织技术、质检对外观质量、尺寸偏差进行检查验收,并向厂家所要板材合格证及相应检验报告,

2)所用材料类型及同类型材料的强度等级在划分检验批时必须相同;

3)蒸压加气混凝土板按同一种原材料、同一工艺生产、相同质量等级的每3000块为一个检验批,不足3000块的也按一批计,随机抽取50块板进行外观质量和尺寸偏差的检验。

每批随机抽取三组样本对其抗压强度、干密度、纵向钢筋保护层厚度、结构性能进行检测。

五、样板先行

每个施工班组进场后砌墙前必须先技术交底的要求做出样板墙、样板间。在选定样板间内做出蒸压加气混凝土板隔墙样板墙。样板墙完成后由工长组织项目技术、质检、班组长进行验收检查,发现问题立即纠正解决,验收合格并经监理、建设单位验收合格后方可进行大面积施工。样板引路,以点带面,提高一次成活质量,减少不必要的返工和浪费,从而达到预控的目的。

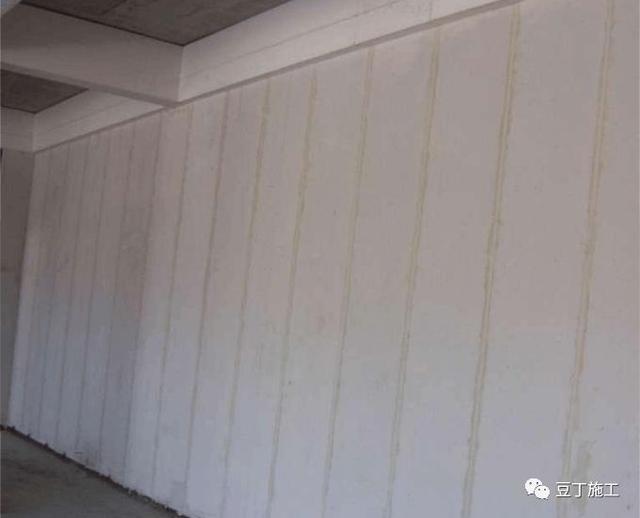

蒸压加气混凝土板隔墙样板示意

六、蒸压加气混凝土板施工工艺

1、施工流程

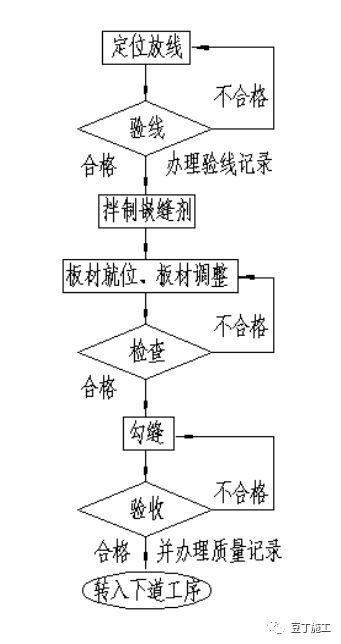

墙体定位、放线备料安装管卡涂刷专用粘结剂板材就位安装调整固定管卡勾缝、修补清理墙面报验

2、放线

墙体施工前放线人员应根据建筑图放出墙体边线、控制线、门窗洞口(门窗洞口尺寸为建筑图中所标门洞尺寸)位置线及柱边线。放线完毕后需报项目部测量室进行验收复核,并经监理验收通过后方可进行下一道工序的施工。

3、安装管卡

本工程为内隔墙且无门窗洞口,故板材均竖向安装,因隔强无洞口,板材从一端向另一端顺序安装。安装第一片板材时应在板材上端两侧各80mm处分别钉入一只管卡,管卡示意图如下,如板材与结构柱或外墙体连接,还应在板材靠结构一侧的上下端距板端80mm处各加一个管卡,两个管卡之间间距大于1500mm,还需在中间部位另增加一只。

4、涂刷专用粘结剂

第二片板材安装时,需于板材接缝处涂刷专用粘结剂,专用粘结剂要随配随用,配置的粘结剂应在说明书要求时间内用完。墙板拼接时板缝缝宽不应大于5mm,安装时应以缝隙间挤出砂浆为宜。在墙体粘缝没有产生一定强度前,严禁碰撞振动,造成松脱。

5、板材就位安装

板材安装采用电动卷扬机吊装方式,板材扶起后,在板材上下端垫入木楔。对次梁梁底等突出部位需使用专用切割工具对板材进行切割。

6、调整

根据安装控制线,通过调整木楔对板片的平面安装位置、垂直度做调节,从而减少因对板材的直接驳动而造成的板材损伤,直至将板片调整到正确位置。

7、固定管卡

第一片板材调整合格后,用锚栓将管卡固定在结构上。靠近下一片板材一侧的管卡,应顺安装方向固定在墙体上部的楼(梁)底上。板材安装后上下端应留缝隙20-30mm。

第一片板材固定后,就可以安装第二片板材。从第二片板材起,只在靠近下一片板材一侧的80mm处安装一只管卡,用同样的方法接板,并对板片作调整,相邻两片板材之间应靠紧。用2m靠尺检查平整度,用线锤和2m靠尺吊垂直度,用橡皮锤调整直至合格后,用射钉枪固定管卡。以此类类推顺序安装。安装顺序示意图如下:

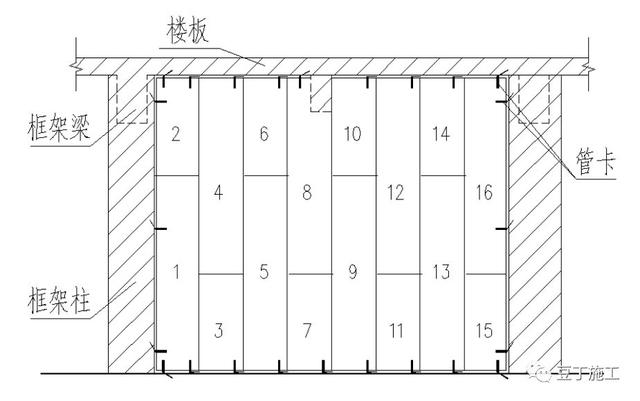

蒸压加气混凝土板安装顺序示意图

8、勾缝、修补

一面墙体板材安装好后,全面检查墙体平整度、垂直度。并对板面和边棱损坏处用修补粉进行修补,其颜色、质感宜与板材产品一致,性能应匹配。

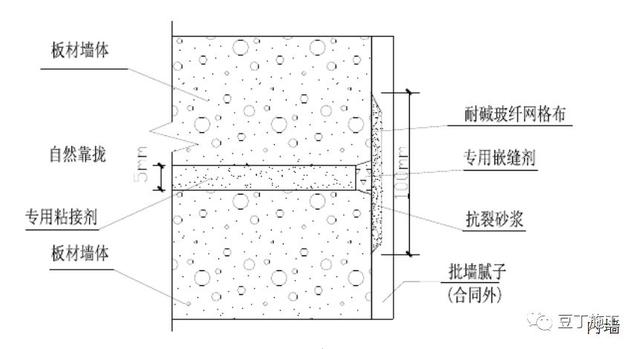

板材接缝处采用耐碱玻璃纤维网格布压入抗裂砂浆以防止接缝处开裂,抗裂砂浆及耐碱玻璃纤维网格布加强部位位置、宽度见下图:

板两侧板缝处理

内墙板顶部及侧边与其他墙、柱、梁交接部位的两侧板缝处理见本方案第5.10节。

9、验收

1)单项工程完工后应由项目部进行自检,检查项目主要有墙面轴线位置,隐蔽工程验收记录(连接铁件、膨胀螺栓、防锈等)。墙面平整度、垂直度、接缝误差、内墙勾缝等按规定数量检查作好记录。

2)填表签字盖章,报监理单位确认。

10、其它构造

1)板上开槽

在蒸压加气混凝土板上开槽时,应沿板的纵向切槽,深度不大于1/3板厚;当必须沿板的横向切槽时,外墙板槽长不大于1/2板宽,槽深不大于20mm,槽宽不大于30mm;内墙板槽深度不大于1/3板厚。

2)建筑构造

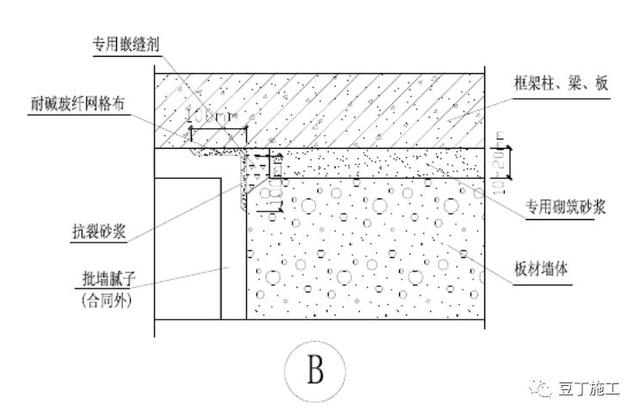

蒸压加气混凝土板与其它墙、梁、柱相连接时,端部必须留有10mm-20mm缝隙,缝中应用专用嵌缝剂填充。板材与钢筋混凝土墙、柱、梁交接处采用耐碱玻璃纤维网格布压入抗裂砂浆以防止接缝处开裂。

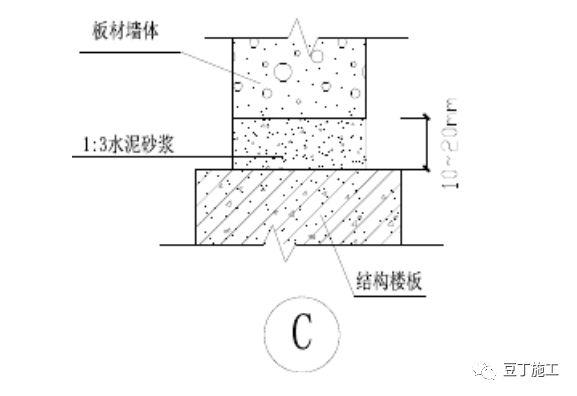

板材下端与楼面处缝隙用1:3水泥砂浆嵌填密实。木楔应在水泥砂浆凝固后取出,且填补同质材质。示意图如下。

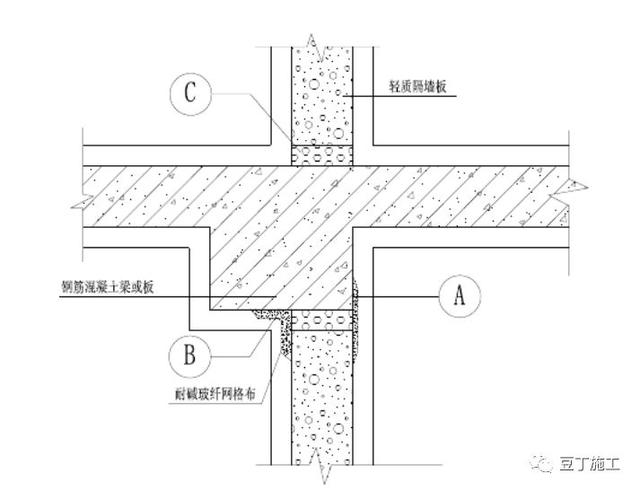

内墙板顶部及侧边与其他墙、柱、梁交接部位的两侧板缝处理

内墙板顶部及侧边与其他墙、柱、梁交接部位的两侧板缝处理

内墙板底部与结构楼板交接部位的板缝处理

七、质量要求

1、主控项目

1)使用的蒸压加气混凝土板及专用粘结剂、嵌缝剂的强度等级、技术性能、品种必须符合设计要求,并有出厂合格证,规定试验项目必须符合标准。

2 )蒸压加气混凝土板应与主体结构可靠连接,其连接构造应符合设计要求。

3)板材粘结剂涂刷应密实饱满。

4)管卡、锚栓等的锚固件的品种、规格、数量和设置部位应符合设计要求。

5)板底嵌缝的水泥砂浆强度等级应符合设计要求。

2、一般项目

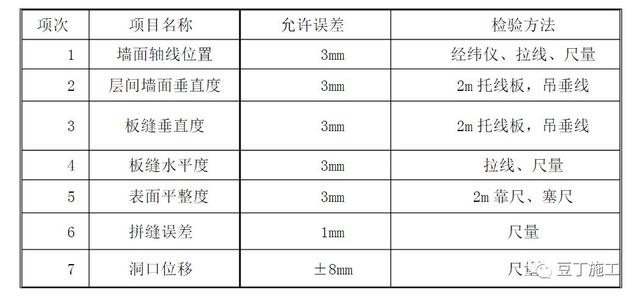

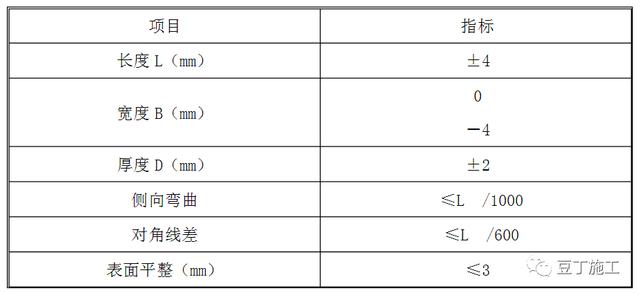

1)蒸压加气混凝土板材安装允许偏差及检验方法如下表:

2)板材尺寸、外观质量的允许偏差及检验

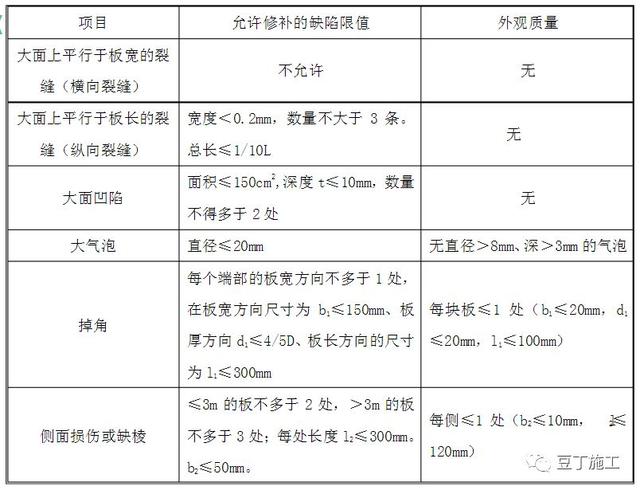

蒸压加气混凝土板外观缺陷限值和外观质量

蒸压加气混凝土板尺寸允许偏差

3、应注意的质量问题

1)墙板平缝拼接时板缝缝宽不应大于5mm,安装时应以缝隙间挤出砂浆为宜。

2)施工前应进行排板设计,并绘制相关图纸,以方便配料并减少现场切锯工作量,计算板材和配件重量;

3)板材安装前应保证基层底面平整,如不平整可先做1:3水泥砂浆找平层再安装板材;

4)板材安装前应复核板材尺寸和实际尺寸,板材和主体结构之间应预留缝隙,宜采用柔性连接,并应满足结构设计要求。;

5)板材间涂抹粘结剂前应先将基层清理干净,粘结剂灰应饱满均匀,厚度不应大于5mm,饱满度应大于80%;

6)无洞口隔强,板材从一端向另一端顺序安装;

7)在墙板上钻孔开槽等,应在板材安装完毕后且板缝内粘结剂达到设计强度后方可进行,并应使用专用工具,严禁剔凿;

8)当内墙板纵横交错时,应避免十字墙或丁字墙两个方向同时安装,应先安装其中一个方向的墙板,待粘结剂达到设计强度后再安装另一个方向的墙板。

八、成品保护措施

1、水电专业的管线及预埋件应注意保护,防止碰撞损坏。

2、预埋的埋件应加强保护,不得踩踏、破坏。

3、运料车应平稳行驶,防止碰撞墙体角部,导致墙体缺棱掉角。

4、水电专业必须与土建专业积极配合,避免后剔凿墙体。

5、翻拆架子时要小心,防止损坏已安装好的墙面,并应及时采取保护措施,防止因工序,穿插造成污染和损坏。

6、板材宜采用专用工具平稳装卸,吊装时应采用宽度不小于50mm的尼龙带兜底起吊,严禁使用钢丝绳吊装。

7、材料进场后应按品种规格堆放整齐。板块的堆放场地应地势平坦、坚实、干燥,并有防雨、排水措施。堆放时两端距板端1/5L处用垫木垫平,堆放高度每层1m,每垛高2m。

轻质隔墙板,施工方法
