地下室外墙SBS卷材防水施工交底

1 施工准备

1.1 材料准备:本工程地下防水等级为二级,种植顶板防水等级为一级,地下室外墙采用单层2mm厚聚酯胎SBS卷材防水。与防水卷材配套的辅助材料必须和防水卷材材料性能相容。

1.2防水卷材应包装完好,标识清楚(名称、生产厂家、生产日期、产品质量有效期、防伪标志等).

1.3 辅助材料:冷底子油及密封材料等配套材料。

1.4 机具设备

1.4.1 操作机具:滚动刷、吹尘器、火焰加热器、压辊、胶皮刮板、开刀、剪刀、油桶、毛刷、铁锹。

1.4.2安全防护设施:安全帽、防护手套、口罩、消防器材。

1.2作业条件

1.2.1结构外墙阴阳转角、管根部应抹成圆弧形。

1.2.2防水层的基层表面应达到坚固密实,不得有起砂、空鼓、松动、裂纹等现象

1.2.3基层平整且不得有麻面、凹凸坑等缺陷。表面残留的灰浆硬块及突出部分应清除干净,螺栓孔采用1:2水泥砂浆填塞密实,孔口平整。

1.2.3墙面基层干燥,无湿渍.

1.3 技术准备

1.3.1根据施工方案向操作人员进行技术交底。

1.3.2 材料检查:检验防水卷材规格尺寸和外观质量,以同一生产厂的同一品种、同一等级的产品,入场量大于一千卷抽取5卷、500~1000卷抽取3卷、100卷以下抽取两卷进行规格尺寸和外观质量检查:外观应无断裂、空洞、剥离、胎体露白,整卷应无接头。

1.3.3 基层处理剂的外观质量检查,是以同班产品入场为一批抽样,开桶搅匀观察质量:在溶液中应无明显沥青丝团。

1.3.4 密封材料的检验,是以每进场量为一批,抽样观察其质量:外观呈黑色均匀膏状,无结块和为渗透的填料。

1.3.5 材料复试合格。

2操作工艺

基层清理防水基层细部处理1:2水泥砂浆找平刷基层处理剂一遍细部附加层SBS卷材热熔满粘卷材收头处理聚苯乙烯泡沫塑料板保护层施工

2.1操作方法

2.1.1基层清理:将基层上的灰尘、油污、碎屑、流浆等杂物清理干净。油污采用洗涤灵清洗并擦拭干净,流浆采用铁刮板铲干净,底板预留卷材接头上的保护砖拿掉,浇筑工程中的洒落的混凝土等全部清扫干净。

2.1.2防水基层细部处理

需要处理的细部包括:①底板预留卷材接头处 ② 阴阳角 ③ 螺栓孔 ④ 后浇带

注意事项:基层清理、处理完毕后,闲置一天保证基层干燥后开始施工防水卷材。

2.1.2.1底板预留卷材接头

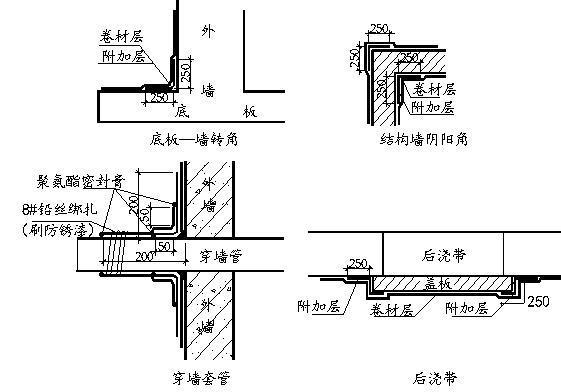

首先将上面覆盖的保护砖拿掉及砌筑时砂浆形成的尖锐部位敲掉,以免卷材接头被割伤。清理下来的碎砖头、砂浆碎屑及时清走。卷材转角处抹成圆弧,详见下图:

2.1.2.2阴阳角

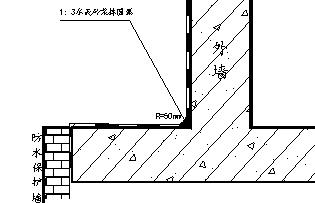

结构外墙阴阳角同样采用水泥砂浆抹R=50mm圆弧,做法参见上图。

2.1.2.3穿墙螺栓孔:填实前浇水湿润孔口周边,采用1:2水泥砂浆(掺膨胀剂)填塞密实,表面用铁抹子抹平压实。

2.1.2.4后浇带

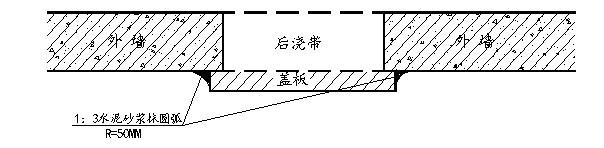

本工程后浇带在防水之后施工,外墙采用240厚砖墙将后浇带封闭,作为后浇带外模板。详见下图:

2.1.2.5其它细部处理:墙表面气泡孔等部位采用素水泥浆封闭。起砂、漏浆等部位及局部若有松散混凝土时凿除至混凝土密实部位为止,深度小于20mm用1:2水泥砂浆抹光,大于20mm时凿成向下斜口,用C20细石混凝土浇筑密实,并养护。

2.1.3涂刷基层处理剂:沿外墙面(至地下一层顶板)满刷处理剂,涂刷要均匀,以结构不漏底为准。

2.1.4卷材附加层铺贴

阴阳角、转角处、后浇带盖板拼缝、管根等细部节点部位加设附加层,单侧宽度250mm。

2.1.5大面SBS卷材粘贴

2.1.5.1铺贴方向及施工顺序:竖向粘贴,由下向上施工。

2.1.5.2粘贴方法:热溶法粘贴,采用汽油喷灯施工。

2.1.5.3施工要求:搭接长度100mm,用汽油喷灯充分烘烤搭接边上、下层卷材搭接面沥青涂盖层,保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,形成匀质沥青条,达到封闭接缝口的目的即可。

2.1.5.4汽油喷灯距离卷材350mm左右往返均匀加热,并保持匀速推滚(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离)、加热均匀,不得过分加热或烧穿卷材。至卷材底面胶层呈黑色光泽并拌有微泡(不得出现大量气泡),及时推滚卷材进行粘铺,然后施行排气压实工序,保证卷材搭接缝热熔密实。

2.1.5.5大面积施工完毕后,统一检查有无开口、空鼓等现象。开口处重新热熔粘贴,空鼓处用壁纸刀割开十字口,将里面空气排干净,重新热熔粘贴,表面附加一层卷材封口。

2.1.6卷材收头处理

侧壁防水卷材施工完成后将卷材头子甩在顶板上,待顶板施工时与顶板防水卷材进行搭接。

2.1.7聚苯乙烯泡沫塑料板保护层

在防水卷材施工后,用聚醋酸乙烯胶粘剂点粘50mm厚聚苯乙烯泡沫塑料板,形成防水层的保护层。泡沫塑料板接缝应严密,不能留空,并注意施工时不能戳穿防水层。

3质量验收

3.1防水卷材的物理性能要求:

3.2防水卷材的搭接、卷材之间的粘接牢固,不有翘边、脱层或空鼓现象。卷材防水完成后,经自检合格后报项目部检查,认定检查合格后,报监理部门检查,经检查合格后,方能进行下一道施工。防水层施工完后,办理有关防水隐检手续,签认手续。

3.3防水层的施工操作人员持证上岗,严禁无证操作。施工中发现无证上岗者严肃处理。

3.4加强特殊部位的检查,如阴阳角、后浇带、裂缝处等,项目部质量、技术人员在施工中发现违章和不按质量要求施工人员有权进行处罚。

3.5在运输和施工中禁止机械、钢筋和其它杂物对防水层造成损伤。

3.6卷材防水层的施工质量检查验收数量,按铺贴面积每100平米抽查1处,每处10平米,且不得少于3处。

4成品保护措施

4.1施工过程中质检员应随时对各工序的进行质量检查,发现有破坏的地方要及时组织人员进行正确、可靠的修补,避免隐患的产生。

4.2卷材防水层施工完毕自检合格后,及时报请项目部、监理方进行验收

4.3卷材防水层验收合格后,及时进行保护层的施工。

4.4不得在已验收合格的防水层上打眼凿洞,如必须穿透防水层时,必须提前通知项目部,以便提供合理的建议并进行及时的修补。

5安全注意事项

5.1施工人员进入施工现场戴好安全帽。

5.2采用热溶施工时,使用喷灯要特别注意,五级及以上大风停止作业,防止引起火灾。每个栋号施工均设置专职或兼职安全员2人,现场设置足够的干粉灭火器、水桶、消防铲等消防器材。出现意外,及时上报、及时处理。

5.3材料进场后集中堆放,按规定堆放整齐。严禁随地乱放,施工用料由材料员按每天使用量发放。

5.4防水施工脚手架要验收后方可投入使用,脚手架上满铺脚手板并固定牢靠,不得出现探头板。架体距离墙面300mm,横向水平杆不得顶着墙面。

5.5天气炎热,注意做好防暑工作,发现身体不适,立即在周围人员陪同离开施工现场,以便及时处理。

5.6施工队伍在现场要服从项目部的管理,严格遵守现场的各项规定,并根据施工进度随时调整劳动力。

地下室外墙,SBS卷材,防水施工交底
