当前位置:规范网知识地下室外墙一次性止水螺杆节点处理是什么

地下室外墙一次性止水螺杆节点处理是什么

做法说明:

地下室外墙用于固定模板的螺杆必须采用一次性止水对拉螺杆。

一次性止水对拉螺杆可采用工具式螺杆或螺杆加锥形塑料垫块方式使螺杆端头留出凹槽。

螺杆中部需加焊2厚7070mm止水片。

当一次性穿墙螺杆两端采用锥形塑料垫块时,养护结束后需在墙体内外逐个剔除塑料垫块,然后将螺杆从孔口的最深处割断。

在施工防水层前,应逐个将螺杆位置处的凹槽用1:2聚合物水泥砂浆压实抹平。

工艺流程:

剔除塑料垫块割除螺杆浇水湿润内外侧封堵防水附加层防水层及保护内饰面

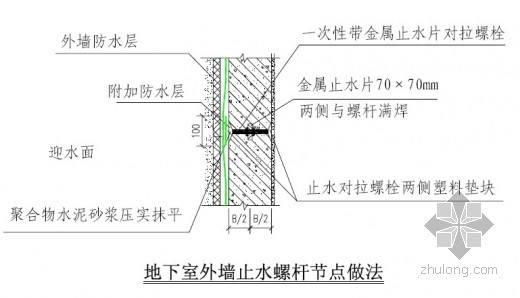

节点图:

构造做法:

1、剔除塑料垫块

逐个剔除内外侧塑料垫块。

2、割除多余螺杆

将螺杆从凹槽的最深处割断。

3、浇水湿润

清理孔内杂物,周边浇水湿润。

4、内外侧封堵

用聚合物水泥砂浆封堵内外侧螺杆孔凹槽并压实抹光。

5、防水附加层

待聚合物水泥砂浆干燥后(约24小时),在墙体迎水面一侧,施工螺杆位置防水附加层,附加层范100100mm。

防水材料及做法同防水层。

6、防水层及保护

防水附加层验收合格后,在迎水面施工不小于2mm厚聚氨酯防水涂膜,或不小于4mm厚卷材防水。

防水层外做防水保护层。

7、内饰面

墙外侧防水层等施工完成后施工内饰面。

质量控制点:

1、一次性止水对拉螺杆及止水片

2、对拉螺杆切割深度

3、凹槽湿润

4、聚合物水泥砂浆抹平压光

5、防水附加层范围及厚度

6、防水层及防水保护层

地下室外墙,节点处理
相关推荐
