(1)现浇混凝土楼板裂缝防治结构措施
①设置通长马凳、板底钢筋设置成品混凝土垫块,保证上排钢筋位置及保护层厚度准确。
②预埋管线布置在上下两层钢筋中间,交叉处不得超过二层。
③安排专人监督预拌混凝土站配合比及投料情况,对每车进场混凝土进行坍落度等性能测试,严禁在施工现场加水和外加剂。
钢筋安装模型

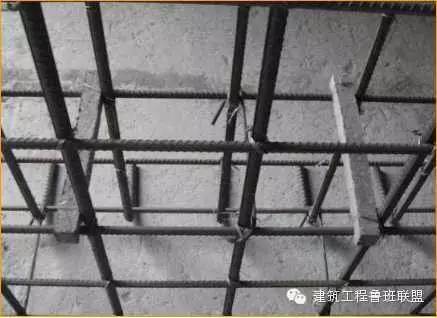

剪力墙设置垫块
④提高模板支撑系统刚度和稳定性,增加模板周转套数,控制拆模时间。
⑤采用自制简易工具控制楼板厚度,对成型混凝土及时覆盖塑料薄膜保湿养护,严格控制板面上荷时间,减少冲击荷载造成的有害裂缝。

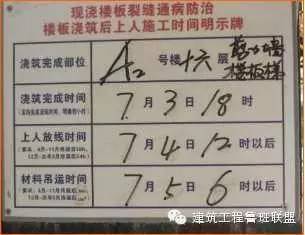

明确板面上荷时间

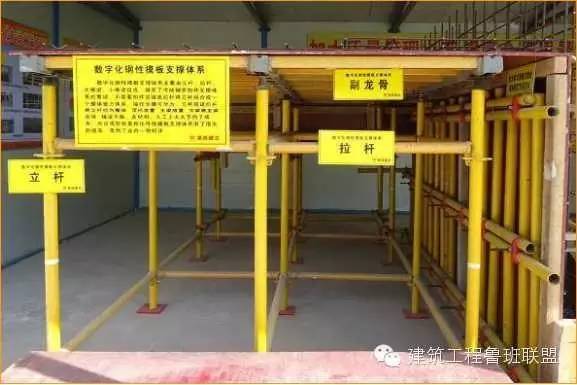

数字化钢性模板支撑体系
(2)填充墙墙面裂缝防治结构措施
①使用计算机绘制砌筑排砖图并张贴上墙。
②填充墙砌筑接近梁板底时,至少间隔14天后斜砌梁底填充砖和预制混凝土三角块。

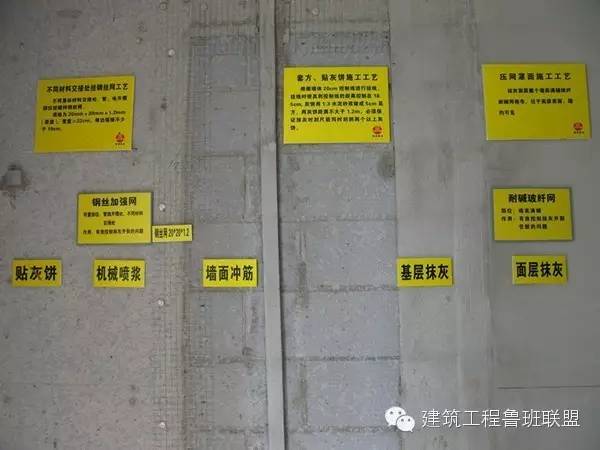

③在不同基体接缝处设置钢丝网、抹灰前满铺网格布,有效预防墙体开裂。

绘制排砖图

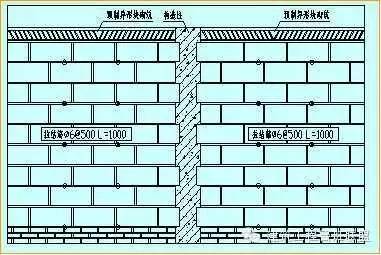

防裂构造做法
(3)剪力墙螺栓孔渗漏防治结构措施
采取干硬性水泥砂浆封堵、涂刷3遍聚氨酯的方式防水。
螺栓孔封堵
(4)卫生间渗漏防治结构措施
①在楼板四周现浇混凝土设止水台,高度不小于120mm。

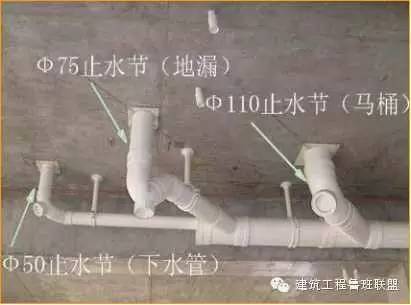

②采用预埋PVC成品止水节工艺。
现浇型止水节
(5)电气暗配管不通,配电箱变形防治结构措施
采用钢制工具式箱体模具预留工艺,混凝土洞口规整,保证线管位置准确。
工具式箱体模具
成型预留洞口
