地基基础钢筋工程纠错!千万不要因小失大!

今天为大家罗列一下基础工程施工时的钢筋问题。

1.基础梁接头位置不对,按楼层框架梁接头位置设置,且没有错开(基础梁与框架梁的受力正好相反,接头亦然)。

2.筏板钢筋接头在施工缝处预留长度不够,且接头没错开。

3.基础马凳摆放错误,如果换一方向,每一排马凳可省一固定用通长钢筋。或者,马凳上通长钢筋利用筏板上部同方向纵筋。

4.筏板面积较大时,却仍按50%接头百分率,未按25%百分率接头,导致钢筋接头浪费。

5.底板纵筋接头长度有的太长,超过搭接长度,有的则太短,不能满足规范所要求的长度。底板通长筋没绑扎成平行直线,导致同截面钢筋根数不同。

6.承台按规范是不缩减的,设计优化按独立基础构造做成缩减,这属于设计的偷工减料。

7.筏板封边构造没按规范和设计,擅自设置筏板上下纵筋弯折长度。

8.筏板纵筋接头设置在后浇带内(纵筋接头不宜设置在后浇带位置)。

9.接桩钢筋并在一起。

那么基础工程中

钢筋绑扎施工一般要求有哪些?

要求1:钢筋网的绑扎。四周两行钢筋交叉点每点应扎牢,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移。双向主筋的钢筋网须将全部钢筋相交点扎牢。绑扎时应注意相邻绑扎点的铁丝扣要成八字形,以免网片歪斜变形。要求2基础底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚或混凝土撑脚,以保证钢筋位置正确。

钢筋撑脚的形式与尺寸如图1所示,每隔1m放置一个。其直径选用:当板厚h30cm时为8~10mm;当板厚h=30~50cm时为12~14mm;当板厚h>50cm时为16~18mm。

图1

要求3钢筋的弯钩应朝上,不要倒向一边;但双层钢筋网的上层钢筋弯钩应朝下。要求4独立柱基础为双向弯曲,其底面短边的钢筋应放在长边钢筋的上面。要求5现浇柱与基础连接用的插筋,其箍筋应比柱的箍筋缩小一个柱筋直径,以便连接。插筋位置一定要固定牢靠,以免造成柱轴线偏移。要求6对厚片筏上部钢筋网片,可采用钢管临时支撑体系。

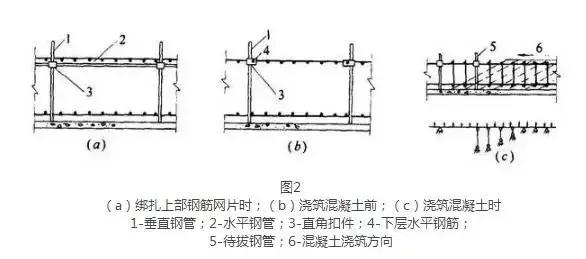

图2(a)指出绑扎上部钢筋网片用的钢管支撑。在上部钢筋网片绑扎完毕后,需置换出水平钢管;为此另取一些垂直钢管通过直角扣件与上部钢筋网片的下层钢筋连接起来(该处需另用短钢筋段加强),替换了原支撑体系,见图2(b)。在混凝土浇筑过程中,逐步抽出垂直钢管,见图2(c)。此时,上部荷载可由附近的钢管及上、下端均与钢筋网焊接的多个拉结筋来承受。由于混凝土不断浇筑与凝固,拉结筋长细比减少,提高了承载力。

地基基础,钢筋工程纠错
