楼梯封闭式支模施工标准做法

1 工艺原理

楼梯梯段支模采用封闭式支模方式,并在踏步模板阳角处增加角钢,踏步模板增加透气孔,使浇筑混凝土后的楼梯踏步阴阳角方正,无气泡,表面观感良好。

2 工艺流程

3 施工要点

3.1 楼梯梯段底模应在梯段底部留置两个150mm150mm的清扫口,待钢筋绑扎完成、踏步模板封模后,用清水将模板内的木屑、渣滓等从清扫口清走,浇筑混凝土前再用模板将清扫口封堵。

3.2 在绑扎钢筋前,梯段侧模应先弹出踏步线。

3.3 楼梯踏步模板支设好后,在阳角处设置L50505角钢,在阴角处设置50mm100mm方木,方木与踏步模板用钉子固定。

3.4 从第二级踏步开始每隔两个踏步留置3个20排气孔,排气孔应在踏步模板安装前先用电钻钻好。

3.5 梯段模板加固采用14对拉螺杆及钢管进行加固。沿梯段长度方向,最下及最上一个踏步设置一道对拉螺杆,中间每隔3个踏步设置一道对拉螺杆。沿梯段宽度方向,对拉螺杆离模板外侧不大于300mm,中间对拉螺杆间距不大于800mm。梯段底模背楞采用双钢管加固。梯段侧面模板采用方木及步步紧进行加固,步步紧沿梯段长度方向间距为600mm。

3.6 踏步阴角处的方木与钢管间用木楔子塞紧。

3.7 在楼梯平台设置十字托架,用以固定楼梯踏步模板。十字托架采用直径20mm的HRB400级钢筋焊接而成,焊接在梁板主筋上,十字托架间距同钢管间距。

3.8 楼梯踏步面板模板在气温25℃条件下,应待混凝土浇筑完成后至少36h方可拆除,拆模时要注意不得损坏棱角。

图25-1 楼梯梯段封闭式支模示意图

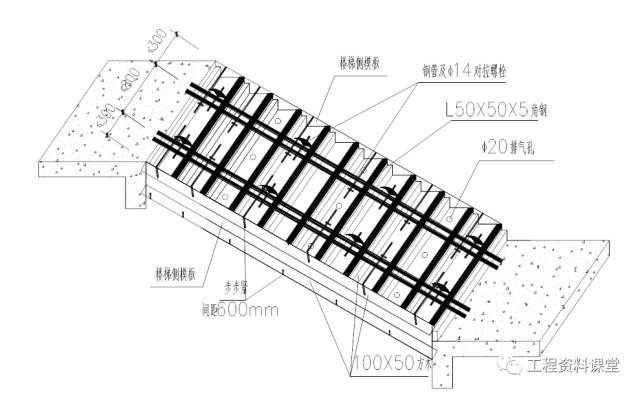

图25-2 楼梯梯段封闭式支模剖面图

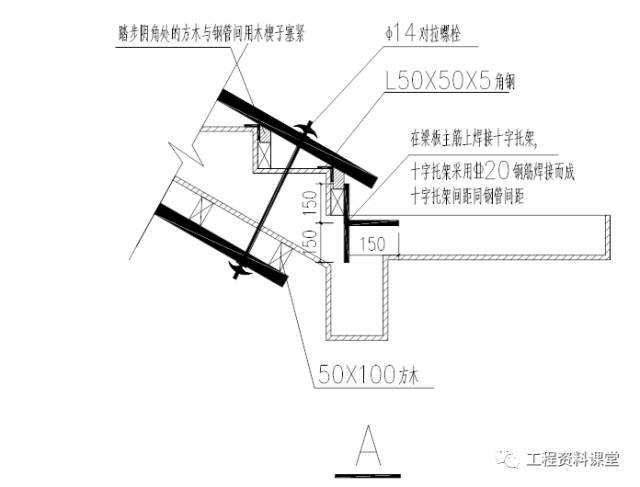

图25-3 楼梯梯段封闭式支模大样图

图25-4 楼梯梯段封闭式支模现场实例图

图25-5 浇筑完混凝土后楼梯踏步实例图

楼梯封闭式,支模施工做法
