1.施工区域划分合理化
根据施工现场情况,合理划分施工区域。施工区域主要分为:生活区、施工区、仓库区、材料堆放区、加工区等。划分应做到安全合理、方便施工、节约用地、降低成本。
2.进场道路硬化

(1)施工现场大门与场外道路相接段的地面及主干道必须硬化,硬化的方法主要有浇筑普通混凝土、铺筑三渣土或铺设防滑钢板,以保证地面不起尘、不积水、不打滑为宜。行车道路宽度单车道为 4.5 米宽,双车道为 6 米宽,尽量形成环形贯通,如现场条件限制,可采用在尽头设置调车场地。
(2)临时道路两侧需设置排水沟,排水沟端头设置沉淀池,并与市政管网连通,做到污水不外流,场内无积水。场内临时道路设置原则上应尽量考虑临时性与永久性道路相结合施工(轴线位置一致)。可以大大节约成本。

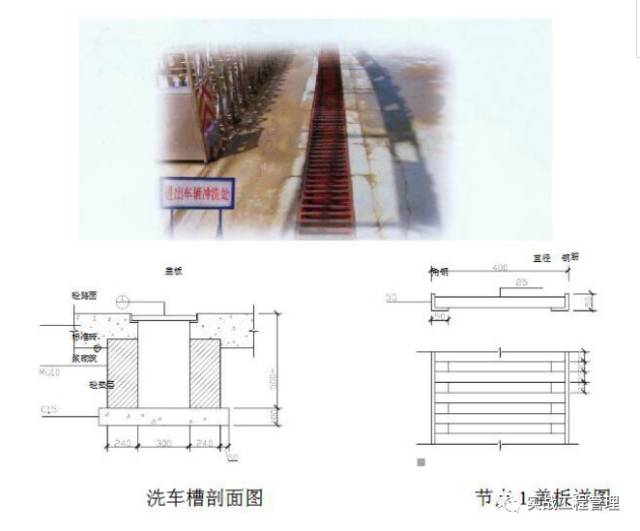

(3)施工场区道路入口处要设置洗车槽,洗车槽的污水处理应经除油池除油,并经过二次沉淀后排放。
3.临建材质统一标准化
(1)施工现场宜按下列四类临时建筑物进行组织安排。
一类:项目经理部办公区为彩钢板活动板房,办公设施应具备电子化办公条件,会议室配备空调;办公室内按公司统一要求布置墙面,公司的安全质量方针、目标及企业文化方面图表应上墙,项目经理部组织机构、部门和人员岗位职责、各种管理目标应上墙。
二类:生活区设施为砖石砌体房,有条件的也可以采用彩钢活动板房。当采用砖石砌体时,一律粉成白色,80厘米宽外挑走廊及合理的排水沟,彩钢板
坡屋面;现场禁止使用水泥板活动房;
三类:现场工具房、库房、配电房等为砖石砌体房,沿口高度 2.8 米,彩钢板坡屋面;
四类:临时工作棚及机具防雨棚应在符合安全防护的装配式构架的基础上铺彩色瓦楞板防雨。
(2)施工现场、生活临建设施一层檐口高度不低于 2.8 米,层数宜为一层或两层,其中配电房采用砖房,应采用防火材料进行吊顶,采用外开门,
使用面积不少于 9 平方米。
(3)所有施工、生活临建设施必须经过项目经理部统一规划、设计、审批、施工验收五道工序,方可投入使用。
4.办公环境美化
(1)各办公室要求统一刷白,确保墙净、窗明、办公设施布置整齐干净。
(2)室内地面及室外走廊砼浇筑,有条件时可贴防滑地砖。
(3)屋檐前设排水明沟,沟宽100至200mm,排至市政管网,定人打扫清理, 做到防蚊、防蝇、防鼠。
(4)办公区空地可采用铺煤渣、砂头等防护措施,条件许可时可种植草皮、灌木等。
5.施工场区绿化
(1)绿化布置考虑合理、经济、实用、美观,具有统一性和可操作性,根据实际与创标要求,有条件的可在场内空余处布置相应的绿化,以美化
环境。
(2|)绿化的方式有种植草皮和花卉和布置盆载植物等,要求统一规划,保证施工生产的正常用场地。
6.空气净化
(1)现场必须建有车辆清洁台及排水设施,定期清扫,防止泥浆、污废水、外流或者堵塞下水道,工地内无积水坑,现场进出车辆须做到净车出场,
避免在场外道路上抛、洒、滴、漏等污染环境。
(2)搅拌机棚应实现全封闭,投料顺序应正确,应设置喷水除尘措施,有条件时应尽量采用预拌混凝土和预拌砂浆。
(3)土方、砂、石灰等各种可能产生扬尘的松散材料堆场应采用防尘网进行覆盖。
(4)水泥库应进行全封闭,大门朝向搅拌场地和道路,及时清扫撒落水泥。
(5)工程施工应做到工完、料尽、场地清,减少垃圾产生,楼层清扫应先洒水,垃圾通过专用通道或专用容器采用安全方式运出,严禁凌空抛
撒。
7.操作空间亮化
(1) 操作空间除了基坑或楼层施工作业面外,也包括搅拌棚、木工棚、钢筋棚等生产用房及食堂等生活操作空间。
(2) 操作空间亮化的首选就是利用自然光,必须全封闭的作业场所可采用安装窗户包括天窗等措施,可参照规范要求的窗地比进行布置。
(3) 人防地下室、管道井、电梯井道、楼梯间等不便采用自然光的场所应布置人工照明,人工照明应能达到满足操作工艺和人身安全的亮度。
(二)临时设施标准化
1. 施工现场大门标准
方案一:推荐用于创建省级安全文明标准工地使用。
本方案最显著特点是在施工现场主入口右侧设置造型墙,门两侧设砖砌柱,不设置门头梁。此方案简洁大气,避免了设置门头梁带来的安装不便、存在安全隐患等问题。大门门扇采用□50*50*3 方钢作主框架、□40*40*2 作内格栅焊接成整体,镀锌铁皮封面,门扇外侧面涂刷标准蓝色底漆,中部均印刷白色企业标识。大门门柱采用 600*600mm 砖砌实心柱,门轴部位预埋钢板采用 C30 混凝土浇筑,柱顶设置白色球形灯,柱外立面书写蓝色标语,大门柱左侧围墙处开 1200*2100mm 侧门,大门右侧为红褐色玻化面砖造型墙,镶贴塑雕而成的企业标识及****工程项目经理部字体。造型墙底部可根据需要设置景观灯。
方案二:用于内一般工程使用。
本方案采用较为传统的门柱上设置钢架门头梁做法。大门门扇制作方法同方案一。大门门柱采用 800*800 mm 砖砌实心柱,门轴部位预埋钢板采用 C30 混凝土浇筑,柱外立面书写蓝色标语,大门柱左侧围墙处开 1200*2100mm 侧门。柱顶部设置 300mm 厚 C30 砼梁垫,预埋 800*800*5mm 钢板用于焊接固定门头梁。门头梁采用 L500*50*4 角钢作主框架、其余采用 L40*40*3 角钢焊接制作而成的钢桁架梁,梁外侧用镀锌铁皮封包,外侧面镶贴喷绘的****工程项目经理部横幅。梁侧面标注安全宣传标语。门头梁上方可根据需要设置照明灯。

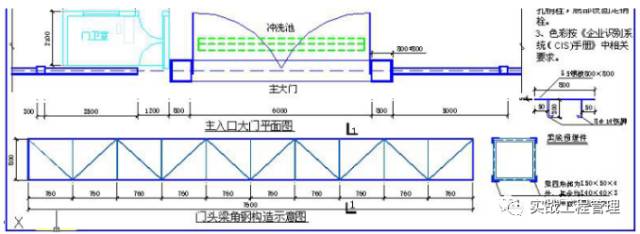

工地主入口大门示意图(用于创建示范工地)
工地主入口大门示意图(用于一般工程)
2. 门卫房标准
工地现场门卫房设置在主入口大门的左侧,采用彩钢板房,长*宽*高尺寸为2800*2100*3000mm,门尺寸为900*2000mm,并开两樘1200*1400mm玻璃窗,室内水泥砂浆地面,靠主入口侧门部位挑出檐口1200mm。门卫室内要求放置少于 15顶安全帽,并张贴门卫人员岗位职责。

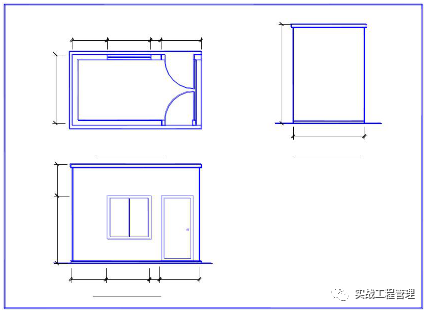

门卫房示意图
3. 工地围挡标准
方案一:砖砌体围墙

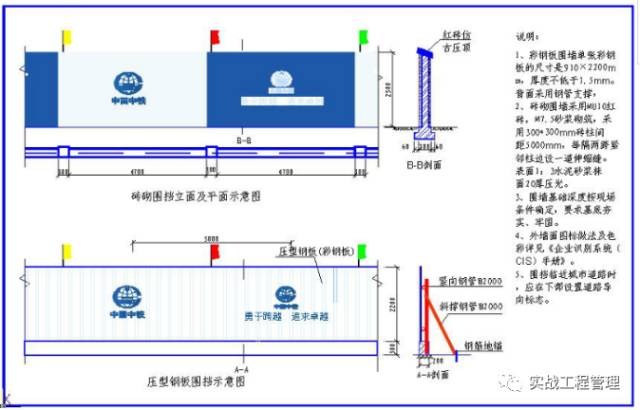

对于房建工程或工期在一年以上等有特殊需求的工程,施工现场原则上必须采用砖砌体围墙。砖砌体围墙:市区范围的砖砌围墙高度为2500mm,其余非市区的工地围墙高度不低于2200mm。围墙采用240mm实心砖墙,间隔500*300*300mm实心砖柱,每隔两跨(长度为10000mm)紧邻砖柱边设置一条10-20mm 宽伸缩缝。红砖砌筑的围墙内、外面用 1:3 水泥砂浆抹灰压光,围墙外侧按照《企业识别系统(手册》的相关要求间隔涂刷蓝色及灰白色底漆(涂刷宽度是墙高的两倍),每跨相互间隔喷涂蓝色企业标志及企业精神标识,中心距为3300mm。围墙上部间隔布置彩色刀旗。
方案二:压型钢板(或彩钢板)围档:
对于市政道路、管道等工程可采用压型钢板或彩钢板围档。市区范围内围档高度不低于2500mm,其余非市区不得低于2200mm。为便于压型钢板的重复周转使用,在压型钢板四周用铝合金角钢包边。压型钢板围档外侧间隔标注蓝底白色(或白底蓝色)企业标志及企业精神标语,中心距为围档高度的两倍。围档上部间隔布置彩色刀旗。紧临城市道路的围档,应在下方涂刷黄黑相间的交通导向标志。
4. 工地办公室标准
市区内房建工程工地办公室统一采用两层彩钢板房,层高2700mm,在办公楼的正面护栏上标注企业精神标语,侧面标注企业标识。郊区可采用一层砖砌瓦房作为办公室。建筑面积按照工程规模的大小和需要设置。工地办公室按以下规模区分:
4.1 工程规模在5000万元(含)以下时,办公室建筑面积不宜小于240平米,会议室平面尺寸长度不宜小于7200mm,宽度不宜小于5000mm。
4.2 工程规模在5000万元以上时,办公室建筑面积不宜小于300平米,会议室平面尺寸长度不宜小于10800mm,宽度不宜小于5000mm。 布置详见下图。
(1)工地办公室宜优先采用二层彩钢板房,按功能要求设置工地会议室、各部室办公用房。各办公室要求墙净、窗明、办公设施布置整齐干净;
室内地面及室外走廊浇筑砼基层,并铺贴地面砖,屋檐前设排水明沟,定人打扫清理。
(2)项目经理办公室张挂:施工许可证牌、项目经理质量、安全责任制、工程总控制进度网络图。
(3)工程部张挂:施工员质量、安全责任制、工程总控制进度网络图及形象进度牌、睛雨牌。
(4)工地会议室应张挂:公司管理目标、项目经理部质量管理体系图、项目工程安全保证体系图、工程总控制进度。

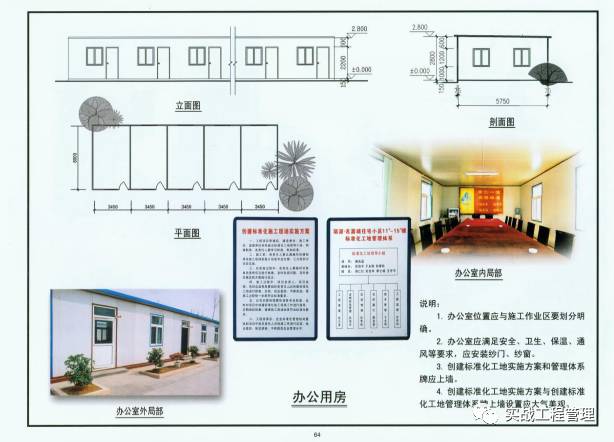

办公楼示意图
5. 职工宿舍标准
5.1 两层彩钢板房宿舍
施工现场宜优先采用两层彩钢板房宿舍。在宿舍楼的正面护栏上标注企业精神标语,侧面标注企业标识。室内保持足够的采光,照明、电线、开关和灯头设置符合安全规范要求。屋面盖板采用彩钢板,室内 PVC 板吊顶,地面采用 1:3 水泥砂抹面。宿舍尺寸为每间平面尺寸最小3000*5000mm,层高(檐口高)不应低于2600mm。屋前走廊宽度不应小于1200mm,水泥砂浆抹面,走廊地面与室外地面高差不应小于150mm,屋檐前地面设排水明沟。结构及基础详厂家设计做法。
每间宿舍住宿职工不得多于8人。宿舍建立卫生保洁值日制度,室内、外设专人清理打扫,保证床铺、生活用品放置整齐,室内清洁卫生,宿舍周围的环境卫生安全。宿舍内要有保暖、防煤气中毒、防蚊蝇的措施。宿舍区应张挂:宿舍卫生管理制度、用电制度、宿舍住宿人员名单(含宿舍长)及卫生值日牌等,规格600*400mm。

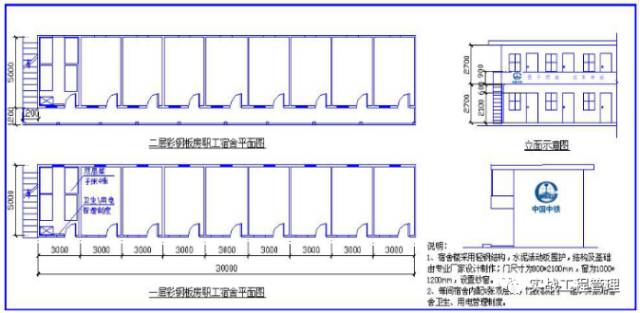

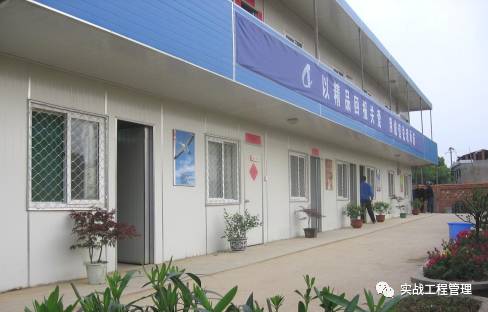

二层彩钢板职工宿舍楼示意图
5.2 单层砖砌宿舍
采用砖封闭砌筑(或小砌块砌筑),室内外墙面抹灰后用涂料刷白,外墙上、下各涂刷300mm 宽蓝色色带。屋面盖板可采用石棉瓦,寒冷地区必须采用保温屋面或采用增加吊顶等方法,室内地面必须水泥砂抹面。宿舍尺寸为每间平面尺寸最小3000*5000mm,层高(檐口高)不应低于2600mm。屋前走廊宽度不应小于1200mm,水泥砂浆抹面,走廊地面与室外地面高差不应小于150mm,屋檐前地面设排水明沟。基础根据现场地耐力要求确定。
其余要求同两层活动水泥板房。

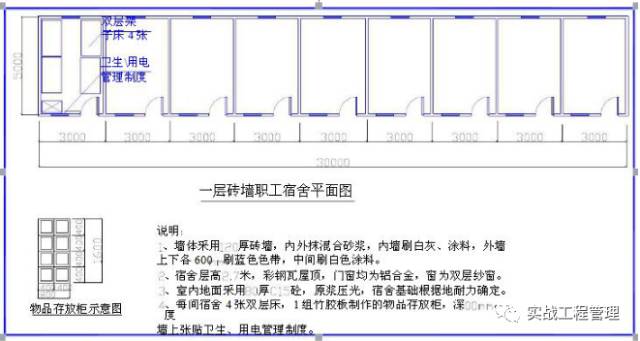

一层砖墙职工宿舍示意图
6. 工地食堂标准
食堂采用 240mm 厚砖砌单层房屋或采用单层彩钢板房,操作间需吊顶,内墙面、食品操作台、洗涤池等用瓷砖镶贴;墙面铺贴瓷砖高度 1800mm,地面铺贴地砖。操作间防蝇防鼠设施齐全,冷热、生熟食品分开储藏。食堂内另需设置冲洗设施,设足够的桌椅,确保就餐需要,并设置电风扇、空调等防暑、防寒设备。食堂内设置排水沟,每天就餐人数 100 人以上的食堂应设置隔油池,污水经隔油池和沉淀池处理后方可排入市政管网。食堂人员持有健康证,并定期体检。
食堂内应张挂:食堂卫生管理制度、食堂卫生管理网络图及食堂卫生许可证、食堂工作人员健康工作证复印件。
工地食堂示意图
7. 工地厕所
厕所采用砖砌筑,但屋顶需设置成透气屋面。男、女分厕,厕所内大小便槽用瓷砖镶贴,墙面镶贴瓷砖至 1.8M 高度,砼预制板隔断,高位水箱冲洗,并专人打扫保证洁净。厕所门口张挂:厕所清洁责任人标牌。

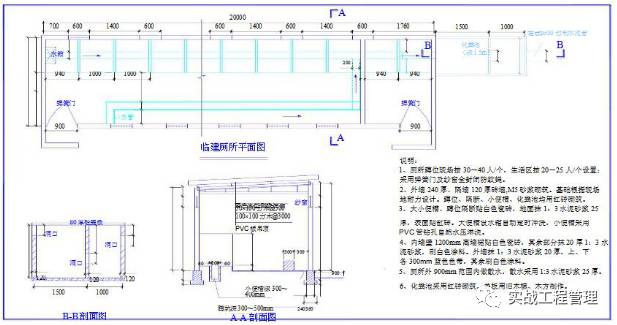

工地厕所示意图
8. 工地浴室
浴室采用砖砌体 M5 砂浆砌筑,抹 1:2.5 水泥砂浆,内墙贴 1500mm 高面砖,屋面采用压型夹芯彩钢板。设置淋浴水龙头,冬天设燃气热水器,供应热水。墙面贴瓷砖、地面四周设排水沟。设 1200*1200*1200mm 砖砌沉淀池。符合卫生、安全、文明的原则。浴室门口张挂:管理责任人标牌。
工地浴室示意图
9. 钢筋加工作业棚
采用角钢焊接制作成钢桁架作为屋面、钢管柱作承重结构,屋面板采用蓝色彩钢板,位于高空坠物区或塔吊起重半径范围的应增加双层竹笆或九合板防护层,两道防护层之间为600mm,四周设置不低于600mm防护栏杆,采用密目式安全网或竹笆封闭。作业区四周原则上不封闭,钢筋棚跨度6m宽,长度可根据需要设置成9-18m不等,净空高度一般设置为3.6m。钢筋棚地面高出周围200mm以上,宜硬化。开关箱应砌底座,电缆应埋地。正面或侧面悬挂安全标识,钢管柱涂刷黄黑相间警示标志。钢屋架屋顶实施加工和安装两道验收工序,验收合格后方可投入使用。

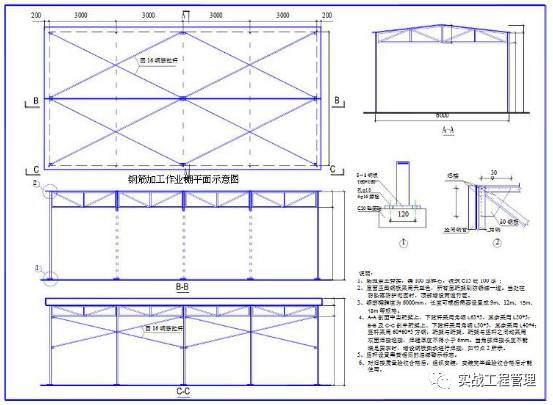

钢筋加工棚

10. 木工作业棚 (水泥库)
木工作业棚(水泥库)屋顶做法与钢筋加工作业棚做法相同。外墙采用MU7.5砂浆砌筑240mm 厚实心砖墙,减少噪音污染,两侧设置1200*1400mm中空玻璃塑钢窗户,保证操作所需要的亮度。木工棚跨度为6m,长度可根据需要搭设成 9-18m 不等,净空高度一般为3.6m。大门为外开2400*2200mm,棚内设置专门刨花、锯末堆放池,门口布置灭火器材。木工棚做法也可用作水泥库,但必须将基础高于室外300mm 以上,室外设置散水及排水沟。 钢屋架屋顶实施加工和安装两道验收工序,验收合格后方可投入使用。

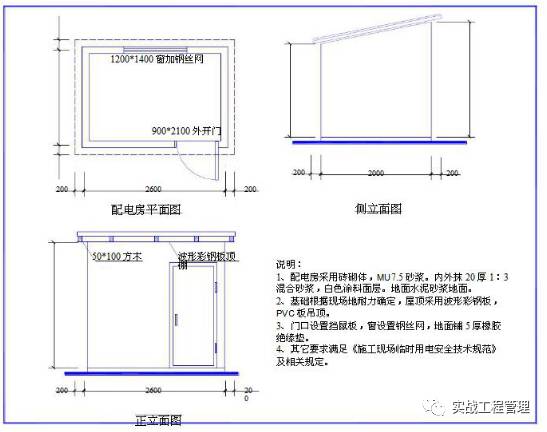

11. 配电房
配电房采用砖墙,内外粉刷石灰砂浆,屋顶采用波形彩钢板覆盖,室内设置PVC 板吊顶,地面高出室外200mm,面层采用水泥砂浆拉毛,必须铺设5mm厚的橡胶绝缘垫。外围设置散水及砖砌排水沟。门采用外开门,设置600高挡鼠板,窗户采用防雨百叶窗,同时设置防虫、防雀、防鼠钢丝网。配电房内或门口设置砂池、干粉灭火器,室内张贴管理制度。门上挂贴配电重地,闲人免进等警示标牌。
12. 搅拌机作业棚

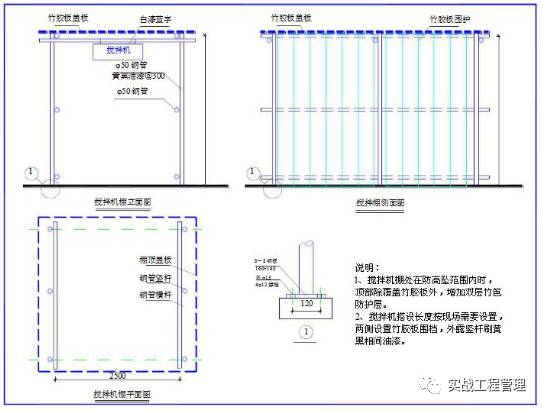

搅拌机防护棚采用钢管搭设,钢管表面涂刷黄黑相间的警示标志,防护棚宽度和长度应保证超出工作面不少于1米,自落式搅拌机防护棚高度不低于3.5米,强制式搅拌机防护棚高度不低于4.5米,顶部采用竹胶板覆盖。除进出料口两侧外,其余侧面采用竹胶板封闭,上料口上部设 PVC带手动闸门的水喷淋装置,以防止扬尘。防护棚设置在防高坠范围内时,顶面采用双层竹笆或九合板防护层,两道防护层间距为600mm,四周设置不低于600mm防护栏杆,采用密目式安全网或竹笆封闭。
搅拌机作业棚
