墙板电气线盒应该怎样预留预埋

一、电气施工线盒预留技术砼墙、柱线盒埋设安装控制标准

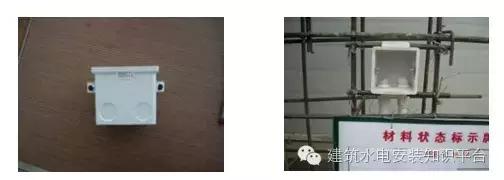

浇筑混凝土前,导管必须与线盒(箱)连接好,线盒建议采用成品的可调定位线盒,上下端各穿一根Ф6短钢筋并绑扎在主筋上,以增加在混凝土浇捣过程中线盒的整体稳固性。当盒位与钢筋网有冲突时,应将钢筋适度拨移,待盒管固定牢靠后,再将拨开的钢筋调整复位并与管盒绑牢。此方法可以大为提高一次成盒的准确性。

二、电气施工线盒预留技术砼墙、柱线盒埋设安装控制标准

线盒预留技术要点:

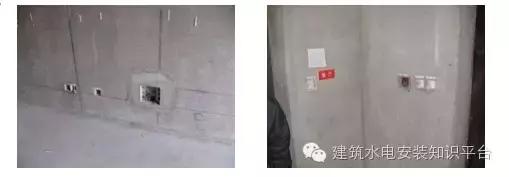

1、开关及插座线盒预埋应该平直方正,收口平直,如果线盒埋深超过2cm,必须增加套盒,低于2cm可以抹灰收口平直;

2、暗装开关、插座面板安装的允许偏差为:并列安装的高差不大于0.5mm;同一房间的高差不大于5mm;面板垂直度不大于0.5mm。

3、面板应紧贴墙面,四周无缝隙,安装牢固,表面光滑整洁、无划伤。

三、电气施工线盒预留技术砼墙、柱线盒埋设安装控制标准

要求:

(1)各类砌块墙体内预留开关、插座及过线盒等配件部位,应统一采用U型预制混凝土砌块,U型槽内四周用水泥砂浆填实,并应符合砌块模式要求;

统一采用:线盒四周预留不小于20mm间隙,采用水泥砂浆填实。

(2)预留电气管路集中的砌筑墙面,如配电箱返出部分,应采用后期混凝土浇筑方式完成。

四、电气施工线盒预留技术砼墙、柱线盒埋设安装控制标准

室内开关位置布设:

说明1:混凝土柱紧靠门框,柱宽为240mm且柱与柱旁墙体为同一平面时。应将盒体埋设在柱旁的砌体墙上,盒边紧贴柱边。

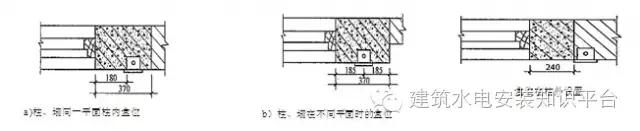

说明2:混凝土柱宽为370mm,且柱旁墙体与柱在同一平面时,应设在柱内距门框180mm。当柱旁无墙或者柱与墙平面不在同一直线上时,应设在柱的中心位置上(如图a);当柱墙在不同平面时,应设在柱中(如图b)。

五、电气施工线盒预留技术砼墙、柱线盒埋设安装控制标准

说明3:当门开启方向一侧墙体上的位置较小而无法放置盒体时,且在门后有与门垂直的墙体,开关盒应设置在距与门垂直的墙体内侧1m处。

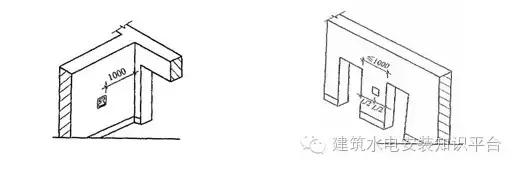

说明4:当两门中间墙体为370~1000mm范围内,且此墙设有一个开关位置时,开关盒宜设在墙垛的中心处。

六、电气施工线盒预留技术砼墙、柱线盒埋设安装控制标准

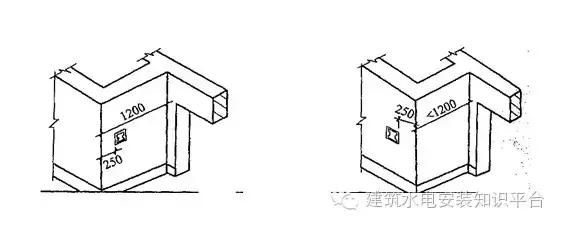

说明5:当门后墙体有拐角墙且长为1200mm时,开关盒应设在墙体门开启后的外边,距墙拐角250mm处。当墙拐角长度小于1200mm时,开关盒应设在拐角另一面墙上,盒边距墙角250mm。

墙板电气线盒,预留预埋
