地下混凝土结构防水细部构造

(1) 后浇带分为收缩型后浇带和沉降型后浇带。收缩型后浇带一般在两侧混凝土龄期达到42d后施工,沉降型后浇带则必须待高层部位主体结构施工结束、沉降基本完成后浇筑。

(2) 后浇带应设在受力和变形较小的部位。

(3) 后浇带应采用补偿收缩混凝土浇筑,其抗渗和抗压等级不应低于两侧混凝土。

(4) 后浇带混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不少于 28天。

地下室底板后浇带

① 做法说明:

a. 底板后浇带下部须设基槽,做成后的基槽表面须比底板底面低 250mm以上,两边放坡不大于45度,上部宽度各大出后浇带 150mm以上。

b. 底板后浇带下部须设防水附加层,防水附加层宽度需在两边各大出后浇带 300mm以上。

② 工艺流程:

后浇带基槽浇筑底板混凝土清理后浇带浇筑后浇带混凝土养护。

③ 节点图:

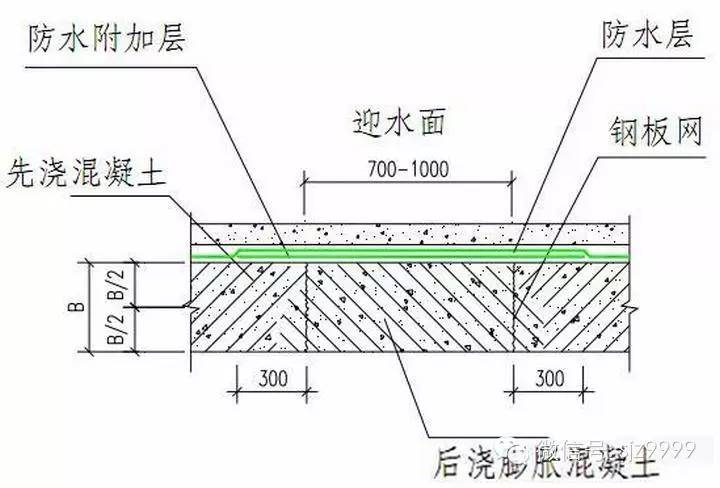

地下室底板后浇带做法

④ 构造做法:

a. 后浇带基槽

底板下后浇带基槽做法除在混凝土垫层上部增加一层防水附加层外,其余顺序与底板下部做法相同,防水附加层宽度需在两边各大出后浇带 300mm以上。

b. 浇筑底板混凝土

浇筑底板混凝土前,须在后浇带处安装具有一定强度的密目钢板网以阻挡底板混凝土流失,浇筑底板混凝土时须保证钢板网处混凝土密实。

c. 清理后浇带

清理干净底板与后浇带接合处的浮浆和垃圾并湿润24小时以上;

清理干净后浇带内钢筋上的附着物。

清理干净后浇带基槽内的垃圾和积水。

d. 浇筑后浇带混凝土

后浇带混凝土的抗渗和抗压等级不得低于底板混凝土;后浇带混凝土须选用具有补偿收缩作用的微膨胀混凝土。

后浇带混凝土须一次浇筑完成,不得留设施工缝。

e. 养护

后浇带混凝土浇筑完成后应及时养护,养护时间不少于 28d。

⑤ 质量控制点:

a. 防水附加层、防水层施工范围、厚度

b. 钢板网设置

c. 后浇带两侧底板混凝土清理,后浇带内钢筋清理,后浇带基槽清理

d. 后浇带混凝土施工质量

e. 后浇带混凝土养护

地下室外墙后浇带

① 做法说明

外墙后浇带两侧须按施工缝做法预埋钢板止水带,浇筑外墙混凝土前在后浇带两侧安装具有一定强度的阻挡混凝土流失的密目钢板网,钢板网与钢板止水带焊接并固定牢固。

外墙后浇带外部须设防水附加层,防水附加层宽度需在两边各大出后浇带 300mm以上。

外墙后浇带模板应加固牢靠,防止涨模及漏浆。

外墙后浇带混凝土尽可能与地下室顶板后浇带混凝土同时浇筑。

墙体表面缺陷处理及螺杆孔封闭处理后,施工防水附加层,附加层验收合格后,再施工防水层。

为及时进行地下室外墙侧回填土施工,可先完成大面外墙防水施工后,在后浇带两侧各 1 米位置先砌 240 厚实心砖墙分隔。待外墙后浇带混凝土完成后,后浇带位置外墙防水与大面先行施工的防水在分隔墙内做好搭接。

② 工艺流程:

埋设钢板止水带浇筑外墙混凝土后浇带清理支模板浇筑后浇带混凝土防水附加层防水层 防水保护层。

③ 节点图:

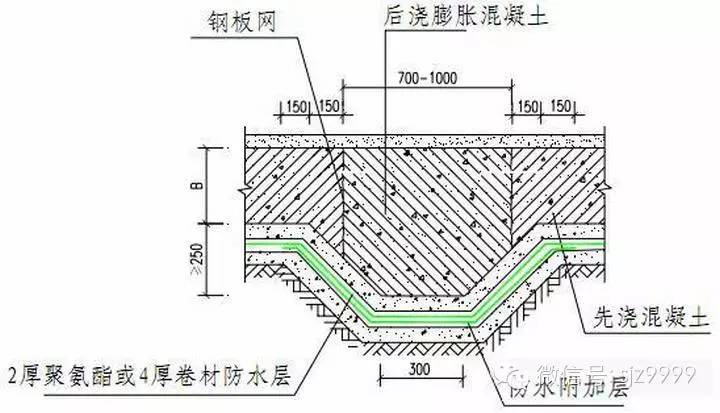

地下室外墙后浇带做法

④ 构造做法:

埋设钢板止水带

在后浇带两侧设置 3mm 厚 300mm宽钢板止水带,钢板止水带连接处必须满焊。

钢板止水带与阻挡混凝土的密目钢板网焊接,并固定牢靠。

⑤ 浇筑外墙混凝土

外墙混凝土必须浇捣密实,尤其钢板止水带和钢板网处的混凝土要保证密实。

⑥ 后浇带清理

清理干净外墙与后浇带接合处的浮浆和垃圾并湿润 24 小时以上;

清理干净后浇带内钢筋上的附着物。

清理干净后浇带底部的垃圾和积水。

⑦ 支模板

模板须与先浇混凝土墙体紧密结合以避免漏浆。模板应从外部支撑,慎用对拉螺杆。

⑧ 浇筑后浇带混凝土

后浇带选用具有补偿收缩作用的微膨胀混凝土。混凝土应分层浇筑并振捣密实。

拆模后应注意覆盖和及时养护。养护时间不少于 28 天。

⑨ 防水附加层

待后浇带混凝土充分干燥、且墙体表面缺陷处理及螺杆孔封闭处理后施工防水附加层,防水附加层宽度两边各大于后浇带 300mm以上。

⑩ 防水层

防水附加层:验收合格后方可施工防水层。

防水保护层:按外墙防水保护层要求施工防水保护层。

质量控制点:

a. 钢板止水带与钢板网安装、固定;

b. 后浇带周边清理;

c. 后浇带模板封闭严密;

d. 后浇带混凝土质量及养护;

e. 墙体混凝土缺陷及止水螺杆端头封闭处理;

f. 防水附加层和防水层。

地下室顶板后浇带

① 做法说明:

顶板后浇带两侧按施工缝做法预留好钢板止水带,在顶板混凝土浇筑前在后浇带两侧安装好钢丝网。

要拆除后浇带位置模板时,要对后浇带两侧现浇梁板结构做好回顶。

后浇带支撑及模板加固应牢靠、模板与后浇带两侧混凝土结构拼缝应严密。

② 工艺流程:

顶板混凝土浇筑顶板预留支撑后浇带清理后浇带模板支设后浇带混凝土浇筑养护防水附加层/防水层。

③ 节点图:

地下室顶板后浇带做法

④ 构造做法:

a. 顶板混凝土浇筑

在后浇带两侧设置有一定刚度的阻挡混凝土的密目钢板网,并固定牢固。

隐蔽验收后浇筑顶板混凝土,须保证钢板网处的混凝土密实。

b. 顶板预留支撑

拆模板时须根据重量和施工要求在梁和板底留设支撑。

c. 清理后浇带

清理干净外墙与后浇带接合处的浮浆和垃圾并湿润 24 小时以上;

清理干净后浇带内钢筋上的附着物。

d. 后浇带模板支设

模板须与先浇混凝土梁板紧密结合以避免漏浆。

e. 后浇带混凝土浇筑

后浇带混凝土浇筑前,应先将后浇带两侧混凝土湿润 24h以上。

后浇带混凝土选用具有补偿收缩作用的微膨胀混凝土。后浇带应一次浇筑,不宜设置施工缝。

f. 养护

顶板后浇带混凝土浇筑后应及时养护,养护时间不少于 28天。

g. 防水附加层/防水层

在后浇带位置施工防水附加层,防水附加层两边须各超出后浇带 300mm以上。

经验收合格后,再施工后续防水层。

以后各项施工同地下室室外顶板做法。

⑤ 质量控制点:

a. 设置钢板网并固定牢固

b. 梁板底部支撑留置

c. 后浇带清理

d. 顶板后浇带模板支设平整、牢靠

e. 后浇混凝土质量与养护

f. 防水附加层和防水层

地下室外墙施工缝

(1) 做法说明:

外墙防水混凝土应连续浇筑,尽量少留施工缝。

当留设施工缝时,墙体水平施工缝不应留在剪力与弯矩最大处或底板与侧墙的交接处,应留在高出底板表面 500mm的墙体上。墙体有预留孔洞时,施工缝距孔洞边缘不应小于300mm。

施工缝处须预埋钢板止水带。竖缝处设置钢板网阻挡混凝土,钢板网与钢板止水带焊接连接。

施工缝在继续浇筑混凝土前,应清理干净接缝处的表面浮浆和杂物,并清理干净钢筋表面的附着物。

水平缝在浇筑混凝土前应先铺30~50mm厚 1:1 水泥砂浆,然后及时浇筑墙体混凝土。

(2) 工艺流程:

预埋钢板止水带/钢板网施工缝清理支模板后浇混凝土防水附加层防水层防水保护层。

(3) 节点:

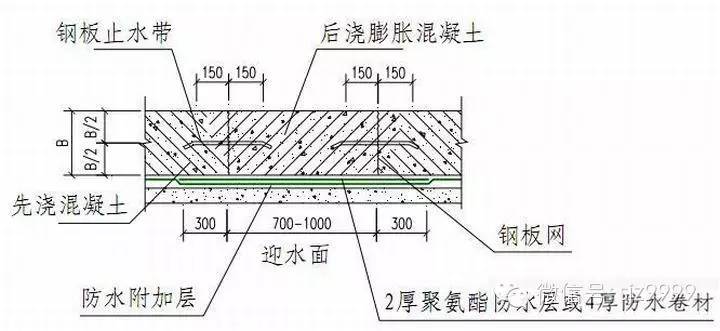

地下室侧墙施工缝做法

(4) 构造做法:

a. 预埋钢板止水带/钢板网

当需要设置施工缝时,在混凝土浇筑前,在施工缝墙体中间设 3mm 厚、300mm宽钢板止水带。钢板接长时两块钢板搭接处必须满焊,同时钢板 U型口朝向迎水面一侧。

竖缝处设置具有一定强度的密目钢板网阻挡混凝土流失,钢板网与钢板止水带焊接连接,并固定牢固。

b. 施工缝清理

后浇混凝土墙体模板合模前,应先将原有混凝土表面的浮浆、杂物及钢筋表面的附着物清理干净。使施工缝在浇筑前保持湿润状态。

c. 支模板

模板与先浇墙体混凝土间应用密封带封严,以防漏浆。

d. 后浇混凝土

后浇混凝土时应注意施工缝处的振捣,保证接缝处混凝土密实。

外墙拆模时间不宜过早,可采用带模浇水养护。模板拆除之后,可在墙两侧覆挂麻袋

或草帘等覆盖物喷水养护,养护时间不少于 14d。

e. 防水附加层

墙体表面缺陷处理及螺杆孔封闭处理后,施工防水附加层,施工缝两侧的防水附加层宽度不小于250mm。防水附加层的材料同防水层。

f. 防水层

防水附加层验收合格后,再施工防水层。

防水层采用不小于 2mm厚聚氨酯防水涂膜,或不小于 4mm厚防水卷材。

g. 防水保护层

按要求施工防水保护层。防水保护层施工时应保护好防水层,不得破坏防水层。

(5)质量控制点:

a. 钢板止水带预埋

b. 施工缝周边混凝土及钢筋清理

c. 墙体混凝土质量及养护

d. 施工缝处混凝土振捣密实

e. 墙体混凝土缺陷及止水螺杆端头封闭处理

f. 防水附加层和防水层施工范围、厚度

g. 水保护层

地下室墙板转角节点做法

(1) 地下室外墙与底板转角

① 做法说明:

本做法适用于底板下部有防水的做法。

建议采用砖墙+抹灰作为底板端部模板,浇筑底板混凝土前将防水附加层和防水层粘贴在砖模上然后浇筑底板混凝土,浇筑底板混凝土时注意对防水层的保护。

防水层为不小于 2mm 厚的聚氨酯防水涂膜,或不小于 4mm厚的防水卷材。

底板未做防水时,底板外侧可支设模板,拆除模板后,外墙防水延伸至底板下部转角处即可,注意做好阴阳角防水附加层后再施工外墙及转角防水层。

② 工艺流程:

砖模底板防水附加层底板防水层底板侧面防水保护层底板混凝土底板上部阳角防水附加层外墙与底板阴角防水附加层外墙防水层防水保护层。

③ 节点图:

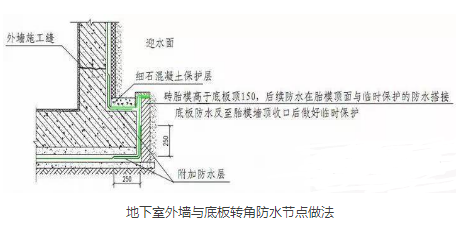

地下室外墙与底板转角防水节点做法

④ 构造做法:

a. 砖模

为确保底板外侧周边防水层的连续性和施工质量,底板垫层施工完成后,在底板外侧砌筑厚度不小于 120mm的砖墙,砖墙内部抹灰,外部回填夯实以防止浇筑底板混凝土时爆模。

砖模定位应预留出抹灰层、防水层、防水保护层厚度。

砖模须高出底板面 150mm 以上。

b. 底板防水附加层

在底板垫层与砖模阴角处施工防水附加层。防水附加层水平外伸及上反各不小于250mm。底板较薄时,卷材防水附加层可延伸到底板上角不小于 250mm 并预留,聚氨酯附加防水层须涂刷至砖模顶部。

防水附加层牢固地粘贴在砖模上,并临时在砖模上部收口。

防水附加层材料及做法同防水层。

c. 底板防水层

防水附加层验收合格后方可施工防水层,防水层采用不小于 2mm 厚的聚氨酯防水涂膜,或不小于4mm厚的防水卷材。

底板侧面防水层应牢固地粘贴在砖模或防水附加层上,并在砖模上部临时收口。卷材在砖模顶面伸出长度不少于200mm,聚氨酯须涂刷至砖模顶部。

d. 底板侧面防水保护层

在防水层上抹厚度不小于 20mm 的 1:2 水泥砂浆保护层,上部与底板顶部平齐,砂浆上部用苯板或其他材料临时保护防水层。

e. 底板混凝土

浇筑底板混凝土,上部一次压光抹平。浇筑底板混凝土时须注意防水层不被破坏。

f. 底板上部阳角防水附加层

底板及墙体混凝土干燥后方可施工防水附加层。施工防水附加层前须清理干净底板及外墙的污染物,并修补好缺陷。

卷材防水时,先将砖模上的防水层临时保护拆除,再将预留的卷材下反并牢固地粘贴在底板上面。

聚氨酯防水时,先将砖模上的防水层临时保护拆除,再在底板上表面涂刷聚氨酯防水,聚氨酯须在砖模处上反 100mm左右,并与砖模上的聚氨酯粘接紧密。

g. 外墙与底板阴角防水附加层

阴角应用水泥砂浆做成半径不小于 50mm 的圆角。

底板及墙体混凝土干燥后方可施工防水附加层,施工防水附加层前须清理干净底板及外墙的污染物,并修补好缺陷。

防水附加层水平外伸及上反各不小于 250mm。

h. 外墙防水层

防水附加层干燥后方可施工外墙防水层。

防水层为聚氨酯防水涂膜时,厚度不小于 2mm。涂刷范围须延伸到砖模处,并与砖模上的防水层搭接不小于 100mm。

防水层为卷材时,将卷材铺至砖模处并粘接牢固后,将在砖模处预留的卷材下反并牢固地粘接在防水层上。

i. 防水保护层

底板外伸部分防水层,采用 50mm 厚C20 细石混凝土保护。

外墙为苯板保护层。

j. 质量控制点:

阴阳角防水附加层范围及厚度

预留防水层接头施工质量及临时保护

底板与外墙防水搭接施工质量控制

(2) 地下室外墙与顶板转角节点

① 做法说明:

当地下室板顶与室外地坪高差在1米以内且形成阳角时可采用本做法。

顶板与外墙转角处施工防水附加层后,外墙与顶板的防水层应连续满铺。

② 工艺流程:

防水附加层防水层防水保护层。

质量控制点:

a. 顶板抗渗混凝土质量及结构找坡

b. 防水材料质量及防水层施工质量控制

c. 细石混凝土保护层施工

d. 滤水层(含水收集系统)施工质量控制

e. 成品保护

地下混凝土结构,结构防水构造
