(2)、悬挑式脚手架检查评定保证项目应包括:
施工方案、悬挑钢梁、架体稳定、脚手板、荷载、交底与验收。一般项目应包括:杆件间距、架体防护、层间防护、构配件材质。
(3)、悬挑式脚手架保证项目的检查评定应符合下列规定:

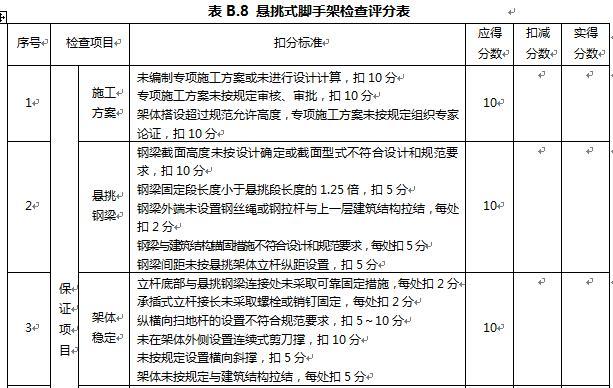

1)、 施工方案:
架体搭设应编制专项施工方案,结构设计应进行计算;
架体搭设超过规范允许高度,专项施工方案应按规定组织专家论证;专项施工方案应按规定进行审核、审批。
2)、悬挑钢梁:

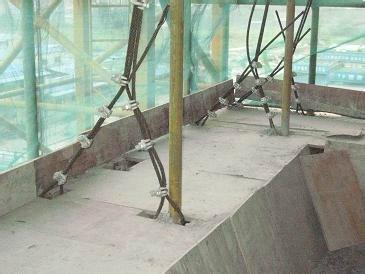

钢梁截面尺寸应经设计计算确定,且截面型式应符合设计和规范要求钢梁外端应设置钢丝绳或钢拉杆与上层建筑结构拉结

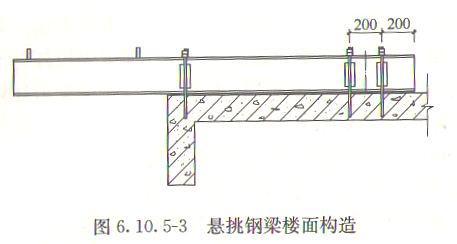

钢梁锚固端长度不应小于悬挑长度的1.25倍,结构预埋吊环应使用HPB235级钢筋制作,但钢丝绳、钢拉杆卸荷不参与悬挑钢梁受力计算
3)、架体稳定:
立杆底部应与钢梁连接柱固定;承插式立杆接长应采用螺栓或销钉固定;纵横向扫地杆的设置应符合规范要求;剪刀撑应沿悬挑架体高度连续设置,角度应为45~60;架体应按规定设置横向斜撑;架体应采用刚性连墙件与建筑结构拉结,设置的位置、数量应符合设计和规范要求。
立杆底部应与钢梁连接柱固定焊接长0.2m、直径25mm~30mm的钢筋
架体应采用刚性连墙件与建筑结构拉结
4)、脚手板:

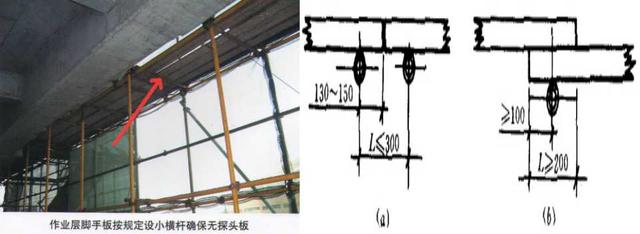

脚手板材质、规格应符合规范要求;脚手板铺设应严密、牢固,探出横向水平杆长度不应大于150mm。
5)、荷载:
架体上施工荷载应均匀,并不应超过设计和规范要求。

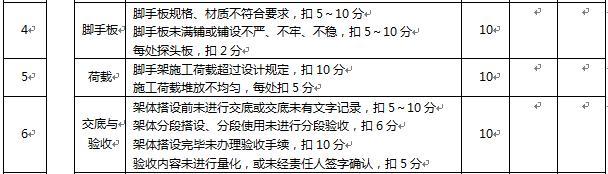

6)、交底与验收:
架体搭设前应进行安全技术交底,并应有文字记录;当架体分段搭设、分段使用时,应进行分段验收;搭设完毕应办理验收手续,验收应有量化内容并经责任人签字确认。
(4)、悬挑式脚手架一般项目的检查评定应符合下列规定:

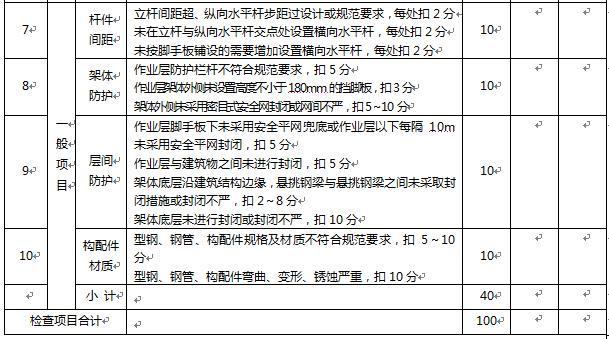

1)、杆件间距:
立杆纵、横向间距、纵向水平杆步距应符合设计和规范要求;作业层应按脚手板铺设的需要增加横向水平杆。
2)、架体防护:
作业层应按规范要求设置防护栏杆;作业层外侧应设置高度不小于180mm的挡脚板;架体外侧应采用密目式安全网封闭,网间连接应严密。
3)、构配件材质:
型钢、钢管、构配件规格材质应符合规范要求;型钢、钢管弯曲、变形、锈蚀应在规范允许范围内。
4)、 层间防护:
架体作业层脚手板下应采用安全平网兜底,以下每隔10m应采用安全平网封闭;作业层里排架体与建筑物之间应采用脚手板或安全平网封闭;架体底层沿建筑结构边缘在悬挑钢梁与悬挑钢梁之间应采取措施封闭;架体底层应进行封闭。
